МИНИСТЕРСТВО СТРОИТЕЛЬСТВА СССР ТРЕСТ ОРГТЕХСТРОЙ ПРОИЗВОДСТВЕННОГО СТРОИТЕЛЬНО-МОНТАЖНОГО ТИПОВАЯ ТЕХНОЛОГИЧЕСКАЯ КАРТА УСТРОЙСТВО ПОРИЗОВАННЫХ ПОДГОТОВОК ТТК 66 34-82 ЯРОСЛАВЛЬ 1982
1. ОБЛАСТЬ ПРИМЕНЕНИЯ1.1. Типовая технологическая карта разработана на устройство монолитных оснований и стяжек из поризованного раствора под полы различной конструкции в зданиях различного назначения с условно принятой поверхностью пола площадью 100 м2. Поризованные растворные смеси могут быть приготовлены из отдельных компонентов: вяжущее, заполнитель, вода, добавки - или с использованием готовых цементно-песчаных смесей, воды и добавок. 1.2. В состав работ, рассматриваемых картой, входят: приемка раствора с автосамосвала с зачисткой кузова; подача раствора с помощью растворонасоса мощностью 6 м3/ч к месту приготовления состава, в бункер; механическая подача в растворомешалку, дозировка составляющих, приготовление алюминиевой суспензии; перемешивание в растворомешалке, выгрузка в накопительный бункер; подача к месту укладки при помощи растворонасоса и устройство основания из поризованного раствора. 1.3. Работы допускается выполнять в летний и зимний период. Типы покрытий и их назначение даны в приложении к карте.

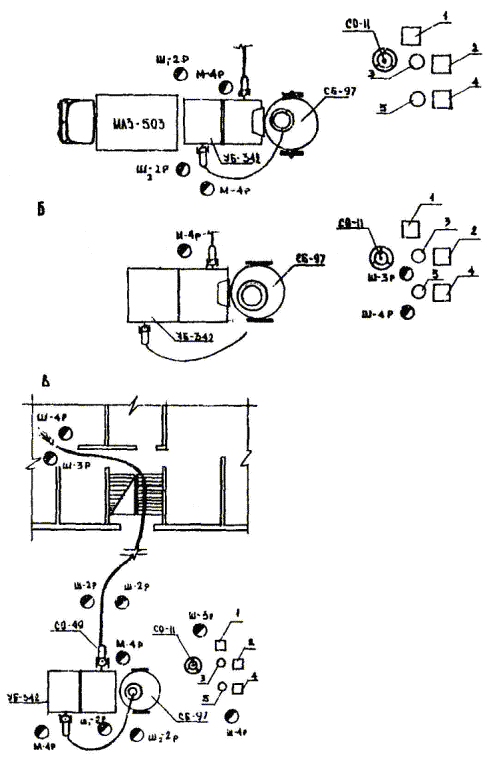

1.4. При привязке типовой технологической карты к конкретному объекту и условиям строительства уточняют разбивку на захватки, а также объемы работ, калькуляцию трудовых затрат, средства механизации. 2. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ СТРОИТЕЛЬНОГО ПРОЦЕССА2.1. До устройства стяжек должны быть выполнены следующие работы: установлены дверные и оконные блоки; остеклены оконные блоки; смонтированы перекрытия; закончены штукатурные работы; подготовлены поверхности под устройство стяжки. На площадке строительства организуют складское хранение дозирующих добавок; организуют узел приемки цементного раствора, приготовления смеси и подачи поризованного раствора к месту устройства стяжки устанавливают и заземляют механизмы, выносят отметки стяжки. Работы по устройству поризованных подготовок и стяжек производить в соответствии с рабочими чертежами и проектом производства работ (ППР). В ППР работы по устройству поризованных подготовок и стяжек увязывают с потоком общестроительных работ, предусматривают условия подготовки рабочих мест, оборудование и инструмент. Устанавливают порядок централизованной заготовки и хранения материалов, потребность в рабочей силе. 2.2. Цементно-песчаные растворы для приготовления поризованного раствора можно приготавливать непосредственно на строительной площадке или доставлять автосамосвалами (см. Схему организации труда по устройству поризованных подготовок и стяжек в полах жилых, общественных и вспомогательных зданий). Приготовление поризованных растворов производить в растворомешалке периодического или непрерывного действия; дозирование материалов - весовым способом. Разрешается объемное дозирование заполнителей, воды, цементно-песчаных смесей, алюминиевой суспензии, водного раствора сернокислого натрия при точности дозирования ±5 %. Приготовление поризованных растворов производить в такой последовательности: загрузка цементно-песчаного раствора в растворомешалку; добавление водно-алюминиевой суспензии; добавление раствора сернокислого натрия; перемешивание всех компонентов; выгрузка готового раствора в накопительный бункер. Объемное соотношение добавок в цементно-песчаный раствор для получения поризованного раствора требуемой марки определять лабораторным способом. 2.2.1. Приготовление водно-алюминиевой суспензии производить в соответствии с СН 277-80 «Инструкция по изготовлению изделий из ячеистых бетонов» в установке СО-11. Водно-алюминиевую суспензию применяют при следующем соотношении составляющих массовых частей: Пудра ПАП-1...................................................................................................................... 1 Поверхностно-активное вещество (жидкое мыло) в пересчете на сухое вещество 0,05 Вода................................................................................................................................... 30 2.3. Укладку поризованного раствора производить в такой последовательности: по железобетонному основанию под полы сделать «маяки» из раствора; плиты основания перед укладкой раствора смочить водой, чтобы предотвратить отсос влаги из поризованного раствора; неровности основания более 5 мм выровнять раствором. Возможно применение для этой цели мелкозернистых бетонов, состав которых аналогичен составу поризованных растворных смесей, но не содержит специальных добавок; укладку смеси производить равномерным слоем по ровному основанию (допускаемые просветы при проверке двухметровой рейкой должны быть не более 5 мм) путем плавного перемещения резинотканевого шланга растворонасоса, начиная с наиболее удаленных участков помещений, толщина укладываемого слоя должна быть меньше проектной на величину вспучивания, определяемую лабораторным путем; поверхность свежеуложенной растворной смеси тщательно выровнять деревянными или алюминиевыми полутерками длиной 120 - 150 см; места примыкания свежеуложенной поризованной растворной смеси к стенам и перегородкам изолировать прокладками из рулонных материалов. Во время укладки и набора прочности в помещениях не допускать сквозняков. Поставку поризованного раствора осуществлять из расчета 1 м3 каждые 20 мин. Не допускать перерывов в работе при устройстве элементов полов из поризованного раствора в пределах одного помещения. В отдельных случаях в помещениях большой площади допускать укладку раствора участками площадью 150 - 200 м2. В период вспучивания и твердения поризованных растворов поверхности элементов пола защищать от переувлажнения, пересыхания и механических повреждений. Передвижение людей допускать при достижении раствором прочности не менее 2 кг/см2, т.е. через 3 - 4 суток после укладки при температуре от +15 до +20 °С. 2.4. В зимнее время приготовление, транспортировку и хранение поризованных растворов организовать так, чтобы раствор в момент укладки имел температуру не ниже +10 °С. Температура в помещениях и агрегате должна быть не менее +15 °С. Раствороводы, располагаемые на открытом воздухе и в неотапливаемых помещениях, утеплить. Влажность основания должна быть не менее 5 %. Степень влажности определяется лабораторным путем. Производство работ в зимнее время внутри помещения осуществлять при действующих системах центрального или местного отопления и наличии вентиляции. Отопление помещения производить с таким расчетом, чтобы во время производства работ и последующего выдерживания покрытия температура была не ниже +15 °С. Применение горячей воды для ускорения прогрева основания или удаления наледи не допускается. 2.5. Работы по устройству поризованных подготовок и стяжек под полы производит специализированная бригада, состоящая из 8 штукатуров и 2 машинистов растворонасосов. Схема организации труда по устройству поризованных подготовок и стяжек в полах жилых, общественных и вспомогательных зданий А - приемка цементно-песчаного раствора с автотранспорта и подача в растворомешалку: штукатуры 2 разр. - 2; машинист 4 разр. - 1 Б - приготовление суспензии и перемешивании компонентов поризованного раствора в растворомешалке: штукатур 3 разр. - 1; штукатур 4 разр. - 1; машинист 4 разр. - 1 В - подача поризованного раствора к месту укладки. Устройство основания: машинисты 4 разр. - 2; штукатуры 3 разр. - 2; штукатуры 4 разра. - 2; штукатуры 2 разр. - 4 1 - емкость с алюминиевой пудрой ПАП-1 2 - емкость с мылом (порошком) ПАВ 3 - ведро для алюминиевой суспензии 4 - емкость с сернокислым натрием 5 - ведро для сернокислого натрия ○ - рабочий 2.6. График выполнения работ (при толщине подготовки 100 мм) 2.7. Калькуляция трудовых затрат (при толщине подготовки 100 мм)

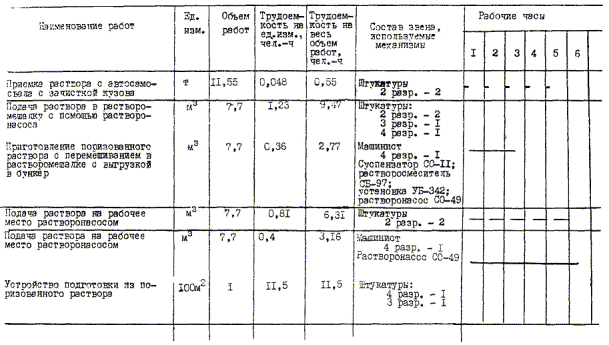

2.8. Контроль качества элементов полов из поризованных растворов включает: приемочный контроль материалов, операционный контроль всех производственных процессов: проверку качества цементно-песчаных смесей, водно-алюминиевой суспензии, водного раствора сернокислого натрия; приемочный контроль качества готовой стяжки. Операционный контроль включает в себя: контроль выполнения установленной технологии, правильность хранения и дозирования материалов, порядок загрузки составляющих в смеситель, соблюдение правил устройства стяжек, условий твердения раствора; контроль качества добавок, однородность водно-алюминиевой суспензии, плотность водного раствора сернокислого натрия; контроль качества раствора: текучесть, объемная масса во вспученном состоянии, равномерность вспучивания раствора; контроль качества затвердевшего поризованного раствора: объемная масса в сухом состоянии, марка, влажность. Приемку законченных работ по устройству стяжек производить в соответствии с требованиями СНиП III-В-14-72 и ВСН 67-157-77 Минтяжстроя СССР. Правильность дозирования компонентов контролируется ежесменно, для чего не реже одного раза в смену определяется фактическая объемная масса свежевспученного поризованного раствора. Если она превышает заданную более чем на 50 кг/м3, то необходимо произвести корректировку вводимых добавок алюминиевой пудры, сульфата натрия. Ширина раскрытия усадочных трещин на поверхности стяжек из поризованного раствора не должна быть более 0,3 мм. В случае образования трещин их необходимо расширить и зашпаклевать раствором, приготовленным из цементно-песчаной смеси, затворенной поливинилацетатной эмульсией, разбавленной водой в соотношении 1:4. Отклонение толщины элементов пола от проектной допускается не более 10 %. Приемку стяжек производить путем оформления акта на скрытые работы после достижения раствором не менее 70 % проектной прочности. Схема операционного контроля качества работ
2.9. При производстве работ по приготовлению поризованного раствора и устройству стяжек необходимо руководствоваться требованиями СНиП III-4-80 «Техника безопасности в строительстве», обратив особое внимание на следующие из них: к работам по приготовлению и укладке поризованных растворов допускаются рабочие не моложе 18 лет, прошедшие медицинское освидетельствование, специальное обучение и инструктаж по технике безопасности, пожарной безопасности и промсанитарии; на рабочем месте моториста должна быть инструкция по безопасным методам труда при приготовлении и транспортировке поризованной смеси; пудра должна храниться только в герметически закрытой заводской упаковке (алюминиевой бочке); суспензия ПАП должна приготавливаться в специальных помещениях, оборудованных приточно-вытяжной вентиляцией; хранение в помещениях более одной бочки с ПАП не разрешается, запрещается также хранить пустую тару из-под алюминиевой пудры; инструмент для открывания тары должен быть из бронзы, алюминия, дерева и других материалов, исключающих новообразование; в помещениях для хранения пудры запрещается увлажнение стен и полов. Осевшая пыль убирается сухой ветошью, затем ветошь удаляется. Влажная уборка помещения производится в виде исключения с применением нейтральных моющих средств (этиленгликоль, стиральные порошки), перед уборкой из помещения удаляются бочки с алюминиевой пудрой, емкости с водно-алюминиевой суспензией, тара и другие емкости; моторист и рабочие, занятые дозировкой и приготовлением добавок и смесей, должны быть одеты в брезентовые костюмы, резиновые сапоги, перчатки, защитные очки и респираторы; при попадании поризованной смеси, раствора сернокислого натрия или водно-алюминиевой суспензии на открытые участки тела, одежду, обувь растворы и смесь следует немедленно смыть водой, а кожу после промывания смазать вазелиновым маслом; места производства работ, связанные с применением пудры, должны быть оснащены противопожарным инвентарем. Не допускается производство сварочных работ. Электропроводка и осветительная арматура должны выполняться во взрывобезопасном исполнении. 3. ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИЗатраты труда на весь объем работ, чел.-ч....................................................... 33,76 Затраты труда на 1 м2, чел.-ч.............................................................................. 0,3376 Затраты машино-часов на весь объем работ, машино-ч................................. 7,23 Выработка на одного рабочего в час, м2........................................................... 2,96 Стоимость затрат труда, руб.-коп...................................................................... 17-52 4. МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫ4.1. Потребность в основных материалах на 100 м2 стяжки (при толщине подготовки 100 мм)
Примечания: 1. Марка цементно-песчаного раствора принимается в соответствии с типом покрытия по СНиП II-В.8-71. 2. Точное массовое соотношение добавок в цементно-песчаный раствор требуемой марки определять лабораторным способом. 4.2. Машины, оборудование, инструменты, инвентарь, приспособления и средства защиты
* Ныне институт ПТИОМЭС. ПриложениеТИП ПОКРЫТИЙ И ИХ НАЗНАЧЕНИЕ
Примечания: 1. Покрытия П-19, П-18 (поливинилацетатные, мастичные) не должны содержать карбамидных смол и ортофосфорных кислот. 2. Толщина покрытия П-41 из мозаичных плит должна быть 20 мм, а марка бетона или раствора для этого покрытия - не ниже 200. 3. При использовании поризованного раствора М10 в качестве теплоизоляционного слоя в полах над неотапливаемыми подвалами толщину стяжки из поризованного раствора следует принимать для деталей № 16, 17, 25 - 28 - 30 мм, для деталей № 18 - 24 - 40 мм. СОДЕРЖАНИЕ
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
