| ||||||||||||||||||||||||||||||||||||||||||||||||
ОРДЕНА
ЛЕНИНА ГЛАВМОССТРОЙ КАРТЫ
ТРУДОВЫХ ПРОЦЕССОВ ПОДГОТОВКА ОСНОВАНИЯ КТ-19.0-9.1-79 УКЛАДКА ПАРКЕТНЫХ МОЗАИЧНЫХ ДОСОК КТ-19.0-9.2-79 МОСКВА - 1980 Карты трудовых процессов разработаны отделом проектирования технологии отделочных работ треста Мосоргстрой (М.С. Стесин, Т.И. Певзнер) совместно с ЦНИБ-Мосстрой (Л.Ф. Троицкая), согласованы с Управлением отделочных работ Главмосстроя (В.И. Малиным) и одобрены ВНИПИ труда в строительстве при Госстрое СССР. Карты трудовых процессов разработаны на основе изучения и обобщения передового опыта работы бригад Домостроительного комбината № 3. Они рекомендованы к применению в строительное производство при устройстве полов из мозаичных паркетных досок. Отзывы и замечания по картам трудовых процессов направлять по адресу: 113095, Москва, Б. Полянка, 51а, трест Мосоргстрой. ВВОДНАЯ ЧАСТЬ
|
Карта трудового процесса строительного производства |
КТ-19.0-9.1-79 |
|
ПОДГОТОВКА ОСНОВАНИЯ |
Разработана трестом Мосоргстрой Главмосстроя с участием ЦНИБ-Мосстрой Рассмотрена, откорректирована и рекомендована ВНИПИ труда в строительстве Госстроя СССР для внедрения в строительное производство |
|
Входит в комплект карт ККТ-19.0-79 на устройство полов из мозаичных паркетных досок |
||
Взамен КТ |
|
1.1. Карта предназначена для организации труда рабочих при подготовке оснований под настилку мозаичных паркетных досок.
1.2. Показатели производительности труда:
выработка на 1 чел.-дн., м2 - 86,6
затраты труда на 10 м2, чел.-час. - 0,923
ПРИМЕЧАНИЕ. В затраты труда включено время на подготовительно-заключительные работы (4 %) и отдых (10 %).
2.1. До начала работ необходимо:
- опробовать и пустить в эксплуатацию систему отопления;
- закончить все строительно-монтажные, санитарно- и электротехнические, а также отделочные работы, включая окраску и оклейку стен обоями;
- провести инструктаж с рабочими о правилах производства работ при подготовке основания под укладку паркетных досок.
2.2. Относительная влажность воздуха в помещении не должна превышать 60 %.
2.3. Настилка древесноволокнистых плит должна выполняться по ровному основанию. Ровность основания проверяется контрольной рейкой длиной 2 м, передвигаемой во всех направлениях. Просветы между основанием и рейкой не должны превышать 2 мм.
2.4. Древесноволокнистые плиты, уложенные насухо, должны быть выдержаны в течение суток для предотвращения коробления.
2.5. Влажность древесноволокнистых плит при укладке должна быть не более 12 %.
2.6. При производстве работ должны выполняться правила техники безопасности и охраны труда рабочих согласно СНиП III-А.11-70 «Техника безопасности в строительстве».
3.1. Исполнители:
паркетчик IV разряда (П1) - 1
паркетчик III разряда (П2) - 1
3.2. Инструменты, приспособления и инвентарь
Наименование, назначение и основные параметры |
ГОСТ, № чертежа, разработчик |
К-во |
Уровень гибкий для вынесения отметок чистого пола (водяной) |
ТУ-25-11-760-72 |
1 |
Скребок металлический на удлиненной ручке для очистки основания |
чертеж № 1233 треста Мосоргстрой* |
1 |
Щетка для подметания основания |
ТУ-17 РСФСР 18-4423-75 |
1 |
Нож линолеумный для нарезки древесноволокнистых плит |
ВНИИСМИ Минстройдормаша** |
2 |
* Москва, Б. Полянка, д. 51а
** г. Химки, Московская обл., Ленинградское ш., 1
3.3. Расход материалов на 10 м2 пола
Наименование материалов |
ГОСТ, марка |
Ед. изм. |
К-во |
Древесноволокнистые биостойкие плиты (2 слоя) |
ГОСТ 4598-74 и ОСТ 1335-74 |
м2 |
20,6 |
4.1. Работы по подготовке основания под укладку паркетной доски выполняют в следующем порядке:
- очистка бетонного основания;
- вынесение отметок чистого пола;
- раскрой и укладка первого слоя древесноволокнистых плит;
- раскрой и укладка второго слоя древесноволокнистых плит.
4.2. Схема организации рабочего места.
4.3. График трудового процесса.
4.4. Описание операций
№ по графику |
Наименование операций, их продолжительность*, исполнители, орудия труда, характеристика приемов труда |
1. |
Очистка основания; 2,5 мин., П1, П2; скребок металлический, щетка половая. Паркетчик П1 очищает основание от остатков раствора скребком, а затем Паркетчик П2 подметает пол щеткой (рис. 1). |
2. |
Вынесение отметок чистого пола; 7 мин.; П1, П2; уровень гибкий. Паркетчики П1 и П2 выносят отметки чистого пола при помощи гибкого уровня. |
3. |
Укладка первого слоя древесноволокнистых плит с нарезкой, 8 мин.; П1 и П2; нож линолеумный. Паркетчики П1 и П2 укладывают плиты вразбежку, впритык друг с другом. При необходимости производится нарезка плит при помощи линолеумного ножа (рис. 2). |
4. |
Укладка второго слоя древесноволокнистых плит с нарезкой; 10 мин.; П1 и П2; нож линолеумный. |
* На 10 м2 поверхности вола

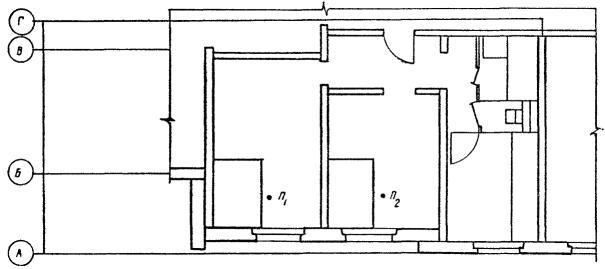

4.2. Схема организации рабочего места
П1 - паркетчик IV разряда |
Паркетчики П1 и П2 укладывают плиты, перекрывая швы нижележащего слоя. |
П2 - паркетчик III разряда |
При необходимости производится нарезка плит при помощи линолеумного ножа. |

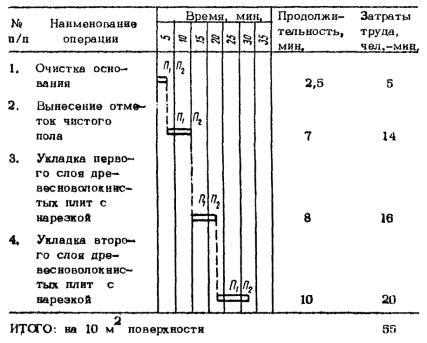

4.3. График трудового процесса
Рис. 1
Рис. 2
СОДЕРЖАНИЕ
I. Область и эффективность применения карты.. 2 II. Условия и подготовка выполнения процесса. 2 |
