| |||||||||||||||||||||||||||||||||||||||||||||||||||||
МИНИСТЕРСТВО ТРАНСПОРТА РОССИЙСКОЙ ФЕДЕРАЦИИ ГОСУДАРСТВЕННАЯ СЛУЖБА
ДОРОЖНОГО ХОЗЯЙСТВА ЦЕНТР СБОРНИК
КАРТ Карта трудового процесса Устройство
водоотводных канав КТП-2.07.2001 Издание второе, переработанное и дополненное. (Выпуск 2) Москва, 2001 г. Карты трудовых процессов предназначены для совершенствования организации труда рабочих, занятых на ремонте и содержании автомобильных дорог. Карты определяют прогрессивную технологию работ, рациональное использование рабочего времени, технологическую последовательность выполнения работ на основе передовых приемов и методов труда. Карты могут быть использованы при разработке организационно-технологической документации при ремонте и содержании автомобильных дорог (ППР и другие), планировании работ, а также в учебных целях при подготовке высококвалифицированных рабочих. Сборник карт трудовых процессов подготовлен инженерами А.И. Анашко, Е.В. Купцовой, Т.В. Страховой. Ответственный за выпуск А.А. Морозов. СОДЕРЖАНИЕ
1. Область и эффективность применения карты1.1. Карта предназначена для рациональной организации труда машиниста автогрейдера, занятого на устройстве водоотводных канав в грунтах 2 группы естественной влажности. 1.2. Показатели производительности труда:
Примечание: В затраты труда по карте включено время на подготовительно заключительные работы - 5 % и отдых - 10 %. Использование методов и приемов труда, рекомендованных картой, позволит снизить затраты труда и повысить выработку на 5 %. 2. Подготовка и условия выполнения процесса2.1. Устройство водоотводных канав производится в светлое время суток при температуре воздуха не ниже 0 °С. 2.2. На местности с поперечным уклоном 2 %0 при высоте насыпей менее 2 м, на участках с меняющимся поперечным уклоном продольные водоотводные канавы устраивают с обеих сторон насыпей. При явно выраженном поперечном уклоне местности, когда поступление воды к земляному полотну возможно только с верховой стороны, канавы устраивают только с нагорной стороны. 2.3. До выполнения работ по устройству водоотводных канав, производится ограждение места работ, шлагбаумами и сигнальными знаками, автогрейдер перемещен с места ночной стоянки к месту производства работ. 2.4. Канавам придают уклон менее 8 %0 по отметкам, определяемый нивелированием, и по промежуточным точкам, определяемым визирками. 2.5. Работа автогрейдера производится на захватке до 400 м, в конце захватки производится разворот. 2.6. Автогрейдер должен быть снабжен проблесковым маяком. 2.7. В процессе устройства водоотводных канав, дорожный мастер осуществляет контроль качества выполняемых работ при помощи шаблона с уровнем. 2.8. Нормами предусмотрены грунты естественной влажности. 2.9. К работе допускаются рабочие, прошедшие инструктаж по технике безопасности с учетом специфики работ по данному трудовому процессу. 3. Исполнители, предметы и орудия труда3.1. Исполнители. 1. Машинист автогрейдера 6 разряд (М1) 1 3.2. Машины, оборудование, инструменты, приспособления, инвентарь.

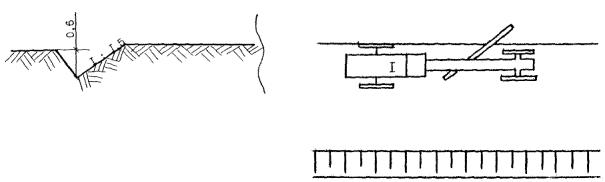

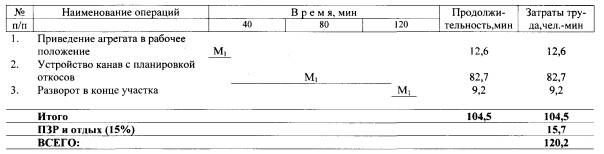

3.3. Спецодежда и спецобувь. 1. Комбинезон хлопчатобумажный 1 2. Рукавицы комбинированные двупалые 1 пара 4. Технология и организация процесса4.1. При устройстве водоотводных канав автогрейдером работы выполняются в следующей технологической последовательности: - приведение агрегата в рабочее положение; - устройство канав с планировкой откосов; - развороты в конце участка. Картой предусмотрено устройство водоотводных канав глубиной до 0,6 м, с откосами 1:1,5. 4.2. График трудового процесса 4.3. Схема организации рабочего места 1 - автогрейдер ДЗ-98 5. Приемы труда
| |||||||||||||||||||||||||||||||||||||||||||||||||||||
© 2013 Ёшкин Кот :-) |
