Информационная система
«Ёшкин Кот»

XXXecatmenu

ТИПОВЫЕ ТЕХНОЛОГИЧЕСКИЕ КАРТЫ
НА ПРОИЗВОДСТВО ОТДЕЛЬНЫХ ВИДОВ РАБОТ

РАЗДЕЛ 01

ТИПОВАЯ
ТЕХНОЛОГИЧЕСКАЯ КАРТА

НА ЗЕМЛЯНЫЕ И БУРОВЗРЫВНЫЕ РАБОТЫ

1.01.01.41

КОМПЛЕКСНО-МЕХАНИЗИРОВАННЫЙ ПРОЦЕСС РАЗРАБОТКИ
ГРУНТА
III ГРУППЫ В СТРОИТЕЛЬНОМ КАРЬЕРЕ

МОСКВА - 1989

РАЗРАБОТАНА

ОДОБРЕНА

ВНИПИИСТРОМСЫРЬЕ

Отделом организации и технологии строительного производства Госстроя СССР

Главный инженер института     Р. А. Родин

Главный инженер проекта         В. Н. Буман

Письмо от 14.09.1988 г. № 23-532

Введена в действие с 1.01.1989 г.

1. ОБЛАСТЬ ПРИМЕНЕНИЯ

1.1. Типовая технологическая карта рекомендуется для применения при разработке суглинистых грунтов в строительном карьере при сооружении объектов промышленного, жилищно-гражданского и мелиоративного строительства.

1.2. Типовая технологическая карта может быть использована для грунтов I-III групп.

1.3. Параметры строительного карьера суглинка:

длина - 400 м; ширина                                     - 250 м;

максимальная глубина вскрыши                    - 0,5 м;

максимальная глубина выемки                      - 5,0 м;

объем вскрыши                                                 - 45 т. м3;

объем разработки                                             - 440 т. м3.

1.4. Грунт из карьера используется для отсыпки насыпей вертикальной планировки, плотин, дамб, обратной засыпки котлованов и др. земляных сооружений.

1.5. Разработка карьера осуществляется в средней зоне СССР при положительных температурах воздуха.

1.6. При привязке технологической карты к конкретному строительному карьеру суглинка необходимо скорректировать объемы работ, группы грунтов, график производства работ и калькуляцию затрат труда, средства механизации с учетом наличия парка землеройных механизмов.

2. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ СТРОИТЕЛЬНОГО ПРОЦЕССА

2.1. Настоящий комплексно-механизированный технологический процесс состоит из подготовительных и основных операций, а также отделочных работ.

2.2. К подготовительным операциям относится:

геодезическая разбивка контура карьера в пределах отвода земли с установкой разбивочных знаков и реперов; осуществление мероприятий по ограждению карьера от поступления поверхностных вод; организация освещения карьера; устройство временных землевозных автодорог.

2.3. К основным операциям относится:

вскрыша карьера (срезка растительного слоя грунта); разработка суглинка в карьере.

2.4. К отделочным операциям относится рекультивация карьера, которая настоящей типовой технологической картой не рассматривается, а в каждом конкретном случае выполняется на основании технического задания землепользователя.

2.5. Состав вариантов комплексов машин, применяемых для выполнения основных операций, приведен в табл. 1.

Таблица 1.

Технологическая операция

Варианты комплексов машин

1

2

3

4

Вскрыша карьера

Бульдозер ДЗ-27А

Экскаватор Э0-5111Е прямая лопата

Автомобиль-самосвал КрАЗ-256Б

Автогрейдер ДЗ-31-1

Бульдозер ДЗ-27А

Экскаватор Э0-5111Е прямая лопата

Автомобиль-самосвал КрАЗ-256Б

Автогрейдер ДЗ-31-1

Бульдозер ДЗ-27А

Экскаватор Э0-5111Е прямая лопата

Автомобиль-самосвал КрАЗ-256Б

Автогрейдер ДЗ-31-1

Бульдозер ДЗ-27А

Экскаватор Э0-5111Е прямая лопата

Автомобиль-самосвал КрАЗ-256Б

Автогрейдер ДЗ-31-1

Разработка суглинка

Экскаватор Э0-4121Б прямая лопата

Автомобиль-самосвал КрАЗ-256Б

Бульдозер ДЗ-27А

Пневмокаток ДУ-16В

Автогрейдер ДЗ-31-1

Экскаватор Э0-5111Е прямая лопата

Автомобиль-самосвал КрАЗ-256Б

Бульдозер ДЗ-27А

Пневмокаток ДУ-16В

Автогрейдер ДЗ-31-1

Экскаватор Э0-5122А прямая лопата

Автомобиль-самосвал КрАЗ-256Б

Бульдозер ДЗ-27А

Пневмокаток ДУ-16В

Автогрейдер ДЗ-31-1

Экскаватор Э-2503В прямая лопата

Автомобиль-самосвал КрАЗ-256Б

Бульдозер ДЗ-27А

Пневмокаток ДУ-16В

Автогрейдер ДЗ-31-1

Ведущими машинами в комплексе являются:

в варианте 1 - экскаватор Э0-4121Б, оборудованный прямой лопатой;

в варианте 2 - экскаватор Э0-5111Е, оборудованный прямой лопатой;

в варианте 3 - экскаватор Э0-5122А, оборудованный прямой лопатой;

в варианте 4 - экскаватор Э-2503В, оборудованный прямой лопатой.

2.6. Технология производства работ для варианта 1.

Вскрыша карьера суглинка производится бульдозером ДЗ-27А с перемещением растительного слоя грунта I группы на расстояние до 50 м в промежуточные отвалы с последующей погрузкой грунта экскаваторами Э0-5111Е, оборудованными прямой лопатой с ковшом вместимостью 1 м3, в автомобили-самосвалы КрАЗ-256Б и транспортировкой на 1 км в резерв. Разработка суглинистого грунта III группы в карьере осуществляется экскаватором Э0-4121Б, оборудованным прямой лопатой с ковшом вместимостью 1 м3, погрузкой в автомобили-самосвалы КрАЗ-256Б и транспортировкой на 2 км в сооружения. Временные землевозные дороги устраиваются из доменного шлака или из другого местного строительного материала с разравниванием его бульдозером ДЗ-27А слоем 0,3 м и уплотнением пневмокатком ДУ-16В. Они постоянно поддерживаются в исправном состоянии с помощью автогрейдера ДЗ-31-1.

2.7. Разработка суглинистого грунта в карьере выполняется (при работе в одну смену) для варианта 1 следующим составом рабочих:

машинист экскаватора 6 разряда                        - 2;

машинист бульдозера 6 разряда                          - 1;

машинист пневмокатка 6 разряда                       - 1;

машинист автогрейдера 6 разряда                      - 1;

водители автомобилей-самосвалов III класса    - 6.

2.8. Контроль качества выполняемых работ производится в соответствии с табл. 2.

Таблица 2.

Наименование операций, подлежащих контролю

Контроль качества выполнения операции

производителем работ

мастером

Состав

Способы

Время

Привлекаемые службы

Разбивка контура карьера

-

Точность выноса

Теодолитом, стальной рулеткой

До начала разработки

Геодезическая



Разработка карьера

Геометрические размеры в плане, высотные отметки

Нивелиром стальной рулеткой, уклономером, откосником

В процессе разработки карьера

Геодезическая

3. ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ

В соответствии с принятыми вариантами комплексов машин (табл. 1) и на основании калькуляции затрат труда в табл. 3 приведены сравнительные технико-экономические показатели эффективности вариантов.

Таблица 3.

Наименование работ

Варианты комплексов механизации работ

1

2

3

4 (аналог)

Объем работ, м3

440000

440000

440000

440000

Общая трудоемкость, чел.-дн.

4758,31

5910,63

4496,43

5110,79

То же, на 1000 м3, чел.-ч

88,67

110,15

83,79

95,24

Затраты машинного времени на весь объем работ, маш.-смен

4703,43

4997,21

3958,7

4621,28

Продолжительность процесса при двухсменной работе, дней

230

245

160

247

Выработка на 1 маш.-ч., м3

11,40

10,73

13,55

11,61

Стоимость затрат труда на весь объем работ, руб.

36807-21

45402-61

33920-22

39148-70

То же, на 1000 м3, руб.

83,65

103,18

77,09

88,97

Приведенные затраты на весь объем работ, руб.

417120

432080

381920

420640

То же, на 1000 м3, руб.

948

982

868

956

Эффективность в сравнении с аналогом на 1000 м3 грунта, руб.

+8

-26

+88

-

Прямые затраты на 1000 м3 грунта, руб.

908

944

836

895

4. МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫ

4.1. Потребность в машинах, оборудовании, инструментах и приспособлениях

Таблица 4.

Наименование машин, оборудования, инструментов и приспособлений

Тип

Марка

ГОСТ

Количество машин для вариантов механизации, шт.

Техническая характеристика

1

2

3

4



Экскаватор универсальный

Одноковшовый гидравлический, на гусеничном ходу

Э0-4121Б

ГОСТ 22894-77

2

-

-

-

Оборудован прямой лопатой. Вместимость ковша 1,0 м3



Экскаватор универсальный

Одноковшовый канатный, на гусеничном ходу

Э0-5111Е

ГОСТ 17343-83

1

3

1

1

Оборудован прямой лопатой. Вместимость ковша 1,0 м3



Экскаватор универсальный

Одноковшовый гидравлический, на гусеничном ходу

Э0-5122А

ГОСТ 22894-77

-

-

2

-

Оборудован прямой лопатой. Вместимость ковша 1,6 м3



Экскаватор универсальный

Одноковшовый канатный, на гусеничном ходу

Э-2503В

ГОСТ 17343-83

-

-

-

1

Оборудован прямой лопатой. Вместимость ковша 2,5 м3



Бульдозер с неповоротным отвалом

Гидравлический, на тракторе класса 10 т

ДЗ-27А

2

2

2

2

Трактор Т-130.1.Г-1. Длина отвала 3200 мм



Автогрейдер среднего типа

Самоходный

ДЗ-31-1

ГОСТ 9420-79

1

1

1

1

Мощность двигателя 96 кВт



Каток

Пневмоколесный полуприцепной

ДУ-16В

1

1

1

1

Тягач МоАЗ-546А, масса 25,9 т. Ширина уплотняемой полосы 2620 мм



Автомобиль-самосвал

Трехосный

КрАЗ-256Б

5

8

12

8

Грузоподъемность 12 т



Теодолит

-

Т-15

ГОСТ 10529-86

1

1

1

1





Нивелир

-

Н-10

ГОСТ 10628-76

1

1

1

1





Рейка нивелирная

-

РН-10

ГОСТ 11158-83

2

2

2

2





Вешка геодезическая

Стандартная



3

3

3

3





Рулетка измерительная металлическая

Стандартная

РС-200

ГОСТ 7502-80

1

1

1

1





4.2. Потребность в эксплуатационных материалах приведена в табл. 5.

Таблица 5.

Наименование механизмов и эксплуатационных материалов

Норма на час работы машины, кг (кВт)

Количество на принятый объем работ по вариантам, кг (кВт)

1

2

3

4

Экскаватор Э0-4121Б











Дизельное топливо

5,50

36300

-

-

-

Бензин

0,16

1056

-

-

-

Моторное масло

0,27

1782

-

-

-

Трансмиссионное масло

0,03

198

-

-

-

Консистентная смазка

0,16

1056

-

-

-

Экскаватор Э0-5111Е











Дизельное топливо

6,2

2790

46438

2790

2790

Бензин

0,18

81

1348

81

81

Моторное масло

0,30

270

2247

270

270

Трансмиссионное масло

0,04

18

299

18

18

Консистентная смазка

0,18

81

1348

81

81

Экскаватор Э0-5122А











Дизельное топливо

13,10

-

-

51876

-

Бензин

0,38

-

-

1505

-

Моторное масло

0,65

-

-

2574

-

Трансмиссионное масло

0,13

-

-

55

-

Консистентная смазка

0,04

-

-

158

-

Экскаватор Э-2503В











Электроэнергия

(75,2)

-

-

-

(268012)

Бензин

0,32

-

-

-

1140

Моторное масло

0,55

-

-

-

1960

Трансмиссионное масло

0,06

-

-

-

212

Консистентная смазка

0,32

-

-

-

1140

Бульдозер ДЗ-27А











Дизельное топливо

7,70

7523

7523

7523

7523

Бензин

0,23

224

224

224

224

Моторное масло

0,37

361

361

361

361

Трансмиссионное масло

0,10

98

98

98

98

Консистентная смазка

0,08

78

78

78

78

Автогрейдер ДЗ-31-1











Дизельное топливо

5,20

17654

18798

11575

19021

Бензин

0,16

543

578

356

585

Моторное масло

0,25

848

903

556

914

Трансмиссионное масло

0,07

237

253

156

256

Консистентная смазка

0,06

203

217

133

219

Каток ДУ-16В











Дизельное топливо

10,10

596

596

596

596

Бензин

0,30

18

18

18

18

Моторное масло

0,48

28

28

28

28

Трансмиссионное масло

0,13

8

8

8

8

Консистентная смазка

0,14

8

8

8

8

Автомобили-самосвалы КрАЗ-256Б











Дизельное топливо

7,6

147174

147174

147174

147174

Моторное масло

0,34

6584

6584

6584

6584

Трансмиссионное масло

0,05

968

968

968

968

Консистентная смазка

0,04

774

774

774

774

5. ТЕХНИКА БЕЗОПАСНОСТИ

При выполнении работ по разработке грунта в строительном карьере необходимо руководствоваться требованиями СНиП-III-4-80 ГОСТ 12.3.002-75 «Процессы производственные»; ГОСТ 12.2.012-75 «Приспособления по обеспечению безопасного производства работ»; ГОСТ 12.1.004-85 «Пожарная безопасность»; ГОСТ 12.1.013-78 «Строительство. Электробезопасность» и ГОСТ 23407-78 «Ограждения инвентарные строительных площадок и участков производства строительно-монтажных работ».

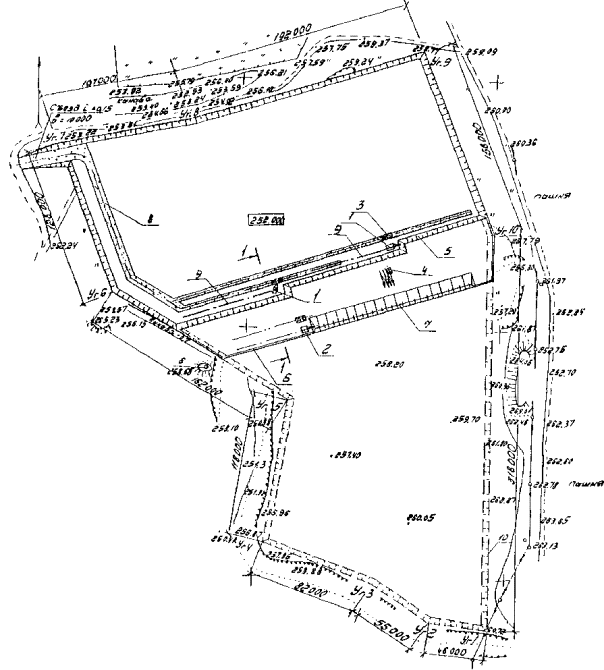

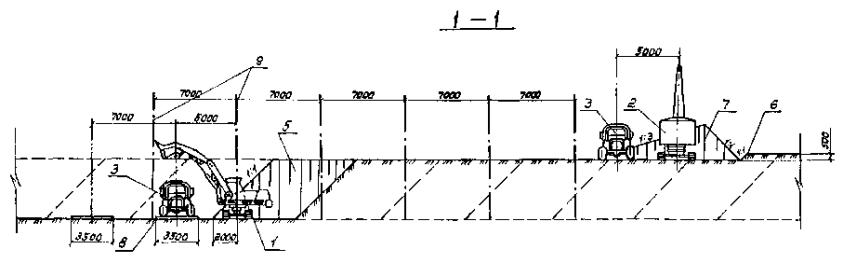

СХЕМА РАЗРАБОТКИ КАРЬЕРА

1 - экскаватор Э0-4121Б с оборудованием прямая лопата;

2 - экскаватор Э0-5111Е с оборудованием прямая лопата;

3 - автомобиль-самосвал КрАЗ-256Б;

4 - бульдозер ДЗ-27А;

5 - уступ суглинка;

6 - уступ растительного слоя грунта;

7 - временный отвал растительного слоя грунта;

8 - временная землевозная автодорога;

9 - оси проходок экскаватора Э0-4121Б;

10 - проектный контур карьера


ОБЪЕМЫ РАБОТ

Наименование

Количество, м3

Разработка растительного слоя грунта I группы

45000

Разработка грунта III группы

44000

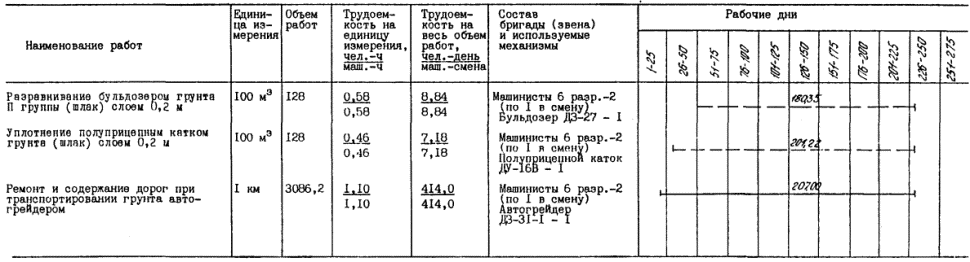

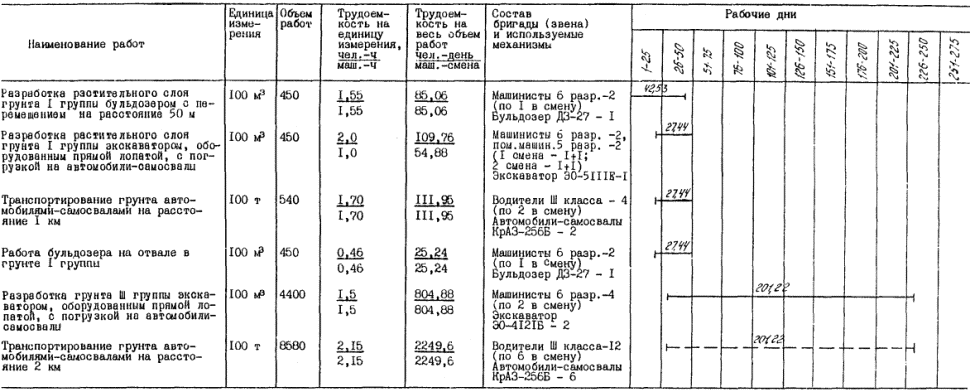

ГРАФИК ПРОИЗВОДСТВА РАБОТ. ВАРИАНТ 1

Примечание. Здесь и далее пунктирная линия указывает на неполное использование механизмов в течение смены.

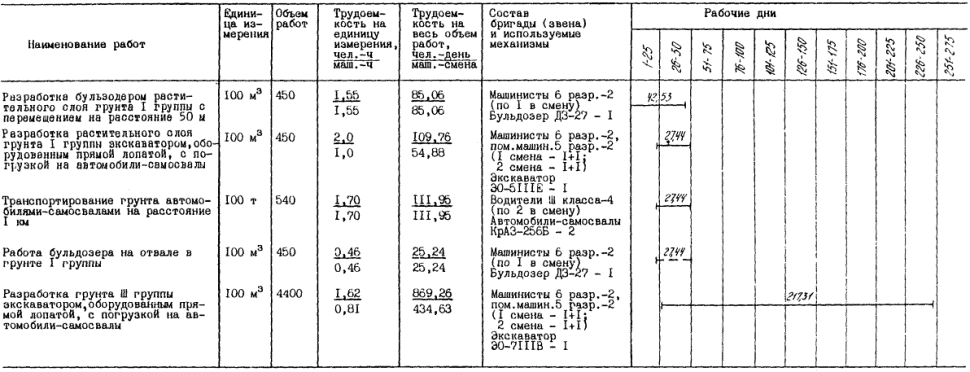

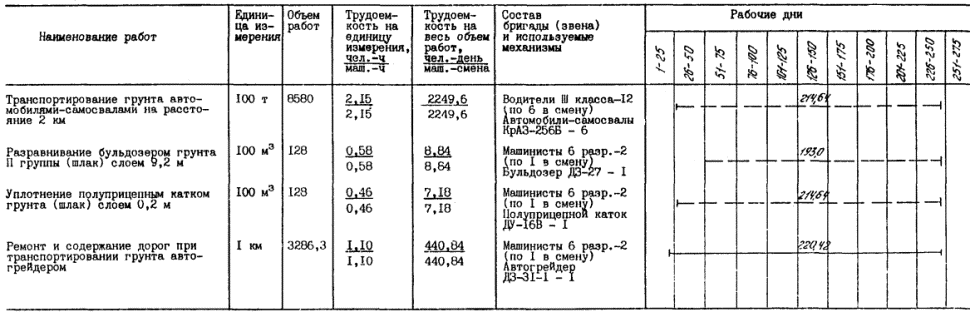

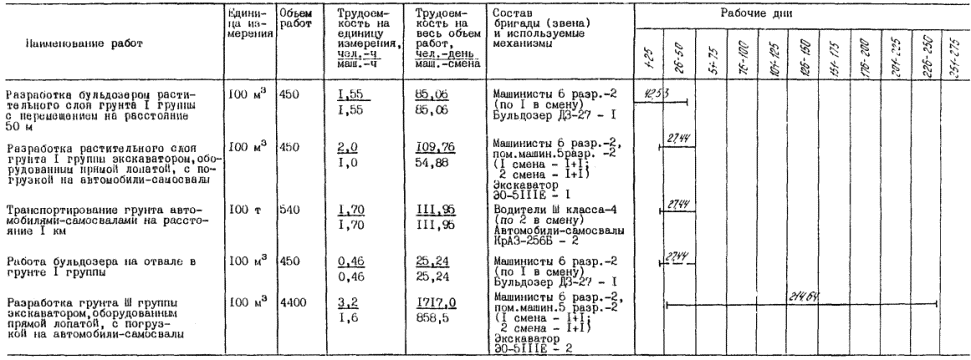

КАЛЬКУЛЯЦИЯ ЗАТРАТ ТРУДА. ВАРИАНТ 1

Наименование работ

Обоснование (ЕНиР и др.)

Единица измерения

Объем работ

Норма времени на единицу измерения,

чел.-ч

маш.-ч

Затраты труда на весь объем работ,

чел.-дн.

маш.-смен

Время пребывания машины на объекте, маш.-смен

Расценка на единицу измерения, руб.-коп.

Стоимость затрат на весь объем работ, руб.-коп.

Стоимость затрат с учетом пребывания машины на объекте, руб.-коп.

Разработка растительного слоя грунта I группы бульдозером ДЗ-27 с перемещением на расстояние 50 м

ЕНиР §Е2-1-22, т. 22, п. 5а, г

100 м3

450

1,55

1,55

85,06

85,06

85,06

1-64,3

739-35

739-35

Разработка растительного слоя грунта I группы экскаватором Э0-5111Е, оборудованным прямой лопатой, с погрузкой на автомобили-самосвалы

ЕНиР §Е2-1-8, т. 3, п. 6а

100 м3

450

2,0

1,0

109,76

54,83

54,83

1-97

886-50

886-50

Транспортирование грунта автомобилями-самосвалами КрАЗ-256Б на расстояние 1 км

ЕНВ*

100 т

540

1,70

1,70

111,95

111,95

111,95

1-44

777-60

777-60

Работа бульдозера на отвале в грунте I группы

ЕНиР §Е2-1-28, т. 1, п. 3а

100 м3

450

0,46

0,46

25,24

25,24

54,88

0-48,8

219-60

477-23

Разработка грунта III группы экскаватором Э0-4121Б, оборудованным прямой лопатой, с погрузкой на автомобили-самосвалы

Т. 79**, вып. 10

100 м3

4400

1,5

1,5

804,88

804,88

804,88

1-59

6996-00

6996-00

Транспортирование грунта автомобилями-самосвалами КрАЗ-256Б на расстояние 2 км

ЕНВ*

100 т

8580

2,15

2,15

2249,6

2249,6

2414,6

1-82

15615-60

16684-53

Разравнивание бульдозером грунта II группы (шлак) слоем 0,2 м

ЕНиР §Е2-1-28, т. 1, п. 3б

100 м3

128

0,58

0,58

8,84

8,84

360,7

0-61,5

78-72

3137-09

Уплотнение полуприцепным катком ДУ-16В грунта (шлак) слоем 0,2 м

ЕНиР §Е2-1-28, т. 4, п. 1б

100 м3

128

0,46

0,46

7,18

7,18

402,44

0-48,8

62-46

3496-06

Ремонт и содержание дорог при транспортировании грунта автогрейдером ДЗ-31-1

ЕНиР §Е17-20, т. 15

1 км

3086,2

1,10

1,10

414,0

414,0

414,0

1-17

3610-85

3610-85

ИТОГО:









3816,5

3761,6

4703,4



28986-68

36807-21

ЕНВ* - Здесь и далее «Единые нормы времени на перевозку грузов автомобильным транспортом и сдельные расценки для оплаты труда водителей».

Т.79** - Здесь и далее сборник «Типовые нормы и расценки...» Минтрансстроя СССР «Земляные работы».

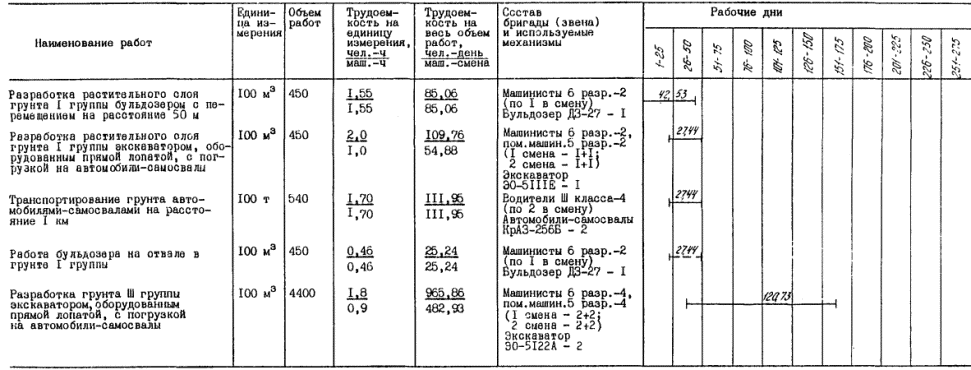

ГРАФИК ПРОИЗВОДСТВА РАБОТ. ВАРИАНТ 2

КАЛЬКУЛЯЦИЯ ЗАТРАТ ТРУДА. ВАРИАНТ 2

Наименование работ

Обоснование (ЕНиР и др.)

Единица измерения

Объем работ

Норма времени на единицу измерения,

чел.-ч

маш.-ч

Затраты труда на весь объем работ,

чел.-дн.

маш.-смен

Время пребывания машины на объекте, маш.-смен

Расценка на единицу измерения, руб.-коп.

Стоимость затрат на весь объем работ, руб.-коп.

Стоимость затрат с учетом пребывания машины на объекте, руб.-коп.

Разработка растительного слоя грунта I группы бульдозером ДЗ-27 с перемещением на расстояние 50 м

ЕНиР §Е2-1-22, т. 22, п. 5а, г

100 м3

450

1,55

1,55

85,06

85,06

85,06

1-64,3

739-35

739-35

Разработка растительного слоя грунта I группы экскаватором Э0-5111Е, оборудованным прямой лопатой, с погрузкой на автомобили-самосвалы

ЕНиР §Е2-1-8, т. 3, п. 6а

100 м3

450

2,0

1,0

109,76

54,88

54,88

1-97

886-50

886-50

Транспортирование грунта автомобилями-самосвалами КрАЗ-256Б на расстояние 1 км

ЕНВ*

100 т

540

1,70

1,70

111,95

111,95

111,95

1-44

777-60

777-60

Работа бульдозера на отвале в грунте I группы

ЕНиР §Е2-1-28, т. 1, п. 3а

100 м3

450

0,46

0,46

25,24

25,24

54,88

0-48,8

219-60

477-23

Разработка грунта III группы экскаватором Э0-5111Е, оборудованным прямой лопатой, с погрузкой на автомобили-самосвалы

ЕНиР §Е2-1-8, т. 3, п. 6в

100 м3

4400

3,2

1,6

1717,0

858,5

858,5

3-15

13860-00

13860-00

Транспортирование грунта автомобилями-самосвалами КрАЗ-256Б на расстояние 2 км

ЕНВ*

100 т

8580

2,15

2,15

2249,63

2249,63

2575,6

1-82

15615-60

17727-75

Разравнивание бульдозером грунта II группы (шлак) слоем 0,2 м

ЕНиР §Е2-1-28, т. 1, п. 3б

100 м3

128

0,58

0,58

8,84

8,84

386,0

0-61,5

78-72

3356-99

Уплотнение полуприцепным катком ДУ-6В грунта слоем 0,2 м (шлак)

ЕНиР §Е2-1-29, т. 4, п. 1б

100 м3

128

0,46

0,46

7,18

7,18

429,38

0-48,8

62-46

3732-22

Ремонт и содержание дорог при транспортировании грунта автогрейдером

ЕНиР §Е17-20, п. 15

1 км

3286,3

1,10

1,10

440,84

440,84

440,84

1-17

3844-97

3844-97

ИТОГО:









4755,58

3842,16

4997,2



36084-80

45402-61

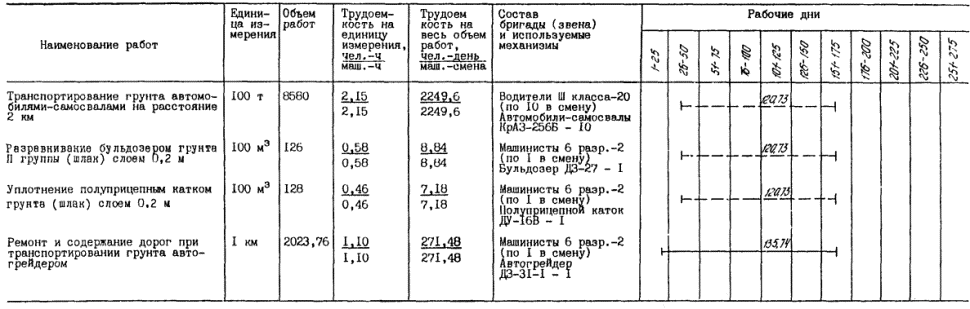

ГРАФИК ПРОИЗВОДСТВА РАБОТ. ВАРИАНТ 3

КАЛЬКУЛЯЦИЯ ЗАТРАТ ТРУДА. ВАРИАНТ 3

Наименование работ

Обоснование (ЕНиР и др.)

Единица измерения

Объем работ

Норма времени на единицу измерения,

чел.-ч

маш.-ч

Затраты труда на весь объем работ,

чел.-дн.

маш.-смен

Время пребывания машины на объекте, маш.-смен

Расценка на единицу измерения, руб.-коп.

Стоимость затрат на весь объем работ, руб.-коп.

Стоимость затрат с учетом пребывания машины на объекте, руб.-коп.

Разработка бульдозером ДЗ-27 растительного слоя грунта I группы с перемещением на расстояние 50 м

ЕНиР §Е2-1-22, т. 2, п. 5а, г

100 м3

450

1,55

1,55

85,06

85,06

85,06

1-64,3

739-35

739-35

Разработка растительного слоя грунта I группы экскаватором Э0-10011Е, оборудованным прямой лопатой, с погрузкой на автомобили-самосвалы

ЕНиР §Е2-1-8, т. 3, п. 6а

100 м3

450

2,0

1,0

109,76

54,88

54,88

1-97

886-50

886-50

Транспортирование грунта автомобилями-самосвалами КрАЗ-256Б на расстояние 1 км

ЕНВ*

100 т

540

1,70

1,70

111,95

111,95

111,95

1-44

777-60

777-60

Работа бульдозера ДЗ-27 на отвале в грунте I группы

ЕНиР §Е2-1-28, т. 1, п. 3а

100 м3

450

0,46

0,46

25,24

25,24

54,88

0-48,8

219-60

477-23

Разработка грунта III группы экскаватором Э0-5122А, оборудованным прямой лопатой, с погрузкой на автомобили-самосвалы

ЕНиР §Е2-1-8, т. 7, п. 3в

100 м3

4400

1,8

0,9

965,86

482,93

482,93

1-77

7788-00

7788-00

Транспортирование грунта автомобилями-самосвалами КрАЗ-256Б на расстояние 2 км

ЕНВ*

100 т

8580

2,15

2,15

2249,6

2249,6

2414,6

1-82

15615-60

16684-27

Разравнивание бульдозером ДЗ-27 грунта II группы (шлак) слоем 0,2 м

ЕНиР §Е2-1-28, т. 1, п. 3б

100 м3

128

0,58

0,58

8,84

8,84

241,46

0-61,5

78-72

2100-65

Уплотнение полуприцепным катком ДУ-16В грунта слоем 0,2 м (шлак)

ЕНиР §Е2-1-29, т. 4, п. 1б

100 м3

128

0,46

0,46

7,18

7,18

241,46

0-48,8

62-46

2098-82

Ремонт и содержание дорог при транспортировании грунта автогрейдером ДЗ-31-1

ЕНиР §Е17-20, п. 15

1 км

2023,76

1,10

1,10

271,48

271,48

271,48

1-17

2367-80

2367-80

ИТОГО:









3835,0

3297,2

3953,7



28535-63

33920-22

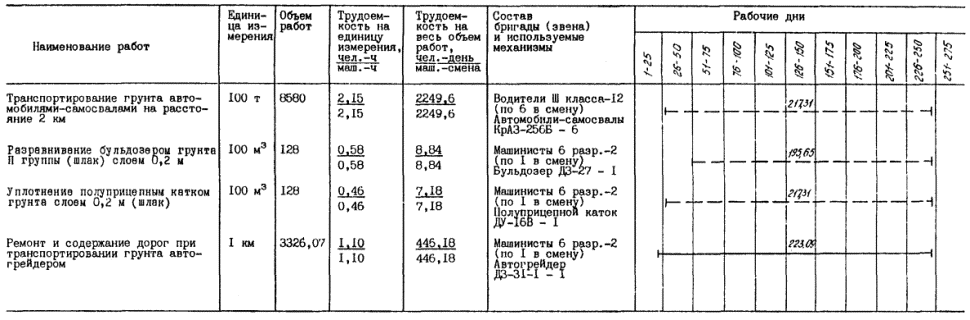

ГРАФИК ПРОИЗВОДСТВА РАБОТ. ВАРИАНТ 4

КАЛЬКУЛЯЦИЯ ЗАТРАТ ТРУДА. ВАРИАНТ 4

Наименование работ

Обоснование (ЕНиР и др.)

Единица измерения

Объем работ

Норма времени на единицу измерения,

чел.-ч

маш.-ч

Затраты труда на весь объем работ,

чел.-дн.

маш.-смен

Время пребывания машины на объекте, маш.-смен

Расценка на единицу измерения, руб.-коп.

Стоимость затрат на весь объем работ, руб.-коп.

Стоимость затрат с учетом пребывания машины на объекте, руб.-коп.

Разработка бульдозером ДЗ-27 растительного слоя грунта I группы с перемещением на расстояние 50 м

ЕНиР §Е2-1-22, т. 2, п. 5а, г

100 м3

450

1,55

1,55

85,06

85,06

85,06

1-64,3

739-35

739-35

Разработка растительного слоя грунта I группы экскаватором Э0-10011Е, оборудованным прямой лопатой, с погрузкой на автомобили-самосвалы

ЕНиР §Е2-1-8, т. 3, п. 6а

100 м3

450

2,0

1,0

109,76

54,88

54,88

1-97

886-50

886-50

Транспортирование грунта автомобилями-самосвалами КрАЗ-256Б на расстояние 1 км

ЕНВ*

100 т

540

1,70

1,70

111,95

111,95

111,95

1-44

777-60

777-60

Работа бульдозера ДЗ-27 на отвале в грунте I группы

ЕНиР §Е2-1-28, т. 1, п. 3а

100 м3

450

0,46

0,46

25,24

25,24

54,88

0-48,8

219-60

477-23

Разработка грунта III группы экскаватором Э0-7111В, оборудованным прямой лопатой, с погрузкой на автомобили-самосвалы

ЕНиР §Е2-1-8, т. 3, п. 8в

100 м3

4400

1,62

0,81

869,26

434,63

434,63

1-65

7260-00

7260-00

Транспортирование грунта автомобилями-самосвалами КрАЗ-256Б на расстояние 2 км

ЕНВ*

100 т

8580

2,15

2,15

2249,6

2249,6

2607,8

1-82

15615-60

17935-69

Разравнивание бульдозером ДЗ-27 грунта II группы (шлак) слоем 0,2 м

ЕНиР §Е2-1-28, т. 1, п. 3б

100 м3

128

0,58

0,58

8,84

8,84

391,3

0-61,5

78-72

3403-06

Уплотнение полуприцепным катком грунта слоем 0,2 м (шлак)

ЕНиР §Е2-1-29, т. 4, п. 1б

100 м3

128

0,46

0,46

7,18

7,18

434,62

0-48,8

62-46

3777-77

Ремонт и содержание дорог при транспортировании грунта автогрейдером ДЗ-31-1

ЕНиР §Е17-20, п. 15

1 км

3326,07

1,10

1,10

446,18

446,18

446,18

1-17

3891-50

3891-50

ИТОГО:









3913,1

3423,6

4621,3



29531-33

39148-70




© 2013 Ёшкин Кот :-)
