| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
МИНИСТЕРСТВО МОНТАЖНЫХ И
СПЕЦИАЛЬНЫХ УТВЕРЖДАЮ Заместитель министра монтажных 27 декабря 1979 г. ИНСТРУКЦИЯ
Согласовано с Госстроем СССР. Письмо Госстроя СССР от 16 октября 1981 г. № 1-2164. Центральное
бюро Москва 1983 СОДЕРЖАНИЕ Инструкция содержит методику составления ППР, устанавливает требования к исходным данным, составу, содержанию и оформлению ППР. С введением в действие настоящей инструкции утрачивают силу "Указания по составлению и утверждению проектов производства работ на монтаж внутренних санитарно-технических устройств Инструкция разработана ГПИ Проектпромвентиляция.
1. ОБЩАЯ ЧАСТЬ1.1. Инструкция составлена в дополнение к "Инструкции по разработке проектов организации строительства и проектов производства работ" СН 47-74, утвержденной Госстроем СССР, в целях отражения специфики монтажа внутренних санитарно-технических устройств. 1.2. Проекты производства работ (ППР) разрабатывают в целях определения наиболее эффективных методов, способствующих снижению себестоимости и трудоемкости монтажных работ, сокращению их продолжительности, улучшению качества монтажа и обеспечению безопасности труда. 1.3. Инструкция устанавливает требования к составу, содержанию, порядку разработки и утверждения ППР. 1.4. ППР следует разрабатывать с учетом применения прогрессивных методов и средств производства работ, обеспечивающих высокое качество, минимальные продолжительность, трудоемкость и стоимость.
2. ОСНОВНЫЕ ПОЛОЖЕНИЯ2.1. ППР - руководящий документ для подготовки и производства работ по монтажу внутренних санитарно-технических систем на конкретных объектах. 2.2. ППР по монтажу внутренних санитарно-технических систем могут быть двух видов: полные и сокращенные. Полные ППР составляют в случаях: а) сложных технических решений санитарно-технических систем; б) большого объема санитарно-технических работ (при сметной стоимости санитарно-технических работ более 80 тыс. руб. для первого территориального района или более 5 тыс. м трубопроводов); в) выполнения санитарно-технических работ в крайне сжатые сроки или параллельно с выполнением смежных работ; г) применения на объекте уникального санитарно-технического или технологического оборудования, связанного с санитарно-техническими системами; д) сложных, стесненных или связанных с повышенной опасностью условий производства работ по монтажу санитарно-технических систем. На все остальные объекты составляют сокращенные ППР. ППР разрабатывают группы подготовки производства монтажных организаций. Полные ППР могут разрабатывать проектно-технологические и специализированные проектные организации - по заказу монтажных организаций (за счет накладных расходов в строительстве монтажных организаций). 2.3. Стоимость разработки ППР, выполняемых проектными организациями, определяется по "Прейскуранту стоимости разработки проектов производства работ по монтажу внутренних санитарно-технических устройств". 2.4. Монтажная организация передает проектной организации одновременно с заказом на разработку ППР следующие материалы: утвержденное главным инженером монтажной организации задание на разработку ППР, содержащее сведения об объеме и сроках разработки; рабочий проект и сметную документацию на объект в одном экземпляре; раздел проекта организации строительства объекта, отражающий производство внутренних санитарно-технических работ (при его наличии); утвержденный заказчиком и генподрядчиком календарный план или директивный график строительства; строительный генеральный план объекта (или выкопировку из него); монтажные чертежи. 2.5. Основные технические решения, закладываемые в ППР, обсуждают на техническом совете монтажной организации. 2.6. ППР может быть разработан и утвержден поэтапно с выдачей в согласованные сроки монтажной организации-заказчику отдельных частей. 2.7. ППР утверждает главный инженер монтажной организации, видавшей задание на ППР, не поздней чем за два месяца до начала монтажных работ. Перед утверждением принятые в ППР сроки и основные решения по производству монтажных работ должны быть согласованы монтажной организацией с генподрядной. ППР по монтажу внутренних санитарно-технических систем в действующих цехах должен быть согласован с дирекцией предприятия до утверждения. 2.8. Отступления от ППР в части методов монтажа допускаются по согласованию с разработчиком. 2.9. При возникновении в процессе работ изменений сроков, условий монтажа, обеспечения ресурсами и т.п. монтажная организация вносит в ППР коррективы с проведением соответствующих согласований. 3. ИСХОДНЫЕ ДАННЫЕ ДЛЯ РАЗРАБОТКИ ППР3.1. Исходные данные для разработки ППР: утвержденное задание; рабочий проект и сметная документация на объект; монтажные чертежи; раздел проекта организации строительства объекта, отражающий производство внутренних санитарно-технических работ (при наличии его); утвержденный заказчиком и генеральным подрядчиком календарный план или директивный график строительства; строительный генеральный план объекта или его элемент (при реконструкции и расширении промышленных предприятий на строительном генеральном плане должно быть указано расположения существующих инженерных сетей и коммуникаций (с выделением действующих), места врезки новых сетей и коммуникаций в действующие, указаны проезды, используемые монтажниками); сведения о количестве и типах намечаемых к использованию монтажной организацией машин, механизмов и транспортных средств; данные о предприятиях - поставщиках трубных заготовок и изделий; сведения о сроках и порядке поставки предусмотренного проектом санитарно-технического оборудования (или о его замене); типовые технологические карты на монтаж внутренних санитарно-технических устройств; действующие нормативные документы; глава СНиП по правилам производства и приемки работ санитарно-технического оборудования зданий и сооружений; глава СНиП по технике безопасности в строительстве; нормативные документы по организации строительства; утвержденные общесоюзные или ведомственные укрупненные показатели расхода материально-технических ресурсов; единые нормы и расценки на монтажные работы (ЕНиР). 3.2. Задание на разработку ППР должно быть составлено по форме 1 приложения 1. 4. СОСТАВ ППР4.1. В состав полного ППР должны входить: пояснительная записка, содержащая сведения об исходных данных проекта и обоснования принятых решений; требования к строительной готовности объекты для производства монтажных работ; мероприятия по производству работ и организации работ методом бригадного подряда на основе хозяйственного расчета; указания по технике безопасности; мероприятия по пожарной безопасности, предусматривающие порядок выполнения открытых огневых работ, требования к размещению горючих и взрывоопасных материалов; мероприятия по осуществлению контроля и оценки качества монтажных работ; основные технико-экономические показатели ППР (форма 2 приложения 1); сводная ведомость трудовых затрат и заработной платы (форма 3 приложения 1); календарный план производства работ по объекту (форма 4 приложения 1) или локальный сетевой график (приложения 2 и 3); сводный график потребности в рабочих кадрах по объекту (форма 5 приложения 1); график поставки санитарно-технического оборудования на объект, (форма 6 приложения 1); график поставки санитарно-технических трубных заготовок, узлов и изделий на объект (форма 7 приложения 1); ведомость основных и вспомогательных материалов (форма 8 приложения 1); ведомости потребности в инструменте, приспособлениях и механизмах, не учтенных в утвержденном наборе на бригаду (форма 9 приложения 1); производственные калькуляции трудовых затрат и заработной платы на монтаж внутренних санитарно-технических систем (форма 10 приложения 1); элемент стройгенплана с расположением приобъектных постоянных и временных транспортных путей, монтажных кранов, складов, площадок для складирования санитарно-технического оборудования, трубных заготовок, узлов и изделий, временных зданий и помещений монтажной организации (производственных и административно-бытовых); типовые технологически корты на монтаж внутренних санитарно-технических устройств, привязанные к местным условиям; технологические карты на сложные работы и на работы, выполняемые новыми методами, не предусмотренными существующими типовыми технологическими картами. 4.2. В состав сокращенного ППР должны входить: календарный план работ в виде линейного графика; схемы производства основных видов работ или перечень типовых технологических карт, примененных в проекте; краткая пояснительная записка, содержащая указания по производству работ, технике безопасности и пожарной безопасности. 4.3. По договоренности организации - заказчика ППР с организацией-разработчиком в ППР могут быть включены дополнительные разделы, не предусмотренные пп. 4.1 и 4.2 настоящей инструкции (за дополнительную оплату). 5. МЕТОДИКА СОСТАВЛЕНИЯ ППР5.1. Перед составлением ППР выполняют следующие подготовительные работы: сбор исходных данных (см. раздел 3); изучение рабочего проекта и сметной документации; определение смежных строительно-монтажных работ, выполняемых другими организациями до монтажа внутренних санитарно-технических систем; ознакомление с объектом. 5.2. По окончании подготовительных работ разрабатывают ППР в составе, предусмотренном пп. 4.1 и 4.2. 5.3. При рассмотрении нескольких вариантов производства работ определяют экономическую эффективность в соответствии с "Инструкцией по определению экономической эффективности использования в строительстве новой техники, изобретений и рационализаторских предложений" СН 509-78. 5.4. Раздел "Основные технико-экономические показатели ППР" составляют по форме 2 приложения 1 настоящей инструкции. Сметную стоимость монтажных работ определяют по смете, уточненной по монтажным чертежам; общее количество монтируемых трубопроводов - по рабочим и монтажным чертежам; трудоемкость монтажных работ - путем составления производственных калькуляций трудовых затрат на основные работы по монтажу каждого вида внутренних санитарно-технических устройств отдельно. Трудоемкость вспомогательных и транспортных работ принимают в размере 30% трудовых затрат на основные монтажные работы. Дневную выработку одного рабочего в физическом выражении определяют делением количества трубопроводов на трудоемкость монтажных работ, в денежном - делением сметной стоимости монтажных работ на трудоемкость (приводится для организаций, не перешедших на планирование по нормативной чистой продукций). Эти показатели определяют по объекту в целом и отдельно по каждому виду внутренних санитарно-технических устройств. Трудозатраты на монтаж одного метра трубопроводов определяют делением трудоемкости монтажа каждого вида внутренних санитарно-технических устройств на длину трубопроводов. 5.5. Производственные калькуляции трудовых затрат составляют на каждый вид санитарно-технических устройств. При составлении калькуляций следует пользоваться ЕНиР, ВНиР и местными нормами, утвержденными в установленном порядке. Производственные калькуляции должны быть отпечатаны на бланках нарядов (форма 10 приложения 1) с заполнением граф 4-8. Графы 9-11 используют для отметок о фактическом выполнении работ. 5.6. Трудоемкость монтажа внутренних санитарно-технических устройств, определенную путем составления производственных калькуляций, заносят в "Сводную ведомость трудовых затрат и заработной платы", составленную по форме 3 приложения 1. 5.7. В ППР мероприятия по производству работ должны содержать конкретные рекомендации о способах выполнения работ, отдельных процессов и их последовательность. Методы производства работ должны быть выбраны с учетом скорейшего и безопасного их выполнения, максимального сокращения ручного труда, широкого использования средств механизации. При реконструкции и расширении промышленных предприятий ППР составляют с учетом особенностей производства работ на действующих предприятиях, увязывают выполнение санитарно-технических работ со смежными (строительными, электротехническими и др.), согласовывают со всеми исполнителями работ и руководством предприятия. 5.8. В мероприятиях по производству работ должны быть предусмотрены указания по осуществлению контроля за качеством поступающих на объект заготовок и за качеством монтажных работ. 5.9. При составлений указаний по производству работ следует использовать действующие типовые технологические карты на монтаж внутренних санитарно-технических устройств. В отдельных случаях может возникнуть необходимость в привязке некоторых типовых технологических карт к конкретным условиям данного объекта. Привязка типовой технологической карты к местным условиям заключается в уточнении объемов работ, средств механизации и потребности в трудовых и материальных ресурсах, а также в уточнении схемы организации процесса соответственно фактическим габаритам той части здания, к которой привязывается технологическая карта. При этом методы выполнения работ, принятые в типовой технологической карте, изменению не подлежат. 5.10. Календарный план производства работ, составленный по форме 4 приложения 1 устанавливает: сроки и продолжительность монтажных работ на объекте с разбивкой по отделениям, цехам, захваткам (зонам); последовательность выполнения монтажных работ. Календарный план производства работ при реконструкции и расширении промышленных предприятий должен быть согласован с начальником производственного цеха, главным энергетиком предприятия или главным механиком (вопросы отключения электроэнергии, теплоносителя, воды и т.п.), местной санитарной инспекцией (при необходимости) и инженером по технике безопасности. 5.11. Сроки и общую продолжительность работ по монтажу внутренних санитарно-технических устройств по объекту в целом и по отдельным его захваткам определяют из совмещенного календарного плана строительства или директивного графика, утвержденных генподрядчиком и заказчиком. Продолжительность реконструкции следует определять на основе осуществления работ индустриальными методами при максимально возможном совмещении строительных, санитарно-технических, электротехнических и других работ, сокращения сроков остановки технологических процессов на реконструируемом предприятии и ввода в действие производства, цехов, установок и агрегатов. 5.12. В графе "Наименование и последовательность выполнения работ" календарного плана отдельными строками должны быть выделены работы по испытанию санитарно-технических устройств. 5.13. Трудоемкость монтажных работ при составлении календарного плана определяют по производственным калькуляциям трудовых затрат. 5.14. При отсутствии совмещенного календарного плана производства работ или директивного графика строительства объекта, а также невозможности определения конкретных сроков их выполнения вместо календарного плана составляют локальный сетевой график, предусматривающий технологическую последовательность выполнения монтажа с учетом выполнения необходимых строительных, электромонтажных и других работ. При необходимости локальный сетевой график (приложение 2) может быть привязан к конкретным календарным срокам (приложение 3). 5.15. Для определения необходимого количества рабочих по профессиям и их передвижения при производстве монтажных работ в установленные календарным планом сроки составляется "Сводный график потребности в рабочих кадрах" (форма 5 приложения 1). Количество рабочих рассчитывается по трудоемкости, определенной в календарном плане. Необходимые профессии рабочих определяются, исходя из состава звена, заложенного в соответствующих сборниках ЕНиР, ВНиР и местных нормах, утвержденных в установленном порядке. 5.16. График поставки санитарно-технических трубных заготовок и изделий на объект составляют по форме 7 приложения 1. Графы 1-5 заполняют на основании рабочих и монтажных чертежей. Сроки поставки трубных заготовок и изделий должны опережать на 5-7 дней сроки выполнения монтажных работ, предусмотренные календарным планом или сетевым графиком. На основании этих же данных составляют график поставки оборудования (форма 6 приложения 1). 5.17. Потребность в основных и вспомогательных материалах (форма 8 приложения 1) определяют на основании объемов работ по рабочим или монтажным чертежам с учетом действующих норм расхода материалов. В ведомость включают основные материалы (трубы, нагревательные приборы, арматуру, санитарно-технические приборы и т.д.) и вспомогательные (болты с гайками, шурупы, дюбели, прокладочные и уплотнительные материалы, электроды, присадочную проволоку и т.д.). 5.18. Перечень инструмента, приспособлений и механизмов, требующихся для производства работ (форма 9 приложения 1) составляют на основании технологических карт, примененных в данном проекте, а их количество определяют в зависимости от объема и продолжительности работ, а также количества рабочих. 5.19. Безопасность монтажных работ на объекте обеспечивают конкретными указаниями по производству работ, закладываемыми в ППР, и строгим соблюдением безопасных методов и приемов труда, предусмотренных "Типовыми технологическими картами". В разделе "Указания по технике безопасности" должны быть разработаны мероприятия, специфические для данного объекта. 6. ОФОРМЛЕНИЕ ПРОЕКТАППР следует выпускать в двух альбомах формата №11 (размером 297´210 мм). Содержание альбомов: Альбом 1. Проект производства работ. Альбом 2. Производственные калькуляции трудовых затрат и заработной платы. Альбом 1 выдается заказчику в трех экземплярах, альбом 2 - в двух. 7. НАДЗОР ЗА ВЫПОЛНЕНИЕМ РАБОТ7.1. Надзор за выполнением сложных монтажных работ осуществляют в случаях, указанных в случаях, указанных в заданиях на разработку ППР. 7.2. Надзор осуществляет организация, разработавшая ППР. 7.3. Лица, осуществляющие надзор, при необходимости могут вносить изменения в ППР. Изменения можно вносить отдельным письмом или записью в соответствующих документах тушью или чернилами. Мелкие замечания или указания, не изменяющие основные решения ППР, вносят в журнал производства монтажных работ. 7.4. Все изменения, внесенные в ППР в процессе надзора, должны быть отражены в контрольном экземпляре, хранящемся в архиве организации - разработчика ППР. ПРИЛОЖЕНИЕ 1ФОРМЫ БЛАНКОВ, ИСПОЛЬЗУЕМЫХ ПРИ СОСТАВЛЕНИИ ППРФорма 1
Форма 2 ОСНОВНЫЕ ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ ППР
Форма 3 СВОДНАЯ ВЕДОМОСТЬ ТРУДОВЫХ ЗАТРАТ И ЗАРАБОТНОЙ ПЛАТЫ
КАЛЕНДАРНЫЙ ПЛАН ПРОИЗВОДСТВА РАБОТ ПО ОБЪЕКТУ
Форма 4
Форма 5 СВОДНЫЙ ГРАФИК ПОТРЕБНОСТИ В РАБОЧИХ КАДРАХ ПО ОБЪЕКТУ
Форма 6 ГРАФИК ПОСТАВКИ САНИТАРНО-ТЕХНИЧЕСКОГО ОБОРУДОВАНИЯ НА ОБЪЕКТ
Примечание: Графу 2 заполняет линейный техперсонал. Форма 7 ГРАФИК ПОСТАВКИ САНИТАРНО-ТЕХНИЧЕСКИХ ТРУБНЫХ ЗАГОТОВОК, УЗЛОВ И ИЗДЕЛИЙ НА ОБЪЕКТ
Форма 8 ВЕДОМОСТЬ ОСНОВНЫХ И ВСПОМОГАТЕЛЬНЫХ МАТЕРИАЛОВ
Форма 9 ВЕДОМОСТЬ ПОТРЕБНОСТИ В ИНСТРУМЕНТЕ, ПРИСПОСОБЛЕНИЯХ И МЕХАНИЗМАХ, НЕ УЧТЕННЫХ В УТВЕРЖДЕННОМ НАБОРЕ НА БРИГАДУ
Форма 10 ПРОИЗВОДСТВЕННАЯ КАЛЬКУЛЯЦИЯ ТРУДОВЫХ ЗАТРАТ И ЗАРАБОТНОЙ ПЛАТЫ НА МОНТАЖ ВНУТРЕННИХ САНИТАРНО-ТЕХНИЧЕСКИХ СИСТЕМ Наряд № _________ от «______№ ___________________19___ г.
ПРИЛОЖЕНИЕ 2ПРИМЕР ЛОКАЛЬНОГО СЕТЕВОГО ГРАФИКА

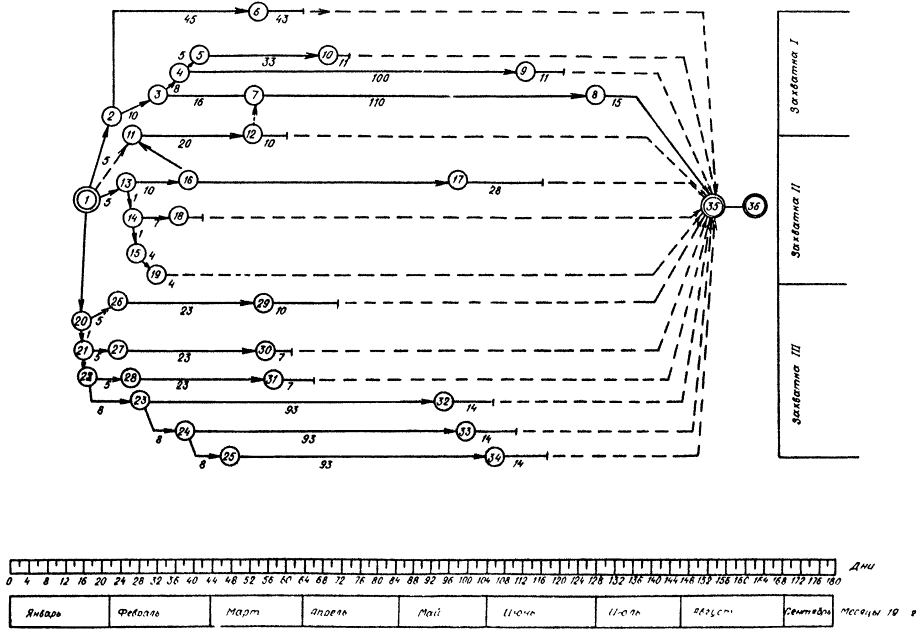

ПРИЛОЖЕНИЕ 3Пример привязки локального сетевого графика к календарным срокам

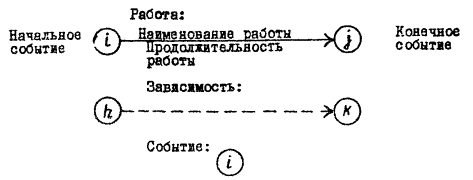

ЭЛЕМЕНТЫ ЛОКАЛЬНОГО СЕТЕВОГО ГРАФИКА: работа - процесс, требующий для его выполнения затрат времени и ресурсов; ожидание - технологический или организационный перерыв между работами, необходимый при выбранной схеме производства работ; процесс, требующий только затрат времени; зависимость (фиктивная работа) - элемент, который вводится для отражения правильной взаимосвязи между работами; не требует затрат времени и труда исполнителей; событие - результат выполнения (факт окончания) одной или нескольких работ, необходимый и достаточный для начала последующих работ. Работа и ожидание изображаются сплошной стрелкой с указанием над стрелкой ее продолжительности или ожидания. Зависимость (фиктивная работа) изображается пунктирной стрелкой. Событие изображается кружком и нумеруется. Работа, а также ожидание и зависимость шифруется номерами двух ограничивающих событий, начального и конечного:
- исходное событие сетевого графика. - завершающее событие сетевого графика (в приложениях 2 и 3 - сдача систем). | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
