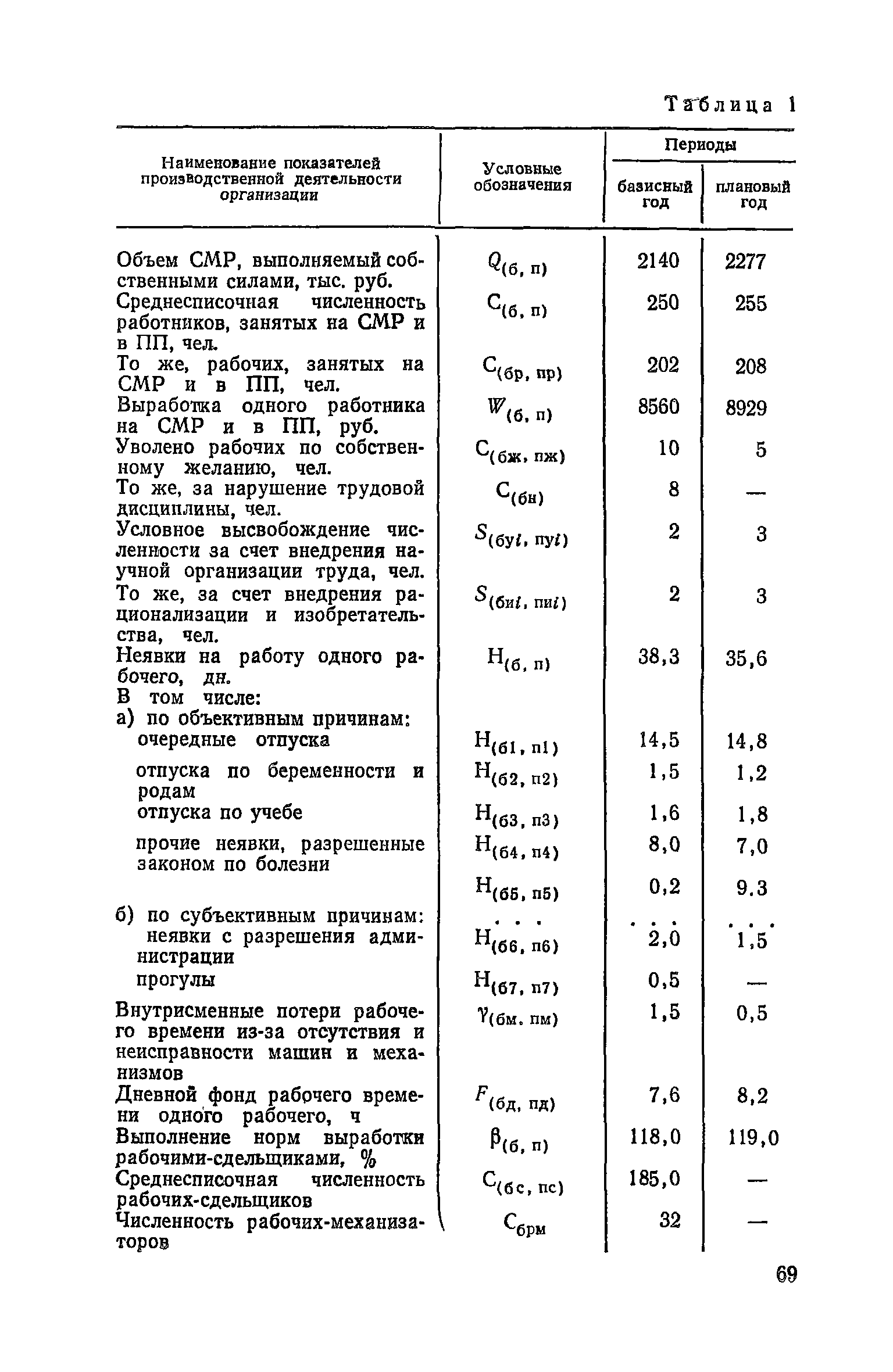

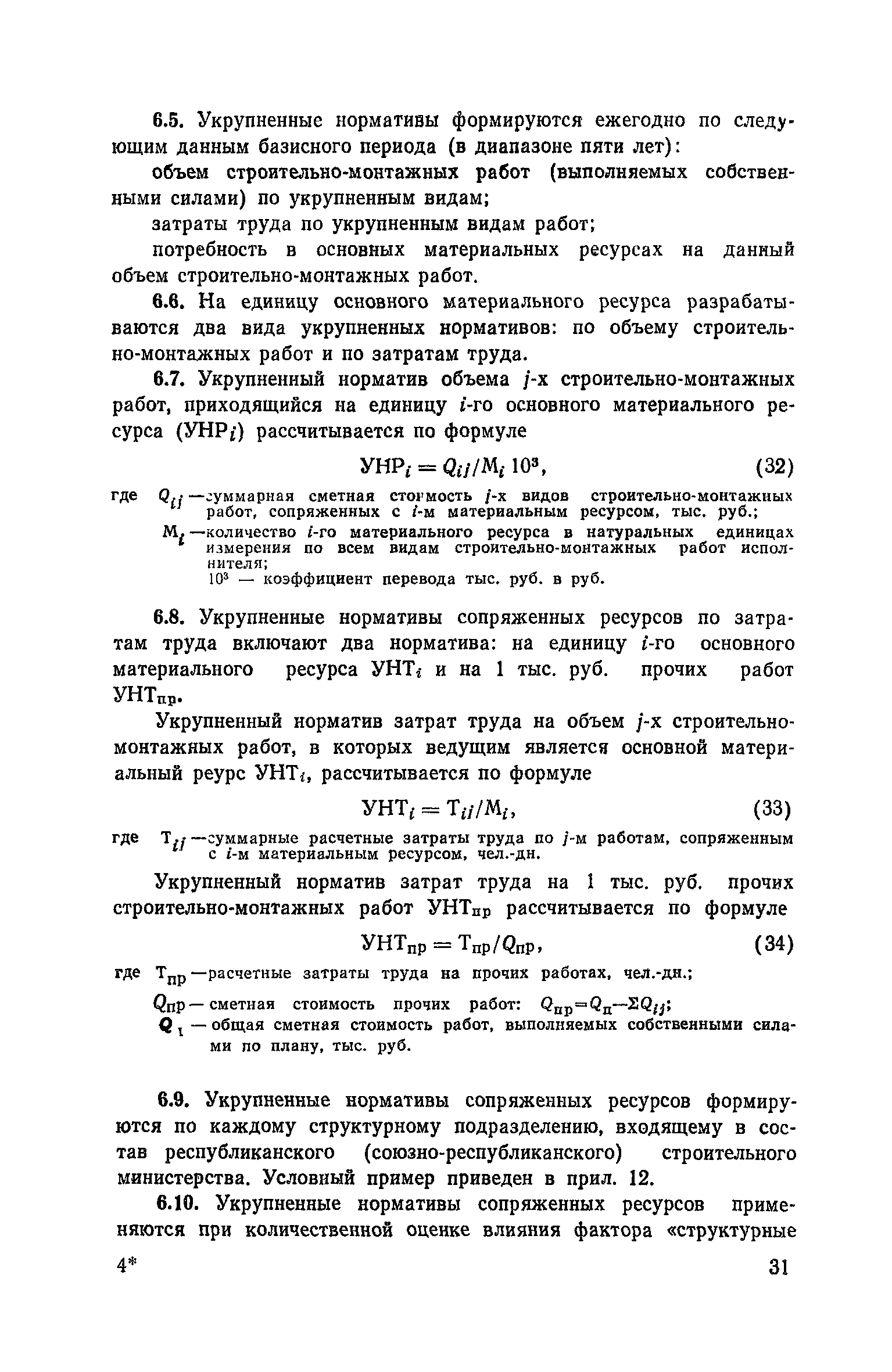

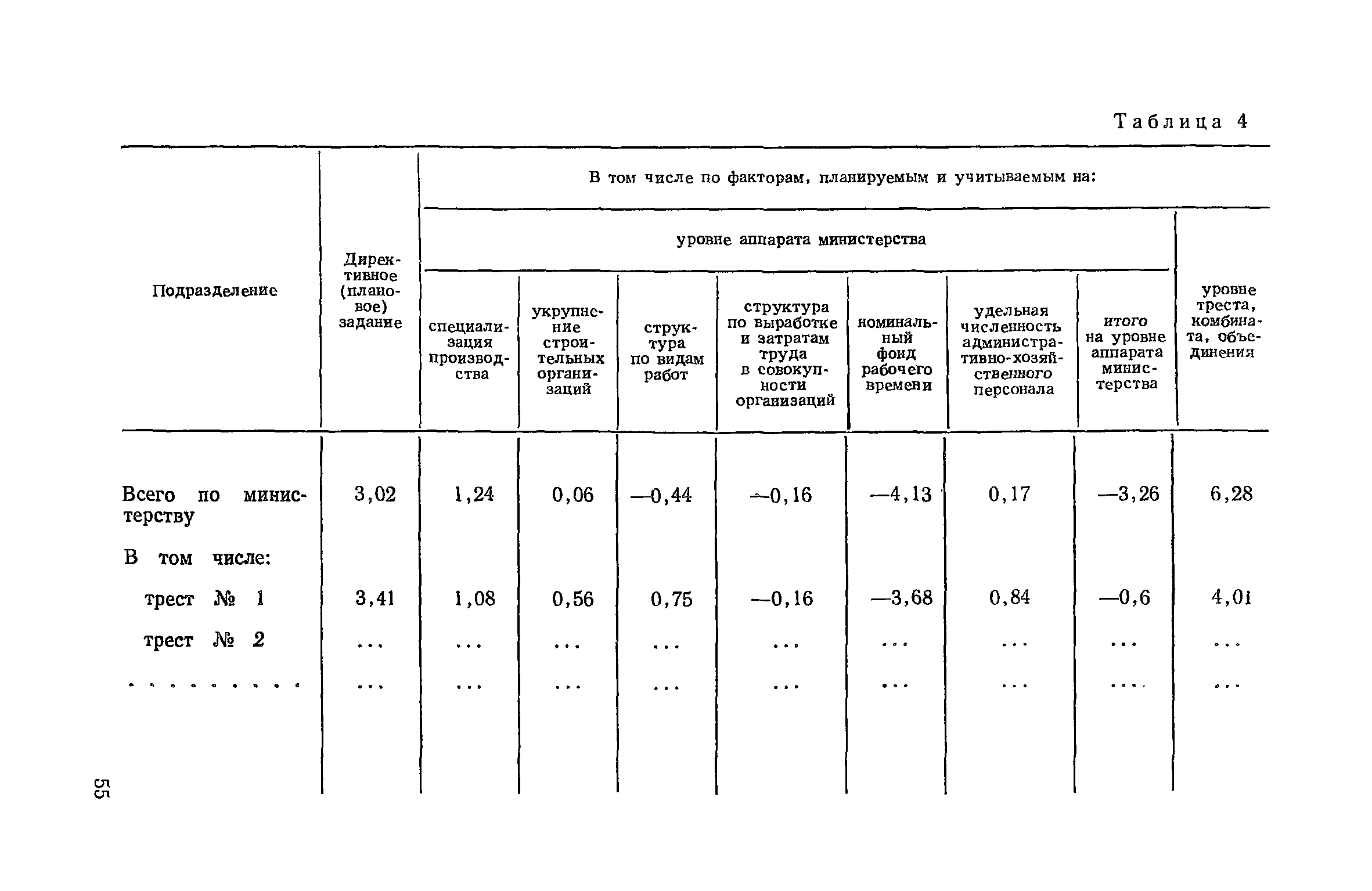

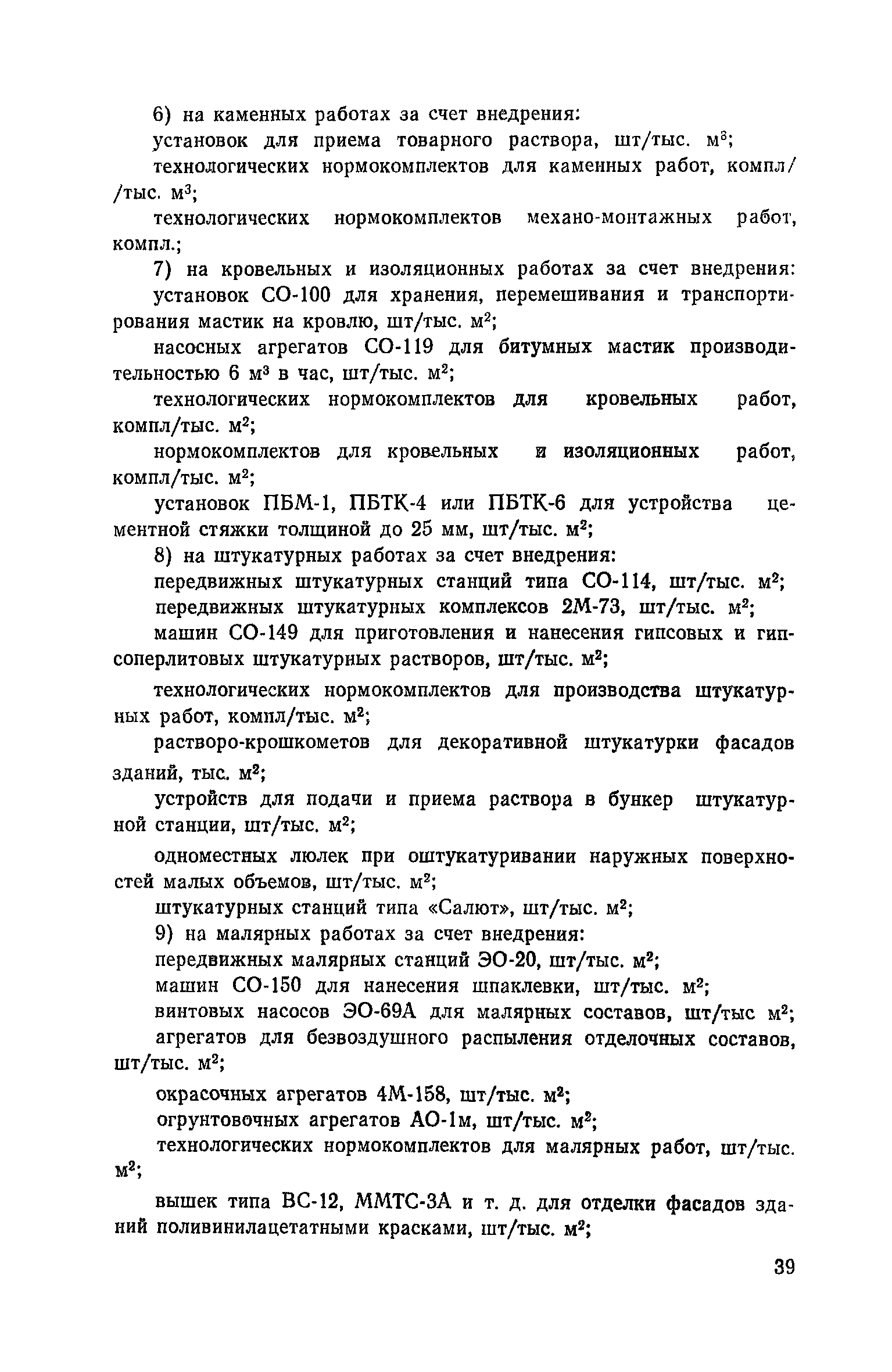

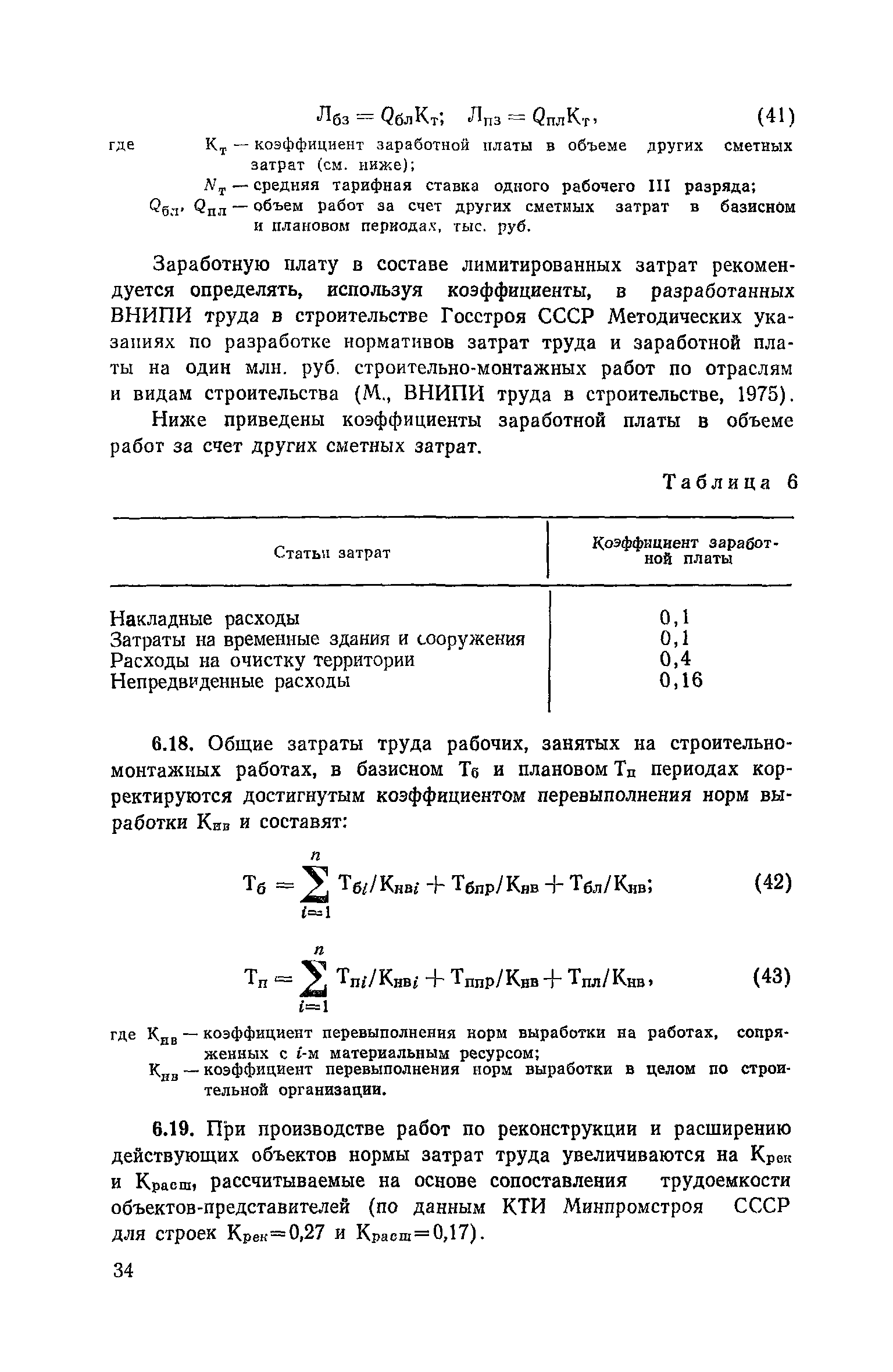

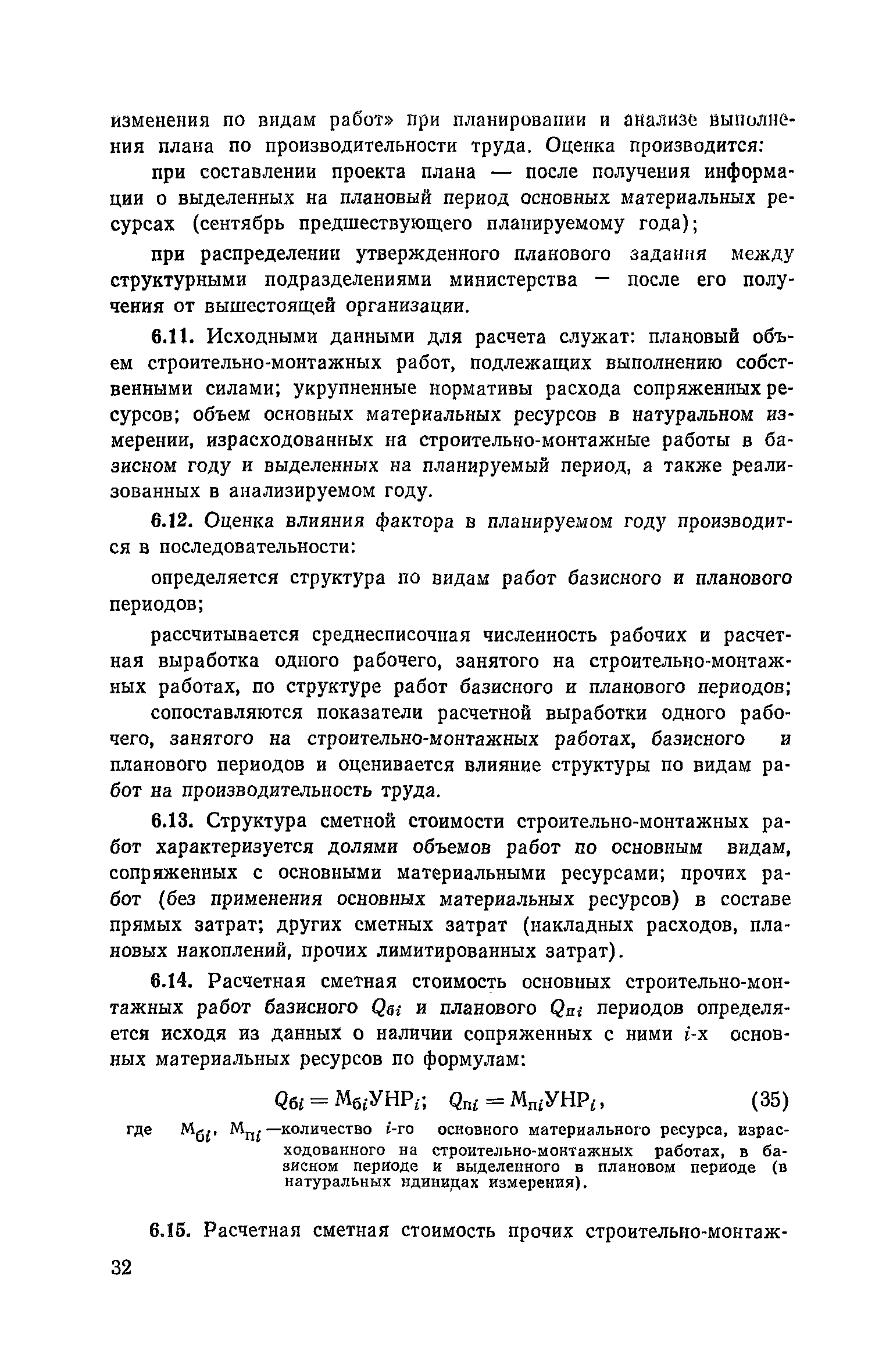

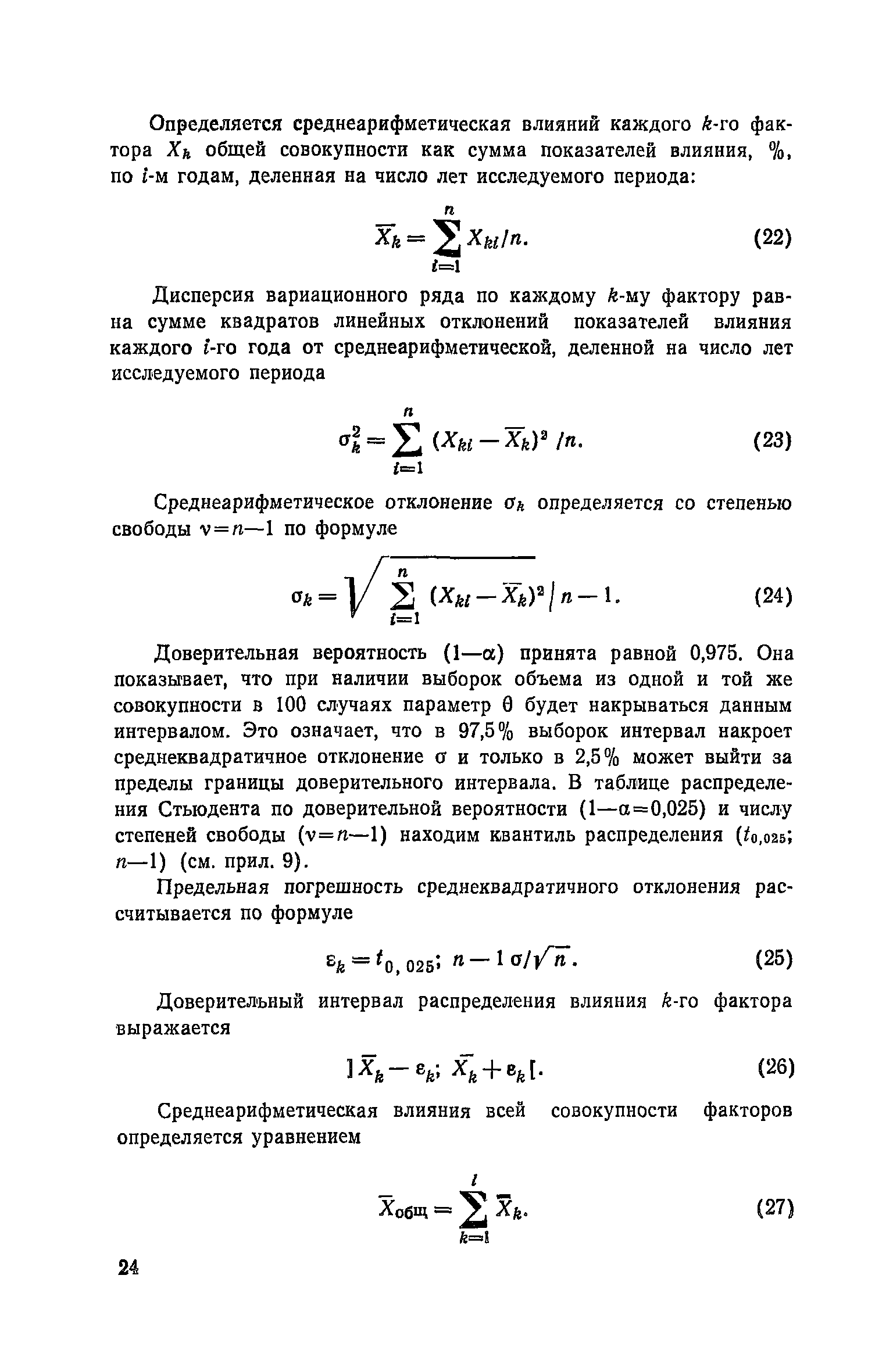

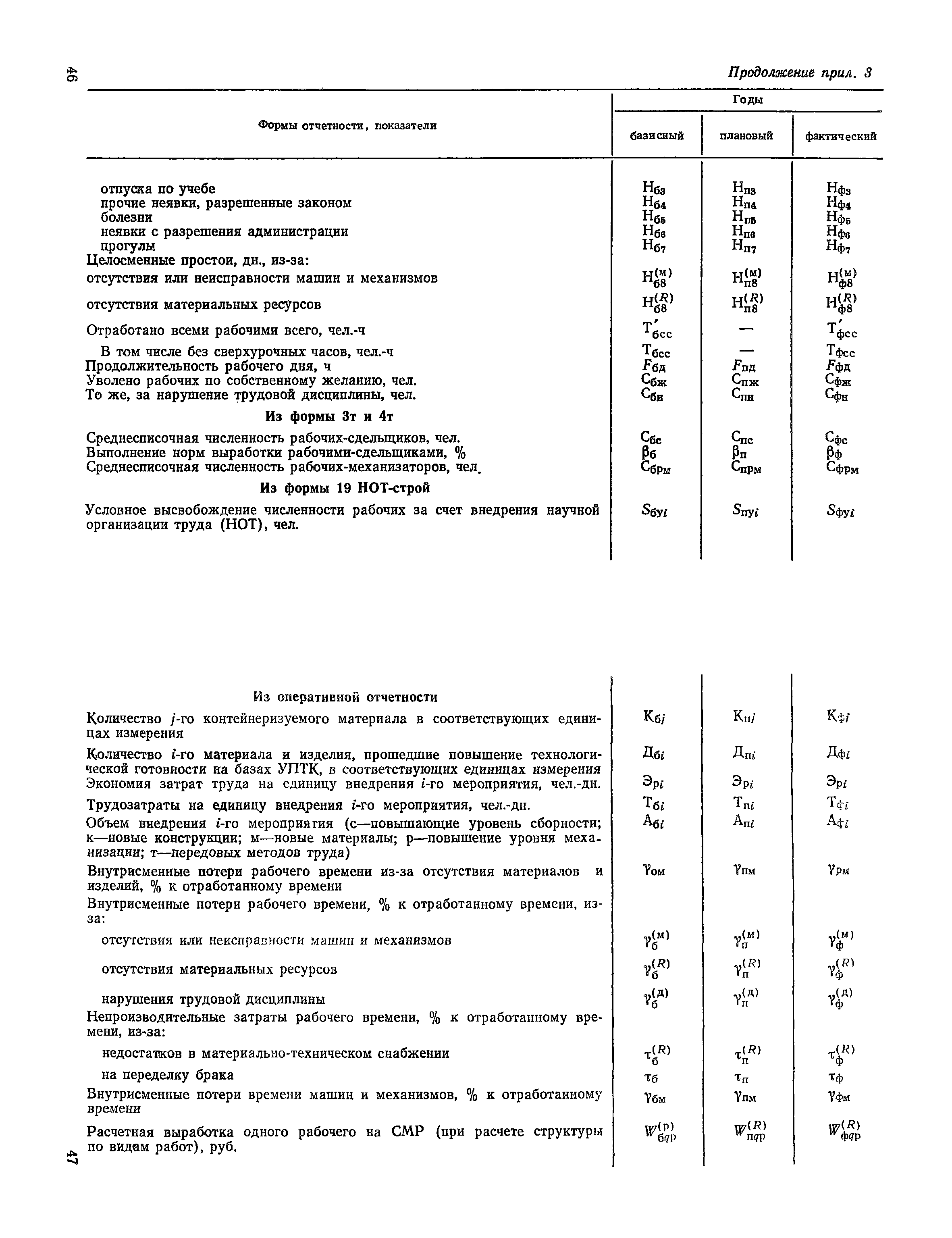

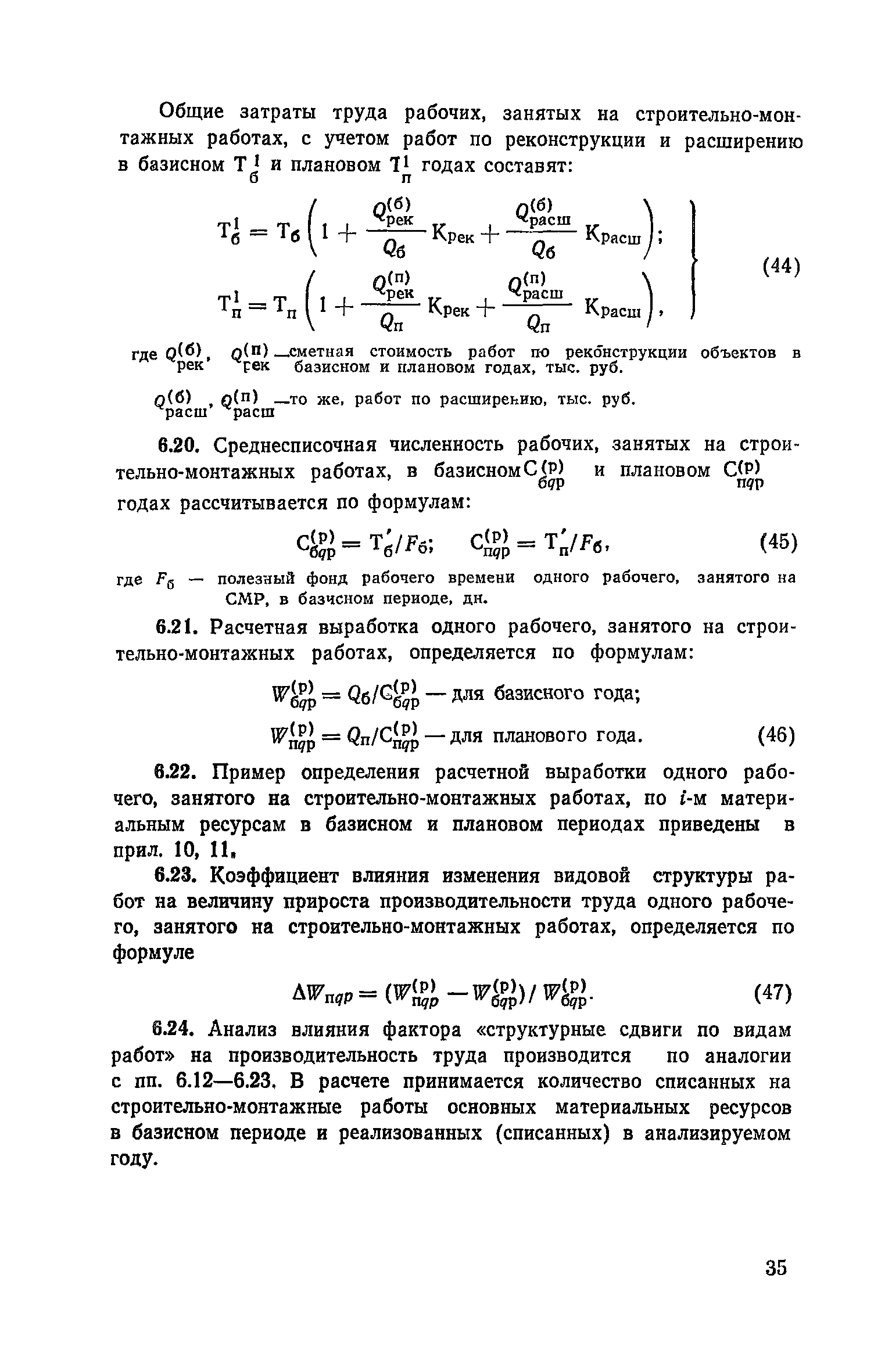

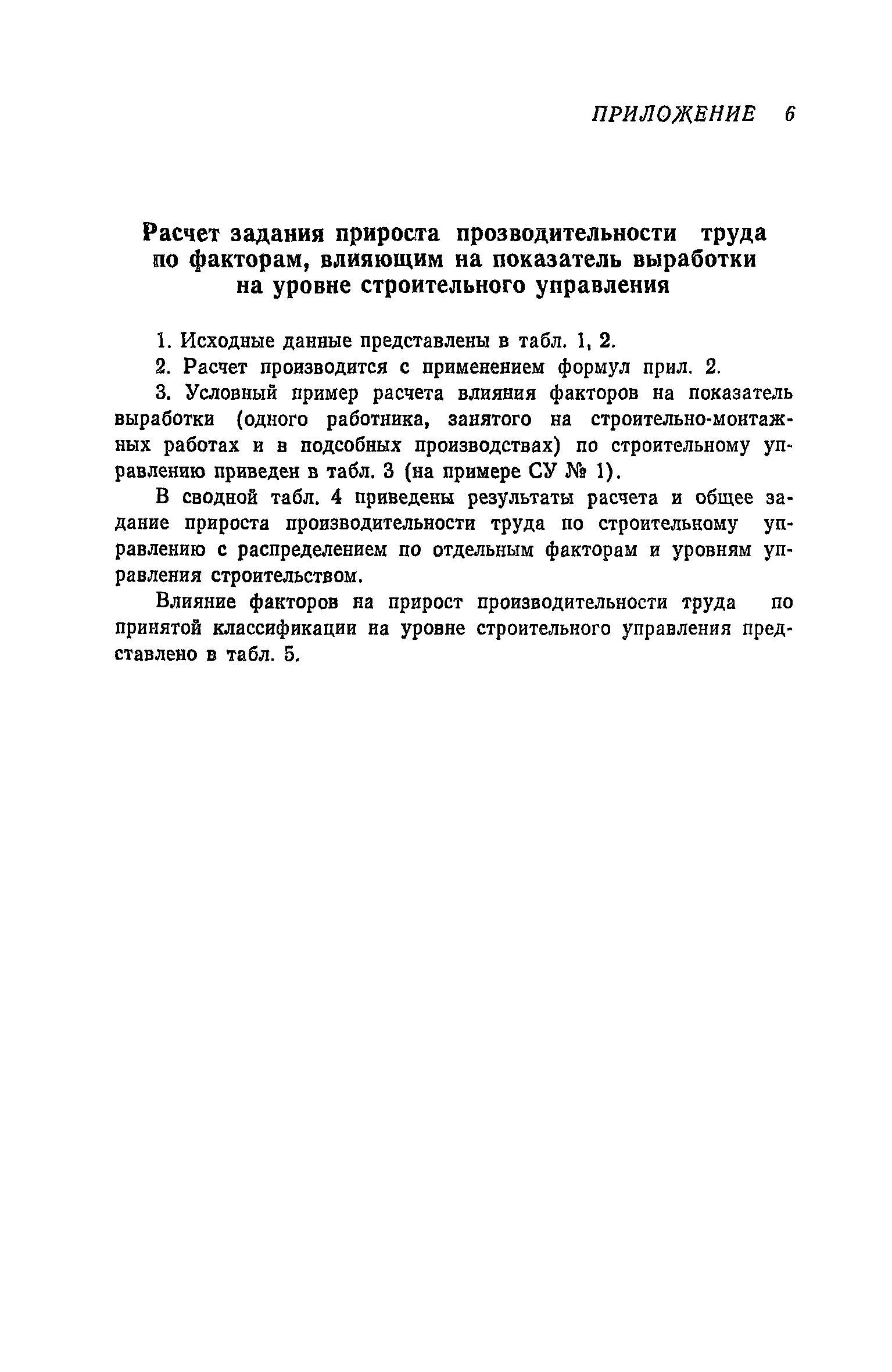

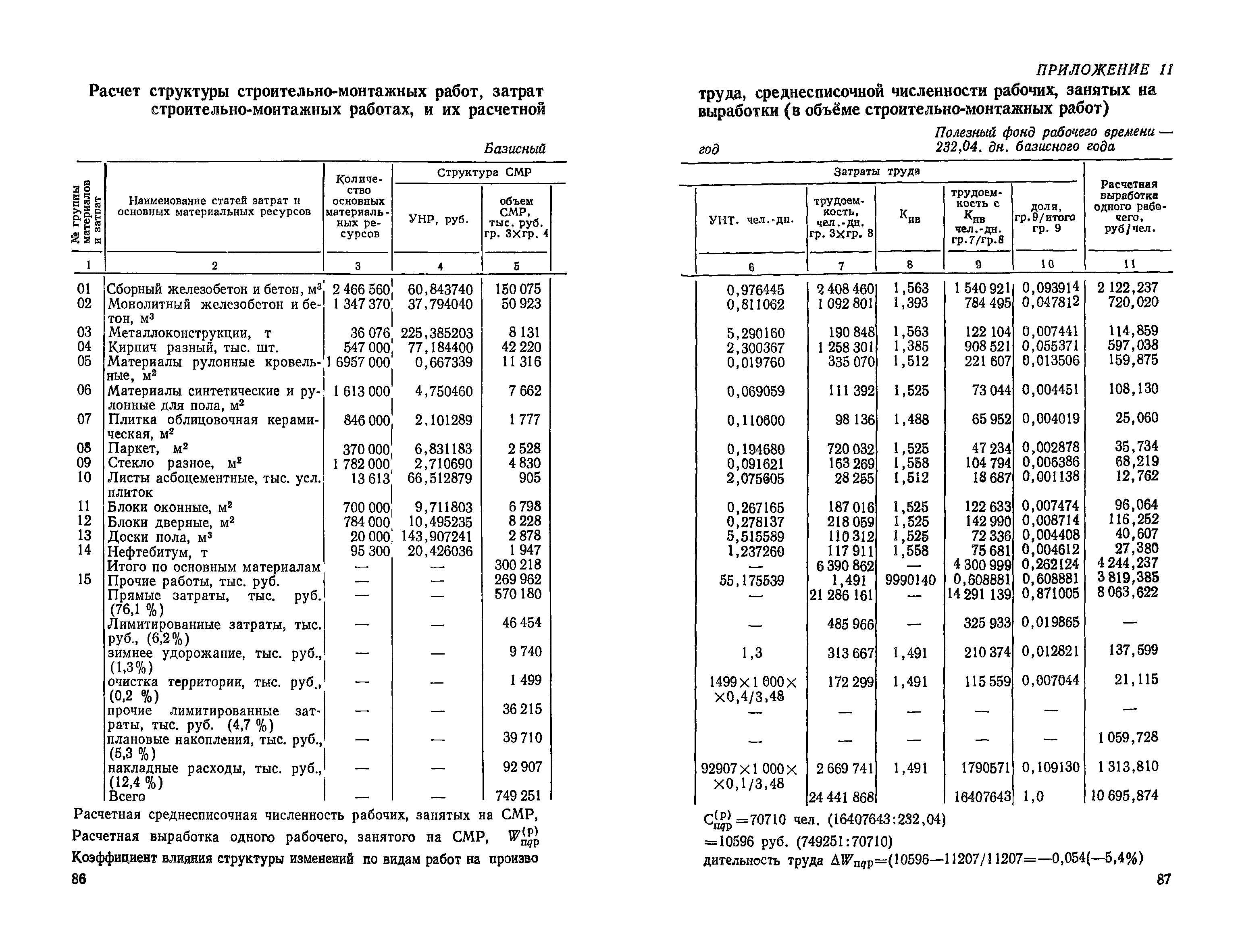

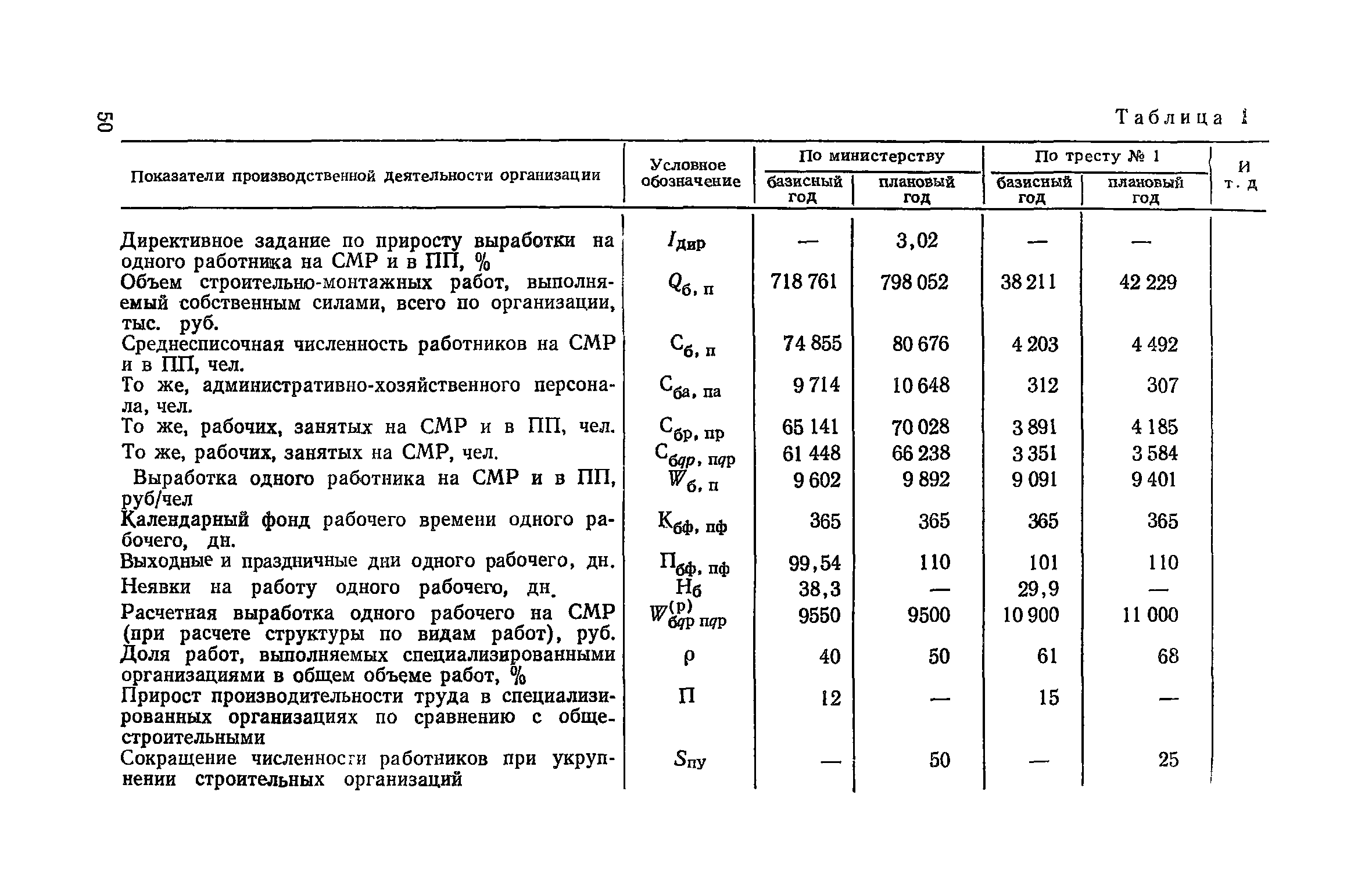

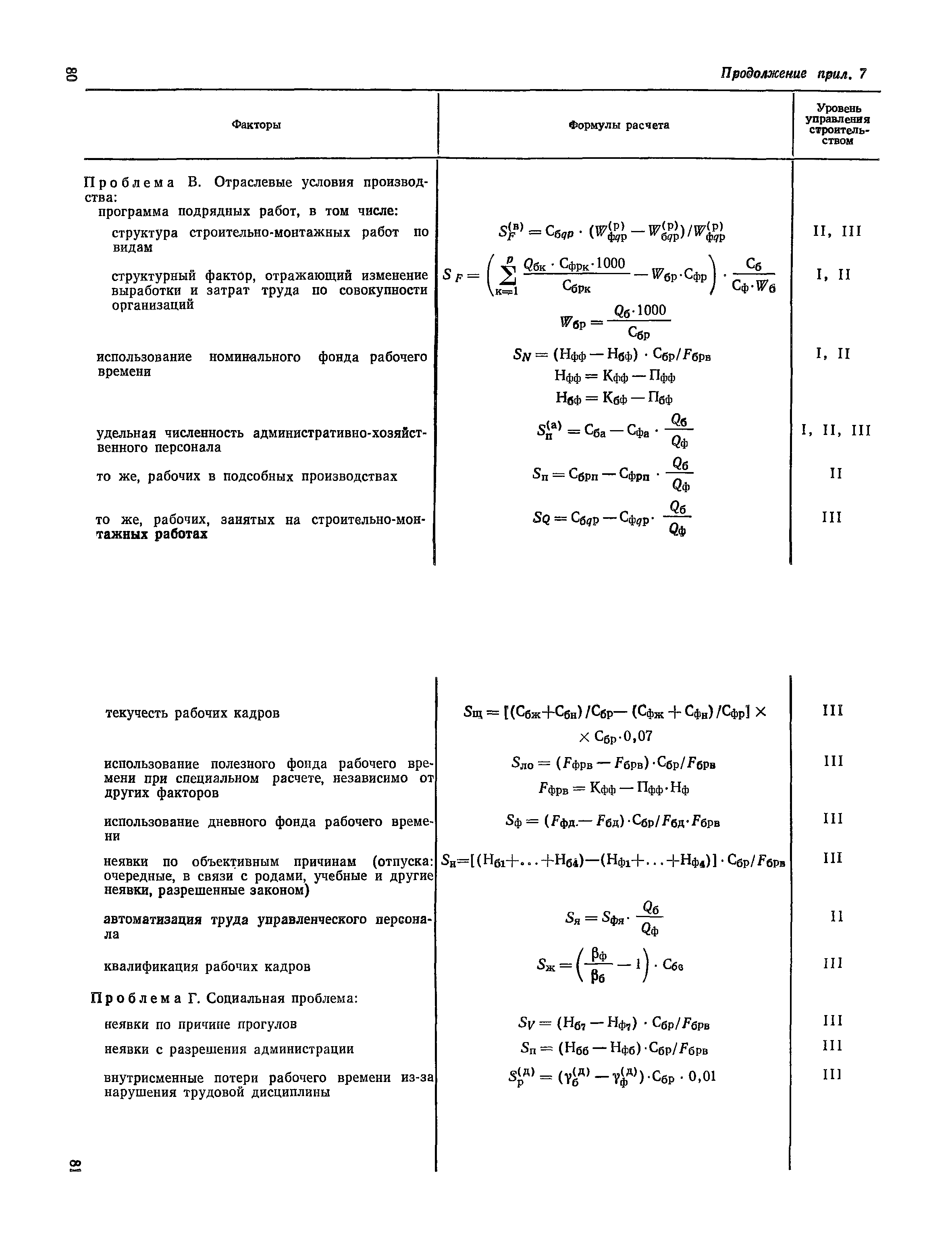

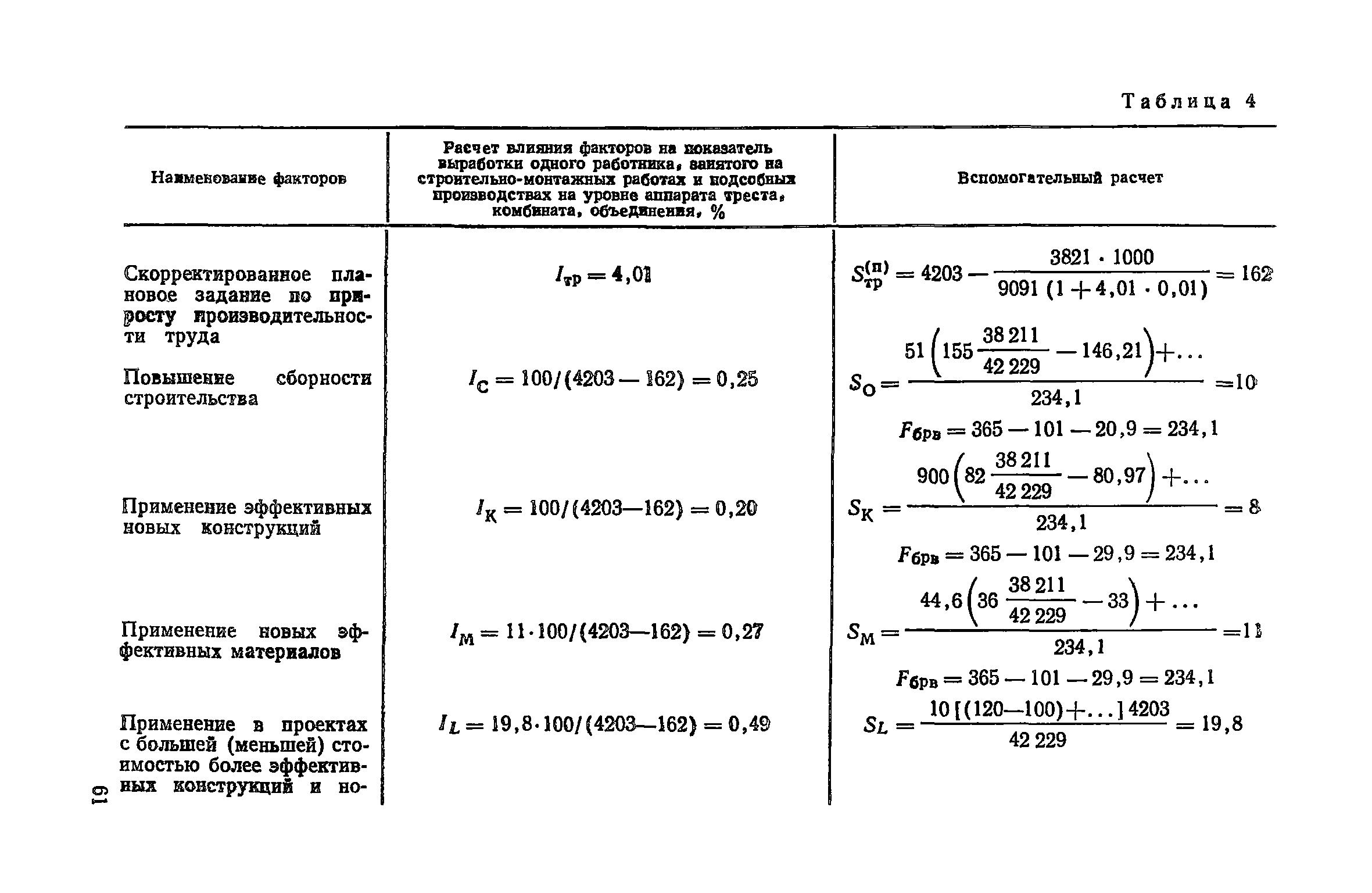

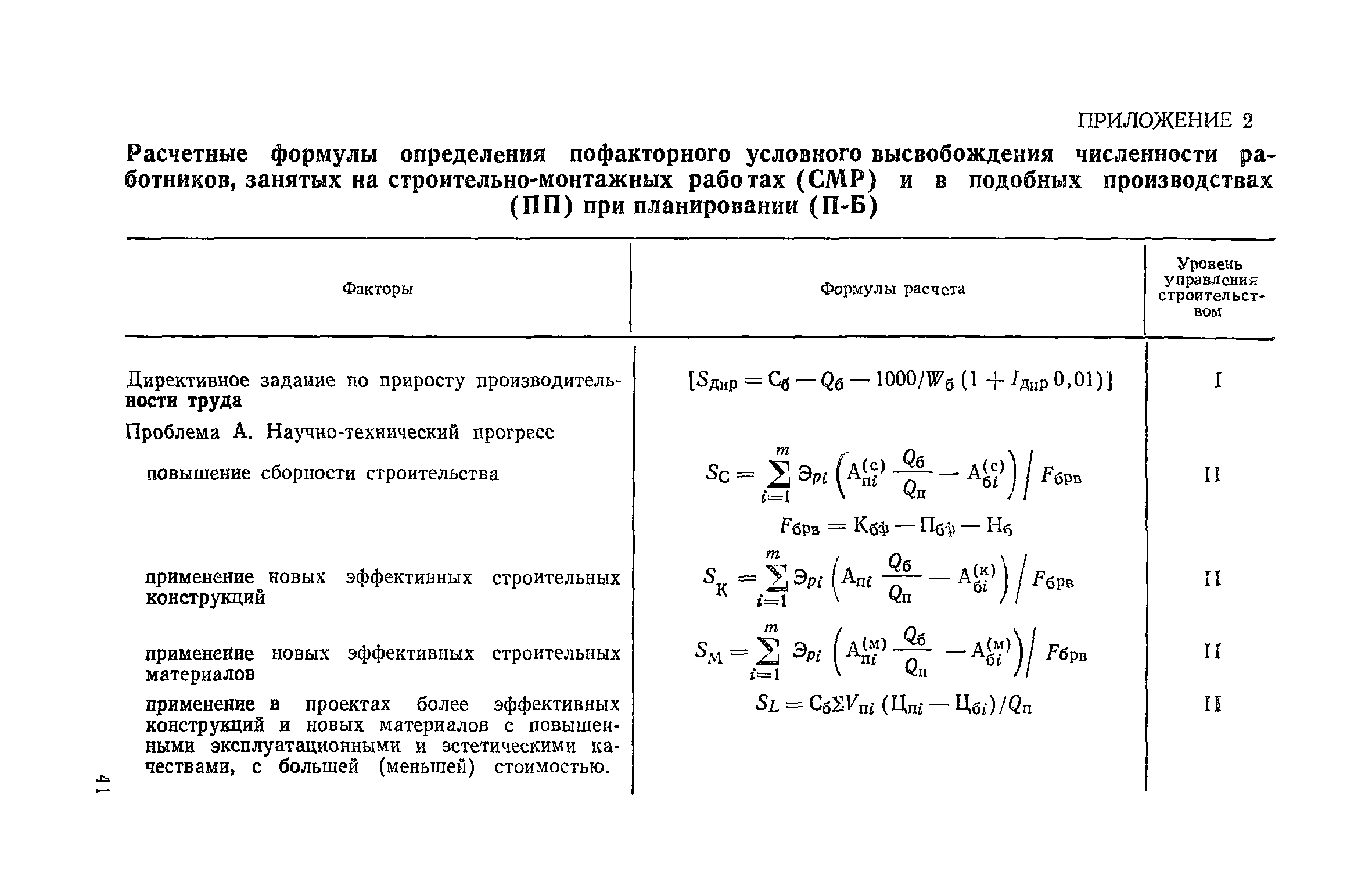

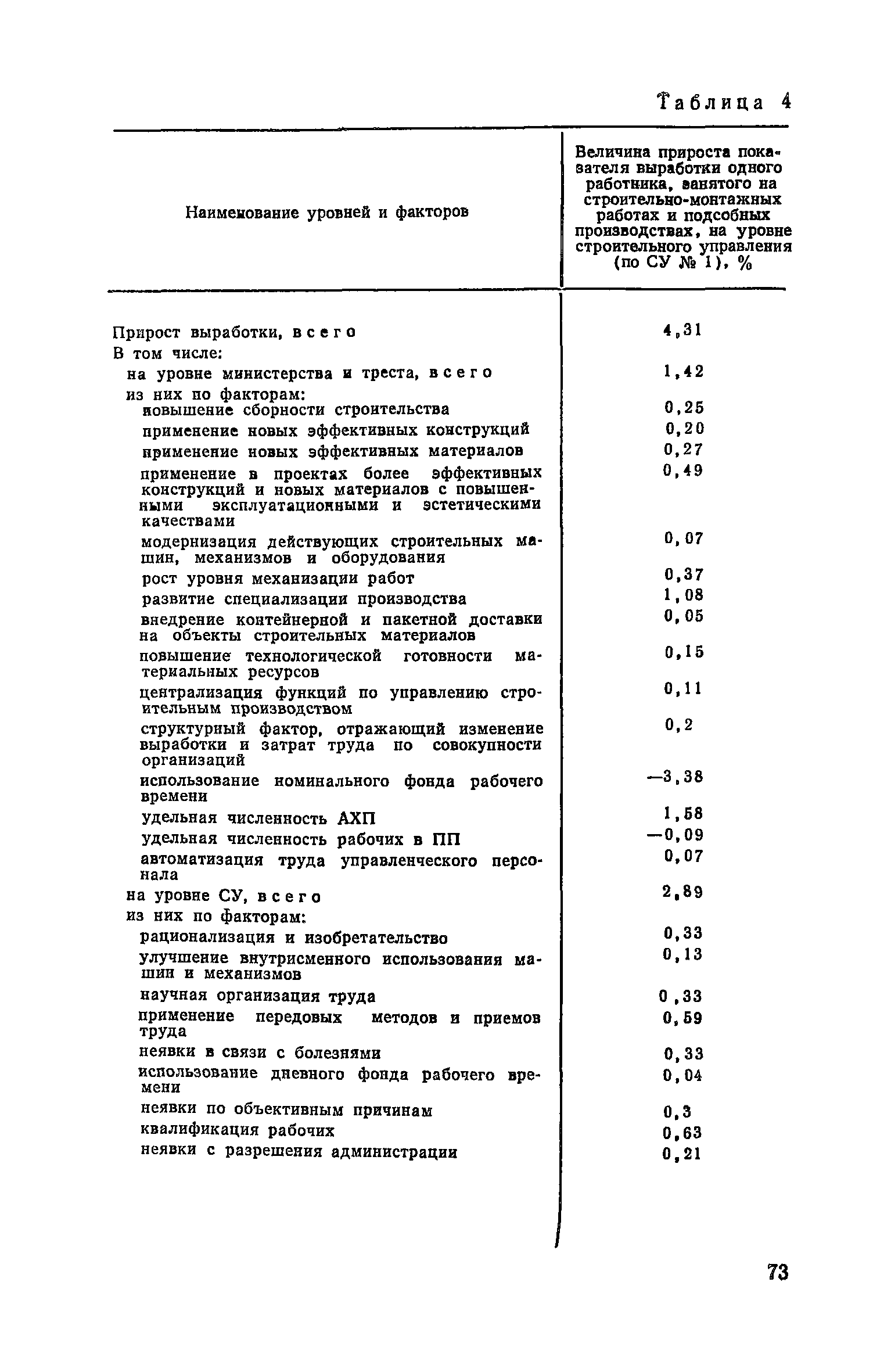

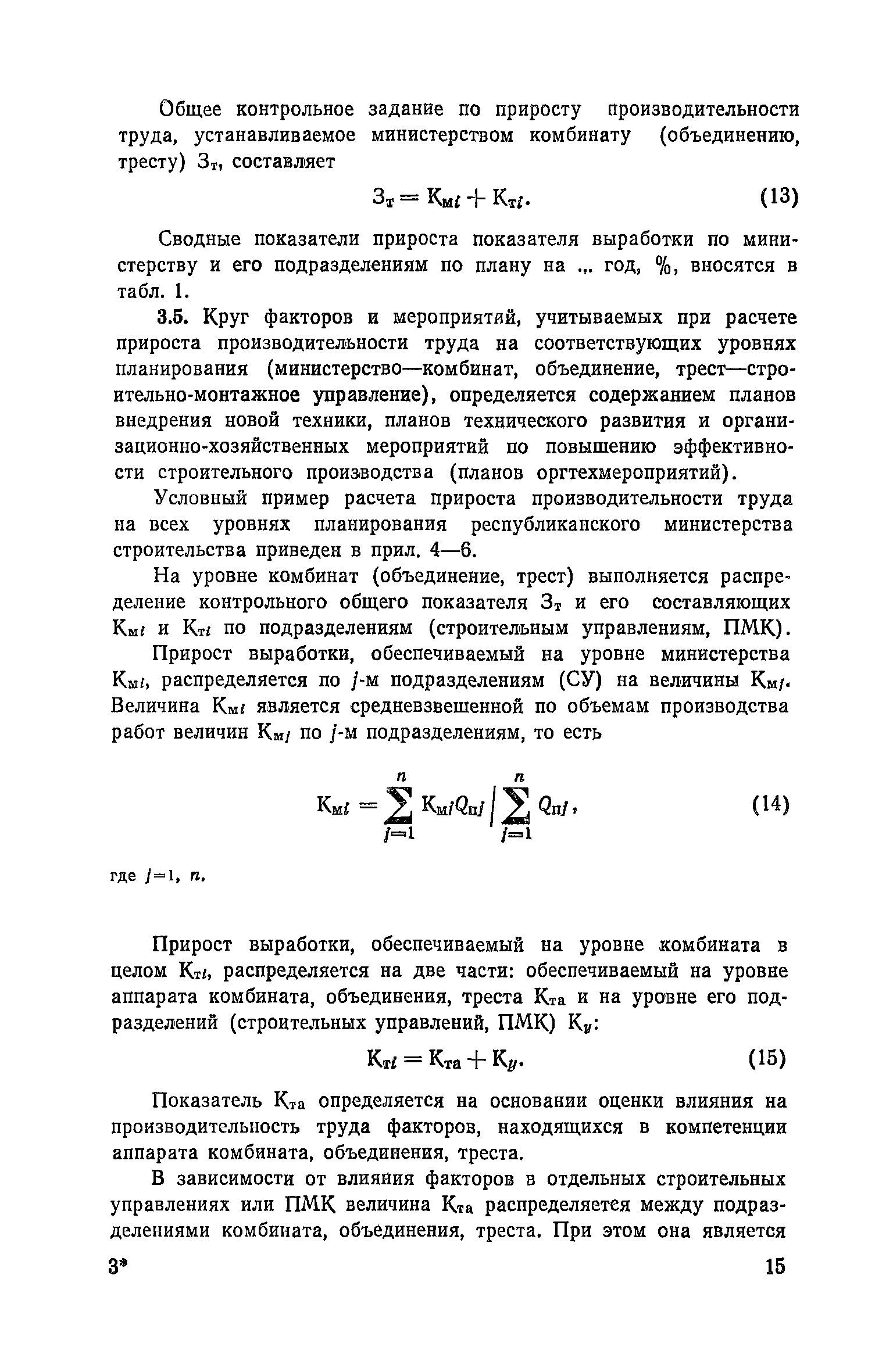

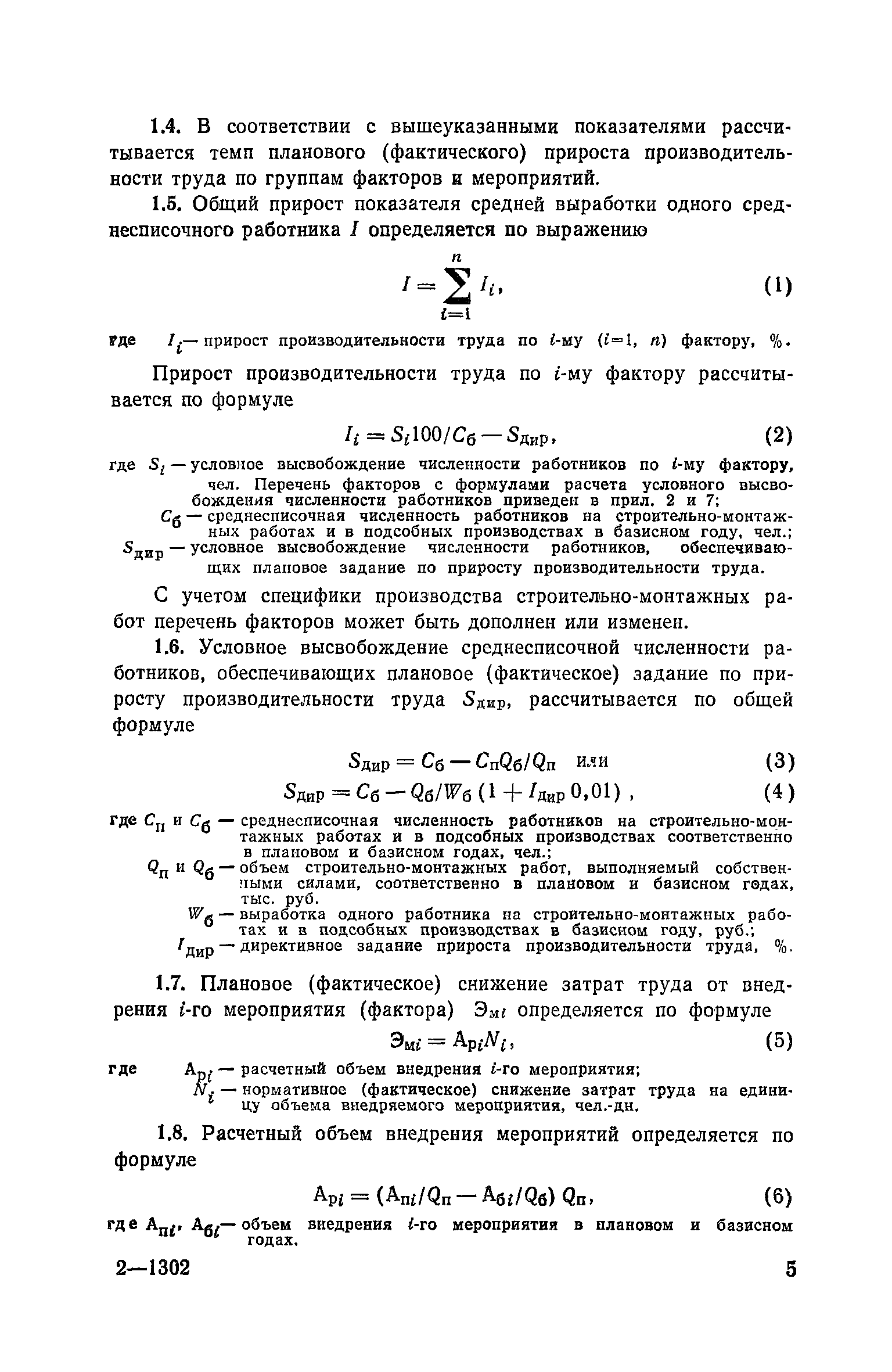

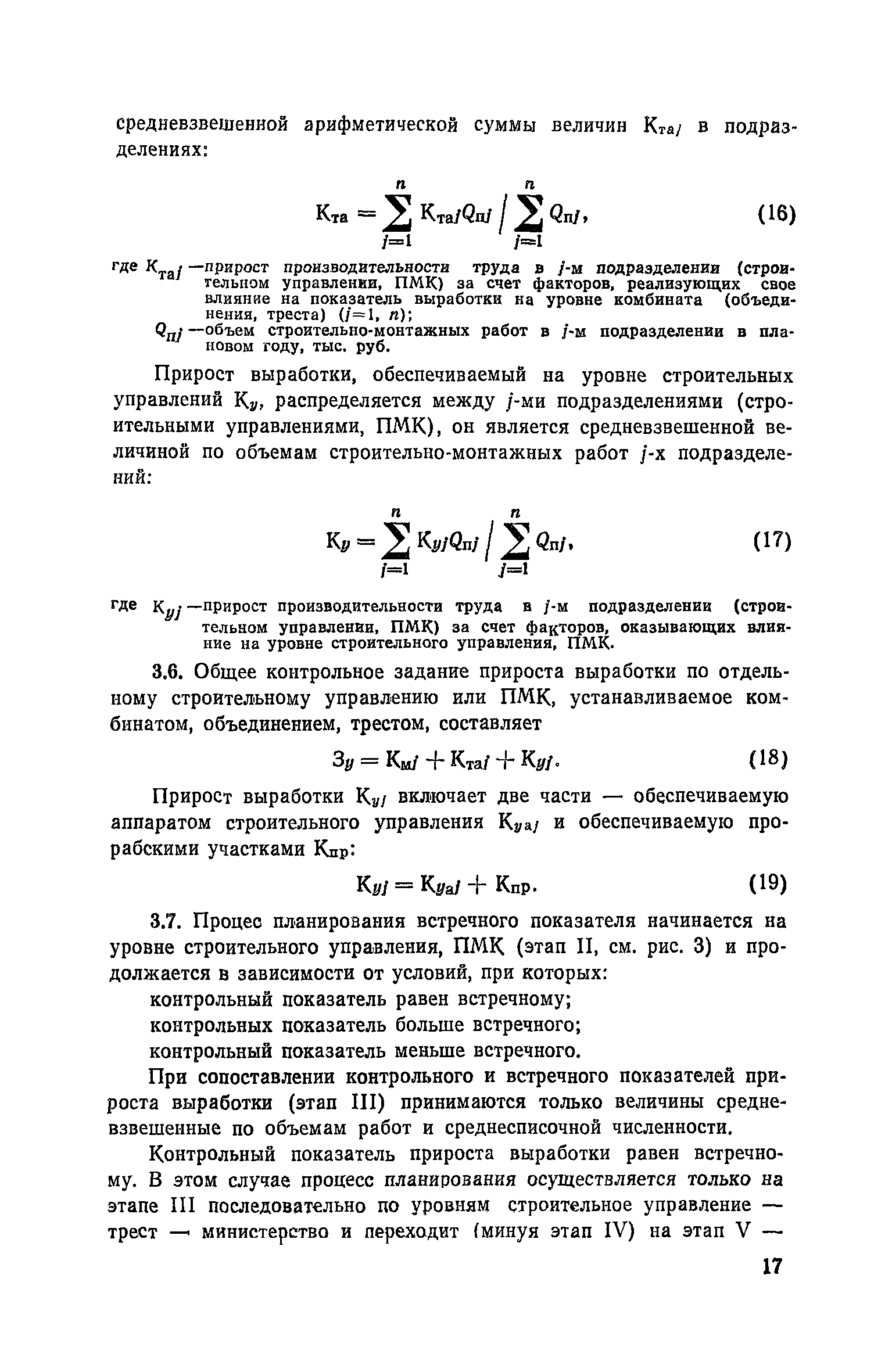

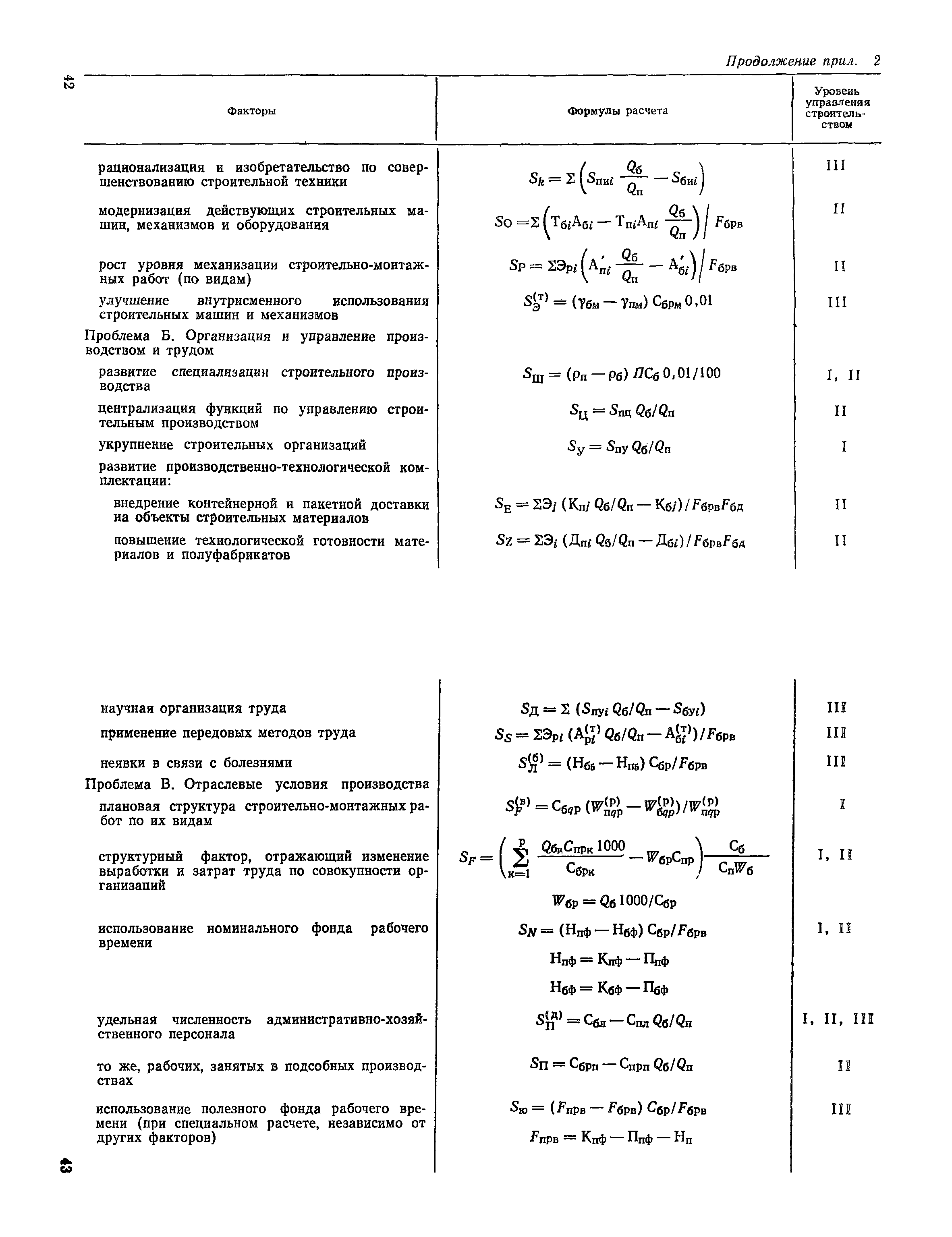

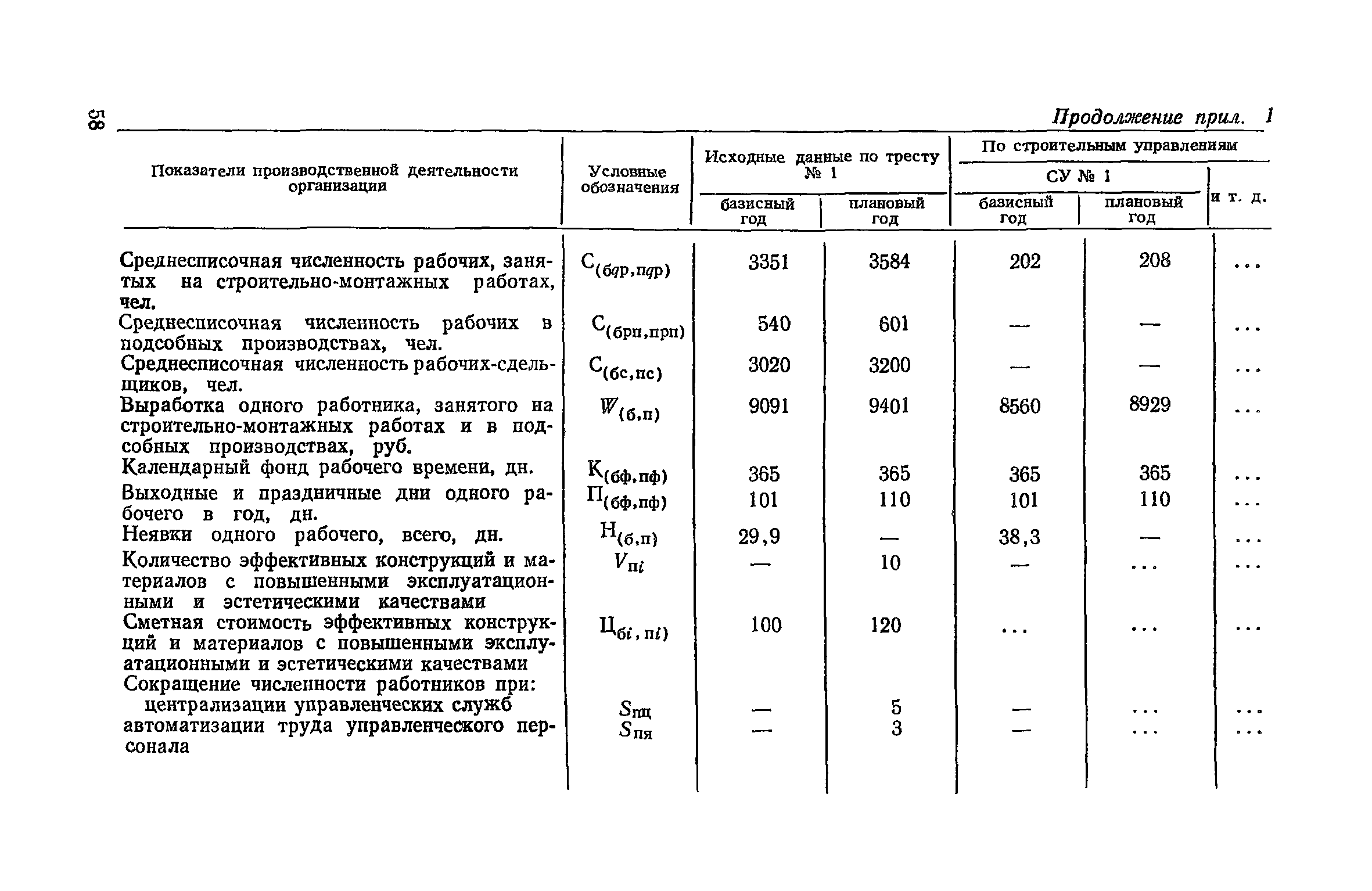

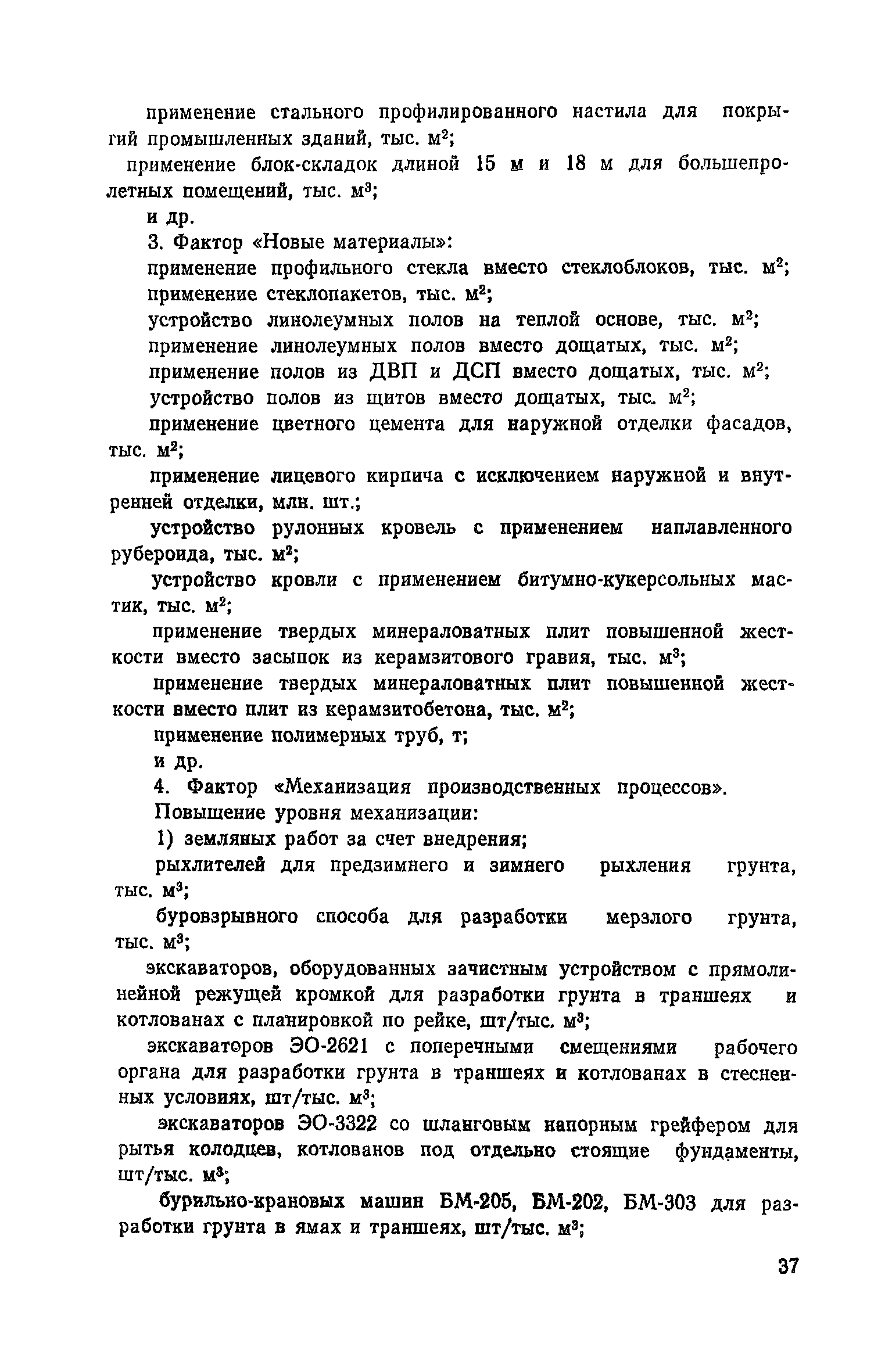

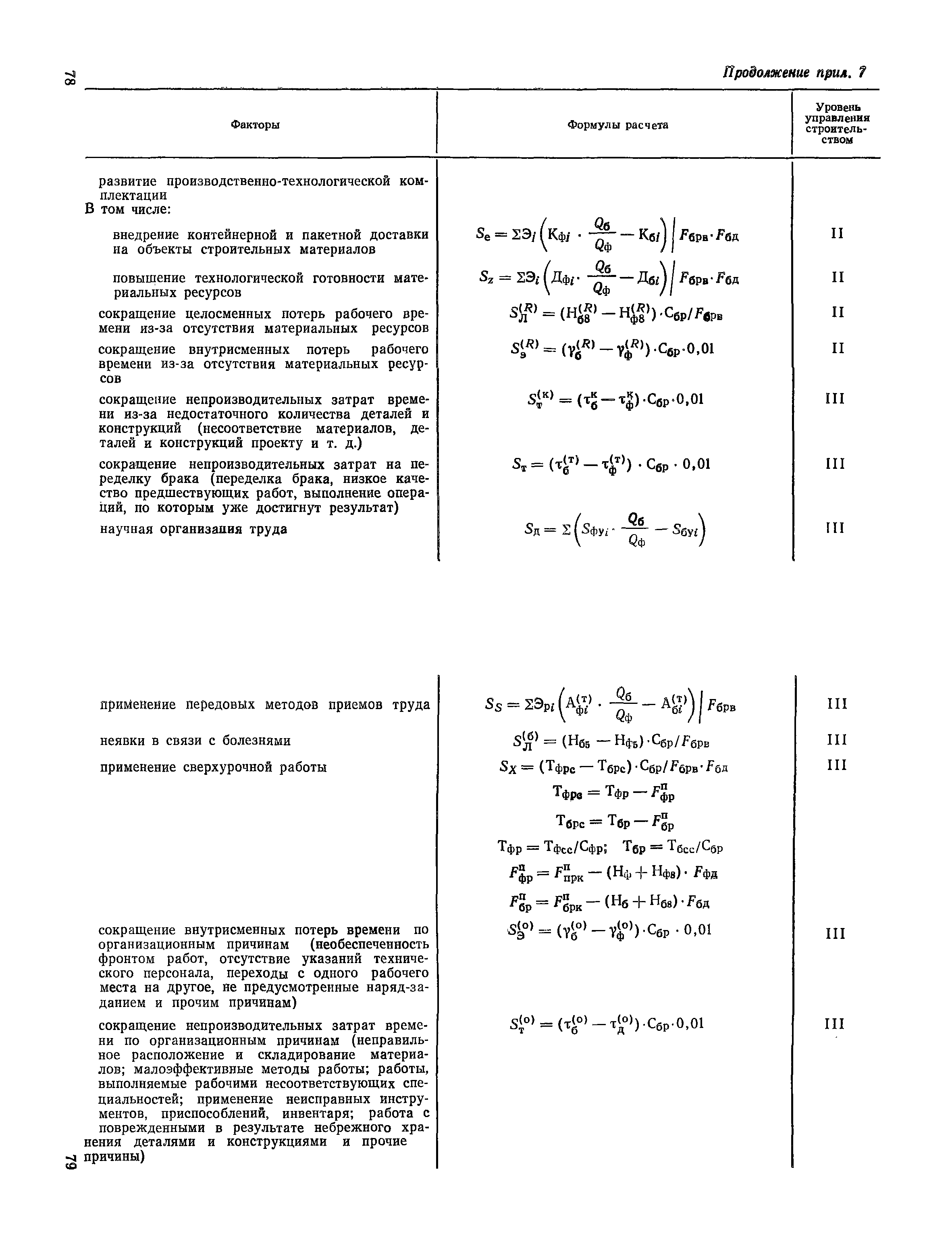

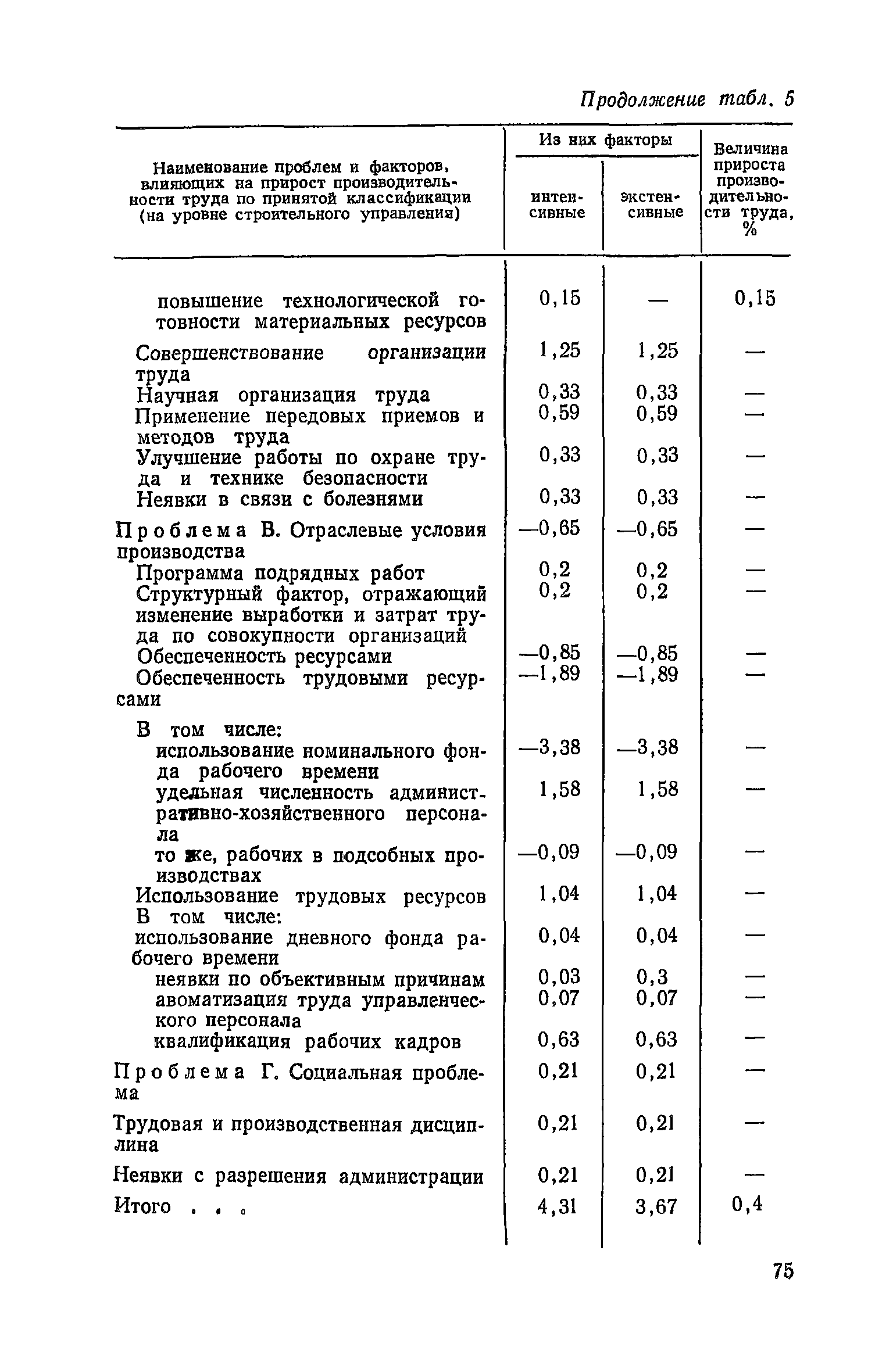

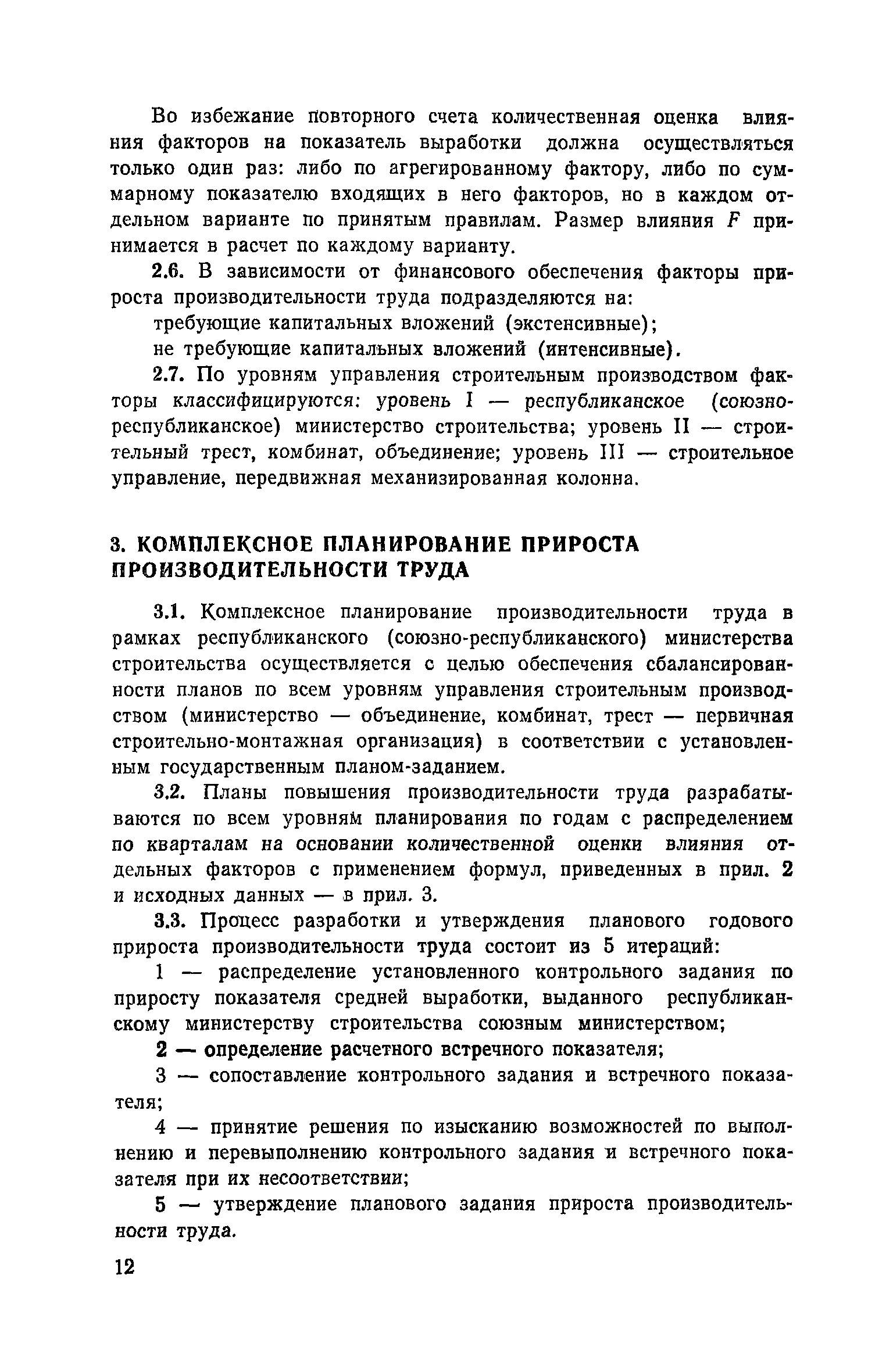

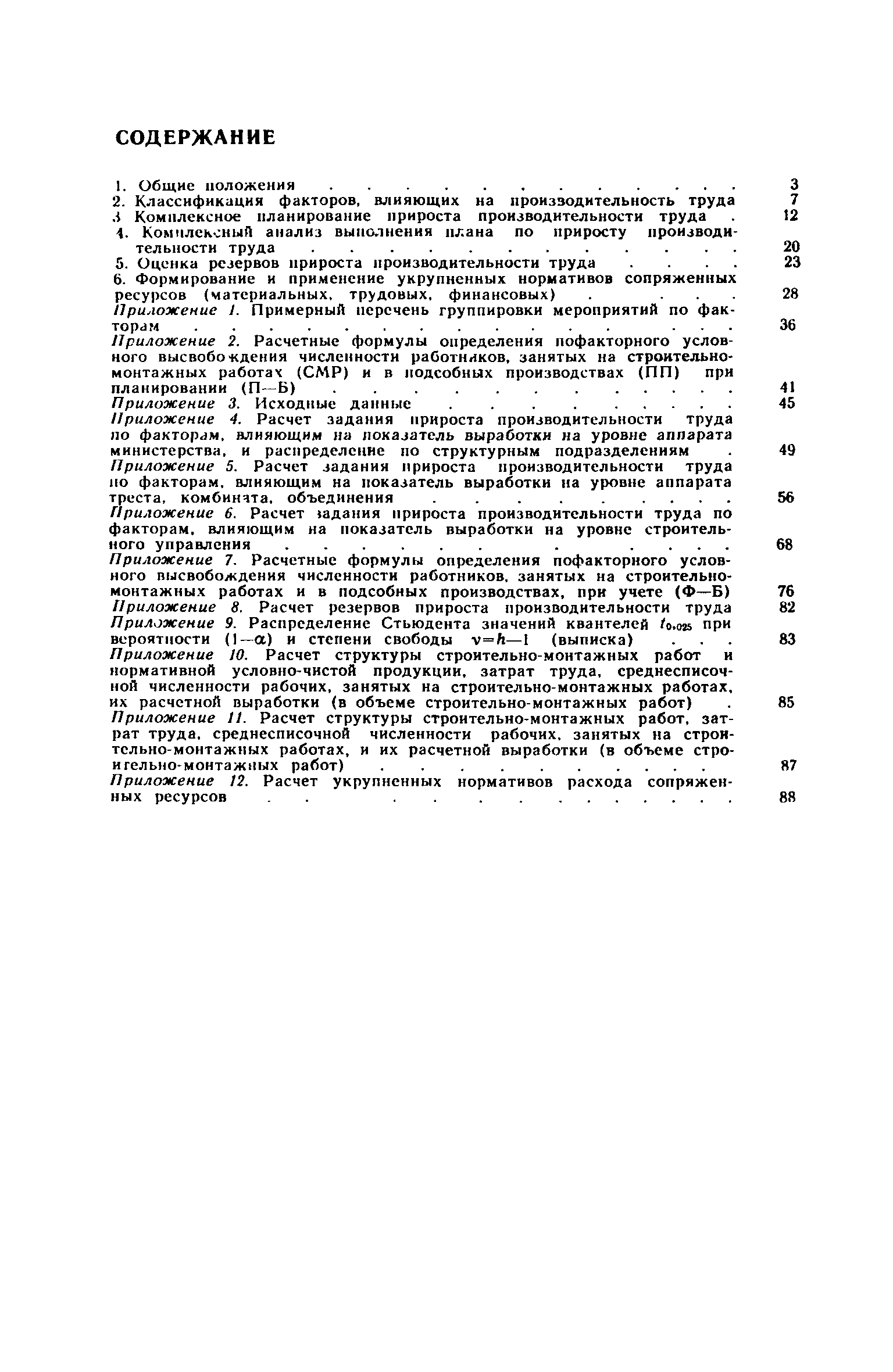

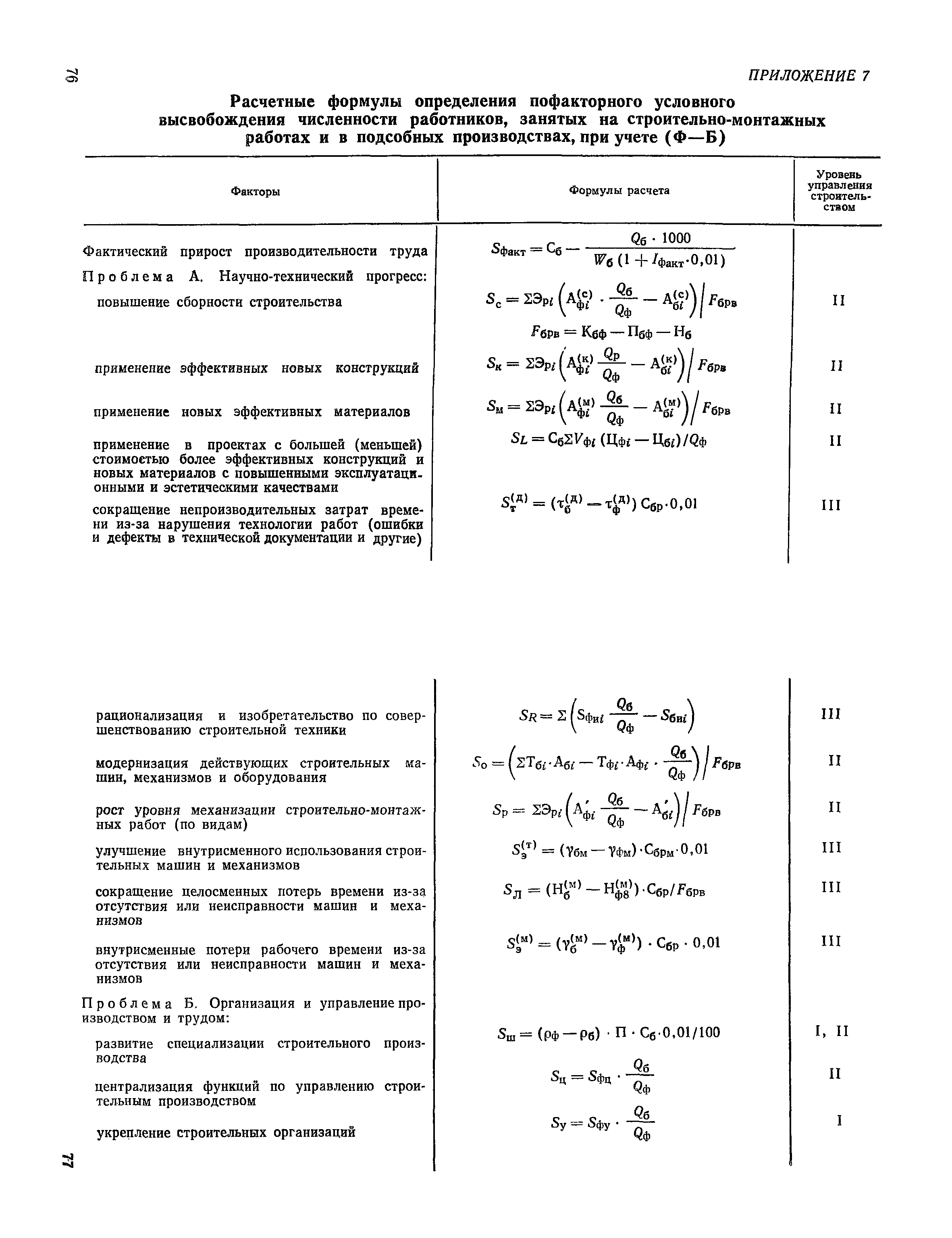

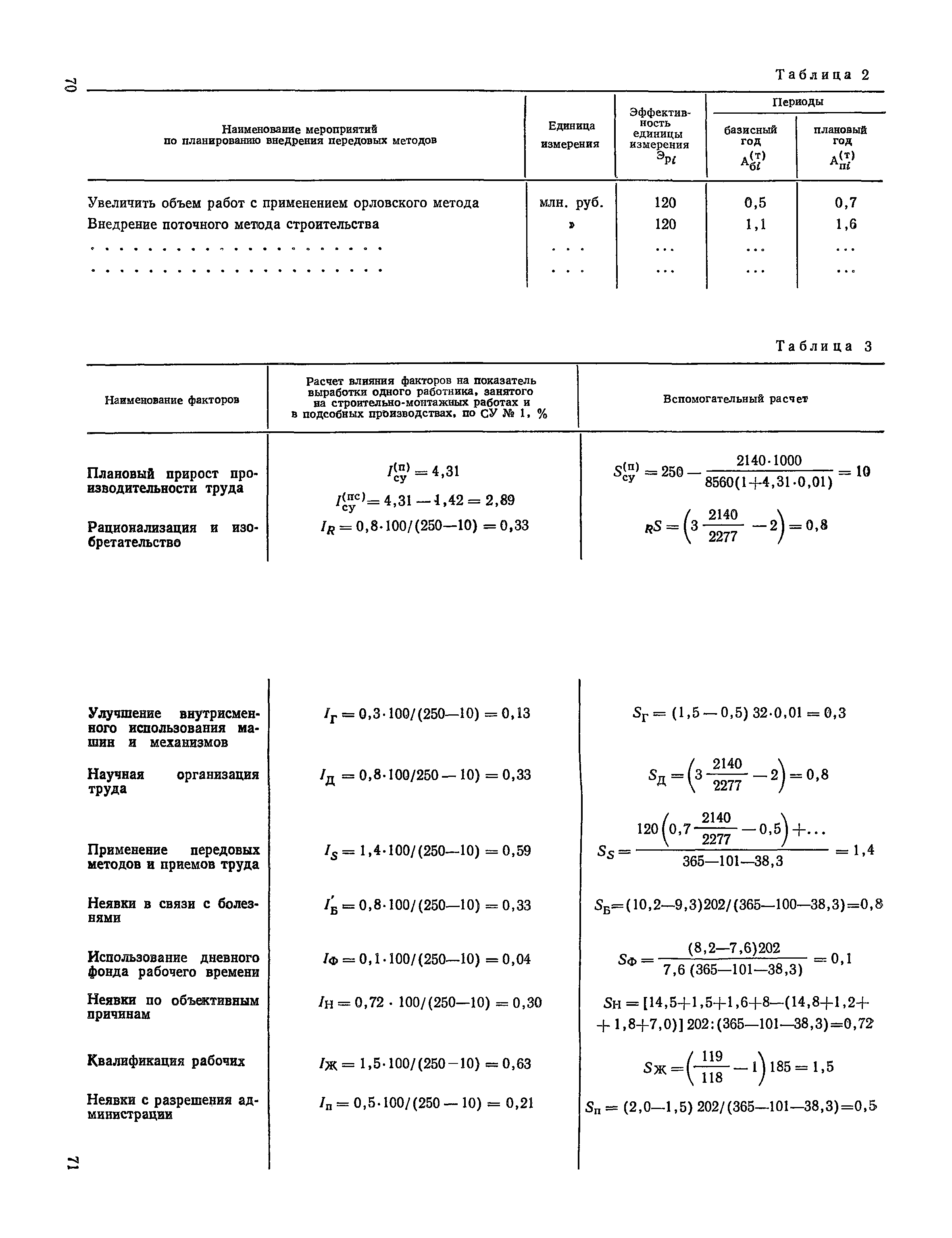

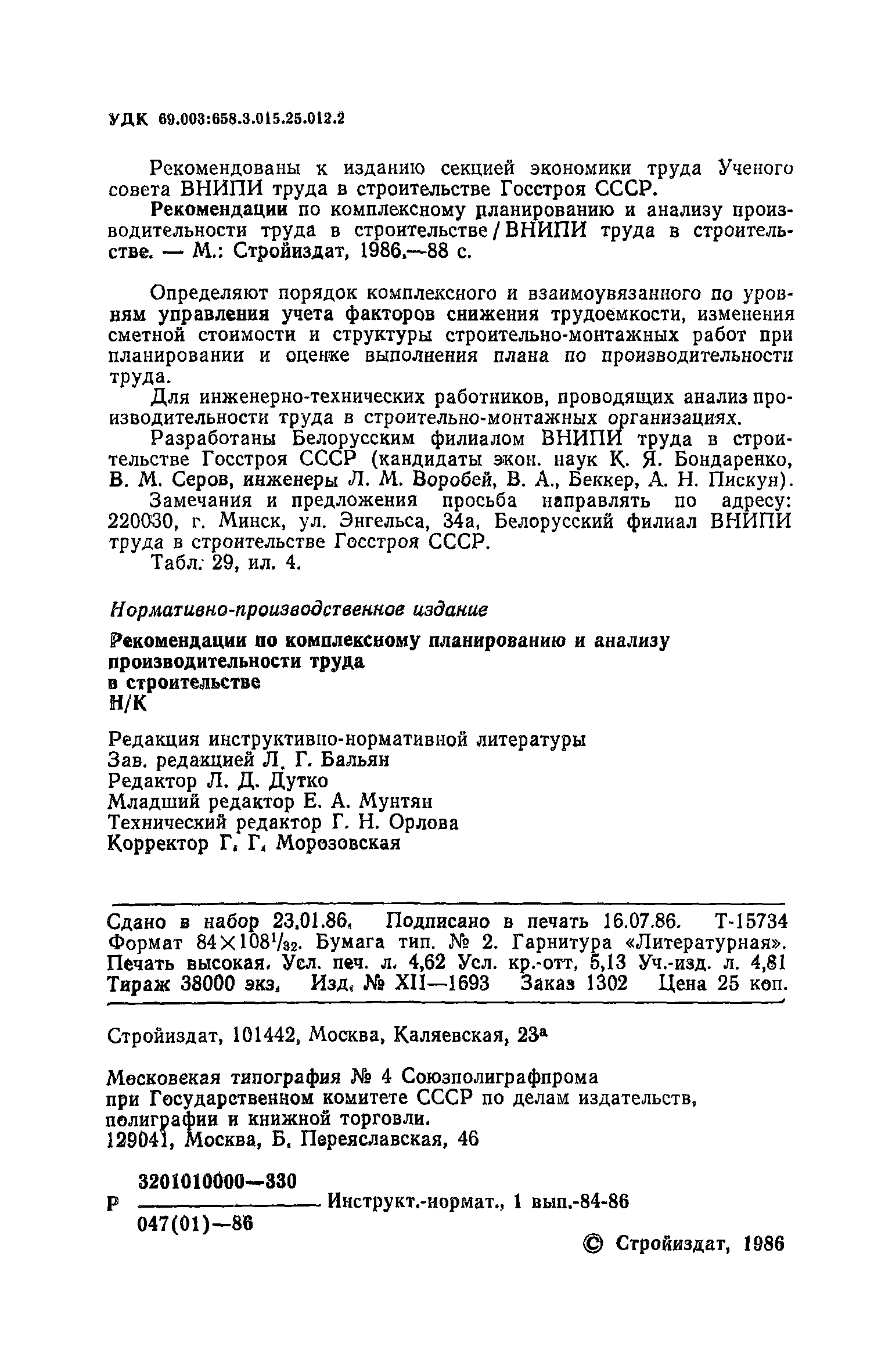

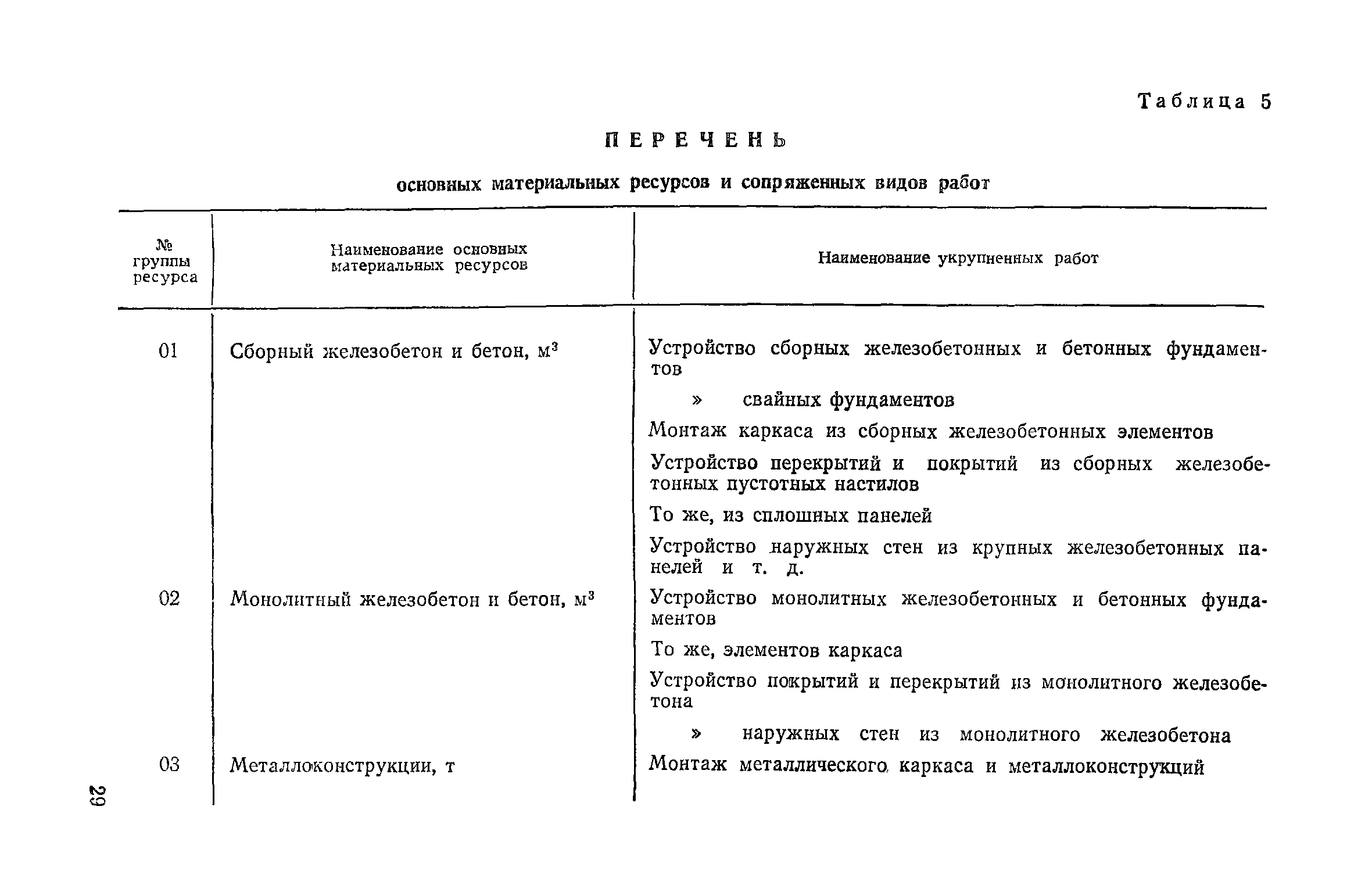

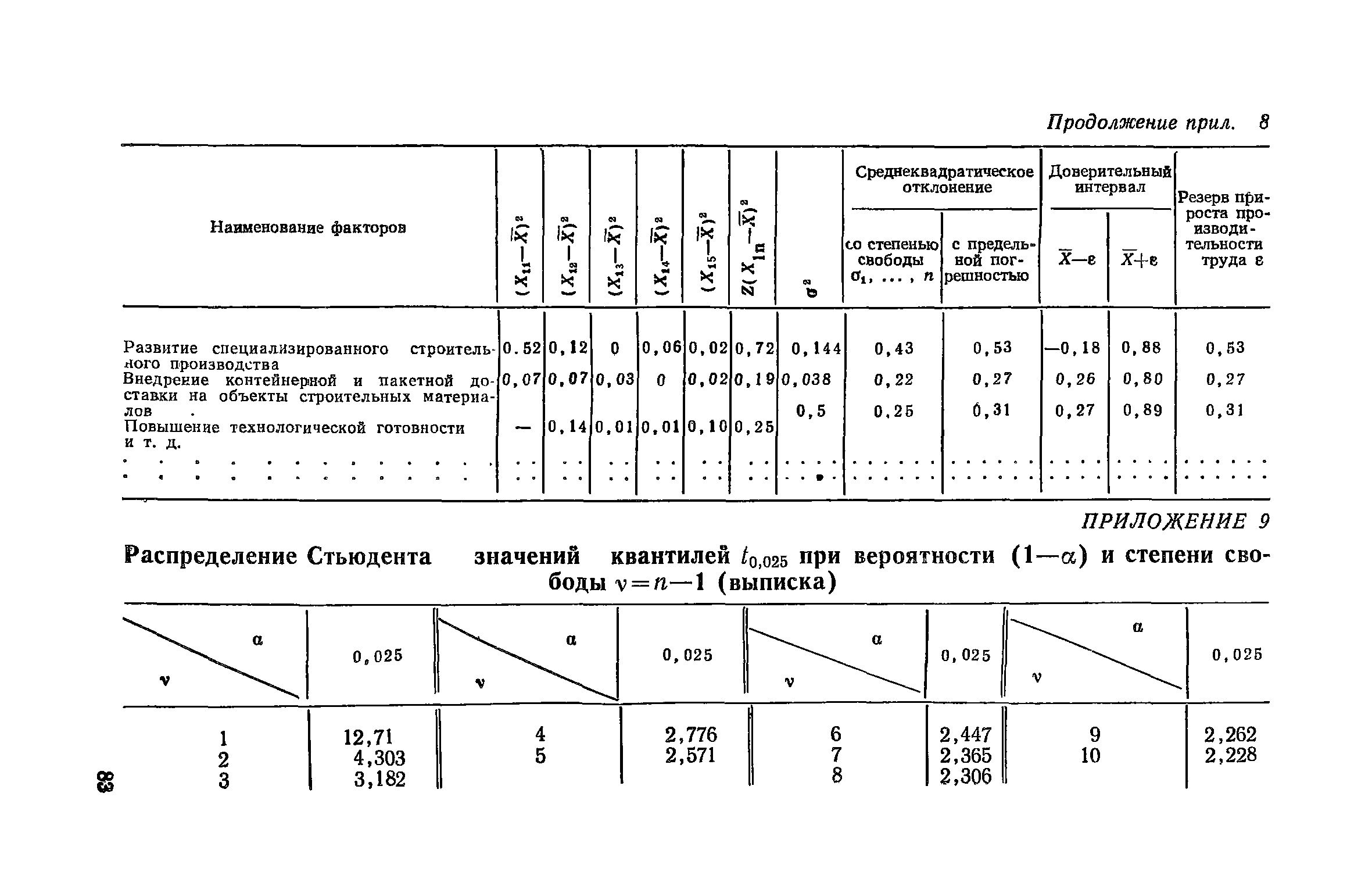

Скачать Рекомендации по комплексному планированию и анализу производительности труда в строительствеДата актуализации: 10.08.2017 Рекомендации по комплексному планированию и анализу производительности труда в строительствеСтатус: | cправочные материалы, мп, тпр | Название рус.: | Рекомендации по комплексному планированию и анализу производительности труда в строительстве | Дата добавления в базу: | 01.10.2014 | Дата актуализации: | 05.05.2017 | Область применения: | Документ определяет порядок комплексного и взаимоувязанного по уровням управления учета факторов снижения трудоемкости, изменения сметной стоимости и структуры строительно-монтажных работ при планировании и оценке выполнения плана по производительности труда. Для инженерно-технических работников, проводящих анализ производительности труда в строительно-монтажных организациях. | Оглавление: | 1. Общие положения 2. Классификация факторов, влияющих на производительность труда 3.Комплексное планирование прироста производительности труда 4. Комплексный анализ выполнения плана по приросту производительности труда 5. Оценка резервов прироста производительности труда 6. Формирование и применение укрупненных нормативов сопряженных ресурсов (материальных, трудовых, финансовых) Приложение 1. Примерный перечень группировки мероприятий по факторам Приложение 2. Расчетные формулы определения по-факторного условного высвобождения численности работников, занятых на строительно-монтажных работах (СМР) и в подсобных производствах (ПП) при планировании (П-Б) Приложение 3. Исходные данные Приложение 4. Расчет задания прироста производительности труда по факторам, влияющим на показатель выработки на уровне аппарата министерства, и распределение по структурным подразделениям Приложение 5. Расчет задания прироста производительности труда по факторам, влияющим на показатель выработки на уровне аппарата треста, комбината, объединения Приложение 6. Расчет задания прироста производительности труда по факторам, влияющим на показатель выработки на уровне строительного управления Приложение 7. Расчетные формулы определения по-факторного условного высвобождения численности работников, занятых на строительно-монтажных работах и в подсобных производствах, при учете (Ф-Б) Приложение 8. Расчет резервов прироста производительности труда Приложение 9. Распределение Стьюдента значений квантелей Приложение 10. Расчет структуры строительно-монтажных работ и нормативной условно-чистой продукции, затрат труда. среднесписочной численности рабочих, занятых на строительно-монтажных работах, их расчетной выработки (в объеме строительно-монтажных работ) Приложение 11. Расчет структуры строительно-монтажных работ, затрат труда, среднесписочной численности рабочих, занятых на строительно-монтажных работах, и их расчетной выработки (в объеме строительно-монтажных работ) Приложение 12. Расчет укрупненных нормативов расхода сопряженных ресурсов | Разработан: | ВНИПИ труда в строительстве Госстроя СССР
| Утверждён: | ВНИПИ труда в строительстве Госстроя СССР (VNIPI of Labor in Construction, USSR Gosstroy )
| Издан: | Стройиздат (1986 г. )
| Расположен в: |
|
|
