Обозначение: | ТТК 07.33.10 |
Обозначение англ: | 07.33.10 |
Статус: | не установлен срок действия |
Название рус.: | Монтаж вертикальных воздуховодов на кровле здания с помощью мачты |

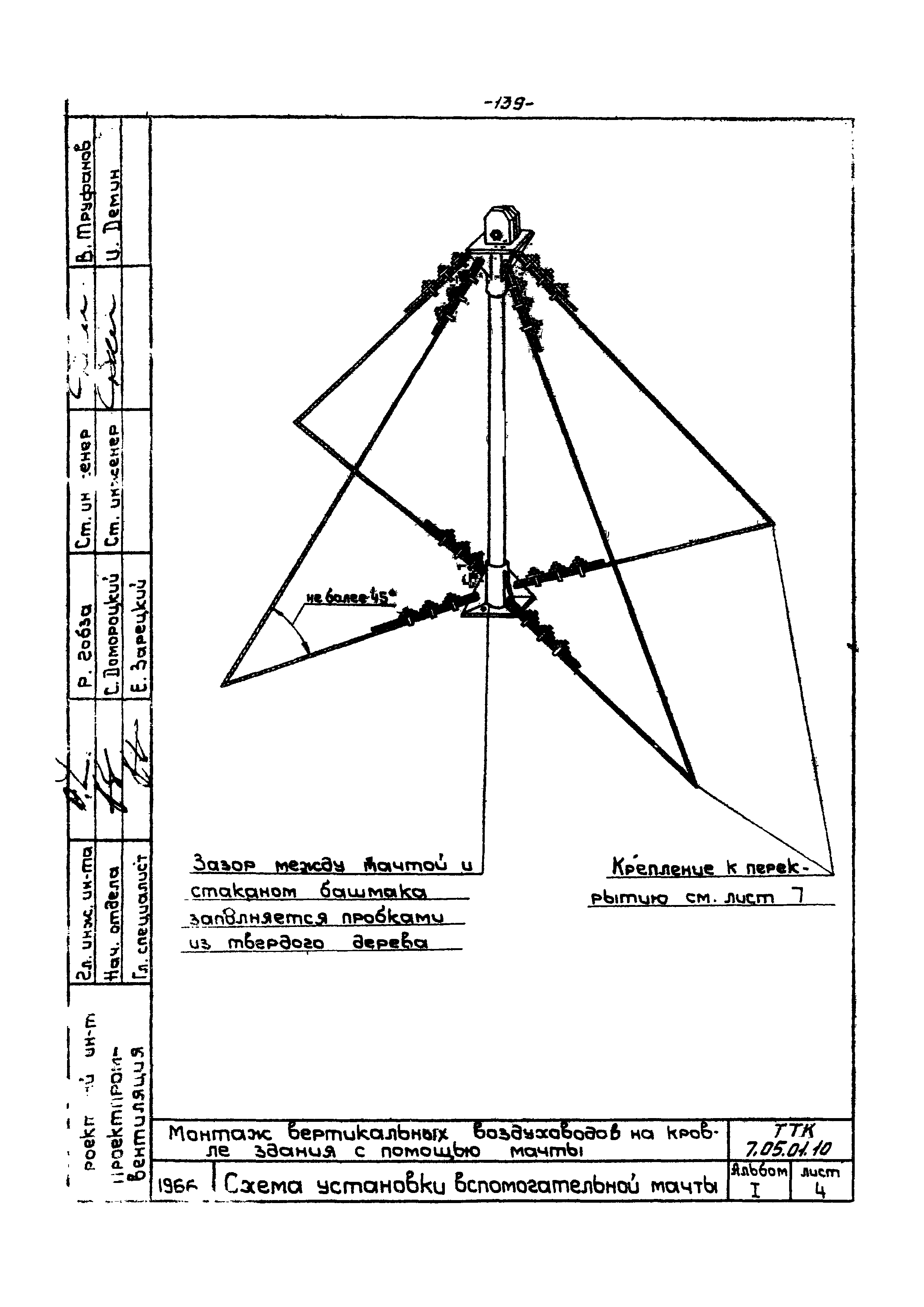

Дата добавления в базу: | 01.09.2013 |

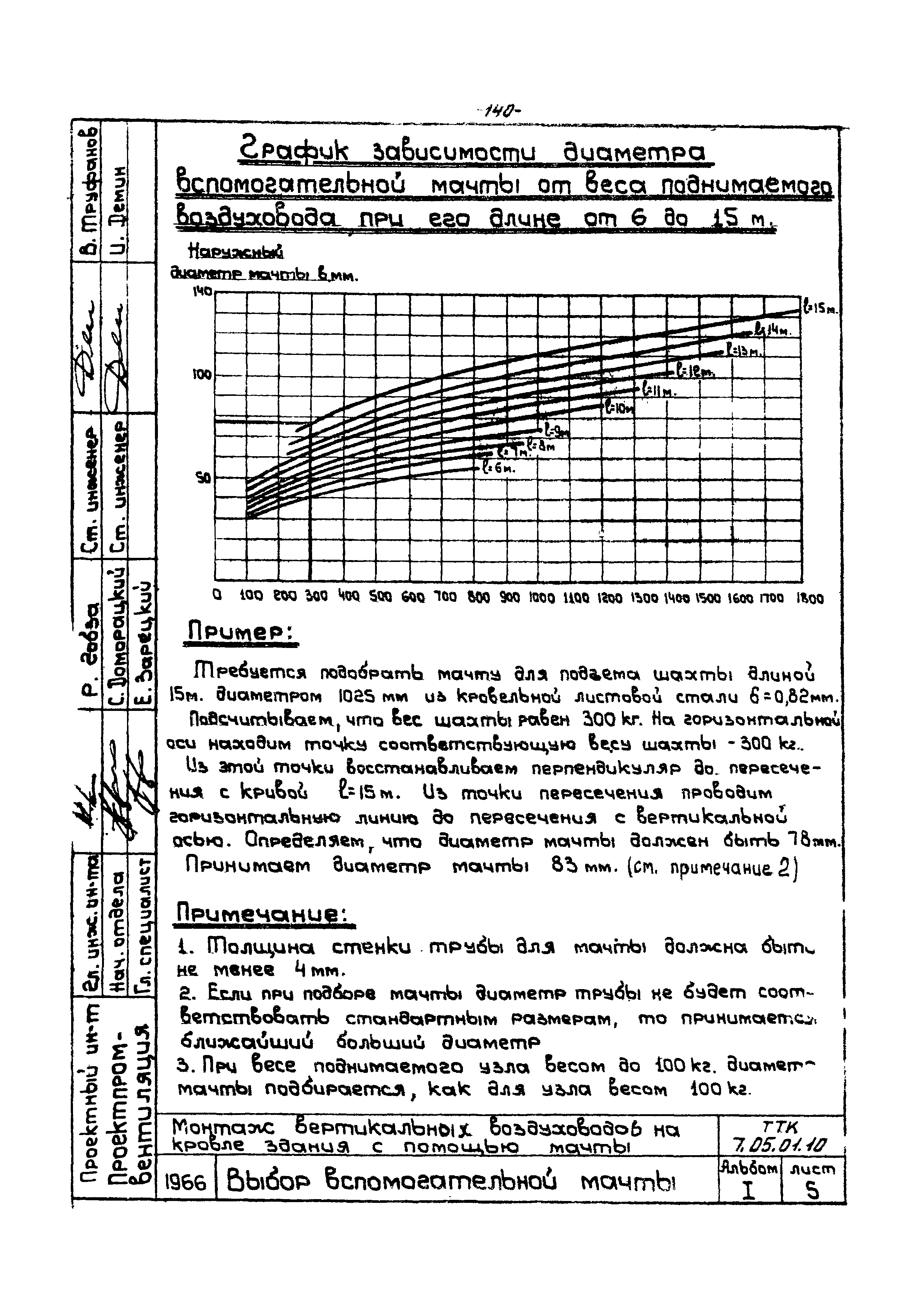

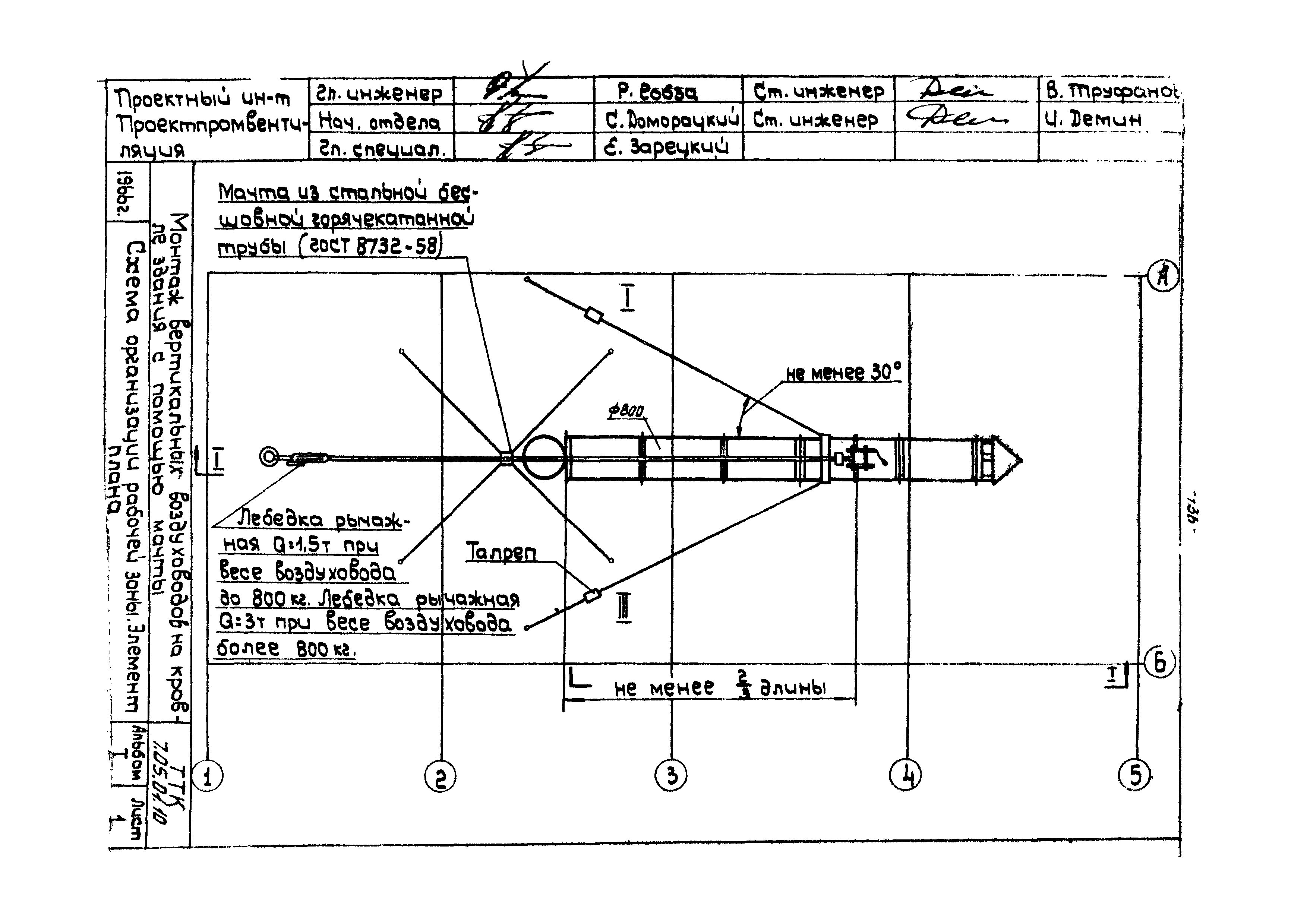

Дата актуализации: | 05.05.2017 |

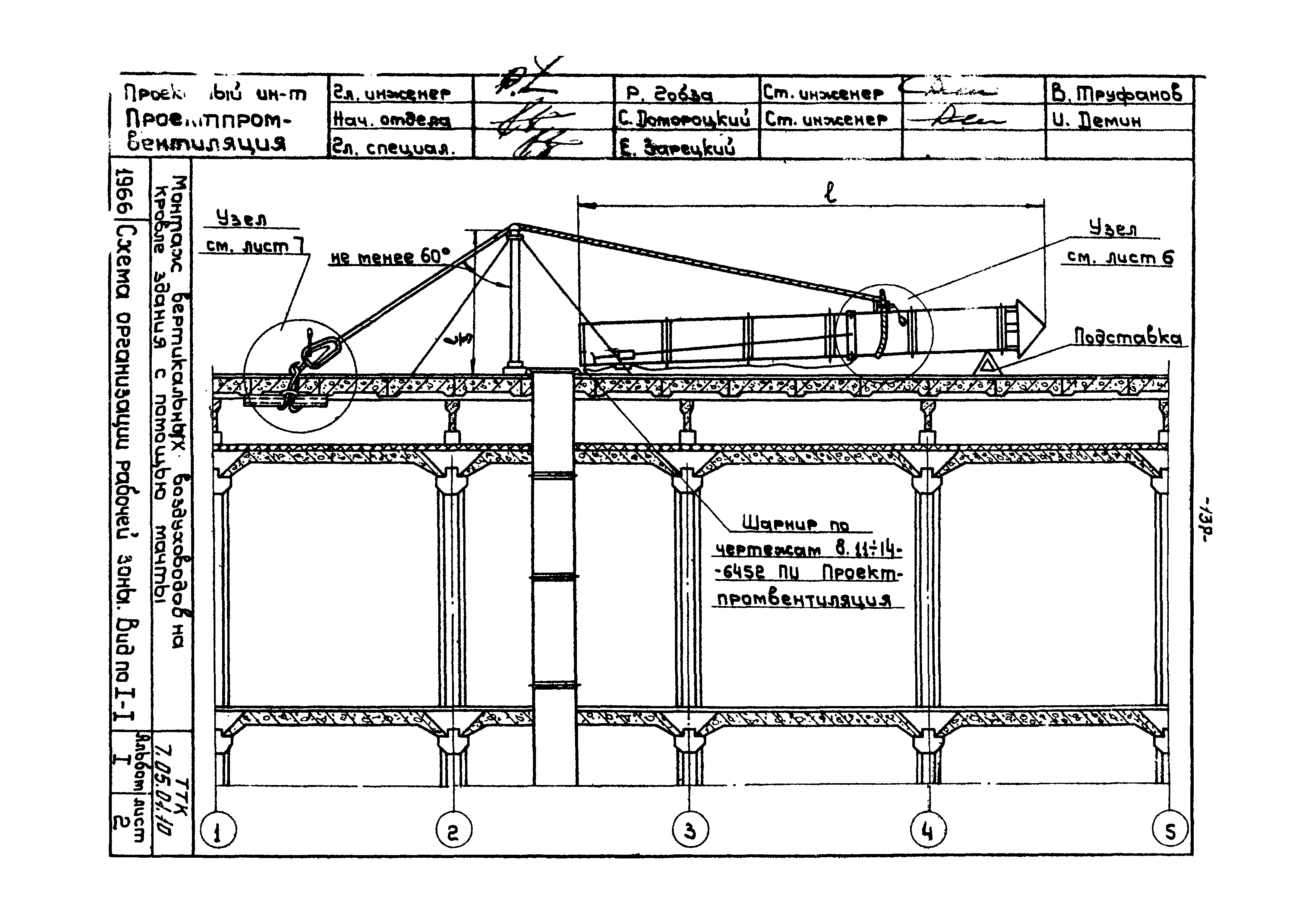

Область применения: | Технологическая карта разработана на монтаж вертикального воздуховода значительной длины (более 8 м) и веса (более 400 кг) на кровле здания с помощью мачты. |

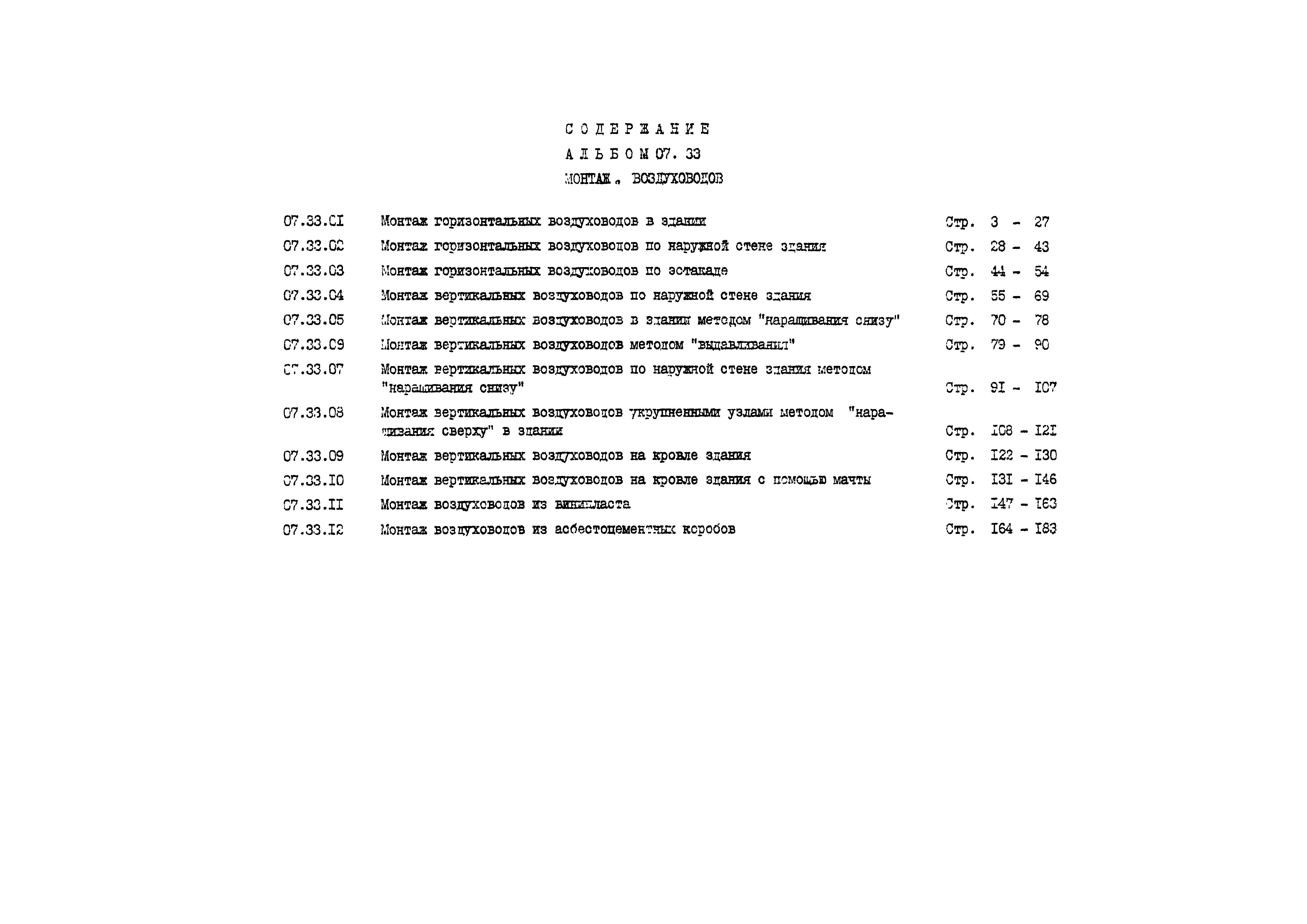

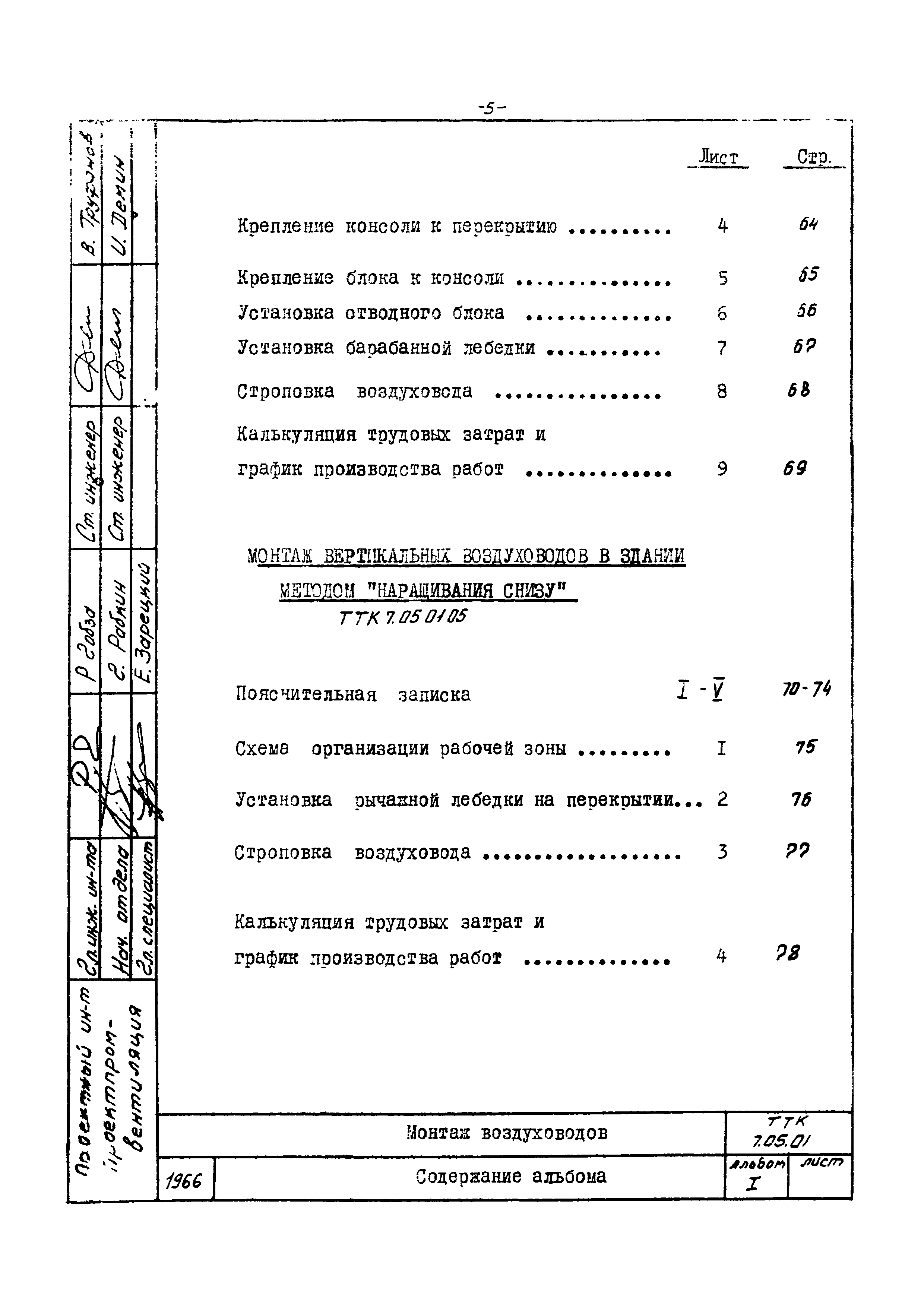

Оглавление: | 1. Пояснительная записка 2. Схема организации рабочей зоны. Элемент плана 3. Схема организации рабочей зоны. Вид по I - I 4. Схема установки растяжек. Определение максимальной длины воздуховода 5. Схема установки вспомогательной мачты 6. Выбор вспомогательной мачты 7. Строповка воздуховода 8. Крепление лебедки и троса к перекрытию 9. Башмак 10. Оголовок 11. Шарнир 12. Калькуляция трудовых затрат и график производства работ |

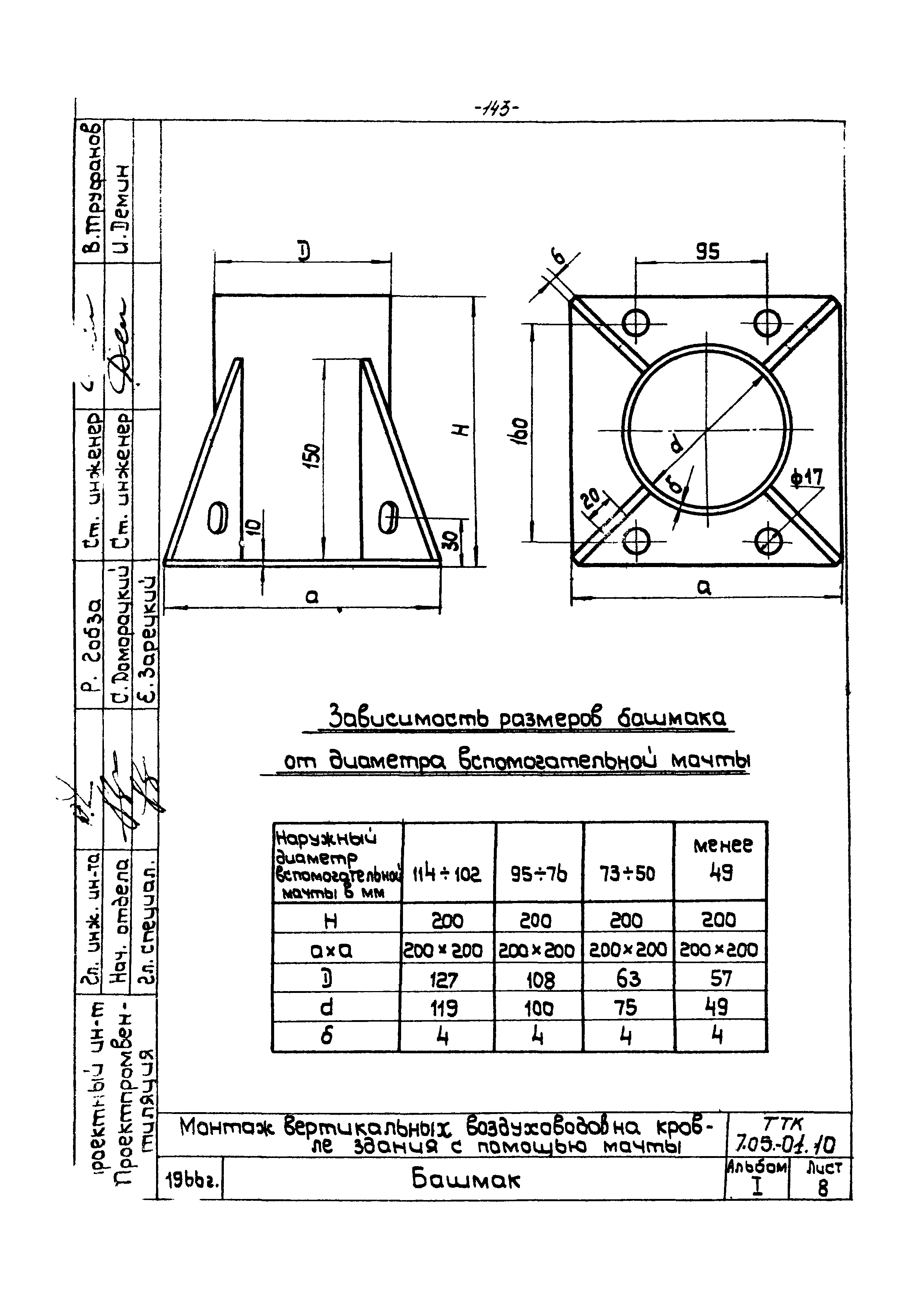

Разработан: | ПИ Проектпромвентиляция
|
Утверждён: | 25.11.1966 Минмонтажспецстрой СССР (USSR Minmontazhspetsstroy 255)
|
