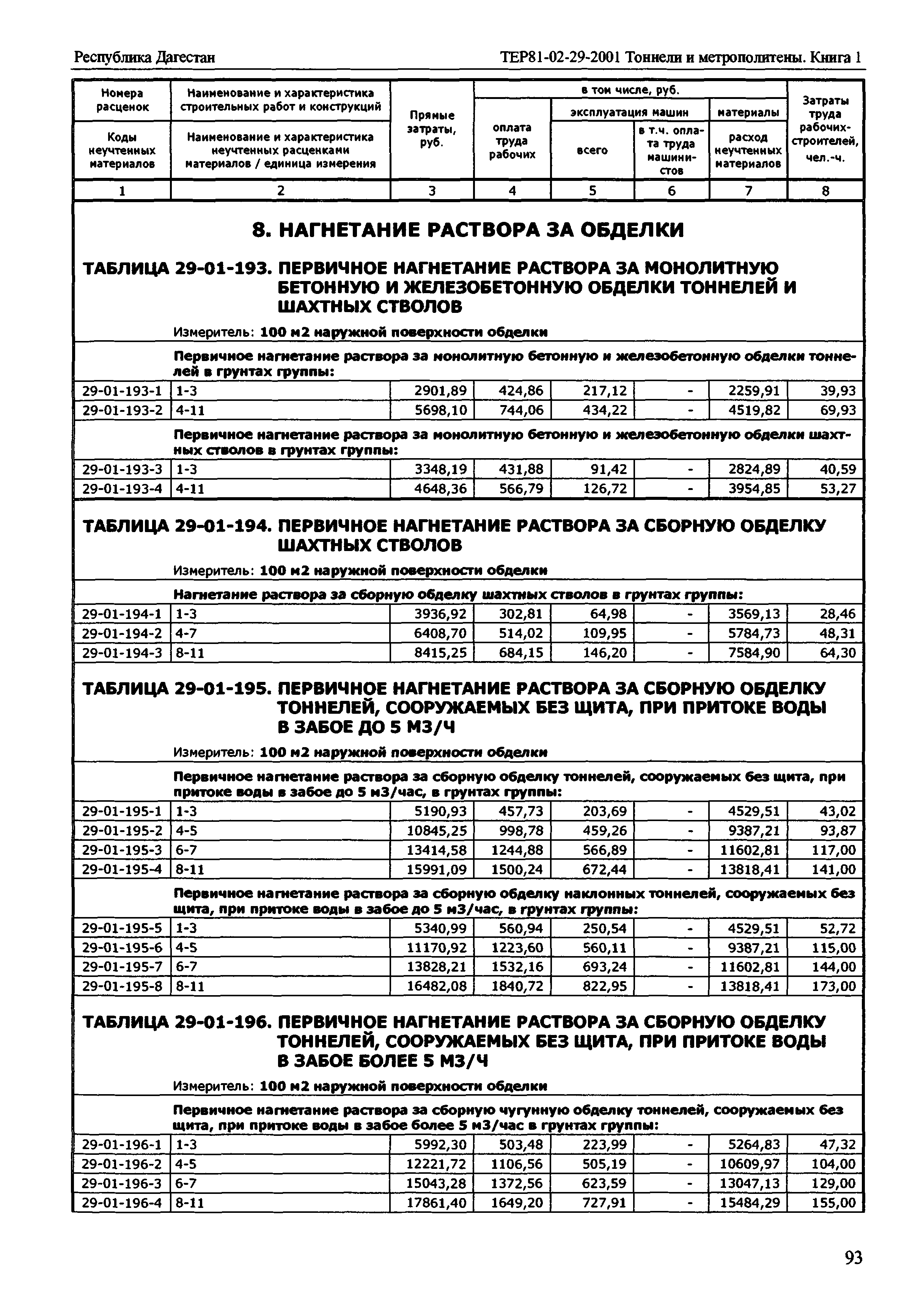

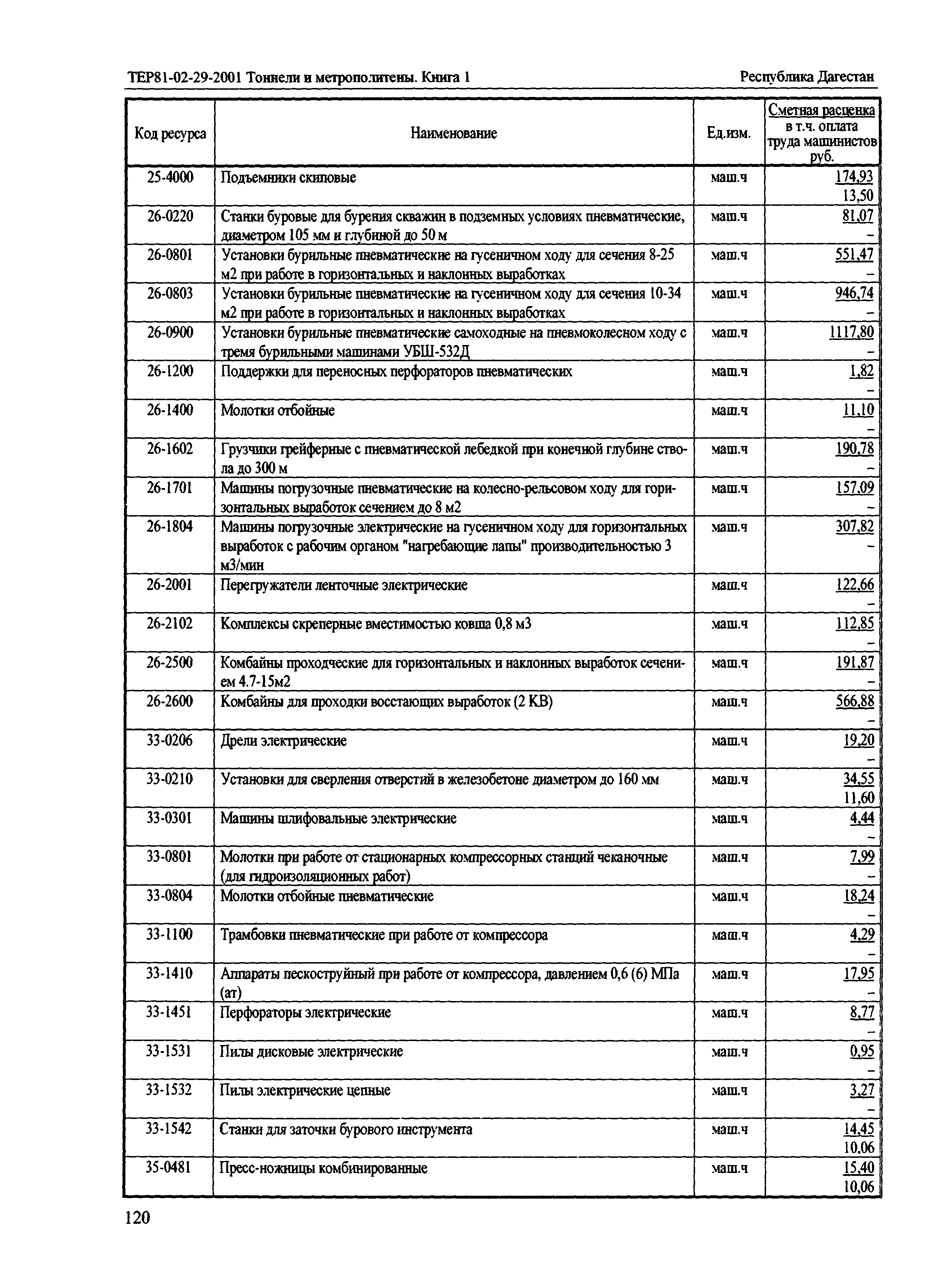

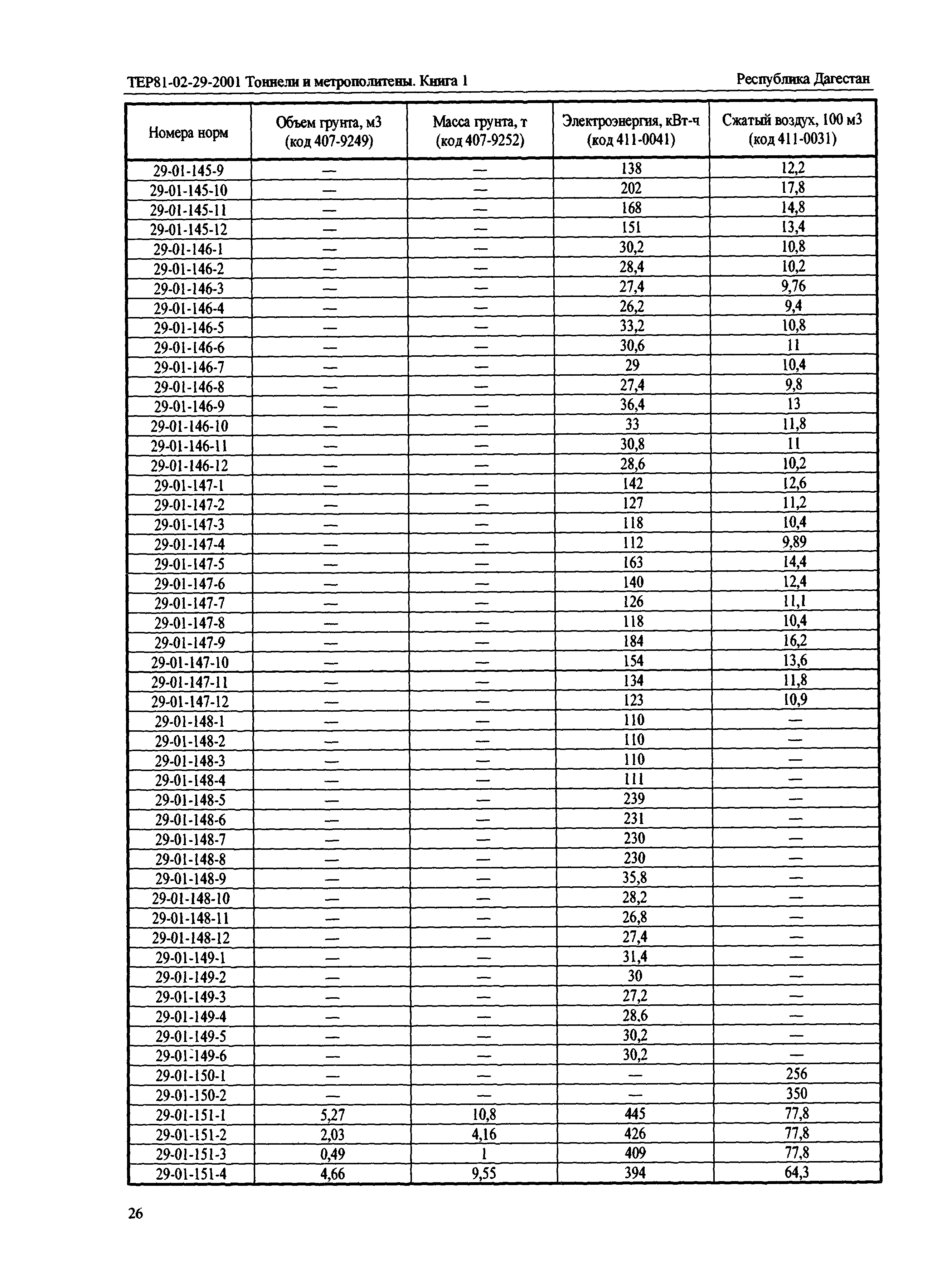

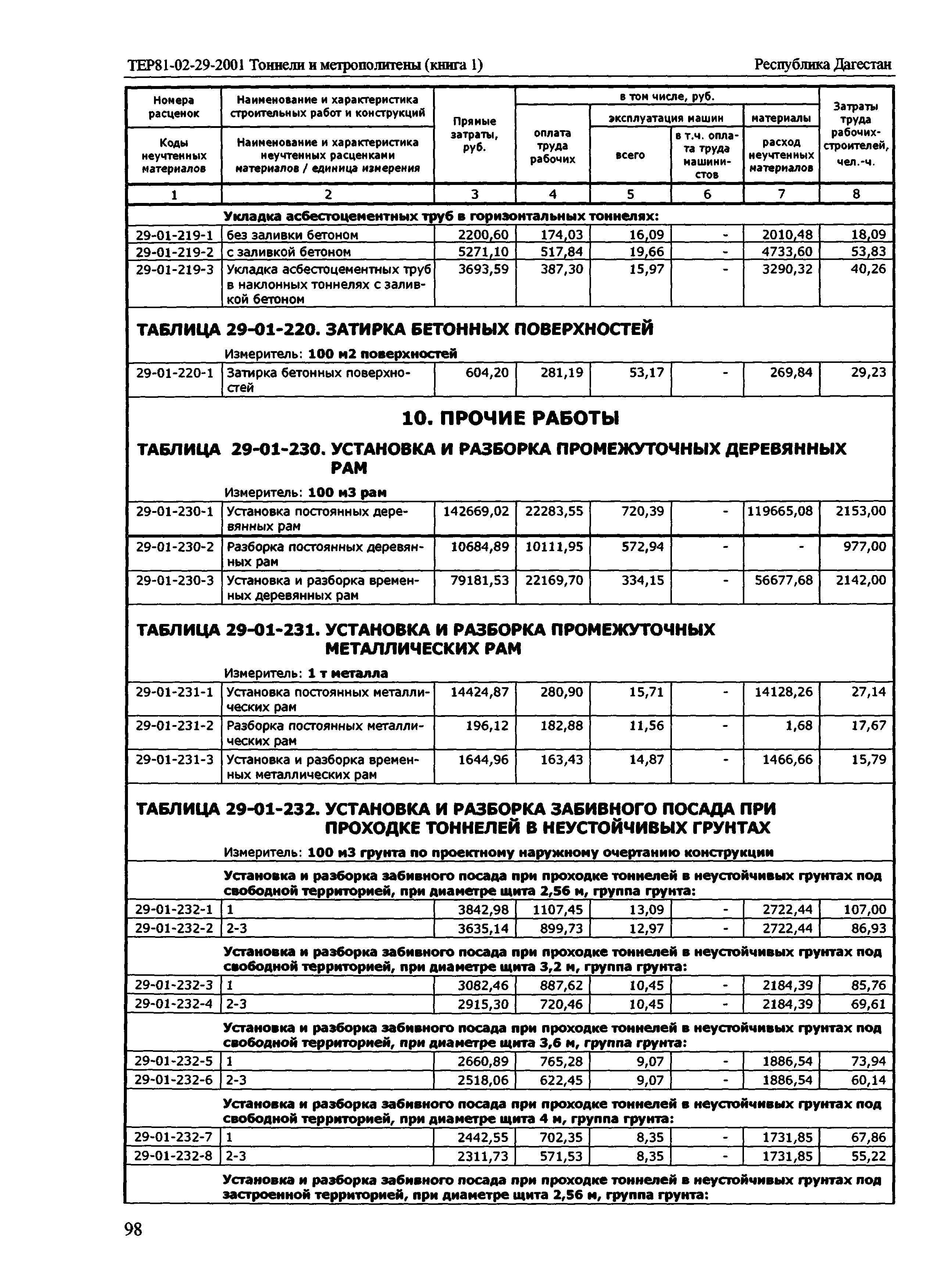

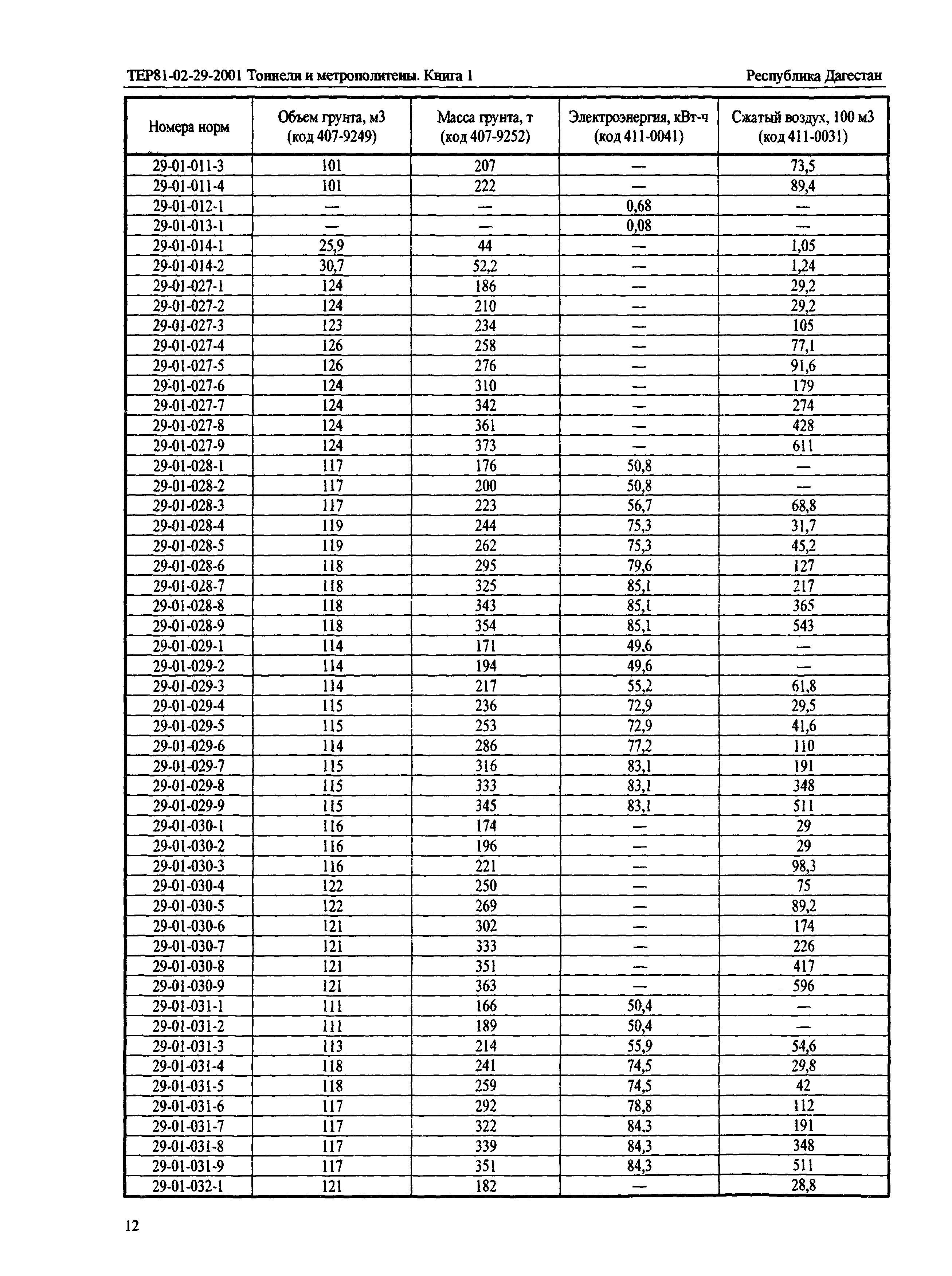

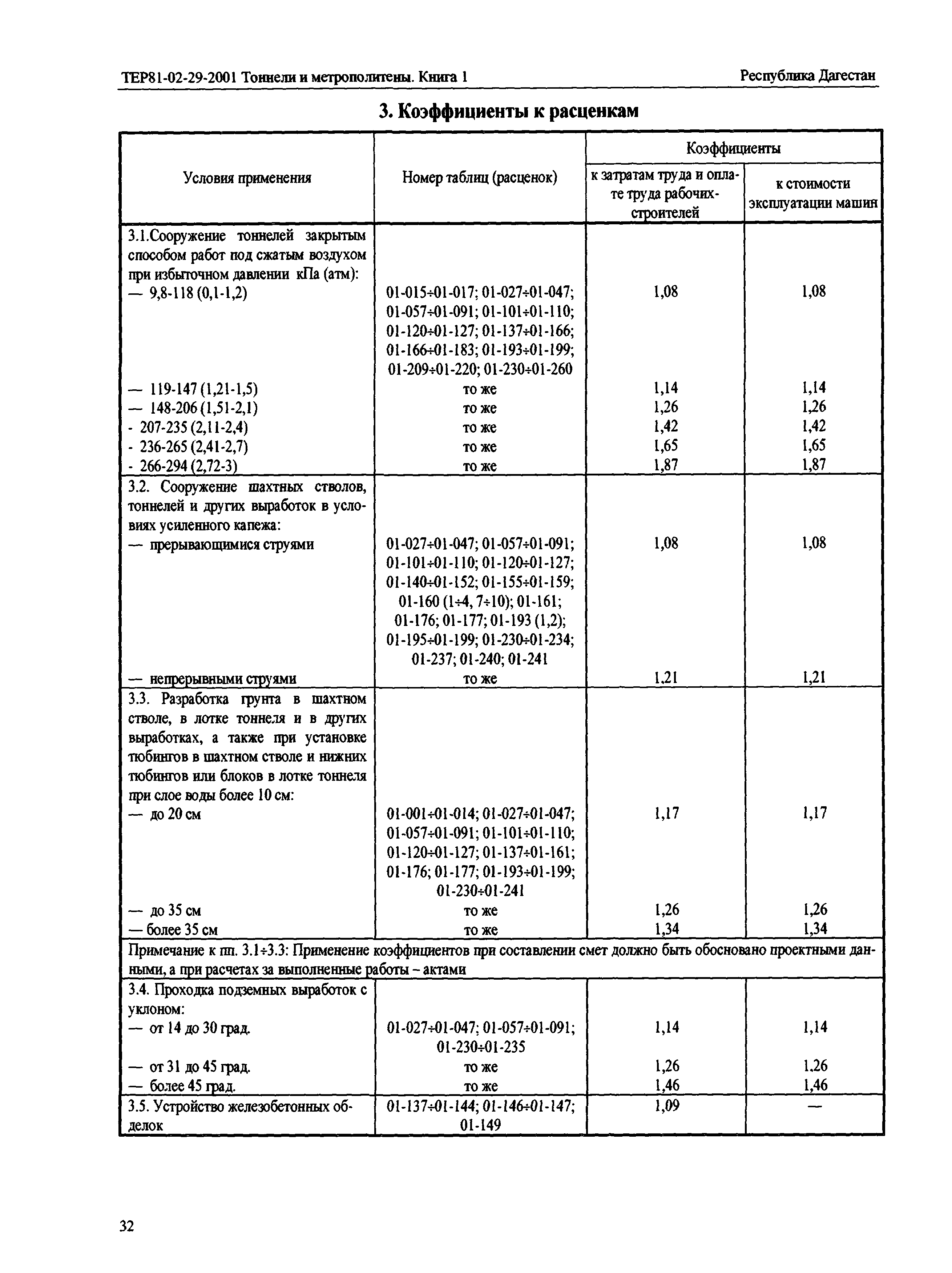

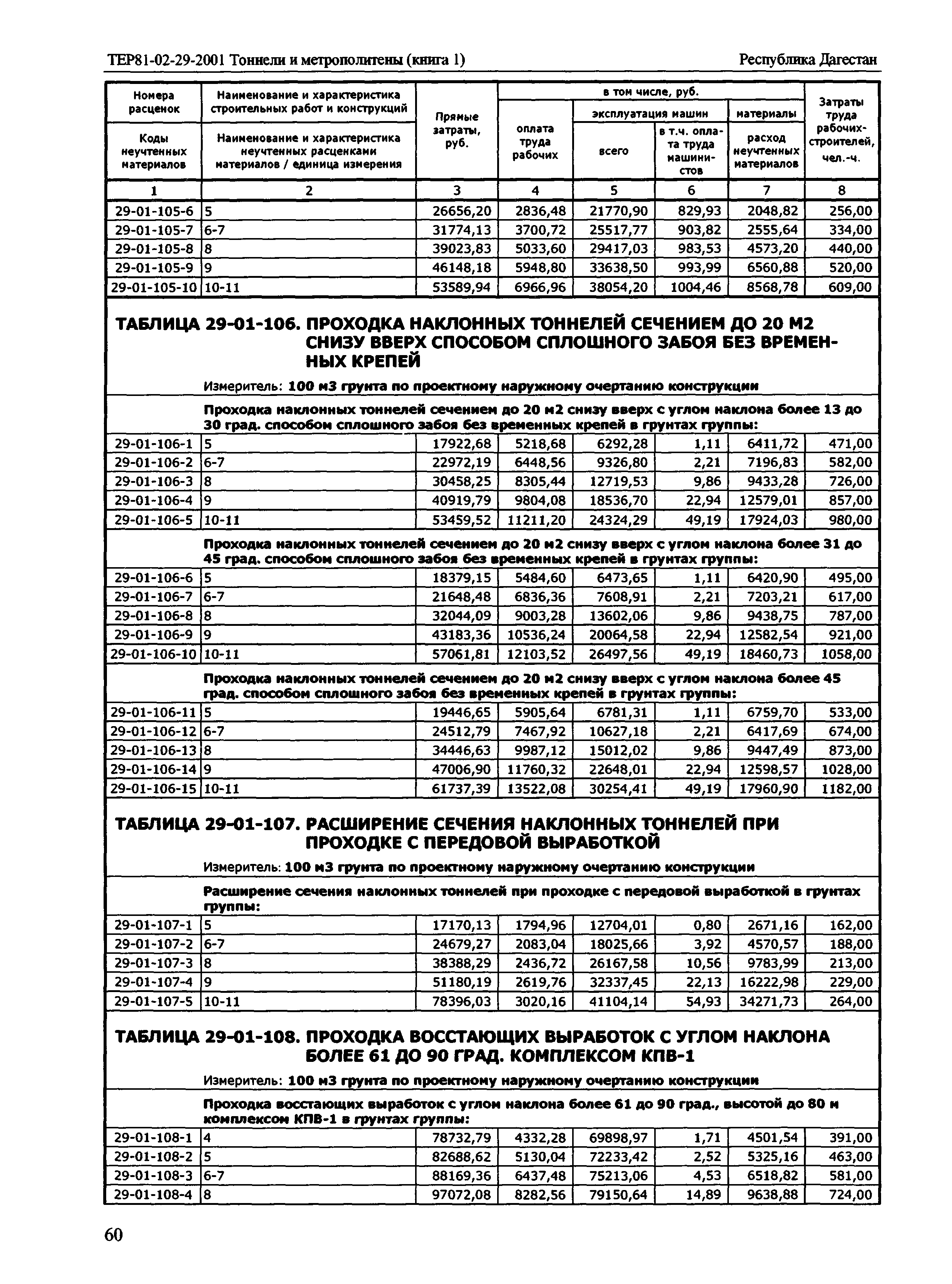

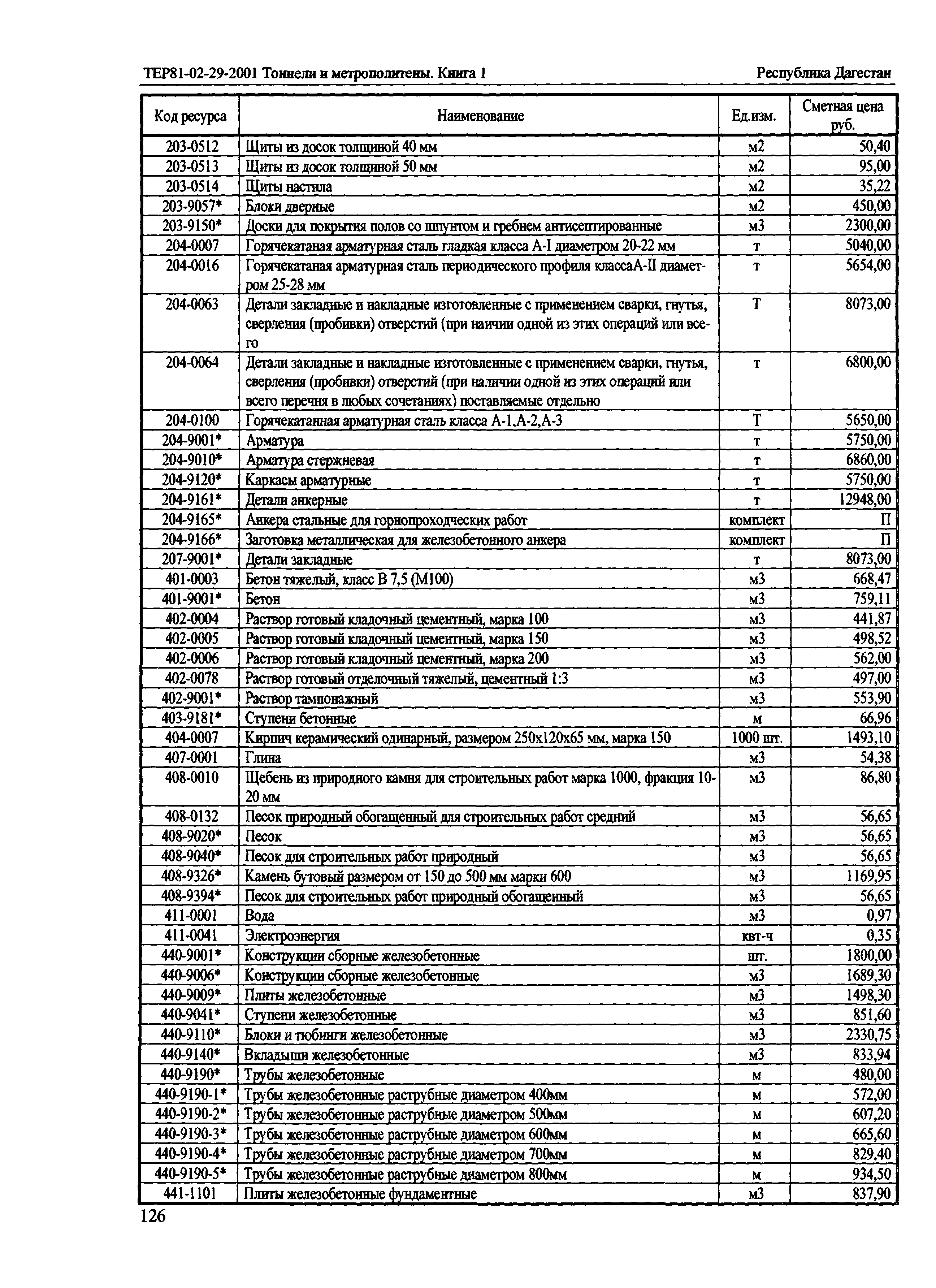

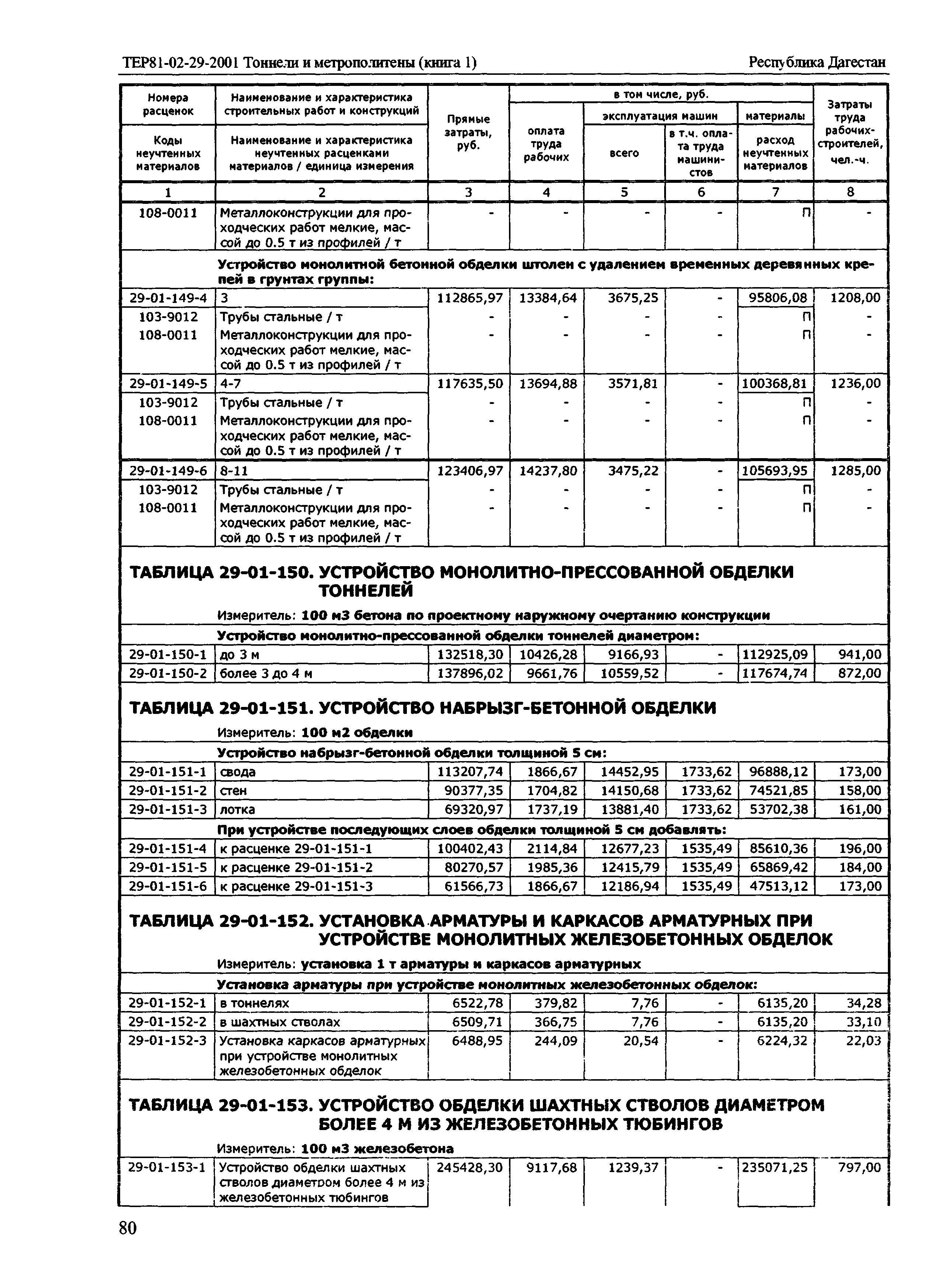

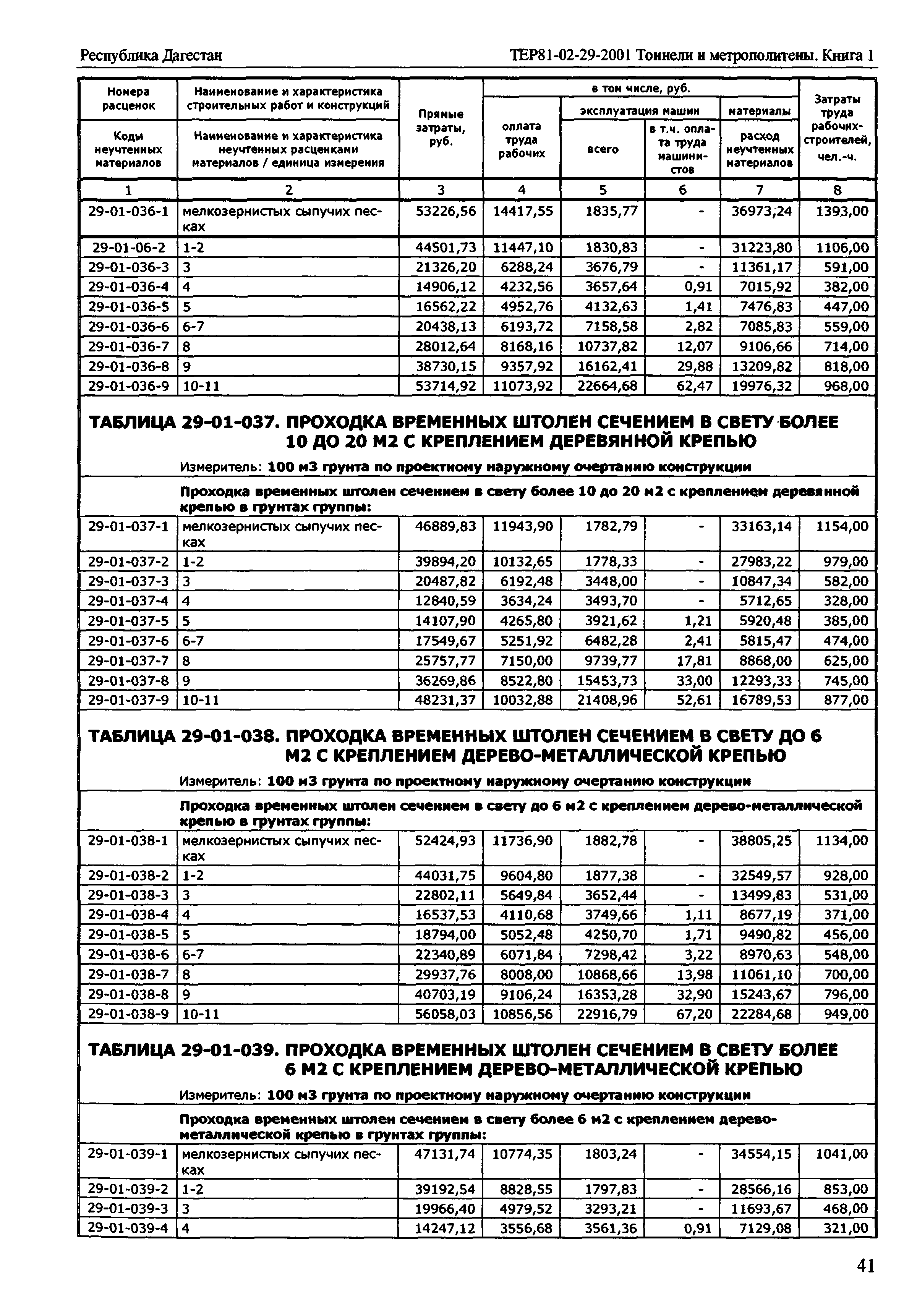

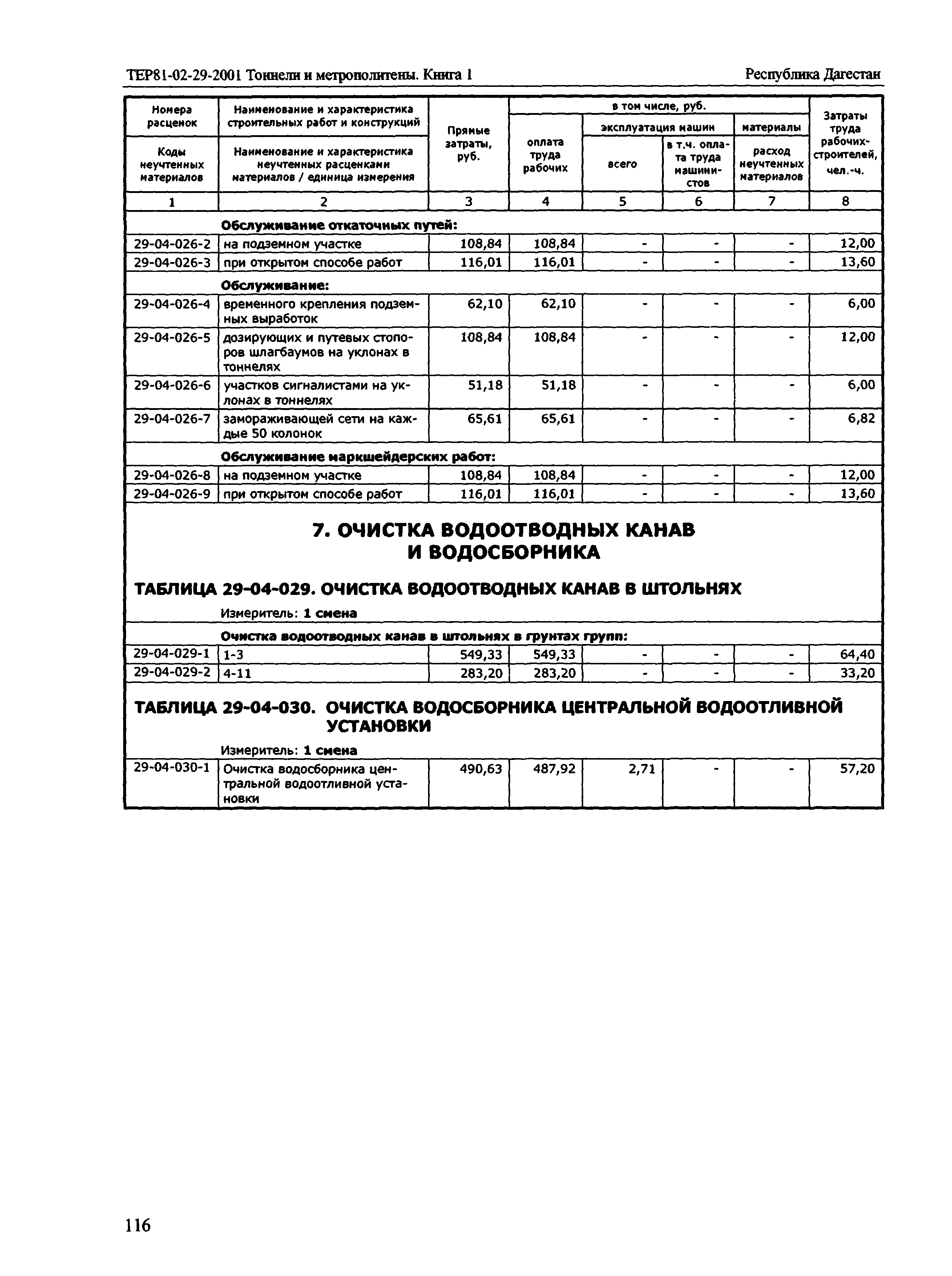

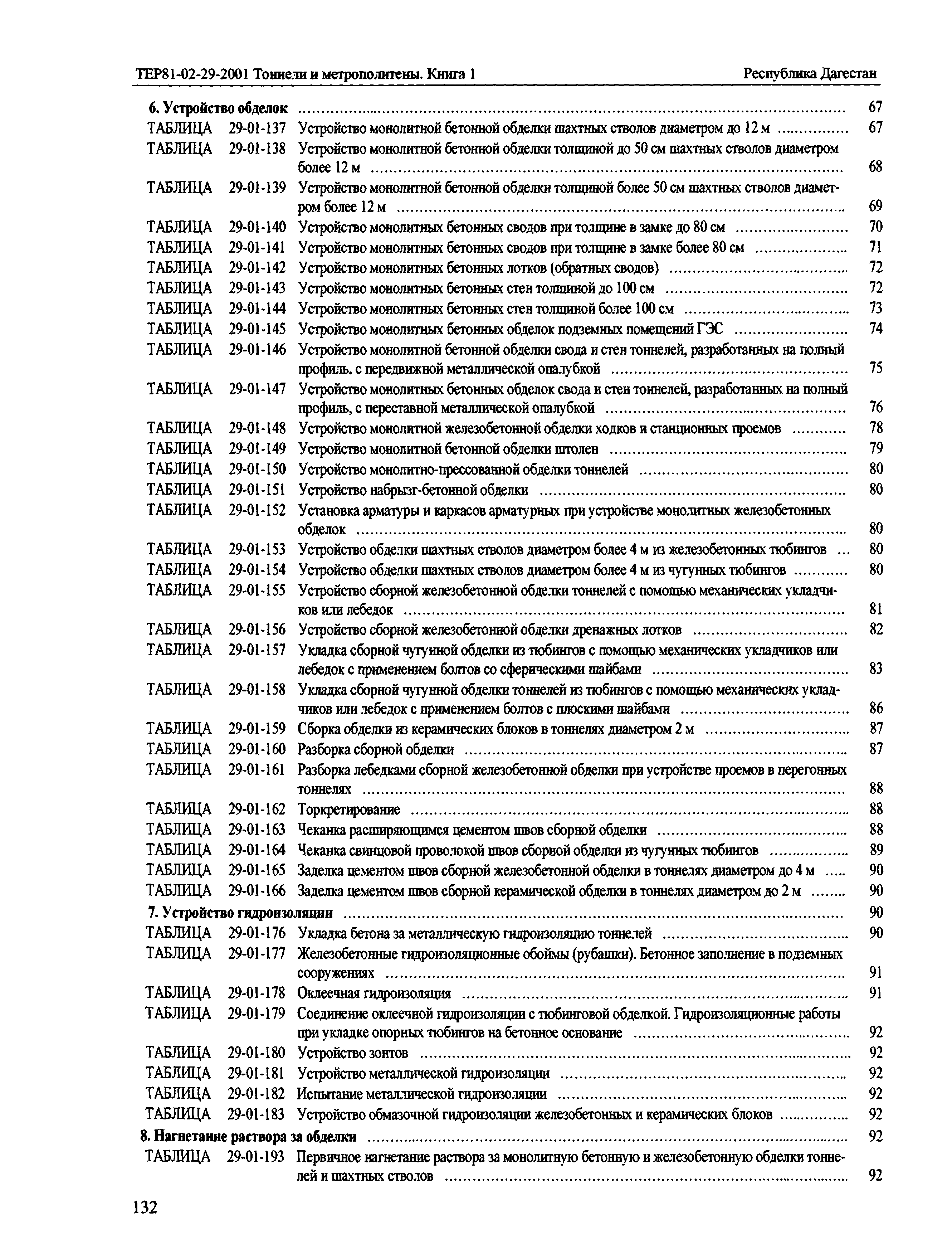

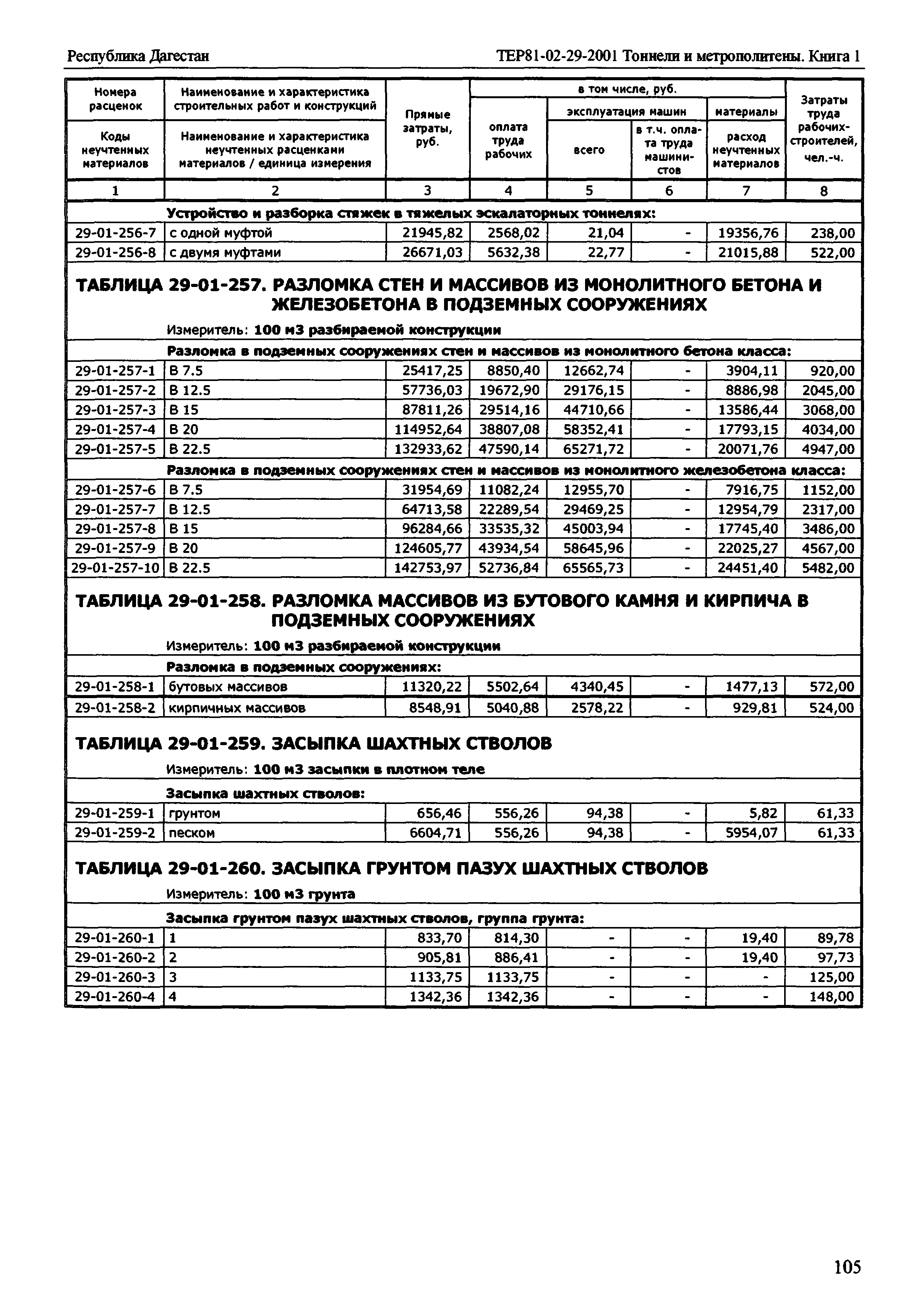

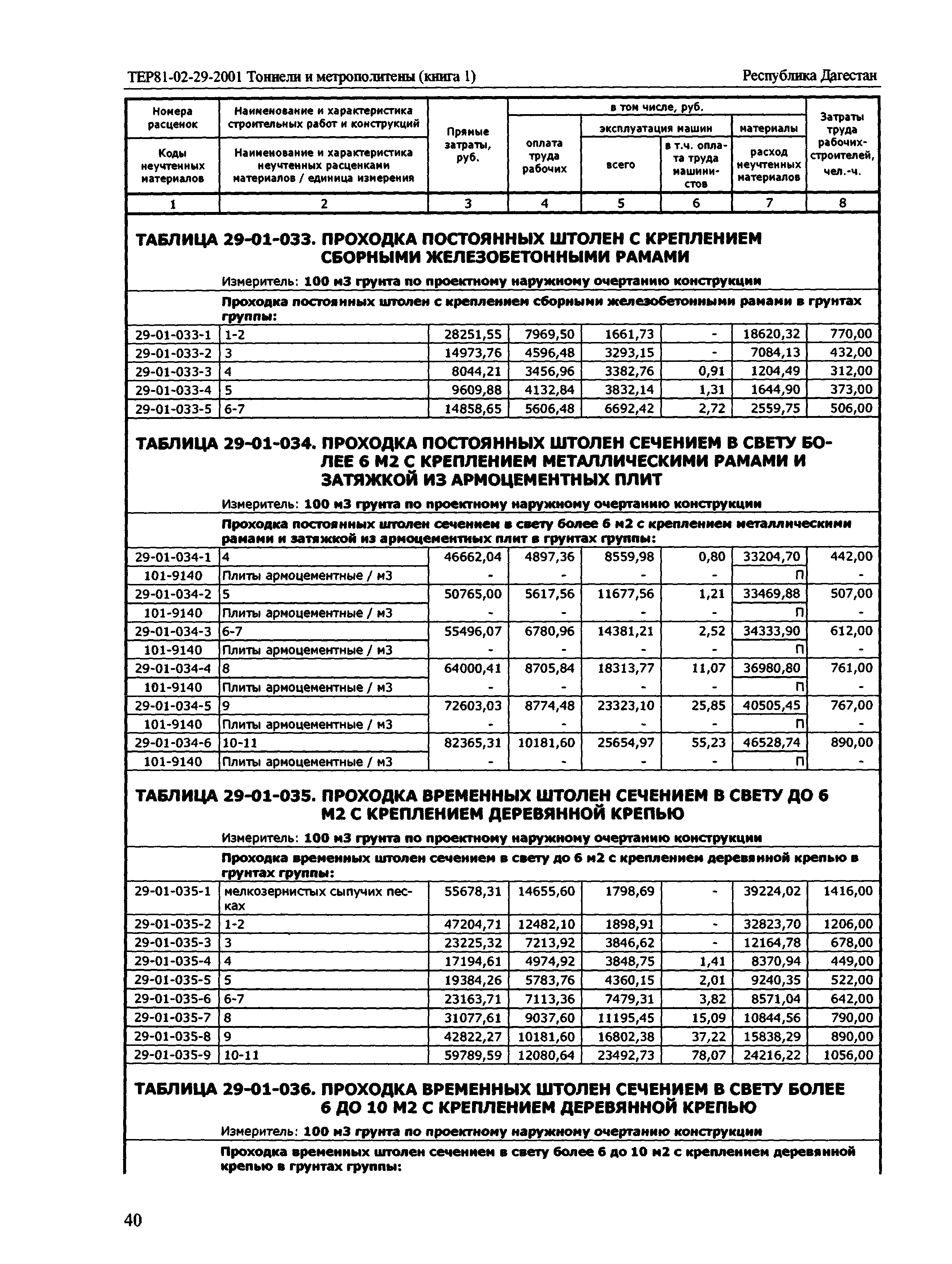

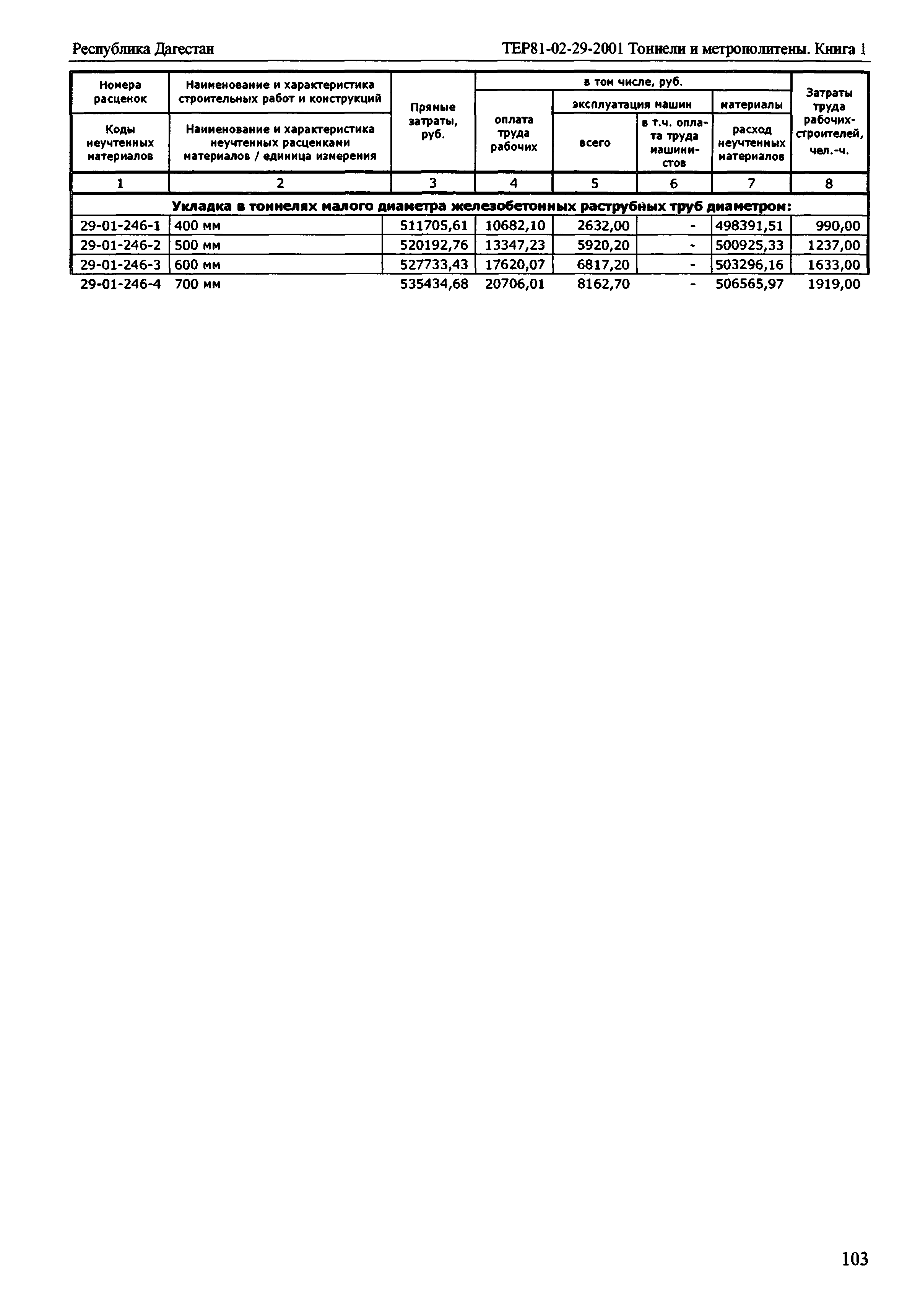

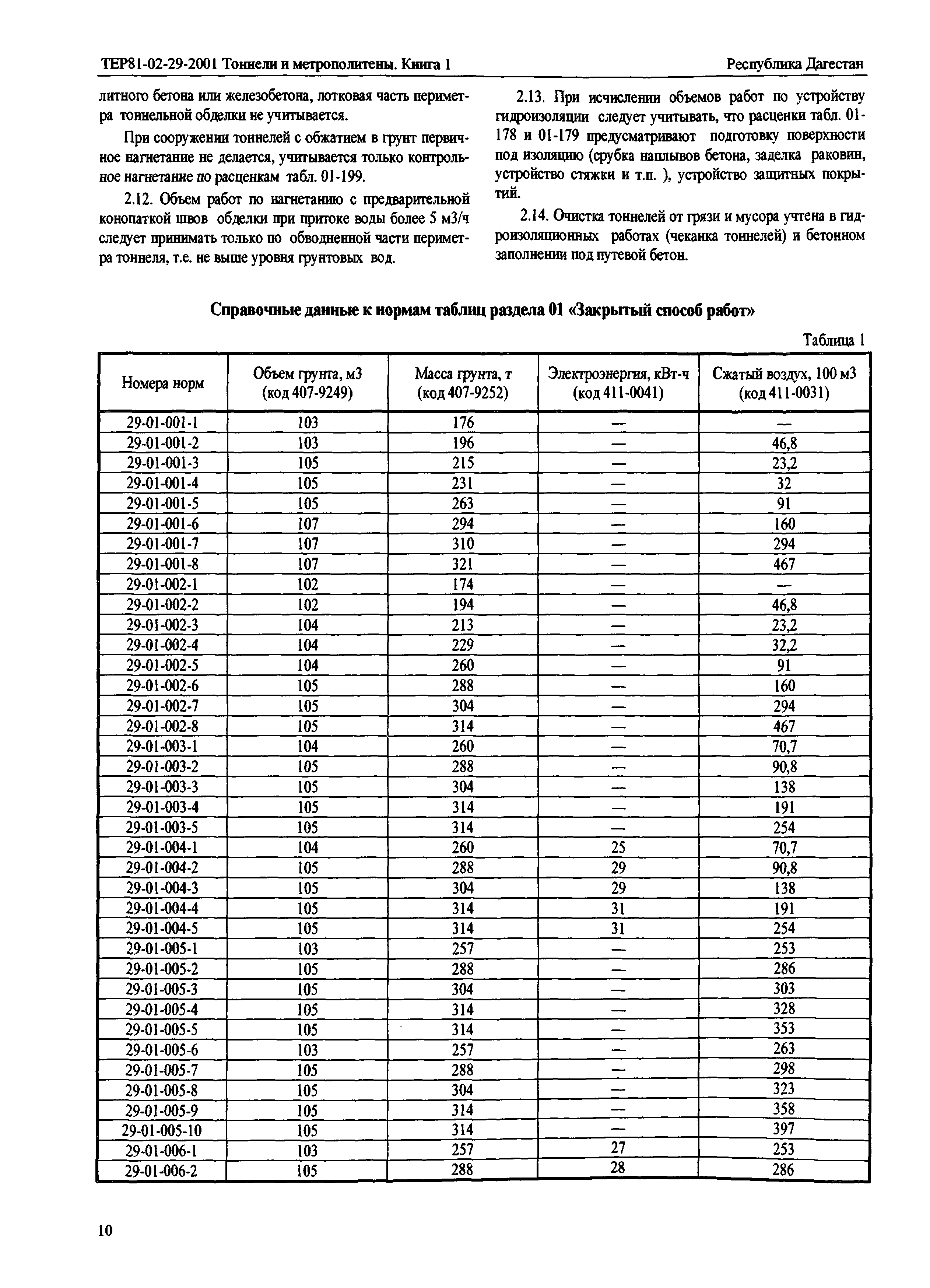

Скачать ТЕР Республика Дагестан 2001-29 Тоннели и метрополитены. Книга 1. Территориальные единичные расценки на строительные работы для определения стоимости строительства в Республике ДагестанДата актуализации: 10.08.2017 ТЕР Республика Дагестан 2001-29Тоннели и метрополитены. Книга 1. Территориальные единичные расценки на строительные работы для определения стоимости строительства в Республике ДагестанОбозначение: | ТЕР Республика Дагестан 2001-29 | Обозначение англ: | 2001-29 | Статус: | действует | Название рус.: | Тоннели и метрополитены. Книга 1. Территориальные единичные расценки на строительные работы для определения стоимости строительства в Республике Дагестан | Дата добавления в базу: | 01.09.2013 | Дата актуализации: | 05.05.2017 | Дата введения: | 01.06.2004 | Область применения: | Предназначены для определения прямых затрат в сметной стоимости при выполнении работ по строительству метрополитенов, железнодорожных, автодорожных, гидротехнических тоннелей, тоннелей другого назначения как закрытым, так и открытым способом, а также для расчетов за выполненные работы. Территориальные единичные расценки ТЕР 81-02-29-2001 "Тоннели и метрополитены" разработаны в уровне цен базового района (Республика Дагестан) по состоянию на 1 января 2000 года. | Оглавление: | Техническая часть Общие положения Классификация грунтов Продолжительность рабочих смен Раздел 01. Закрытый способ работ Техническая часть 1. Общие указания 2. Правила исчисления объемов работ 3. Коэффициенты к расценкам 1. Проходка шахтных стволов Таблица 29-01-001 Проходка шахтных стволов диаметром до 6 м обычным способом без временных крепей Таблица 29-01-002 Проходка шахтных стволов диаметром более 6 до 9,5 м обычным способом без временных крепей Таблица 29-01-003 Расширение шахтных стволов до диаметра 9,5 м без временных крепей с уборкой и выпуском грунта в бункер породоспуска на нижележащий горизонт Таблица 29-01-004 Расширение шахтных стволов до диаметра 9,5 м без временных крепей с уборкой грунта в породоспуск и выпуском его на почву откаточной выработки Таблица 29-01-005 Расширение шахтных стволов до диаметра от 9,5 до 12 м без временных крепей с уборкой грунта в бункер породоспуска на нижележащий горизонт Таблица 29-01-006 Расширение шахтных стволов до диаметра от 9,5 до 12 м без временных крепей с уборкой грунта в породоспуск и выпуском его на почву откаточной выработки Таблица 29-01-007 Расширение шахтных стволов до диаметра более 12 м без временных крепей с уборкой и выпуском грунта в бункер породоспуска на нижележащий горизонт Таблица 29-01-008 Расширение шахтных стволов до диаметра более 12 м без временных крепей с уборкой грунта в породоспуск и выпуском его на почву откаточной выработки Таблица 29-01-009 Проходка шахтных стволов обычным способом с временными дерево-металлическими крепями Таблица 29-01-010 Проходка шахтных стволов в замороженных грунтах Таблица 29-01-011 Проходка шахтных стволов опускным колодцем Таблица 29-01-012 Сборка ножей из листовой стали Таблица 29-01-013 Сборка комбинированных ножей из чугунных тюбингов и листовой стали Таблица 29-01-014 Сооружение шахтных стволов методом погружения крепи в тиксотропной рубашке Таблица 29-01-015 Устройство и разборка армировки шахтных стволов диаметром до 6 м при их сооружении Таблица 29-01-016 Устройство армировки шахтных стволов и наклонных выработок на период проходки горизонтальных выработок и разборка ее Таблица 29-01-017 Устройство и разборка армировки шахтных стволов на период сооружения горизонтальных тоннелей малого сечения 2. Проходка штолен Таблица 29-01-027 Проходка постоянных штолен сечением в свету до 6 м2 с креплением деревянной крепью Таблица 29-01-028 Проходка постоянных штолен сечением в свету более 6 до 10 м2 с креплением деревянной крепью Таблица 29-01-029 Проходка постоянных штолен сечением в свету более 10 до 20 м2 с креплением деревянной крепью Таблица 29-01-030 Проходка постоянных штолен сечением в свету до 6 м2 с креплением дерево-металлической крепью Таблица 29-01-031 Проходка постоянных штолен сечением в свету более 6 м2 с креплением дерево-металлической крепью Таблица 29-01-032 Проходка постоянных штолен с креплением стальным верхняком и деревянными стойками Таблица 29-01-033 Проходка постоянных штолен с креплением сборными железобетонными рамами Таблица 29-01-034 Проходка постоянных штолен сечением в свету более 6 м2 с креплением металлическими рамами и затяжкой из армоцементных плит Таблица 29-01-035 Проходка временных штолен сечением в свету до 6 м2 с креплением деревянной крепью Таблица 29-01-036 Проходка временных штолен сечением в свету более 6 до 10 м2 с креплением деревянной крепью Таблица 29-01-037 Проходка временных штолен сечением в свету более 10 до 20 м2 с креплением деревянной крепью Таблица 29-01-038 Проходка временных штолен сечением в свету до 6 м2 с креплением дерево-металлической крепью Таблица 29-01-039 Проходка временных штолен сечением в свету более 6 м2 с креплением дерево-металлической крепью Таблица 29-01-040 Проходка временных штолен с креплением стальным верхняком и деревянными стойками Таблица 29-01-041 Проходка штолен без крепей Таблица 29-01-042 Устройство пересечений постоянных штолен с расширением выработок Таблица 29-01-043 Устройство пересечений постоянных штолен без расширения выработок Таблица 29-01-044 Устройство пересечений временных штолен с расширением выработок Таблица 29-01-045 Устройство пересечений временных штолен без расширения выработок Таблица 29-01-046 Разборка крепей пересечений штолен с расширением выработок Таблица 29-01-047 Разборка крепей пересечений штолен без расширения выработок 3. Проходка тоннелей и выработок Таблица 29-01-057 Разработка калотт шириной до 7 м с временными деревянными крепями, прогонами (лонгаринами) при монолитной бетонной обделке тоннеля Таблица 29-01-058 Разработка калотт шириной более 7 до 9 м с временными деревянными крепями, прогонами (лонгаринами) при монолитной бетонной обделке тоннеля Таблица 29-01-059 Разработка калотты шириной более 9 м с временными деревянными крепями, прогонами (лонгаринами) при монолитной бетонной обделке тоннеля Таблица 29-01-060 Разработка калотт сечением до 20 м2 с временной дерево-металлической крепью Таблица 29-01-061 Разработка средней штроссы (ядра) Таблица 29-01-062 Разработка боковых штросс с деревянной крепью Таблица 29-01-063 Разработка боковых штросс без крепления Таблица 29-01-064 Послойная разработка ядра камер с перепуском грунта на нижележащий горизонт Таблица 29-01-065 Разработка лотков Таблица 29-01-066 Проходка камер диаметром до 6,5 м для укладки первых трех колец сборной обделки Таблица 29-01-067 Проходка камер диаметром более 6,5 м для укладки первых трех колец сборной обделки Таблица 29-01-068 Проходка нижней части тоннеля с бурением шпуров бурильными молотками при способе нижнего уступа без временных крепей Таблица 29-01-069 Проходка нижней части тоннеля с предварительным отколом с бурением шпуров буровыми машинами при способе нижнего уступа без временных крепей Таблица 29-01-070 Проходка тоннелей некругового сечения до 20 м2 способом сплошного забоя без буровых рам при монолитной обделке без временных крепей Таблица 29-01-071 Проходка тоннелей некругового сечения более 20 м2 способом сплошного забоя без буровых рам при монолитной обделке без временных крепей Таблица 29-01-072 Проходка тоннелей некругового сечения до 20 м2 способом сплошного забоя без буровых рам при монолитной обделке с устройством временной дерево-металлической крепи и ее разборкой Таблица 29-01-073 Проходка тоннелей некругового сечения более 20 м2 способом сплошного забоя без буровых рам при монолитной обделке с устройством временной дерево-металлической крепи и ее разборкой Таблица 29-01-074 Проходка тоннелей некругового сечения до 20 м2 способом сплошного забоя без буровых рам при монолитной обделке с устройством временной крепи при деревянной или армоцементной затяжке без разборки Таблица 29-01-075 Проходка тоннелей некругового сечения более 20 до 60 м2 способом сплошного забоя без буровых рам при монолитной обделке с устройством временной крепи при деревянной или армоцементной затяжке без разборки Таблица 29-01-076 Проходка тоннелей некругового сечения более 60 м2 способом сплошного забоя без буровых рам при монолитной обделке с устройством временной крепи при деревянной или армоцементной затяжке без разборки Таблица 29-01-077 Проходка тоннелей кругового сечения диаметром до 5 м способом сплошного забоя при сборной обделке без передовой штольни Таблица 29-01-078 Проходка тоннелей кругового сечения диаметром более 5 до 6 м способом сплошного забоя при сборной обделке Таблица 29-01-079 Проходка тоннелей кругового сечения диаметром более 6 м способом сплошного забоя при сборной обделке Таблица 29-01-080 Проходка тоннелей комплексом абт-5,5 способом сплошного забоя при сборной обделке Таблица 29-01-081 Ввод в забой и вывод из забоя немеханизированного щита Таблица 29-01-082 Проходка тоннелей диаметром более 2 до 4 м немеханизированными щитами без передовой штольни (глухим забоем) Таблица 29-01-083 Проходка тоннелей диаметром более 4 до 6 м немеханизированными щитами без передовой штольни (глухим забоем) Таблица 29-01-084 Проходка тоннелей диаметром более 6 м немеханизированными щитами без передовой штольни (глухим забоем) Таблица 29-01-085 Проходка тоннелей диаметром 5,5 и 8,5 м немеханизированными щитами в замороженных грунтах без передовой штольни (глухим забоем) Таблица 29-01-086 Проходка тоннелей диаметром до 6 м немеханизированными щитами с передовой штольней Таблица 29-01-087 Проходка тоннелей диаметром более 6 м немеханизированными щитами с передовой штольней Таблица 29-01-088 Проходка тоннелей диаметром до 6 м механизированными щитами Таблица 29-01-089 Проходка тоннелей немеханизированными щитами диаметром до 6 м с горизонтальными площадками в грунтах 1 группы Таблица 29-01-090 Проходка тоннелей диаметром 5,2 м проходческим комплексом тщб с возведением монолитно-прессованной обделки Таблица 29-01-091 Расширение сечения тоннеля при проходке методом пилот-тоннеля 4. Проходка наклонных и восстающих выработок Таблица 29-01-101 Проходка фурнелей с креплением деревянной крепью Таблица 29-01-102 Проходка эскалаторных тоннелей диаметром до 8,5 м при сборной обделке Таблица 29-01-103 Проходка наклонных тоннелей сверху вниз с углом наклона более 13 до 30 град, способом сплошного забоя без временных крепей при монолитной обделке Таблица 29-01-104 Проходка наклонных тоннелей сверху вниз с углом наклона более 31 до 45 град, способом сплошного забоя без временных крепей при монолитной обделке Таблица 29-01-105 Проходка наклонных тоннелей сверху вниз с углом наклона более 45 град, способом сплошного забоя без временных крепей при монолитной обделке Таблица 29-01-106 Проходка наклонных тоннелей сечением до 20 м2 снизу вверх способом сплошного забоя без временных крепей Таблица 29-01-107 Расширение сечения наклонных тоннелей при проходке с передовой выработкой Таблица 29-01-108 Проходка восстающих выработок с углом наклона более 61 до 90 град, комплексом КПВ-1 Таблица 29-01-109 Проходка наклонных выработок с углом наклона более 31 до 45 град, комплексом КПН-1 Таблица 29-01-110 Проходка наклонных выработок с углом наклона более 46 до 60 град, комплексом КПН-1 5. Устройство анкерных крепей Таблица 29-01-120 Установка стальных анкеров длиной 1,5 м при бурении шпуров бурильными молотками Таблица 29-01-121 Установка стальных сеток при анкерном креплении подземных выработок Таблица 29-01-122 Установка стальных подхватов при анкерном креплении подземных выработок Таблица 29-01-123 Добавлять при длине стального анкера более 1,5 м или исключать при длине стального анкера менее 1,5 м на каждые 0,5 м к расценкам таблицы 29-01-120 Таблица 29-01-124 Установка железобетонных анкеров длиной 1,5 м при бурении шпуров бурильными молотками Таблица 29-01-125 Добавлять при длине железобетонного анкера более 1,5 м или исключать при длине железобетонного анкера менее 1,5 м на каждые 0,5 м к расценкам таблицы 29-01-124 Таблица 29-01-126 Установка стальных и железобетонных анкеров длиной 1,5 м в подземных выработках при бурении шпуров самоходными бурильными установками Таблица 29-01-127 Добавлять при длине анкера более 1,5 м или исключать при длине анкера менее 1,5 м к расценкам таблицы 29-01-126 6. Устройство обделок Таблица 29-01-137 Устройство монолитной бетонной обделки шахтных стволов диаметром до 12м Таблица 29-01-138 Устройство монолитной бетонной обделки толщиной до 50 см шахтных стволов диаметром более 12 м Таблица 29-01-139 Устройство монолитной бетонной обделки толщиной более 50 см шахтных стволов диаметром более 12м Таблица 29-01-140 Устройство монолитных бетонных сводов при толщине в замке до 80 см Таблица 29-01-141 Устройство монолитных бетонных сводов при толщине в замке более 80 см Таблица 29-01-142 Устройство монолитных бетонных лотков (обратных сводов) Таблица 29-01-143 Устройство монолитных бетонных стен толщиной до 100см Таблица 29-01-144 Устройство монолитных бетонных стен толщиной более 100 см Таблица 29-01-145 Устройство монолитных бетонных обделок подземных помещений ГЭС Таблица 29-01-146 Устройство монолитной бетонной обделки свода и стен тоннелей, разработанных на полный профиль, с передвижной металлической опалубкой Таблица 29-01-147 Устройство монолитных бетонных обделок свода и стен тоннелей, разработанных на полный профиль, с переставной металлической опалубкой Таблица 29-01-148 Устройство монолитной железобетонной обделки ходков и станционных проемов Таблица 29-01-149 Устройство монолитной бетонной обделки штолен Таблица 29-01-150 Устройство монолитно-прессованной обделки тоннелей Таблица 29-01-151 Устройство набрызг-бетонной обделки Таблица 29-01-152 Установка арматуры и каркасов арматурных при устройстве монолитных железобетонных обделок Таблица 29-01-153 Устройство обделки шахтных стволов дишетром более 4 м из железобетонных тюбингов Таблица 29-01-154 Устройство обделки шахтных стволов диметром более 4 м из чугунных тюбингов Таблица 29-01-155 Устройство сборной железобетонной обделки тоннелей с помощью механических укладчиков или лебедок Таблица 29-01-156 Устройство сборной железобетонной обделки дренажных лотков Таблица 29-01-157 Укладка сборной чугунной обделки из тюбингов с помощью механических укладчиков или лебедок с применением болтов со сферическими шайбами Таблица 29-01-158 Укладка сборной чугунной обделки тоннелей из тюбингов с помощью механических укладчиков или лебедок с применением болтов с плоскими шайбами Таблица 29-01-159 Сборка обделки из керамических блоков в тоннелях диаметром 2 м Таблица 29-01-160 Разборка сборной обделки Таблица 29-01-161 Разборка лебедками сборной железобетонной обделки при устройстве проемов в перегонных тоннелях Таблица 29-01-162 Торкретирование Таблица 29-01-163 Чеканка расширяющимся цементом швов сборной обделки Таблица 29-01-164 Чеканка свинцовой проволокой швов сборной обделки из чугунных тюбингов Таблица 29-01-165 Заделка цементом швов сборной железобетонной обделки в тоннелях диаметром до 4 м Таблица 29-01-166 Заделка цементом швов сборной керамической обделки в тоннелях диаметром до 2 м 7. Устройство гидроизоляции Таблица 29-01-176 Укладка бетона за металлическую гидроизоляцию тоннелей Таблица 29-01-177 Железобетонные гидроизоляционные обоймы (рубашки). Бетонное заполнение в подземных сооружениях Таблица 29-01-178 Оклеечная гидроизоляция Таблица 29-01-179 Соединение оклеенной гидроизоляции с тюбинговой обделкой. Гидроизоляционные работы при укладке опорных тюбингов на бетонное основание Таблица 29-01-180 Устройство зонтов Таблица 29-01-181 Устройство металлической гидроизоляции Таблица 29-01-182 Испытание металлической гидроизоляции Таблица 29-01-183 Устройство обмазочной гидроизоляции железобетонных и керамических блоков 8. Нагнетание раствора за обделки Таблица 29-01-193 Первичное нагнетание раствора за монолитную бетонную и железобетонную обделки тоннелей и шахтных стволов Таблица 29-01-194 Первичное нагнетание раствора за сборную обделку шахтных стволов Таблица 29-01-195 Первичное нагнетание раствора за сборную обделку тоннелей, сооружаемых без щита, при притоке воды в забое до 5 м3/ч Таблица 29-01-196 Первичное нагнетание раствора за сборную обделку тоннелей, сооружаемых без щита, при притоке воды в забое до 5 м3/ч Таблица 29-01-197 Первичное нагнетание раствора за сборную обделку тоннелей, сооружаемых щитами, при необводненных забоях или при притоке воды в забое до 5 м3/ч Таблица 29-01-198 Первичное нагнетание раствора за сборную обделку тоннелей, сооружаемых щитами, при притоке воды в забое до 5 м3/ч Таблица 29-01-199 Контрольное нагнетание для всех видов обделки 9. Устройство внутренних конструкций Таблица 29-01-209 Устройство из монолитного железобетона платформ, перекрытий и упоров Таблица 29-01-210 Устройство из сборного железобетона платформ, перекрытий. Покрытие водоотводных канав железобетонными плитами Таблица 29-01-211 Устройство перекрытий из асбестоцементных плит на стальном каркасе Таблица 29-01-212 Устройство путевых стен из кабельных блоков Таблица 29-01-213 Устройство монолитных железобетонных перегородок, перемычек, фундаментов Таблица 29-01-214 Устройство из сборного железобетона цоколя путевой стены станции, ступеней и фундаментов Таблица 29-01-215 Устройство перегородок го асбестоцементных плит по металлическому каркасу из угловой стали Таблица 29-01-216 Устройство монолитных лестниц и площадок Таблица 29-01-217 Устройство бетонных лестниц на стальных косоурах Таблица 29-01-218 Устройство стальных лестниц в тоннелях Таблица 29-01-219 Укладка асбестоцементных труб Таблица 29-01-220 Затирка бетонных поверхностей 10. Прочие работы Таблица 29-01-230 Установка и разборка промежуточных деревянных рам Таблица 29-01-231 Установка и разборка промежуточных металлических рам Таблица 29-01-232 Установка и разборка забивного посада при проходке тоннелей в неустойчивых грунтах Таблица 29-01-233 Устройство водоотводных канав без крепей Таблица 29-01-234 Устройство водоотводных канав с крепями Таблица 29-01-235 Установка промежуточных металлических арок при деревянной затяжке Таблица 29-01-236 Проходка проемов станционных тоннелей Таблица 29-01-237 Прием и выгрузка грунта на эстакаде Таблица 29-01-238 Сооружение и разломка кессонного перекрытия из монолитного железобетона при проходке шахтных стволов Таблица 29-01-239 Устройство железобетонного днища в шахтных стволах Таблица 29-01-240 Устройство железобетонных сопряжений колодца с коллектором Таблица 29-01-241 Установка опорных металлических башмаков, стальных колонн, устройство металлического обрамления проходов Таблица 29-01-242 Устройство цементной стяжки толщиной 20 мм по изоляции сводов для тоннелей малого диаметра Таблица 29-01-243 Закладка выработок бутовым камнем Таблица 29-01-244 Пробивка в бетоне гнезд Таблица 29-01-245 Устройство бетонной пробки в гидротехнических тоннелях Таблица 29-01-246 Укладка в тоннелях малого диаметра железобетонных раструбных труб Таблица 29-01-247 Укладка в тоннелях малого диаметра чугунных груб Таблица 29-01-248 Укладка в тоннелях малого диаметра стальных труб Таблица 29-01-249 Укладка в тоннелях малого диаметра асбестоцементных безнапорных труб Таблица 29-01-250 Укладка в тоннелях малого диаметра керамических труб Таблица 29-01-251 Устройство бетонного основания под трубопроводы в тоннелях Таблица 29-01-252 Заполнение пространства между тоннелем и трубопроводом Таблица 29-01-253 Установка гильз из стальных труб Таблица 29-01-254 Установка металлических закладных деталей Таблица 29-01-255 Укладка и разборка монтажных балок в щитовых камерах Таблица 29-01-256 Устройство и разборка стяжек в тоннелях Таблица 29-01-257 Разломка стен и массивов го монолитного бетона и железобетона в подземных сооружениях Таблица 29-01-258 Разломка массивов из бутового камня и кирпича в подземных сооружениях Таблица 29-01-259 Засыпка шахтных стволов Таблица 29-01-260 Засыпка грунтом пазух шахтных стволов Раздел 04. Обслуживающие процессы Техническая часть Общие указания Сроки начата и конца выполнения обслуживающих процессов Коэффициенты к расценкам 1. Подъём Таблица 29-04-001 Подъем шахтный клетьевой механизированный Таблица 29-04-002 Подъем шахтный краном Таблица 29-04-003 Подъем при проходке ствола Таблица 29-04-004 Подъем при сооружении наклонного хода Таблица 29-04-005 Подъём междуэтажный Таблица 29-04-006 Лесоспуск Таблица 29-04-007 Лебедки электроприводные для подвешивания полков в стволах Таблица 29-04-008 Толкатель вагонеток 2. Водоотлив Таблица 29-04-012 Центральный водоотлив Таблица 29-04-013 Местный или промежуточный водоотлив 3. Вентиляция Таблица 29-04-016 Центральная вентиляция Таблица 29-04-017 Местная вентиляция 4. Подземная механическая откатка Таблица 29-04-019 Подземная механическая откатка 5. Освещение подземных выработок Таблица 29-04-022 Освещение подземных выработок 6. Обслуживание тоннельных работ дежурными рабочими Таблица 29-04-024 Обслуживание шлюзовой перегородки при избыточном давлении Таблица 29-04-025 Дежурство рабочих Таблица 29-04-026 Содержание и обслуживание работ 7. Очистка водоотводных канав и водосборника Таблица 29-04-029 Очистка водоотводных канав в штольнях Таблица 29-04-030 Очистка водосборника центральной водоотливной установки Приложение 1 Стоимость 1 чел.-ч рабочих-монтажников в зависимости от среднего разряда работы Приложение 2 Сметные расценки на эксплуатацию строительных машин Приложение 3 Сметные цены на материалы, изделия и конструкции Приложение 4 Таблица замены ресурсов | Разработан: | ГПИ Дагестангражданпроект
| Утверждён: | 28.05.2004 Правительство Республики Дагестан (МВК РД № 7)
| Расположен в: |
|
|
