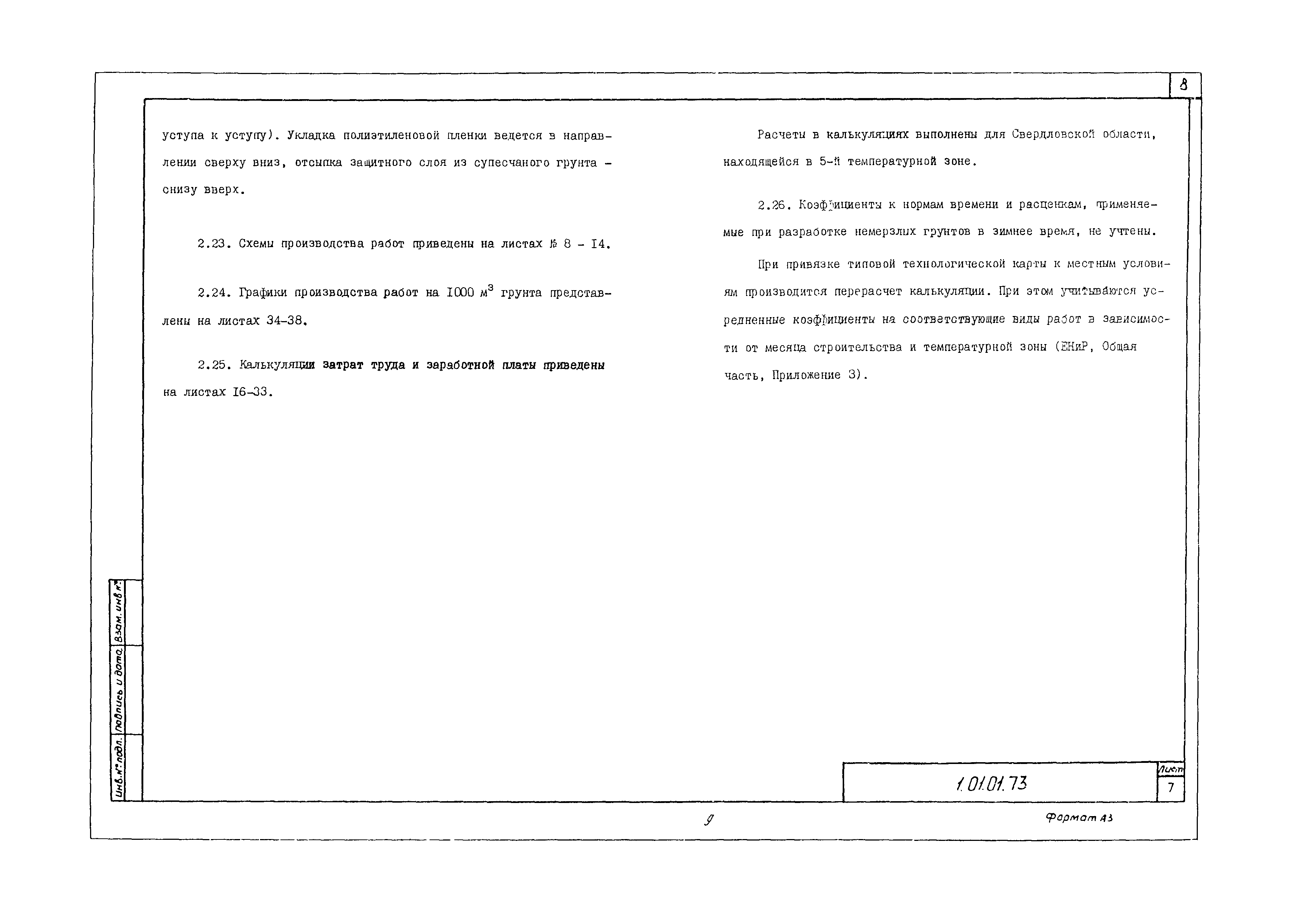

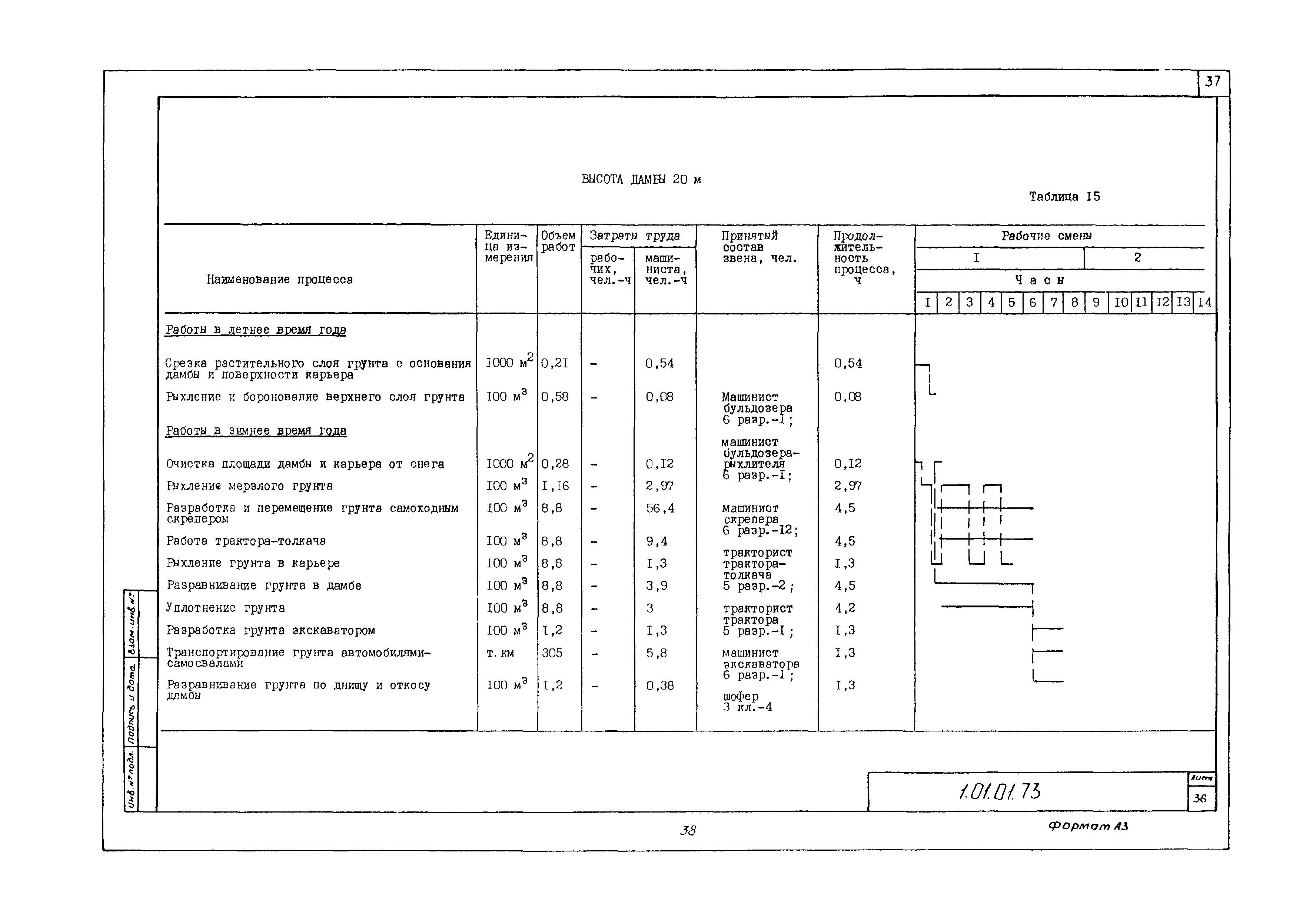

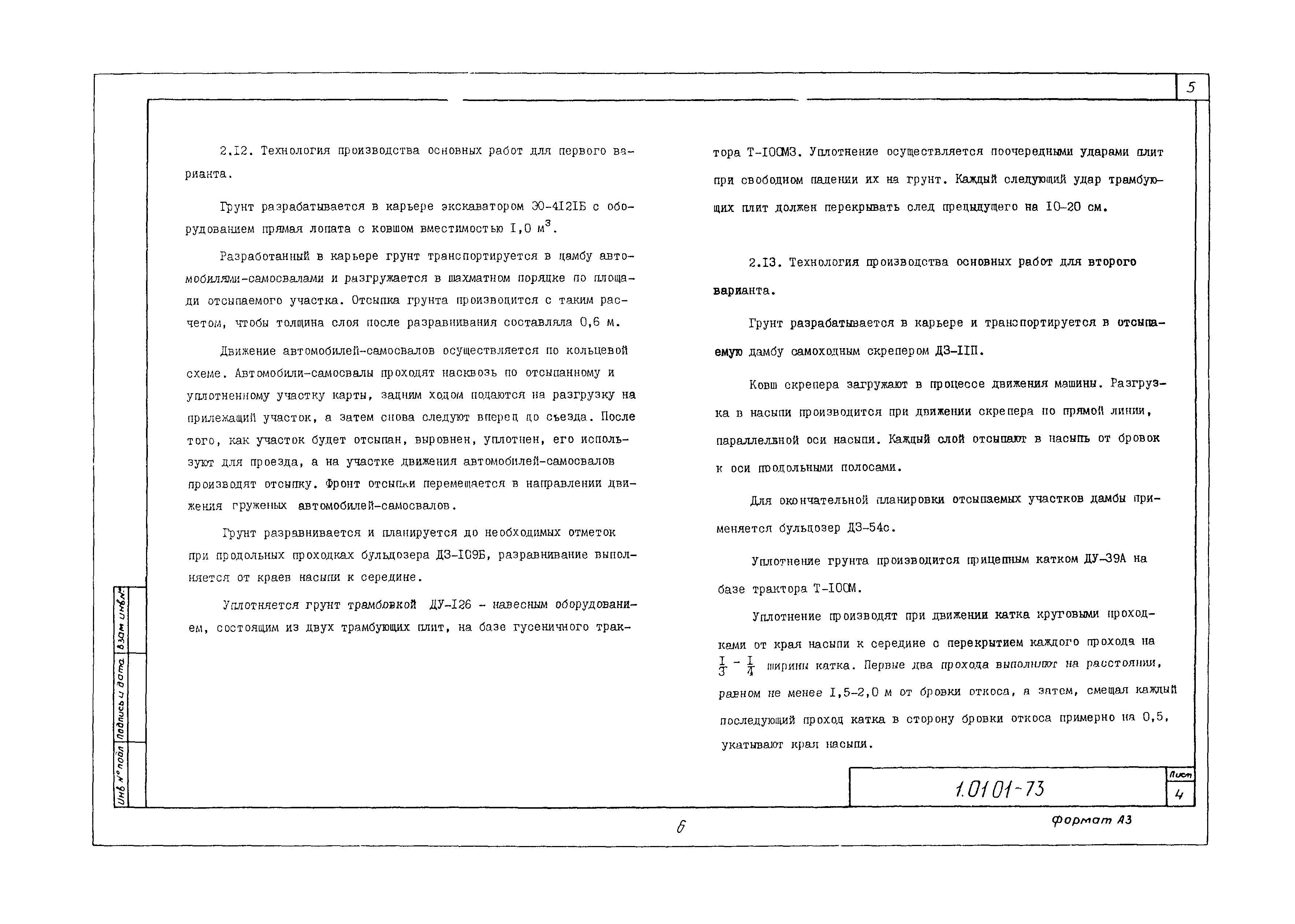

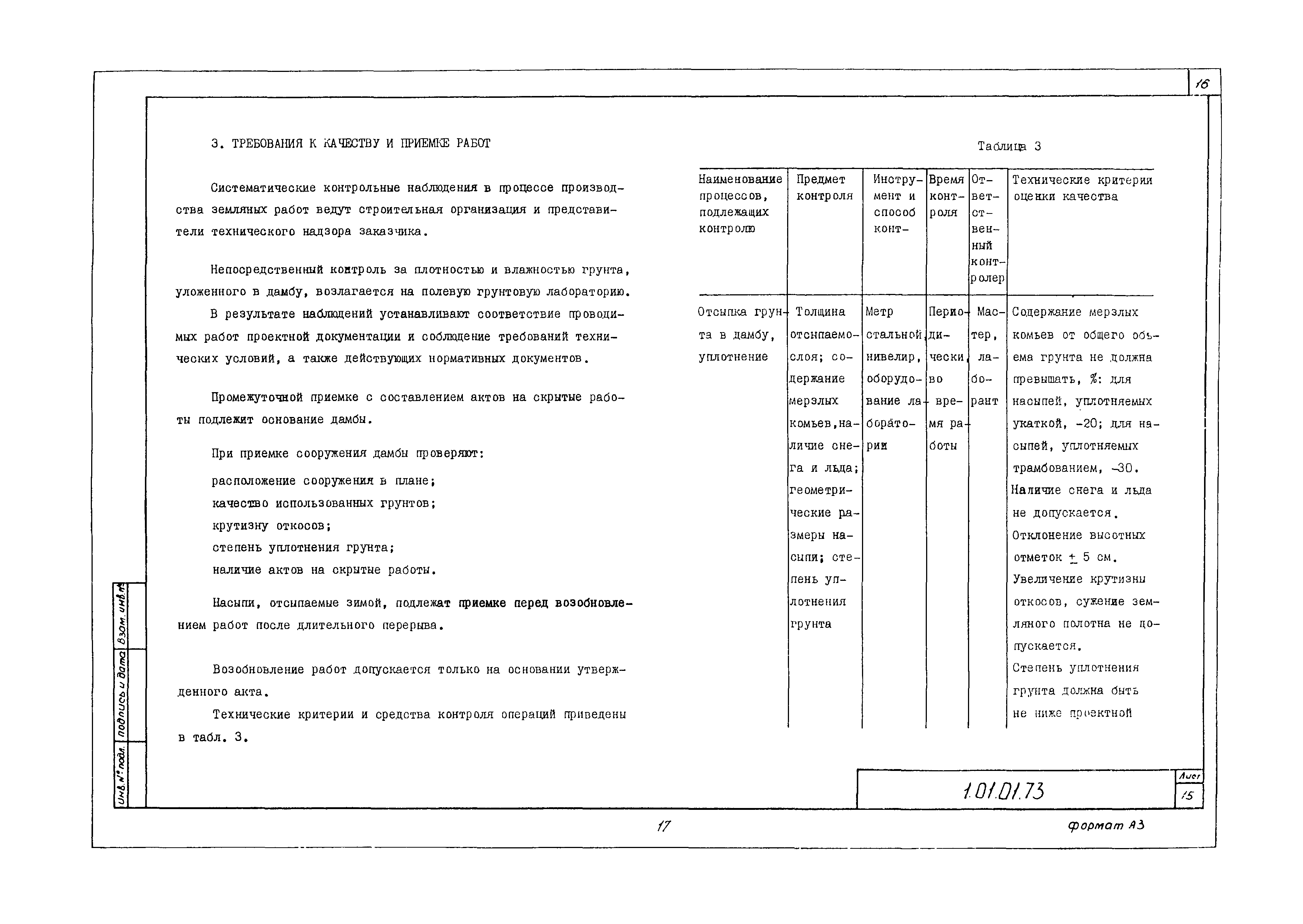

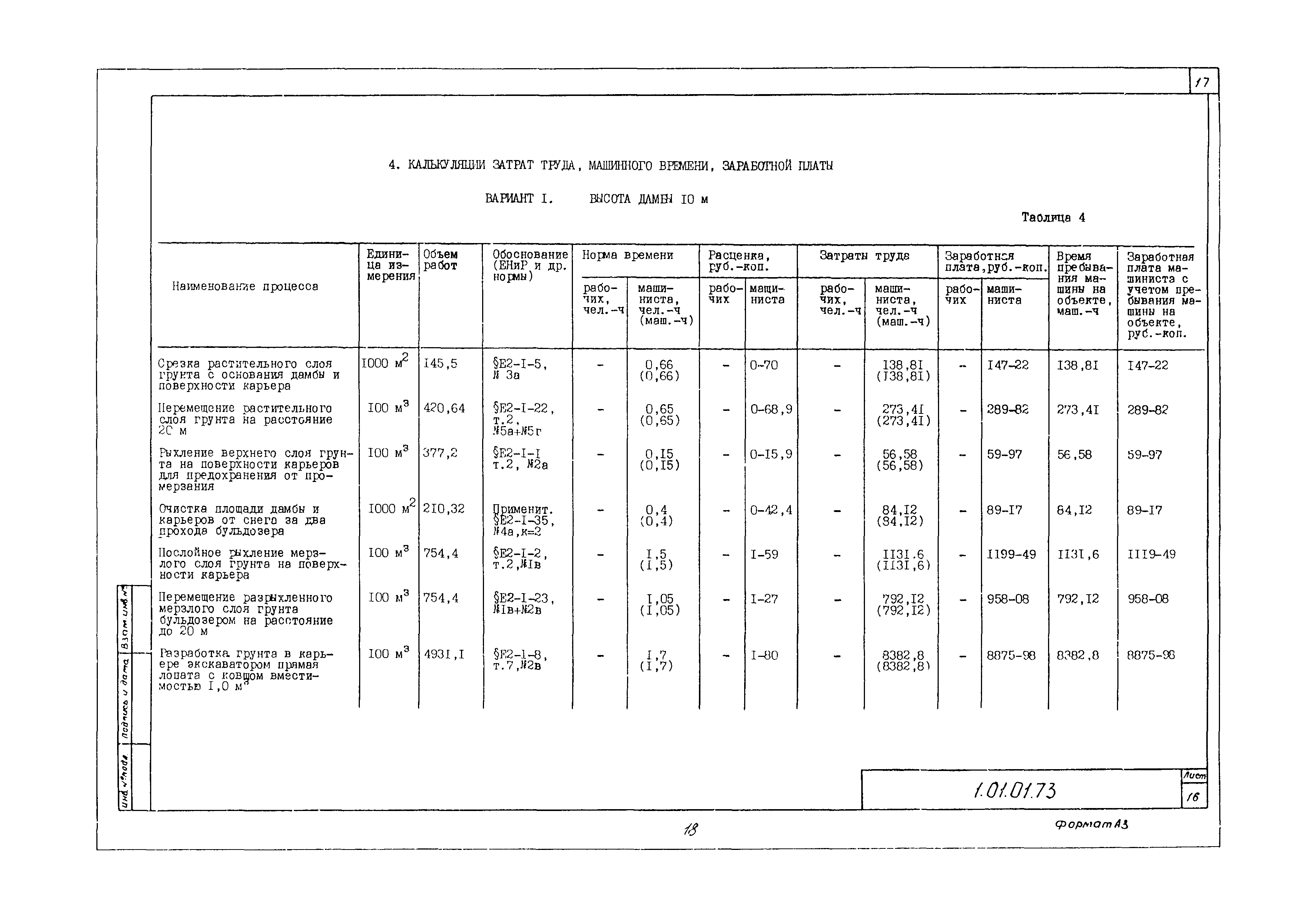

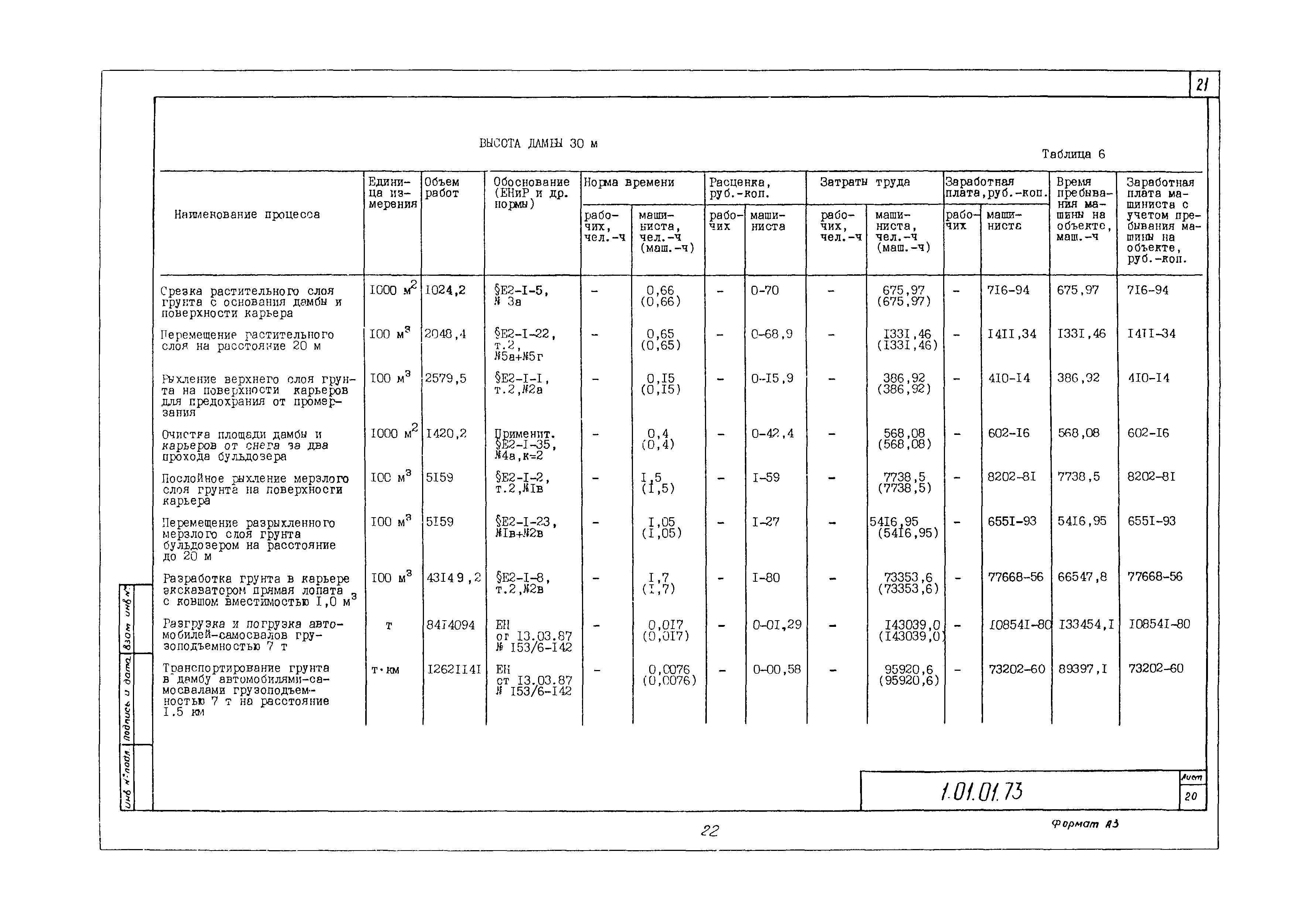

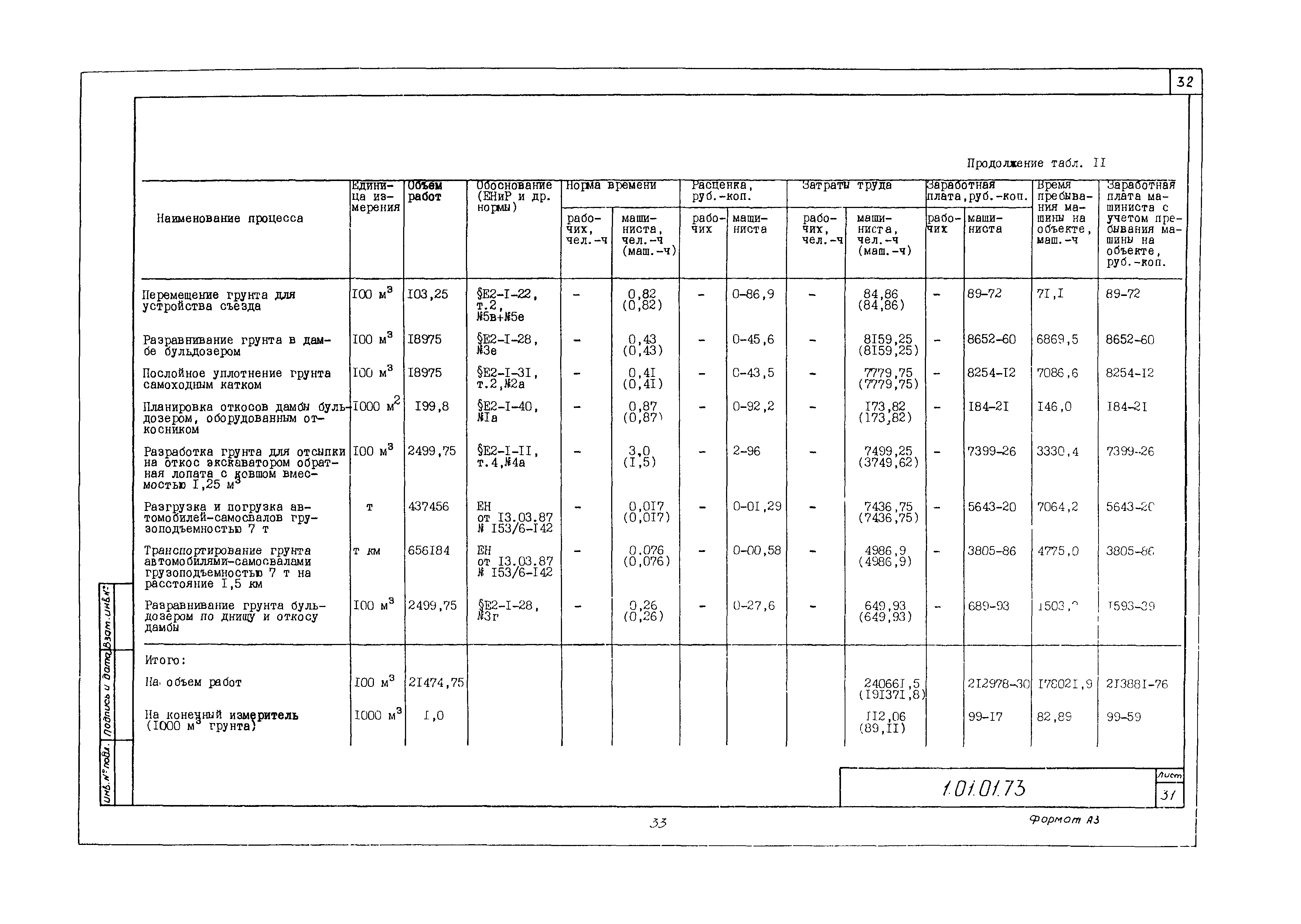

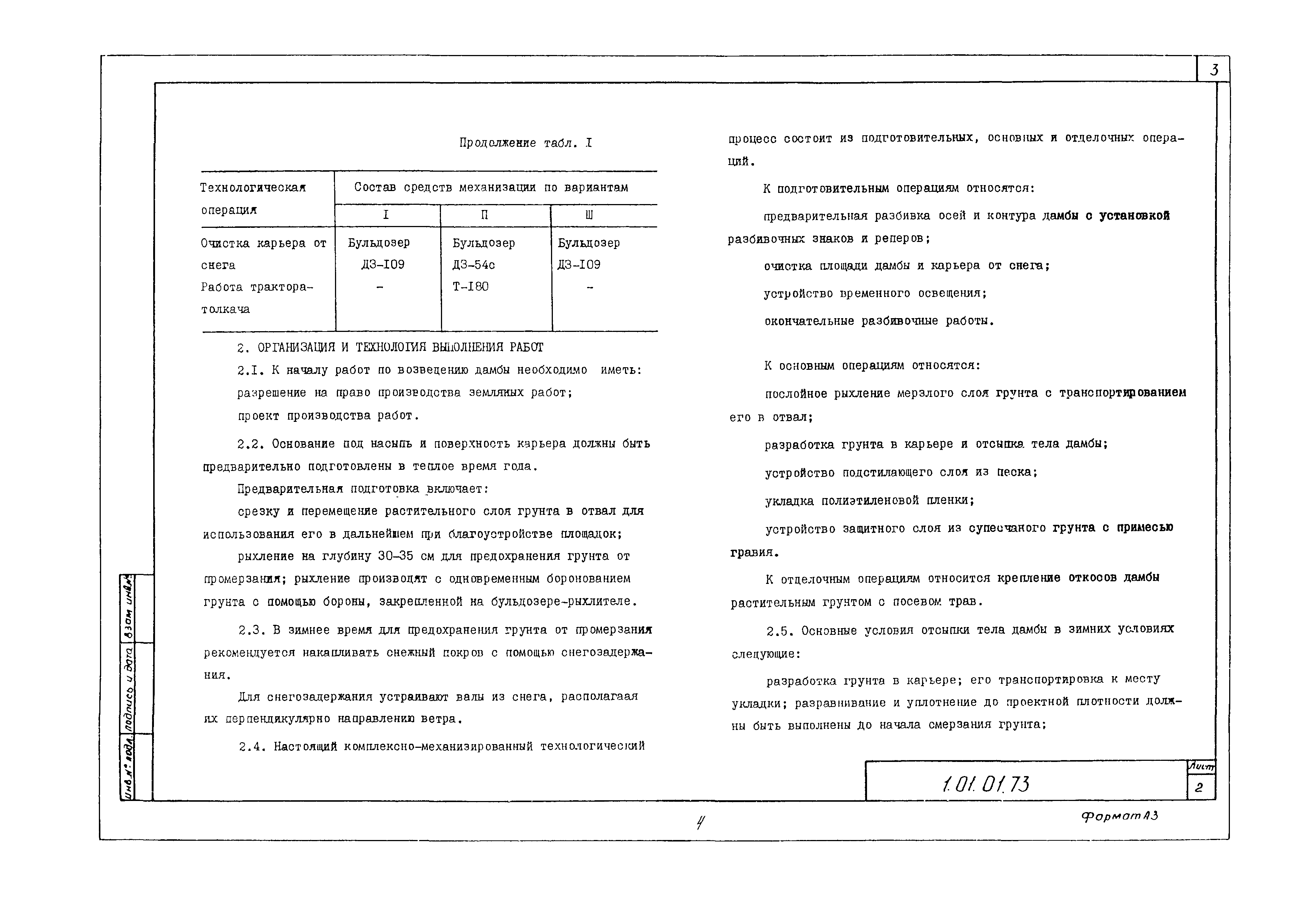

Обозначение: | Технологическая карта 1.01.01.73 |
Обозначение англ: | 1.01.01.73 |
Статус: | не установлен срок действия |
Название рус.: | Типовая технологическая карта на земляные работы. Комплексно-механизированный технологический процесс возведения дамбы в зимних условиях высотой 10, 20 и 30 м при укладке грунта I и III групп в тело дамбы |
Название англ.: | Standard Process Chart for Earthmoving Operations - Integrated Mechanized Process for Erection of Dams 10, 20, and 30 m in Height Under Winter with Dam Body Filled with Group I and Group III Soils |
Дата добавления в базу: | 01.09.2013 |
Дата актуализации: | 05.05.2017 |
Дата введения: | 01.02.1989 |
Область применения: | Типовая технологическая карта комплексно-механизированного технологического процесса выполнена для производства работ по устройству земляной насыпи при строительстве шламоотстойника. |
Оглавление: | Область применения Организация и технология выполнения работ Схема организации работ при отсыпке дамбы Требования к качеству и приемке работ Калькуляция затрат труда, машинного времени, заработной платы Графики производства работ на 1000 м3 грунта Материально-технические ресурсы Указания по технике безопасности Технико-экономические показатели на 1000 м3 грунта |
Разработан: | Институт Красноярский ПромстройНИИпроект Минуралсибстроя СССР
|
Утверждён: | 14.12.1988 Госстрой СССР (Государственный комитет Совета Министров СССР по делам строительства) (USSR Gosstroy 23-712)
|
Издан: | ЦНИИОМТП (1989 г. )
|
Расположен в: |
|
Нормативные ссылки: | |
