Скачать РД 34.20.669 Технологические карты по ремонту ВЛ 35 - 500 кВДата актуализации: 10.08.2017
|
| Обозначение: | РД 34.20.669 |

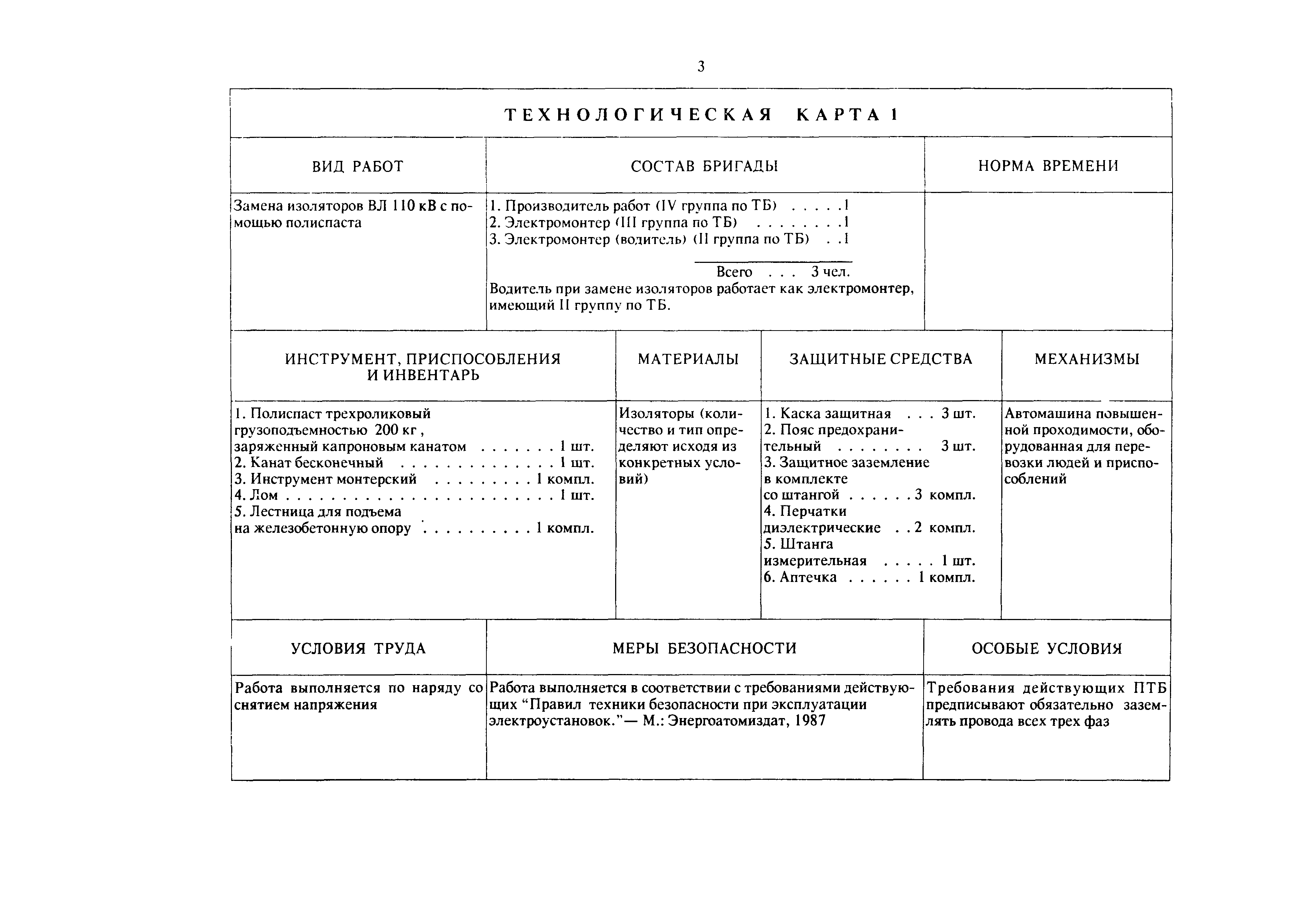

| Обозначение англ: | RD 34.20.669 |
| Статус: | действует |
| Название рус.: | Технологические карты по ремонту ВЛ 35 - 500 кВ |

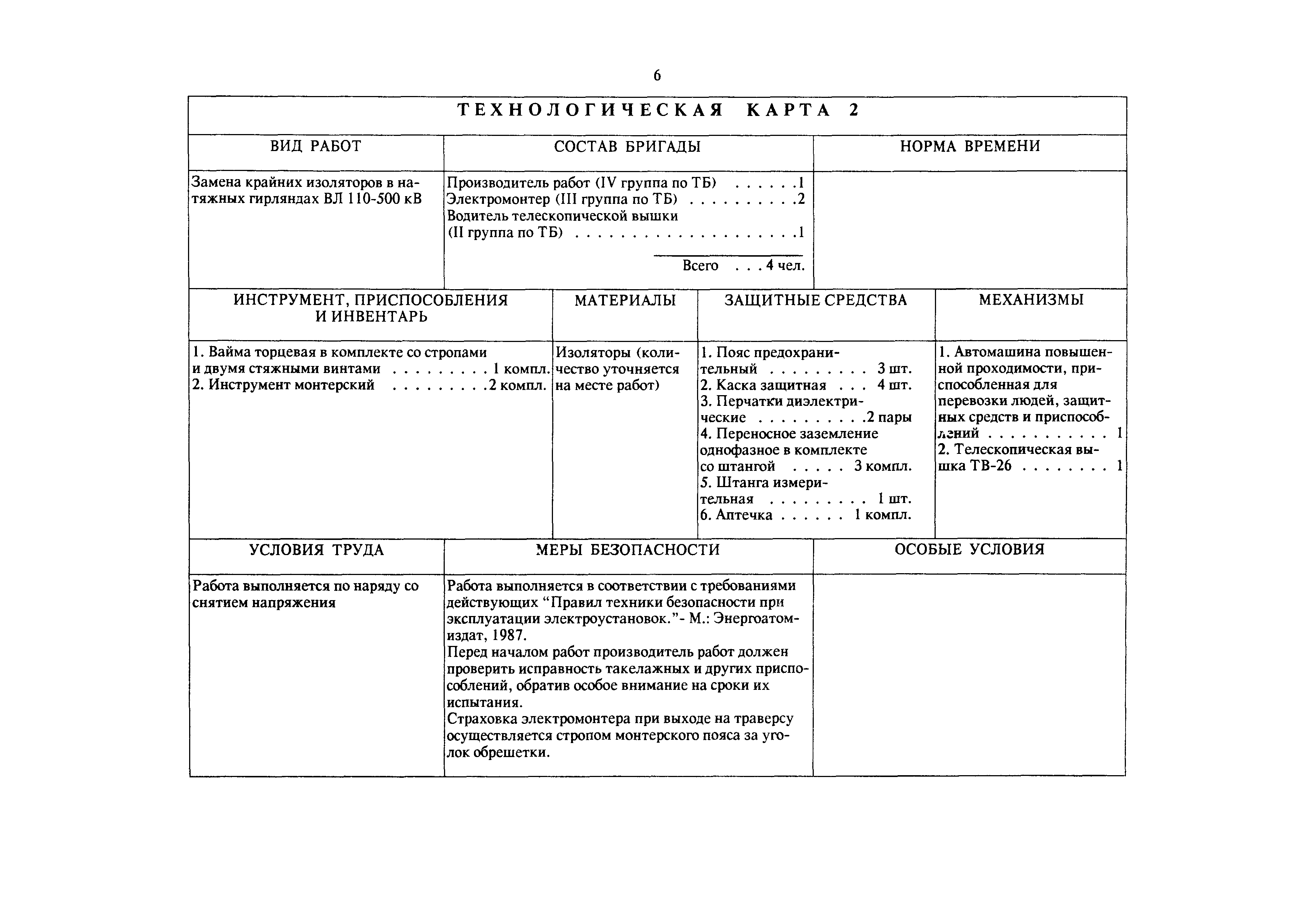

| Название англ.: | Process Charts for Repair of 35-500 kV Overhead Lines |
| Дата добавления в базу: | 01.09.2013 |

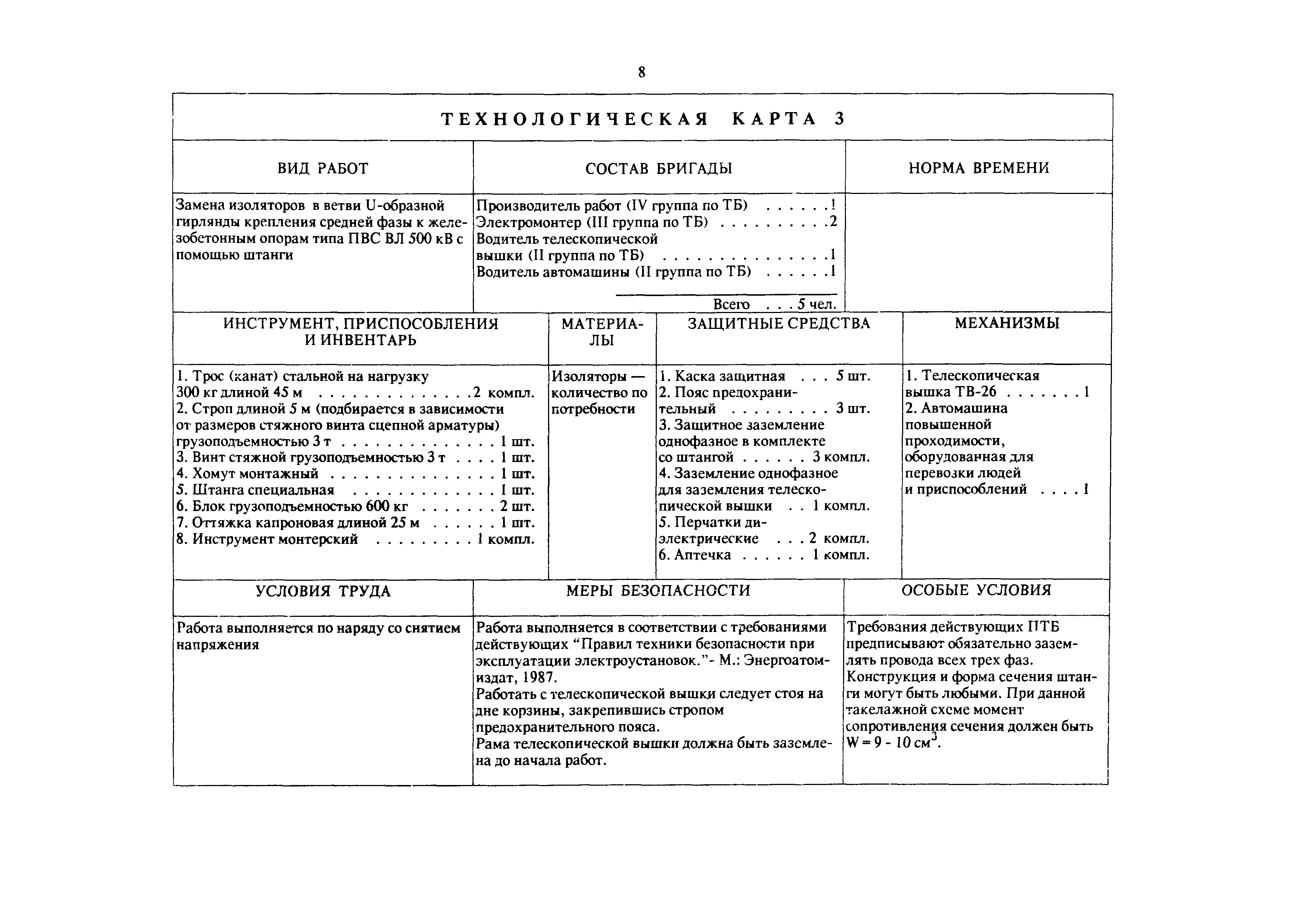

| Дата актуализации: | 05.05.2017 |

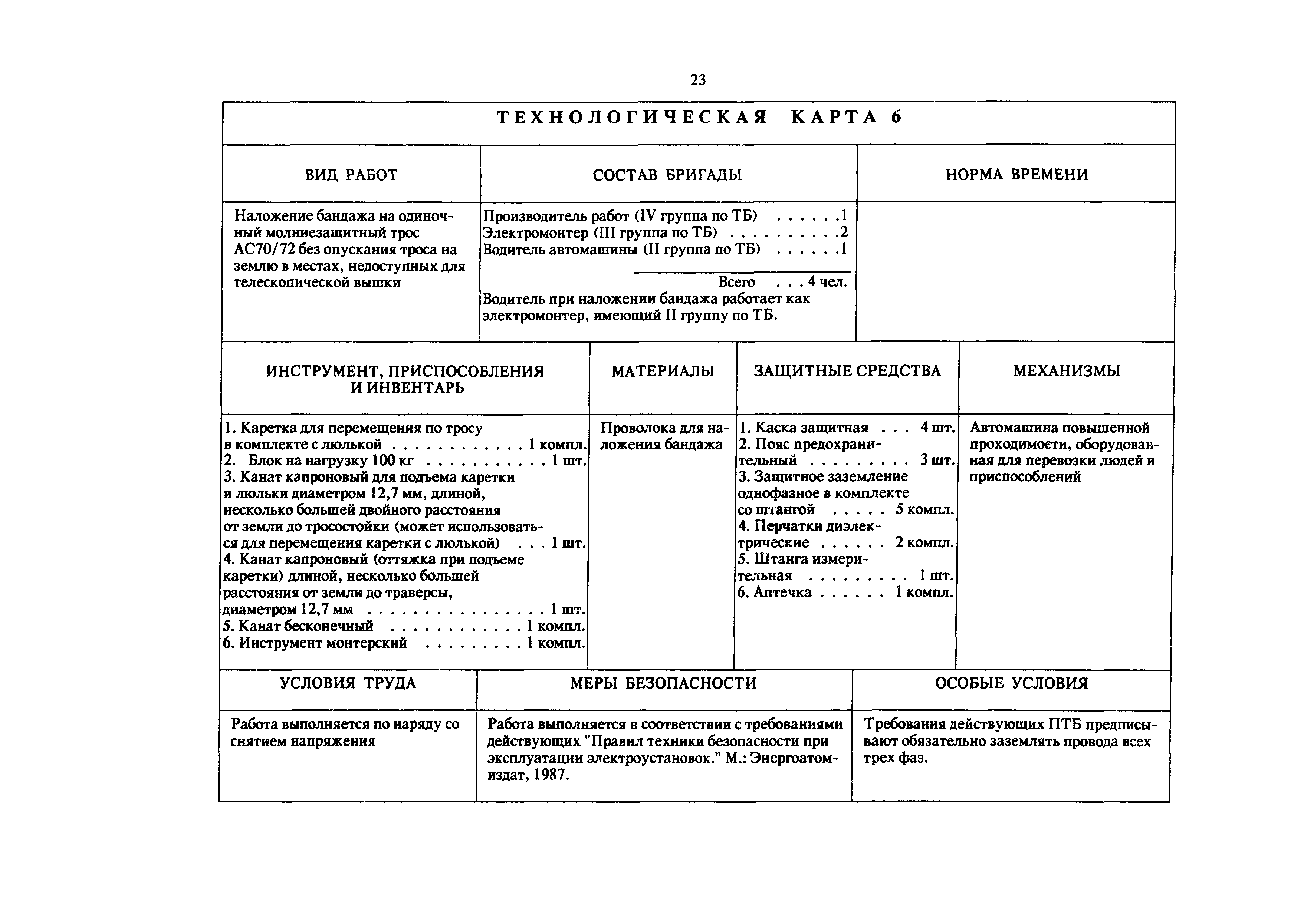

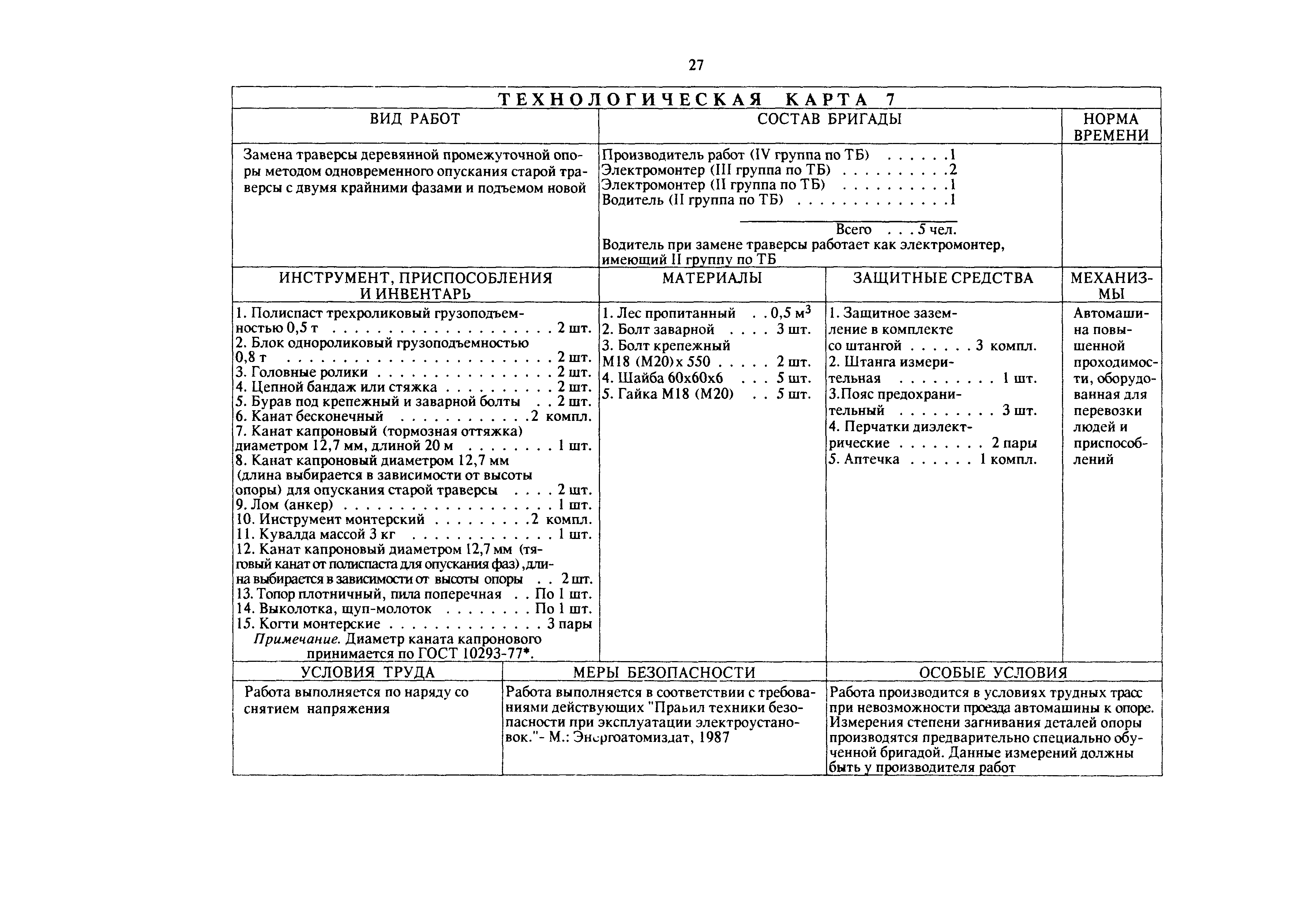

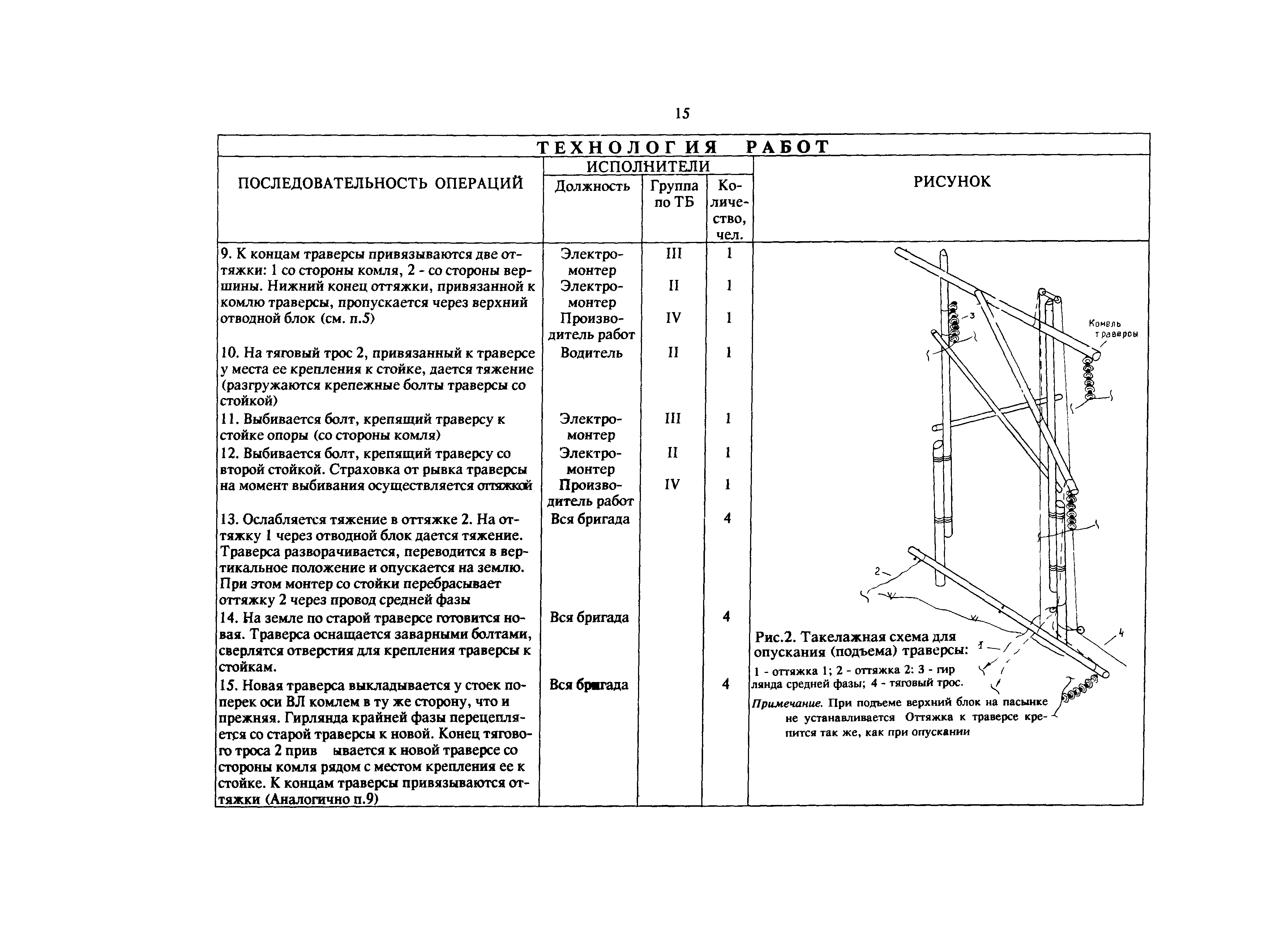

| Оглавление: | 1. Замена изоляторов ВЛ 110 кВ с помощью полиспаста 2. Замена крайних изоляторов в натяжных гирляндах ВЛ 110-500кВ 3. Замена изоляторов в ветви U-образной гирлянды крепления средней фазы к железобетонным опорам типа ПВС ВЛ 500 кВ с помощью штанги 4. Замена траверсы деревянной промежуточной опоры методом опускания траверсы вместе с крайней фазой 5. Замена гирлянд изоляторов на крайних фазах опоры ПБ-500-1 без опускания фаз на землю с применением полиспаста 6. Наложение бандажа на одиночный молниезащитный трос АС 70/72 без опускания троса на землю в местах, недоступных для телескопической вышки 7. Замена траверсы деревянной промежуточной опоры методом одновременного опускания старой траверсы с двумя крайними фазами и подъемом новой |
| Разработан: | Уралтехэнерго |

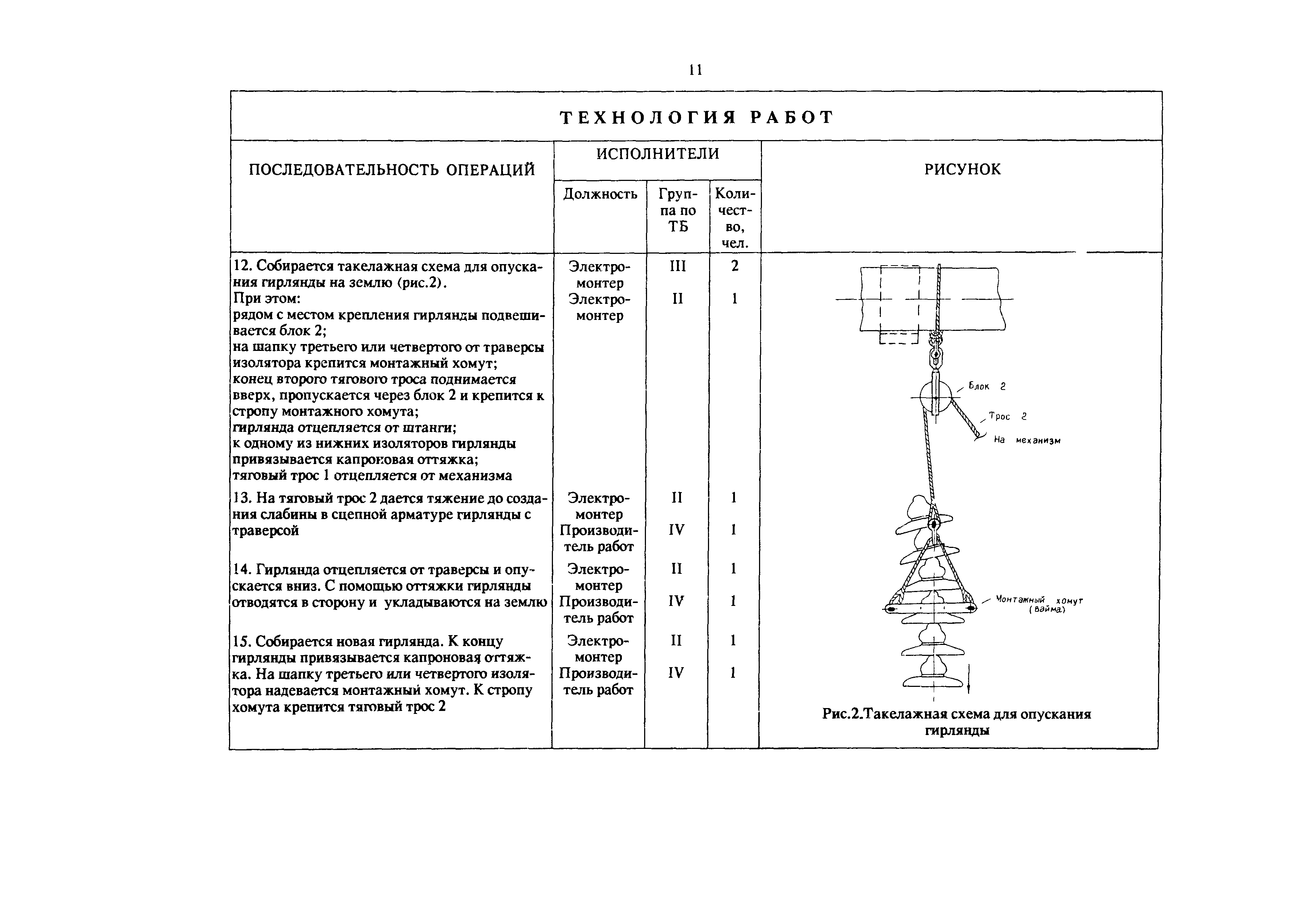

| Утверждён: | 29.06.1992 Минэнерго СССР (USSR Minenergo ) |
| Издан: | СПО ОРГРЭС (1994 г. ) |

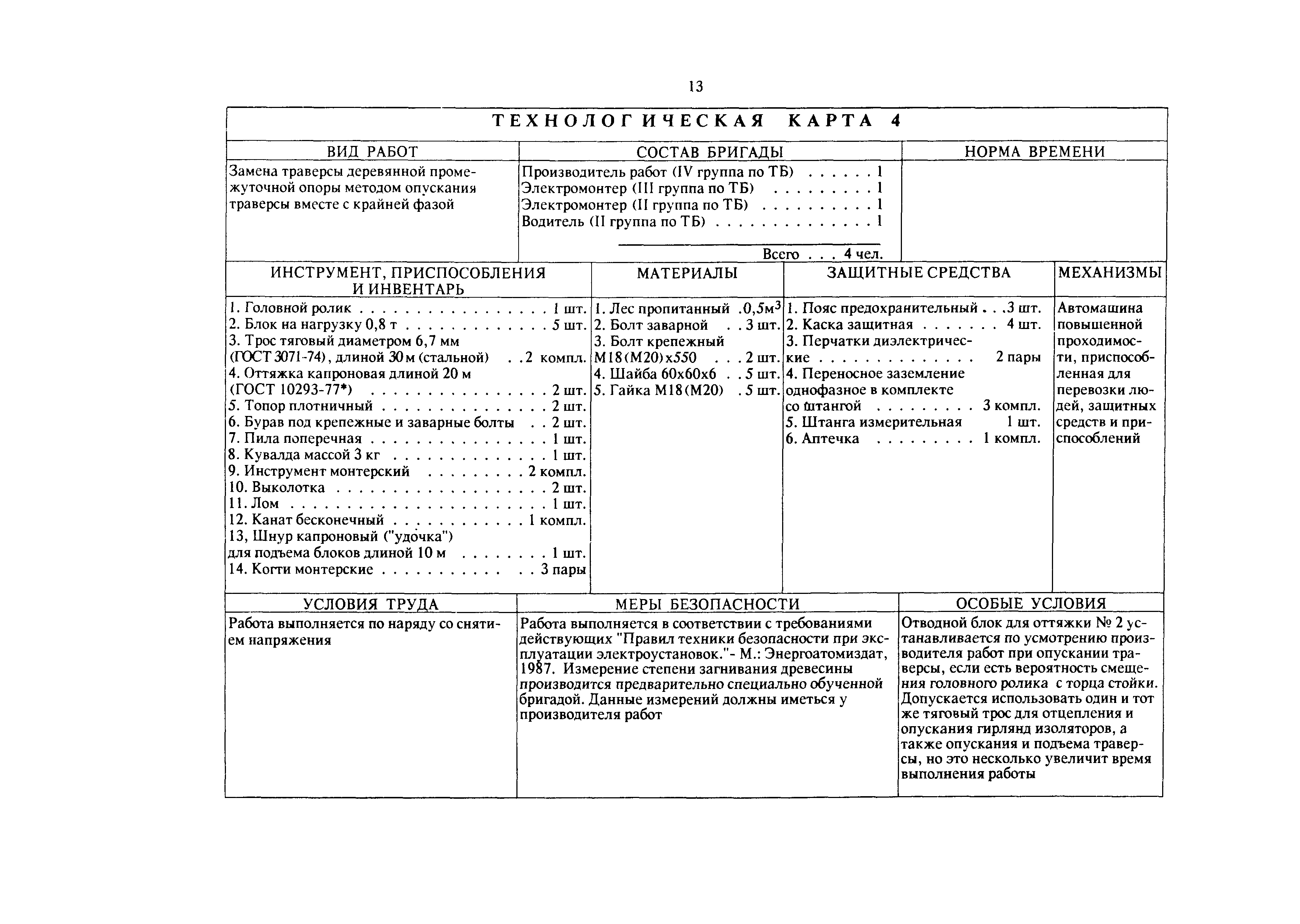

| Расположен в: | |
| Нормативные ссылки: |
