МИНИСТЕРСТВО АВТОМОБИЛЬНЫХ ДОРОГ РСФСР

ИНСТРУКЦИЯ
ПО РАЗБИВОЧНЫМ РАБОТАМ ПРИ СТРОИТЕЛЬСТВЕ, РЕКОНСТРУКЦИИ И КАПИТАЛЬНОМ РЕМОНТЕ АВТОМОБИЛЬНЫХ ДОРОГ И ИСКУССТВЕННЫХ СООРУЖЕНИЙ

ВСН 5-81

Минавтодор РСФСР

МОСКВА «ТРАНСПОРТ» 1983

Инструкция по разбивочным работам при строительстве, реконструкции и капитальном ремонте автомобильных дорог и искусственных сооружений (ВСН 5-81) / Минавтодор РСФСР, М.: Транспорт, 1983, 104 с.

Инструкция составлена в дополнение к соответствующим главам СНиП и инструкциям по сооружению земляного полотна автомобильных дорог, строительства искусственных сооружений и гражданских зданий, с учетом опыта разбивочных работ; устанавливает состав и содержание работ по перенесению проектов сооружений на местность, их разбивке, геодезическому управлению работой строительных машин и исполнительным съемкам. В ней даны основные требования и порядок контрольных работ, проводимых на вновь строящихся, реконструируемых и капитально ремонтируемых автомобильных дорогах Минавтодора РСФСР и местных сельскохозяйственных дорогах.

Ил. 110, табл. 18

Министерство автомобильных дорог РСФСР

Ведомственные строительные нормы Инструкция по разбивочным работам при строительстве, реконструкции и капитальном ремонте автомобильных дорог и искусственных сооружений

ВСН 5-81
Взамен ВСН 5-70
и ВСН 23-63
Минавтодора РСФСР

Содержание

ПРЕДИСЛОВИЕ

Раздел 1. ОБЩИЕ ПОЛОЖЕНИЯ

1.1. Геодезическая служба при строительстве и реконструкции автомобильных дорог и искусственных сооружений

1.2. Виды, состав, содержание и технология разбивочных работ

1.3. Основные методы разбивки сооружений

1.4. Планово-высотное обоснование разбивочных работ

Раздел 2. ПРЕДЕЛЫ ТОЧНОСТИ ГЕОДЕЗИЧЕСКИХ РАЗБИВОЧНЫХ РАБОТ

2.1. Точность работ при перенесении проектов автомобильных дорог на местность

2.2. Точность детальной разбивки автомобильной дороги и ее сооружений

2.3. Точность разбивочных работ при строительстве мостовых сооружений

Раздел 3. ПЕРЕНЕСЕНИЕ НА МЕСТНОСТЬ ТРАСС АВТОМОБИЛЬНЫХ ДОРОГ И ОСНОВНЫХ ОСЕЙ ИСКУССТВЕННЫХ СООРУЖЕНИЙ

3.1. Восстановление трассы дороги, осей мостовых переходов, опорных съемочных сетей инженерных сооружений

3.2. Восстановление опорных сетей строящейся автомобильной дороги и ее искусственных сооружений

3.3. Нивелирование восстановленной трассы и дополнительных реперов

3.4. Закрепление трасс, осей и опорных сетей инженерных сооружений

Раздел 4. ДЕТАЛЬНАЯ РАЗБИВКА ЗЕМЛЯНОГО ПОЛОТНА И ПРОЕЗЖЕЙ ЧАСТИ ДОРОГИ

4.1. Подготовка исходных материалов для разбивочных работ

4.2. Выбор приборов и оборудования для производства разбивочных работ

4.3. Основные элементы разбивочных работ

4.4. Разбивка поперечных профилей земляного полотна

4.5. Разбивка границ земляного полотна дороги

4.6. Разбивка маяков при укладке дорожной одежды

4.7. Детальная разбивка виражей и уширений

4.8. Детальная разбивка серпантин

Раздел 5. ДЕТАЛЬНАЯ РАЗБИВКА ГОРИЗОНТАЛЬНЫХ И ВЕРТИКАЛЬНЫХ КРИВЫХ

5.1. Основные положения

5.2. Детальная разбивка горизонтальных кривых способом прямоугольных координат

5.3. Детальная разбивка кривых способом отрезков касательной и нормали

5.4. Детальная разбивка горизонтальных кривых способом полярных координат

5.5. Детальная разбивка горизонтальных кривых способом углов и начальной хорды

5.6. Детальная разбивка горизонтальной кривой способом продолженных хорд

5.7. Детальная разбивка горизонтальной круговой кривой способом полярных координат из центра кривой

5.8. Определение направления нормали к трассе на кривой

5.9. Детальная разбивка вертикальной круговой кривой способом прямоугольных координат

5.10. Детальная разбивка вертикальной кривой от ее нулевой точки

Раздел 6. ГЕОДЕЗИЧЕСКОЕ УПРАВЛЕНИЕ РАБОЧИМ ОРГАНОМ МАШИНЫ ПРИ СТРОИТЕЛЬСТВЕ ДОРОГИ

6.1. Основные виды, правила и положения геодезического управления работой строительных машин

6.2. Ручное геодезическое управление работой машин

6.3. Автоматизированное и полуавтоматизированное геодезическое управление работой машин

6.4. Особенности геодезического управления машинами на криволинейных участках

Раздел 7. ДЕТАЛЬНАЯ РАЗБИВКА МОСТОВ, ВИАДУКОВ, ПУТЕПРОВОДОВ И ЭСТАКАД

7.1. Опорные сети разбивки

7.2. Разбивка центров опор мостов, виадуков и путепроводов

7.3. Работы при детальной разбивке опор и пролетных строений мостовых переходов, эстакад и путепроводов

7.4. Геодезические работы при монтаже сборных конструкций сооружений

Раздел 8. ГЕОДЕЗИЧЕСКИЕ И МАРКШЕЙДЕРСКИЕ РАЗБИВОЧНЫЕ РАБОТЫ ПРИ СТРОИТЕЛЬСТВЕ АВТОДОРОЖНЫХ ТОННЕЛЕЙ

8.1. Наземные геодезические разбивочные работы

8.2. Подземные маркшейдерские работы

Раздел 9. РАЗБИВКА ПРОМЫШЛЕННЫХ СТРОЕНИЙ И РАЗЛИЧНЫХ УСТРОЙСТВ НА ДОРОГАХ

9.1. Опорная строительная сетка и обноска

9.2. Разбивка при рытье котлованов, возведении фундаментов и опор сооружений

9.3. Геодезические работы при строительстве наземной части сооружений

9.4. Геодезические работы при строительстве труб

Раздел 10. ГЕОДЕЗИЧЕСКИЙ КОНТРОЛЬ И ИСПОЛНИТЕЛЬНЫЕ СЪЕМКИ

10.1. Основные положения

10.2. Геодезический контроль за работами

10.3. Исполнительные съемки

Раздел 11. ТЕХНИКА БЕЗОПАСНОСТИ И ОХРАНА ПРИРОДЫ ПРИ ГЕОДЕЗИЧЕСКИХ РАЗБИВОЧНЫХ РАБОТАХ

11.1. Общие правила соблюдения техники безопасности

11.2. Правила техники безопасности при производстве разбивочных работ

Приложение 1 Действующие нормативные источники и документы, использованные при разработке инструкции

Приложение 2 Основные характеристики геодезических приборов

Теодолиты

Нивелиры

Светодальномеры

Лазерные геодезические приборы

Приспособления для выполнения разбивочных работ

Приложение 3 Основные характеристики дорожно-строительных машин, снабженных системами геодезического управления рабочими органами

Приложение 4 Детальная разбивка кривых

Способ прямоугольных координат

Способ отрезков касательной и нормали

Приложение 5 Образцы ведомостей и журналов

Приложение 6 Таблицы определения поправок

ПРЕДИСЛОВИЕ

Технико-экономические показатели и качество дорожных строительных работ в значительной степени связаны с производством разбивочных работ и с обслуживанием строительства, возлагаемого на геодезическую службу строительных подразделений Министерства автомобильных дорог РСФСР. Функции, права и обязанности этой службы определены Положением о геодезической службе в строительных и мостостроительных организациях Минавтодора РСФСР, утвержденного и введенного в действие приказом № 35 Минавтодора РСФСР от 21 мая 1979 г.

Работа выполнена на кафедре геодезии МАДИ под руководством и при участии д-ра техн. наук, проф. В.II. Федорова.

Инструкцию составили сотрудники кафедры геодезии МАДИ канд. техн. наук Л.П. Титов, И.Ф. Капранов, Л.Л. Марусов, Д.Г. Румянцев и аспирант В.И. Зайцев.

Ответственный за выпуск А. И. Титов.

Внесены Дорожно-транспортной научно-исследовательской лабораторией при МАДИ

Утверждено протоколом Министерства автомобильных дорог РСФСР
от 8 октября 1981 г.

Срок введения
1 октября 1983 г.

Раздел 1. ОБЩИЕ ПОЛОЖЕНИЯ

1.1. Геодезическая служба при строительстве и реконструкции автомобильных дорог и искусственных сооружений

1.1.1. Разбивочные работы выполняют в строгом соответствии с требованиями настоящей инструкции.

1.1.2. При строительстве и реконструкции автомобильных дорог и мостовых сооружений разбивочные работы выполняются геодезической службой строительных организаций в едином комплексе, определенном «Положением о геодезической службе и строительных и мостостроительных организациях Министерства автомобильных дорог РСФСР».

1.1.3. Геодезическая служба в дорожно-строительных и мостостроительных организациях Минавтодора РСФСР имеет установленную численность, входит в основной штат строительных управлений и подчиняется главному инженеру строительного подразделения.

1.1.4. При больших объемах и сложности работ по новому строительству, реконструкции и капитальному ремонту дорог, мостов и тоннелей геодезическая служба может быть создана и в ремонтно-строительных организациях.

1.1.5. Создание геодезической службы в строительных и ремонтно-строительных подразделениях не снимает с линейного инженерно-технического персонала ответственности за своевременное и качественное выполнение разбивочных работ в соответствии с настоящей инструкцией, проектом, СНиП и техническими условиями в дорожно-мостовом строительстве.

1.1.6. На несложных объектах по решению главного инженера обязанности геодезиста могут возлагаться и на линейный инженерно-технический персонал строительства.

1.1.7. На геодезическую службу возлагают все виды геодезических разбивочных работ, обеспечивающих соответствие строящихся сооружений проекту, СНиП и настоящей инструкции.

1.1.8. Геодезические разбивочные работы должны обеспечивать высокое качество, повышать производительность труда, способствовать снижению сроков и стоимости механизированных работ, повышению эффективности всего строительного производства.

1.1.9. Геодезическая служба несет ответственность за точное соблюдение проектных размеров, форм и расположения возводимых сооружений, за своевременное обеспечение строительных работ геодезическими данными.

1.1.10. Геодезическая служба обязана письменно извещать главного инженера строительства о необходимости прекратить строительные работы, исправить, или перестроить элементы сооружения, выполненные не в соответствии с проектом, если были допущены серьезные отступления от проектных данных.

1.1.11. Производители работ и мастера не должны приступать к строительно-монтажным работам до окончания основных разбивочных работ и оформления их актом. Акт о производстве геодезических разбивочных работ, утвержденный главным инженером строительной организации, является основным документом, разрешающим производство строительно-монтажных работ.

1.1.12. Геодезическая служба необходимой численности инженерно-технических работников может быть организована и в подрядных дорожно-строительных и мостостроительных организациях.

1.1.13. Руководители строительных и мостостроительных организаций не должны возлагать работы и обязанности, не входящие в перечень, установленный изложением о геодезической службе Минавтодора РСФСР, на работников геодезической службы.

1.2. Виды, состав, содержание и технология разбивочных работ

1.2.1. В основу организации разбивочных работ должен быть положен принцип «от общего к частному», при котором эти работы выполняются с точек трассы или опорной сети при постоянном их контроле.

1.2.2. Целью разбивочных работ является перенос на местность всех элементов строящейся автомобильной дороги, мостового перехода и их сооружений в полном соответствии с проектными данными.

1.2.3. Технология разбивочных работ должна обеспечивать заданную точность, надежность, простоту исполнения и максимальную производительность труда.

1.2.4. Работники геодезической службы перед началом разбивочных работ обязаны детально ознакомиться с проектными материалами и документами, содержащими исходные данные для разбивки, а также с проектом организации строительства и на их основе составить, разбивочные схемы, чертежи и календарный план работ.

1.2.5. Восстановление трассы, перенесение на местность основных осей сооружения, а также развитие опорных сетей на строительстве возложено на заказчика с последующей сдачей всех точек и линий таких сетей геодезической службе строительства со знаками и всей необходимой проектной документацией.

1.2.6. Разбивочные работы состоят из восстановления трассы, развития опорной сети изысканий дороги, перенесения проектов сооружений на местность, детальной разбивки сооружений, геодезическою управления работой строительных механизмов, геодезического контроля за производством строительных работ и исполнительных съемок законченных сооружений или их элементов.

1.2.7. Разбивочные работы при строительстве и реконструкции дорог и искусственных сооружений проводят в такой последовательности: подготовительные работы; восстановление трассы и осей сооружений; создание опорных сетей строительства и перенесение на местность основных осей запроектированных инженерных сооружений; детальные разбивочные работы; геодезическое управление работой строительных машин; геодезический контроль за работами; исполнительные съемки и приемка инженерных сооружений в эксплуатации.

1.2.8. Детальной разбивке подлежат все основные элементы земляного полотна, искусственных сооружений (мостов, виадуков, путепроводов, тоннелей) и их подмостей, временных эстакад и аванбеков, регуляционных и берегоукрепительных сооружений, водоотводных сооружений (нагорных канав, перепадов быстротоков, водобойных колодцев, спрямляемых русел и пр.); оснований и покрытий, дорожной одежды, виражей и их отгонов и уширений на кривых, съездов и пересечений, автобусных остановок, площадок под автопавильоны, здания эксплуатационной и автотранспортной служб, АБЗ и ЦБЗ (вынос на местность их проектов вертикальной планировки и проектов зданий, сооружений и служб), специальных инженерных сооружений (подпорных стен, банкетов, барражей, сооружений противоселевой и противолавинной защиты, балконов, галерей и полутоннелей), трасс подключаемых линий электро-, водо- и теплоснабжения, канализации, газификации, телефона, водосточной сети.

1.2.9. В качестве исходной документации для разбивочных работ используют: ведомости прямых, круговых и переходных кривых, закрепления трассы и реперов; план трассы, продольный профиль с проектными данными, график распределения земляных масс и полос отвода, поперечные профили земляного полотна индивидуального проектирования и привязку типовых профилей к пикетажу; ведомости и чертежи переустраиваемых коммуникаций; план вертикальной планировки улиц и площадей при прохождении дороги через города и поселки; ведомость проектируемых сложных мест с проектными решениями; чертежи подмостей, временных эстакад и аванбеков; чертежи регуляционных и берегоукрепительных сооружений; планы размещений нагорных канав и их поперечных профилей, привязки к трассе перепадов быстротоков и водобойных колодцев; чертежи поперечных сечений быстротоков, конструкций перепадов и водобойных колодцев; ведомости и типовые поперечные профили проектируемой дорожной одежды, ведомости уширений на горизонтальных и вертикальных кривых, ведомости и чертежи разбивки виражей; чертежи привязки автобусных остановок и автопавильонов; ведомости и чертежи привязки съездов и переездов; проекты вертикальной планировки площадок под комплексы эксплуатационной и автотранспортной службы, полигонов, АБЗ и ЦБЗ, чертежи привязки типовых комплексов к местным условиям; ведомости и планы привязки к трассе специальных инженерных сооружений и чертежи их конструкций в высотных отметках трассы; ведомости и паспорта сосредоточенных грунтовых резервов и карьеров, планы подключаемых коммуникаций с привязкой к трассе, комплексам и сооружениям подключения, продольные профили и чертежи коммуникаций и их деталей; материалы и чертежи согласования изыскательских и проектных материалов с заинтересованными организациями.

1.2.10. При выносе проекта автомобильной дороги на местность осуществляют: восстановление трассы и утраченных знаков ее закрепления; выделение точек нулевых работ, прямых и кривых участков трассы, мест размещения насыпей, выемок, труб, мостов, путепроводов, специальных сооружений, тоннелей, быстротоков, подпорных стенок; определение положения - всех основных элементов пересечений с подземными и воздушными коммуникациями, подлежащими переустройству.

1.2.11. Вынос на местность проектов горизонтальной и вертикальной планировки улиц, площадей, а также площадок под комплексы дорожной и автотранспортной служб, автозаправочных станций, ЛБЗ и ЦБЗ, заводов железобетонных конструкций осуществляется в соответствии с привязкой этих участков к местности.

1.2.12. Подготовительные работы содержат: выбор способа производства работ, изучение проекта, выбор методики измерения, составление схем, чертежей, журналов разбивки, календарного плана геодезических работ на объекте.

1.2.13. Исполнительные съемки и нивелировки производят с составлением продольных и поперечных профилей, планов и схем размещения элементов сооружений, с выполнением контрольных промеров уклонов, работа отметок, параметров сооружений и элементов дорожного полотна.

1.2.14. Разбивочные работы разделяются на несколько этапов.

На первом этапе, на основе привязки и закрепления трассы и осей сооружений к опорной сети, восстанавливают и закрепляют знаками положение главных осей сооружения и сгущают опорную сеть строительства.

На втором этапе производят детальную разбивку сооружения с размещением плоскостей, линий и точек отдельных элементов сооружения, устанавливают и контролируют взаимосвязь между отдельными элементами сооружения.

На третьем этапе осуществляют геодезическое управление работой механизмов в процессе монтажа или строительства элемента сооружения.

На четвертом этапе производят окончательную разбивку элементов сооружения для отделочных работ и завершения монтажных работ с установкой и закреплением технологического оборудования, предусмотренного проектом.

На пятом этапе, завершающем, осуществляют исполнительную съемку выстроенного сооружения.

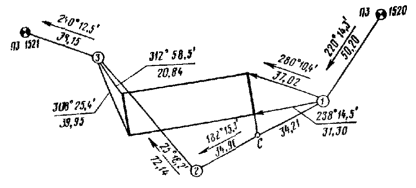

Рис. 1.1. Разбивочный чертеж:

1...3 - пункты теоделитного хода; П3 - полигонометрические знаки

1.2.15. В пределах каждого этапа постоянно контролируют как геодезический разбивочный процесс, так и результаты выполненных строительно-монтажных работ. Контроль ведут с точек геодезической опорной сети строительства или с исходных точек геодезического управления работой механизмов.

1.2.16. В период геодезической подготовки к разбивочным работам составляют разбивочные чертежи (рис. 1.1), оказывая на них главные оси и опорные точки, их координаты, готовят журналы разбивки, определяют аналитическими или графоаналитическими методами дополнительную исходную информацию для разбивки, разрабатывают проект производства геодезических работ. Все результаты заносят в разбивочные чертежи.

1.2.17. В процессе подготовки проекта разбивочных работ устанавливают: расположение точек опорной сети, методы ее развития и точность геодезических работ; типы центров и знаков, способы контроля за устойчивостью точек опорной сети; методы перенесения на местность осей сооружения и его элементов; точность и контроль измерительных работ; технологию установки геодезических знаков; способы детальной разбивки сооружений и геодезическою управления работой механизмами, геодезического обслуживания монтажно-строительных работ, их точность и методы контроля; способы наблюдения за деформацией отдельных элементов в процессе строительства и их точность; методику организации контроля и исполнительных съемок при строительстве и монтаже сооружения.

1.2.18. На восстановленной трассе выделяют главные точки, определяющие однородные участки (прямых и кривых в плане и профиле). Положение главных точек трассы закрепляют выносками вблизи границ полосы отчуждения.

1.2.19. Детальная разбивка каждого однородного участка ведется раздельно вдоль поперечников, размещенных на концах каждого проектного участка и в основных переломах продольного профиля. Последовательность разбивки должна обеспечивать выполнение строительства в соответствии с принятой в проекте технологией, организацией и механизацией строительных работ.

1.2.20. При разбивке земляного полотна отмечают его границы, производят их запашку или зачистку для удаления и складирования растительного слоя; в пределах строительства земляного полотна и на его границах устанавливают откосники и вехи-визирки с указанием на них высотного положения заданных поверхностей и откосов земляного полотна, притрассовых резервов и кавальеров. Вначале устанавливают вехи-визирки на первом исходном уровне, положение которого выше или ниже проектного на некоторую величину.

После работ на данном уровне в соответствии с послойностью работ на вехах-визитках перемещают створные планки и продлевают откосники для работ на последующих исходных уровнях. Только на последнем уровне, соответствующем проектному положению участка, ведут окончательную детальную разбивку всех элементов земляною полота.

1.2.21. Для каждого однородного проектного участка (в зависимости от характера участка и его поперечного профиля, типа работающих на нем машин и технологии работ) назначают методику детальной разбивки и геодезического управления работой строительных машин, размещают и закрепляют знаки разбивочных работ.

1.2.22. При разбивке сооружений используют способы: прямоугольных или полярных координат прямой или обратной угловой засечки, линейной или створной засечки и др.

1.2.23. Выбор способов разбивки осуществляется на основании тщательного изучения проекта, ознакомления с опорной сетью строительства и местностью расположения строящегося сооружения.

1.3. Основные методы разбивки сооружений

1.3.1. Основными элементами разбивочных работ являются вынесение на местность: проектного направления линии или проектного угла, проектной линии заданной длины, планово-высотного положения проектной точки, линии заданного уклона и проектной плоскости. Работы выполняются с контролем.

1.3.2. Разбивочные работы выполняются тщательно проверенными и «отъюстированными приборами и специальными устройствами.

1.3.3. Проектные углы выносятся на местность теодолитом одним полным приемом (двумя полуприемами) (рис. 1.2).

1.3.4. Перенесение на местность длины проектной линии производят в зависимости от требуемой точности светодальномером, оптическим дальномером, нитяным дальномером, стальной лентой или рулеткой.

1.3.5. Определение на местности планового положения точки производится способами прямоугольных, полярных, биполярных координат и створов.

1.3.6. Способ прямоугольных координат (перпендикуляров) применяется для определения планового положения проектной точки, расположенной вблизи опорной линии.

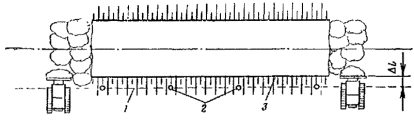

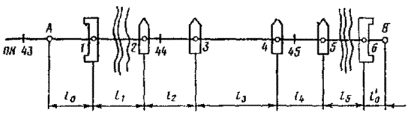

Последовательность работ (рис. 1.3): от исходной точки А вдоль опорной линии АВ (принимаемой за ось абсцисс) откладывают проектное расстояние в и получают основание перпендикуляра - точку С; в полученной точке восстанавливают перпендикуляр. По перпендикуляру, принимаемому за ось ординат, откладывают проектное расстояние l и получают положение проектной точки М.

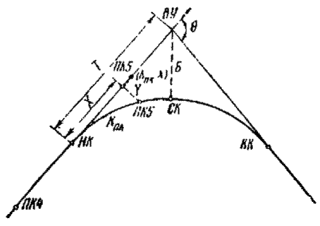

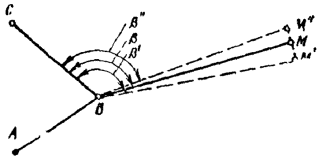

Рис. 1.2. Схема, вынесенная на местность проектного угла СВМ, равного b

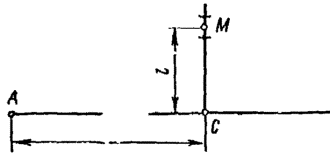

Рис. 1.3. Схема для определения планового положения точки М способом прямоугольных координат

Рис. 1.4. Схема для определения планового положения точки М способом полярных координат

1.3.7. Способ полярных координат применяют для определения планового положения точек, удаленных на значительное расстояние от опорных линий.

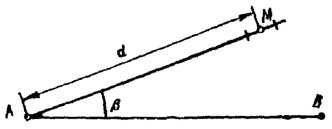

Последовательность работ (рис. 1.4): в точке А откладывают проектный угол b, а на полученном направлении АМ откладывают проектное расстояние d и получают плановое положение проектной точки М.

1.3.8. Способ биполярных координат (случай угловой засечки) выгодно применять, для определения планового положения проектных точек, удаленных на значительное расстояние от опорных точек или расположенных за естественными препятствиями. Последовательность работ (рис. 1.5): в опорных точках В и С одновременно двумя теодолитами строят проектные углы b1, и b2; в пересечении направлений линий визирования - в точке М - ставят веху. Это и будет плановое положение проектной точки М.

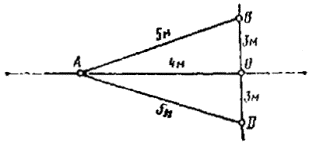

Засечка считается надежной, если 30°£g£150°.

1.3.9. Способом биполярных координат (случай линейной засечки) (рис. 1.6) от опорных точек С и D одновременно откладывают (с помощью стальных лент, мерного троса, рулеток) проектные расстояния (радиусы) а и в. Пересечение радиусов определяет плановое положение проектной точки М. Работа производится дважды. Среднее положение точки М считается наиболее надежным.

Рис. 1.5. Схема для определения планового положения точки М способом биполярных координат (случай угловой засечки)

Рис. 1.6. Схема для определения планового положения точки М способом биполярных координат (случай линейной засечки)

Рис. 1.7. Схема для определения планового положения точки М способом створа

Рис. 1.8. Схема для определения высотного положения точки М

1.3.10. Способ створов. Последовательность работ (рис. 1.7): от опорной точки А, откладывая проектное расстояние а, получают начальную точку D створа DС. От нее откладывают расстояние в и получают плановое положение проектной точки М.

1.3.11. Определение на местности высотного положения проектной точки производится методом нивелирования из середины (рис. 1.8). Для этого устанавливают нивелир в рабочее положение между репером (связующей точкой) и проектной точкой М, плановое положение которой известно. Производят отсчет а по рейке, установленной на репере, и вычисляют горизонт прибора Нi=Hреп+а. Определяют отсчет на проектную точку (разность между горизонтом прибора Нi и высотой проектной точки) bпр=Нi - Нпр. В проектной точке М забивают кол так, чтобы отсчет по установленной на него рейке был равен вычисленному отсчету bпр.

1.3.12. Допускается на крутых склонах высотное положение проектных точек определять при помощи тригонометрического нивелирования или методом ватерпасовки склона надлежащей точности.

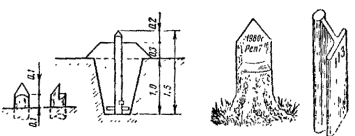

1.3.13. В необходимых случаях разрешается обозначить высотное положение проектной точки горизонтальной чертой на стенах существующих зданий, сооружений, на деревьях и пр.

1.3.14. Перенесение на местность линии заданного уклона производится наклонным лучом геодезического прибора (нивелира, теодолита и т.п.). При работе нивелиром (рис. 1.9) ею устанавливают примерно в середине переносимой линии. По высоте НА исходной точки А, расстоянию d и заданному уклону iпр, вычисляют высоту точки В (НВ=НА+diпр) и переносят ее на местность по методу, изложенному в п. 1.3.11. Наклоняют визирную ось зрительной трубы нивелира подъемными винтами а и в так, чтобы отсчеты по рейкам, установленным в точках А и В, были одинаковы (u). В точках 1, 2, 3 забивают колья так, чтобы отсчеты по установленным на них рейкам получились равными u.

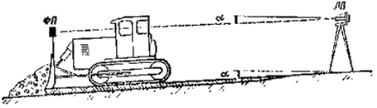

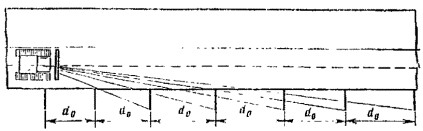

Рис. 1.9. Перенесение на местность линии заданного уклона нивелиром:

I - расположение подъемных винтов на подставке нивелира

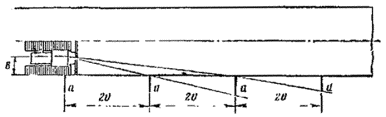

Рис. 1.10. Схема сгущения точек линии заданного уклона визирками

1.3.15. Для сгущения точек линии заданного уклона допускается использование визирок. В этом случае для разбивки положения этой линии по высоте между ее конечными точками А и В (рис. 1.10) ставят ряд промежуточных 1, 2 и т.д. В соответствии с этим в точках А и В устанавливают визирки, а в точках 1, 2 забивают колы так, чтобы визирка, поставленные на них, оказались на уровне взгляда между визирками в точках А и В.

1.3.16. Перенесение на местность проектной плоскости производят наклонным лучом нивелира (рис. 1.11). Четыре точки плоскости (А, В, С, D) выносят на местность методами, изложенными в пп. 1.3.11 и 1.3.12. Устанавливают нивелир между точками А и В так, чтобы подъемные винты а, b были параллельны линии АВ. Действуя винтами а, в, наклоняют визирную ось нивелира так, чтобы отсчеты по рейкам, поставленным в точках А и В, были одинаковыми. Действуя винтом с, наклоняют визирную ось до получения такого же отсчета по рейке, установленной в точке С. Производят контрольный отсчет по рейке, установленной в точке D, который должен быть одинаковым с отсчетами по рейкам в точках А, В, С. В случае расхождения работу повторяют. По всей поверхности в необходимых точках М1, М2 ... забивают колышки так, чтобы отсчеты по рейкам, установленным на них, были равны отсчету в основных точках А, В, С, D.

1.4. Планово-высотное обоснование разбивочных работ

1.4.1. Все геодезические работы при разбивке искусственных сооружений производятся с исходных опорных точек и линий планово-высотного обоснования.

1.4.2. Исходной основой создания планово-высотного обоснования строительства являются точки государственной и ведомственной геодезических опорных сетей, а также опорные точки магистрального хода, выполненного при изысканиях и проектировании дороги и ее искусственных сооружений.

1.4.3. Проект опорной сети строительства с подетальной разбивкой каждого сооружения составляется проектной организацией и согласовывается с главным инженером строительства. При этом должны быть рассмотрены разные варианты планово-высотного обоснования строительства и методы детальной разбивки сооружения. Выбранный вариант должен отвечать условиям экономичности и качества строительных работ с учетом технических возможностей геодезической службы.

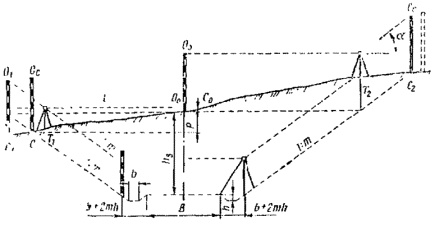

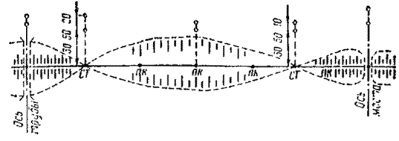

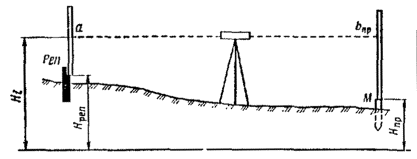

Рис. 1.11. Схема перенесения на местность проектной плоскости нивелиром

1.4.4. В качестве вариантов опорной сети наиболее приемлемы: для мостов, виадуков, путепроводов  и плотин - сеть осевых линий, геодезические четырехугольника триангуляция, трилатерация; для тоннелей - триангуляция, трилатерация и полигонометрия; для сооружений в городах в зависимости от размеров и вида сооружения - сеть осевых линий, трилатерация, триангуляция, полигонометрия, строительная сетка, четырехугольники без диагоналей; для комплексов обслуживания дорог - сеть осевых линий и строительная сетка.

1.4.5. При наборе вариантов создания геодезической основы оценивают рациональность использования намеченных способов разбивки и обеспеченность необходимой точности геодезических разбивочных работ во всех звеньях их производства на каждом сооружении.

1.4.6. Необходимость привязки к пунктам геодезической опорной сети определяется выбранными способами разбивки и методикой производства строительных работ.

1.4.7. Плановым обоснованием могут служить пункты разбивки существующей и проектируемой сети триангуляции, полигопометрии и трилатерации, а высотным обоснованием - марки и реперы государственной и ведомственной нивелирных сетей. В процессе строительства указанные сети сгущаются до требуемых пределов пунктами сетей съемочного обоснования.

1.4.8. Проект планово-высотного обоснования разбивочных работ разрабатывают до начала их производства.

1.4.9. В качестве опорной сети для разбивочных работ на автомобильной дороге может использоваться восстановленная трасса с закрепленными на местности постоянными и временными реперами, начальными, угловыми, створными и конечными точками.

1.4.10. Сети планового и высотного обоснования для разбивки искусственных инженерных сооружений, комплексов эксплуатационной и автотранспортной служб, АБЗ, ЦБЗ, полигонов ЖБК строят в каждом случае индивидуально в зависимости от вида работ.

1.4.11. При приемке геодезических опорных сетей строительства сооружений и разбивки осей сооружения организуется комиссия под председательством главного инженера строительства и составляется соответствующий акт. Специальные комиссии создаются и для приемки геодезических разбивочных работ в период строительства.

1.4.12. Разбивка сооружений ведется с точек опорной сети строительства в соответствии с рекомендациями, указанными в проекте.

1.4.13. Выбор геодезических приборов и приспособлений для производства разбивочных работ осуществляется на основании требуемых норм точности в соответствии с рекомендациями настоящей инструкции.

Раздел 2. ПРЕДЕЛЫ ТОЧНОСТИ ГЕОДЕЗИЧЕСКИХ РАЗБИВОЧНЫХ РАБОТ

2.1. Точность работ при перенесении проектов автомобильных дорог на местность

2.1.1. При перенесении проектов сооружении на местность и разбивочных работах устанавливают: пределы точности перенесения проектов, их главных осей и элементов относительно местных объектов; пределы точности соблюдения формы, размеров и размещения отдельных элементов, их частей и осей между собой и относительно главных осей сооружения или относительно опорной геодезической сети строительства.

2.1.2. При перенесении проектов сооружении на местность пределы точности работ по размещению трассы и главных осей сооружения относительно местных объектов и элементов местности должны соответствовать проектным. Точность размещения отдельных частей и осей сооружения между собой и относительно главных осей и геодезической опорной сети должна соответствовать действующим строительным допускам.

Таблица 2.1

Измеряемая линия

Характер местности

Предельные ошибки определения длины трассы для категории дорог

I

II

III

IV

V

Вся трасса при ее восстановлении

Равнинная

1:1600

1:1200

1:1100

1:800

1:600

Пересеченная

1:1100

1:800

1:700

1:600

1:400

Горная

1:800

1:600

1:500

1:400

1:300

То же, на длине одного проектного участка

Равнинная

1:550

1:400

1:350

1:300

1:200

Пересеченная

1:350

1:250

1:200

1:150

1:130

Горная

1:250

1:200

1:150

1:130

1:100

2.1.3. Восстановление отдельных элементов трассы автомобильной дороги, утраченных в период между изысканиями дороги и строительством, должно выполняться в соответствии с заданной точностью производства в проектно-изыскательских работах. Предельная погрешность измерения углов вдоль трассы, где п - число углов поворота трассы. Погрешности определения длины трассы или линейных измерений по всей трассе представлены в табл. 2.1.

2.1.4. Пределы точности при определении длины трассы и отдельных проектных участков автомобильной дороги частей и элементов дорожных сооружений или их осей между собой и относительно трассы или главных осей малых сооружений или относительно опорной сети строительства представлены в табл. 2.2.

2.1.5. Точность развития опорных сетей строительства сооружений (главных осей каждого сооружения и его основных элементов) должна быть в 2-3 раза выше точности геодезических работ, выполняемых при строительстве.

Таблица 2.2

Измеряемая линия

Характер местности

Предельные ошибки определения длины трассы или ее участка для категории дорог

I

II

III

IV

V

Вся трасса при детальных разбивочных работах или развитии опорной сети

Равнинная

1:3200

1:2400

1:2000

1:1600

1:1200

Пересеченная

1:2200

1:1600

1:1400

1:1200

1:800

Горная

1:1600

1:1200

1:1000

1:800

1:600

Длина одного проектного участка и его размещение относительно опорной сети строительства дороги

Равнинная

1:1100

1:800

1:700

1:500

1:400

Пересеченная

1:800

1:600

1:500

1:400

1:300

Горная

1:500

1:400

1:300

1:250

1:200

Таблица 2.3

Характер местности

Погрешности определения превышений, см

Предельные на участке

Средние квадратические на участке

100 м

1 км

100 м

1 км

Равнинная и слабопересеченная

6

20

3

10

Пересеченная

16

50

8

25

Гористая и горная

32

100

16

50

Точность производства геодезических работ при перенесении проекта на местность должна быть о 2-3 раза выше точности проектирования (см. табл. 2.2).

2.1.6. Предельные ошибки уклонения точек трассы в сторону от створа на прямых при выносе трассы на местность не должны превышать 1:2000 или DU=±50L, где L - протяжение трассы в километрах по прямой между сохранившимися осевыми и угловыми столбами, закрепляющими направление трассы (размерность DU при этом получается в сантиметрах).

2.1.7. При восстановлении трассы расхождение в отметках точек трассы между проектными данными и данными двойного нивелирного хода или относительно высот сохранившихся реперов не должно превышать величину (в см) (L в км).

2.1.8. При нивелировании для определения объемов земляных работ вдоль трассы погрешности в превышениях с учетом обобщения рельефа местности не должны быть больше величин, указанных в табл. 2.3.

2.2. Точность детальной разбивки автомобильной дороги и ее сооружений

2.2.1. Точность производства геодезических разбивочных работ должна быть в 2-3 раза выше строительного допуска. Она должна быть в соотношении с точностью строительных работ как

,

где Dс.д - строительный допуск; Dг.р - предельная погрешность геодезических разбивочных работ; Dс.м и Dт.р - предельные точности строительно-монтажных работ и работы строительных машин.

2.2.2. В процессе геодезического управления работой строительных машин строительные работы соединены в единый комплекс, общая точность которого вместе с технологическими расчетами должна быть выше строительного допуска.

2.2.3. Предельные погрешности геодезического контроля при строительных работах должны быть в 2-3 раза меньше строительного допуска.

2.2.4. Предельная точность разбивки формы и размеров отдельных элементов сооружения должна быть в 2-3 раза выше тех уклонений, которые установлены для них при приемке сооружений в эксплуатацию.

2.2.5. Предельные относительные погрешности отложения линий при детальной разбивке дорожного корыта и земляного полотна не должны превышать значений, приведенных в табл. 2.4.

2.2.6. Предельные погрешности в превышениях при разбивке дорожного полотна не должны быть больше величин, указанных в табл. 2.5.

Таблица 2.4

Характер местности

Техническая категория дороги

Предельные погрешности отложения линий при разбивке

бровок земляного полотна по створу

кромок проезжей части по створу

поперечному в конце участка

бровки в середине участка

поперечному в конце участка

кромки в середине участка

Равнинная и слабопересеченная

I

1:450

1:300

1:300

1:200

II-III

1:300

1:200

1:300

1:200

IV-V

1:200

1:150

1:250

1:150

Сложные участки, пересеченная и горная

I

1:350

1:250

1:300

1:200

II-III

1:200

1:150

1:300

1:200

IV-V

1:150

1:100

1:250

1:150

Таблица 2.5

Работа по разбивке поверхности

Предельные погрешности в превышениях, мм, по категориям дорог

I-III

IV-V

I

II-III

IV-V

I

II-III

IV-V

на длине 1 км

на длине до 100 м

в створе поперечном

покрытия

30

50

15

20

30

7

10

15

основания

40

70

20

30

50

10

15

25

корыта и обочин

50

100

30

40

60

15

20

30

Таблица 2.6

Наименование предельных погрешностей и отклонений

Величина допуска при

разбивочных работах

приемке объекта в эксплуатацию

Отклонение оси полотна от проекта (см):

на прямых в плане

±2

±5

» кривых » »

±4

±10

в ширине полотна в створе поперечника
между осью и бровкой

-10

-10

в ширине дорожного корыта

±5

±5

» » слоя основания или покрытия

±5

±10

цементобетонного и асфальтобетонного покрытия

±3

±5

по поперечным уклонам (%)

±0,3

±0,5

Наибольшая разница в уровне поверхности
 в швах цементобетонных покрытий (мм)

-

3

Просвет (отклонение под рейкой длиной 3 м) (мм):

для асфальтобетонных покрытий

-

5

» цементобетонных »

-

5

» других типов »

-

10

Увеличение крутизны откосов (%)

0,5

1,0

Отклонение отдельных мест от плоскости откосов (см)

±6

±15

Отклонение положения подошвы откосов полотна (см):

на прямых

±10

±20

»кривых

±15

±30

Отклонение бровок и границ резервов и кавальеров (см)

±15

±30

Отклонение в поперечных размерах канав (см)

±5

±10

Уменьшение ширины дна канав (см)

-2

-5

Изменение глубины кюветов и канав
при обеспеченном водоотводе (стоке)

±3

±5

по продольным уклонам канав и дренажей (%)

0,2

0,5

по ширине берм уклонения (см)

±5

±15

Уклонения толщины слоя планировки растительного грунта (%)

±5

±10

2.2.7. Значениями предельных погрешностей табл. 2.5 необходимо руководствоваться и при учете накопления погрешностей высотных разбивок, возникающих при передаче проектных отметок с одною поперечника на другой.

2.2.8. При передаче высот между пунктами высотного обоснования (реперами и пр.) погрешности не должны превышать  (в мм).

2.2.9. При детальной разбивке земляного полотна, оснований и покрытий допускаются отклонения фактически определяемых величин от проектных данных и пределах, указанных и табл. 2.6.

2.2.10. На участках местности с затрудненным водоотводом и на поименных участках мостовых переходов уклоны трассы должны выдерживать запроектированные значения минимальных уклонов в пределах ±0,001.

2.3. Точность разбивочных работ при строительстве мостовых сооружений

2.3.1. При назначении норм точности геодезических разбивочных работ при строительстве мостовых сооружений (мостов через водотоки, путепроводов и эстакад) необходимо учитывать: точность изготовления элементов сооружения; размеры сооружения, технологию производства монтажных работ; технологию построения опорной сети и связанные с этим виды разбивочных работ.

2.3.2. Исходными при назначении норм точности построения геодезической опорной сети при строительстве мостовых сооружений являются нормативы! представленные в табл. 2.7.

Таблица 2.7

Наименование и перечень допусков

Допускаемое отклонение при

разбивочных работах

приемке объектов в эксплуатацию

Относительная погрешность на основе двойных промеров при определении расстояния между пунктами, закрепляющими оси сооружений между осями опор:

на мостах длиной до 100 м

1:5000

-

то же, при определении этих расстояний геодезическими треугольниками:

точность измерения длин базисов

1:10000

-

точность измерения углов треугольников (с)

±30

-

на мостах длиной более 100 м при длине каждого пролета в Lпр (м) и числе пролетов n (см)

то же, для рамных мостов, мостов с металлическими и сборными железобетонными арочными и неразрезными пролетными строениями и других мостов с размерами опорных площадок, не позволяющими смещать оси подферменников более чем на 3 см (гм)

Требуемая точность измерения базисов и углов треугольников опорной разбивочной сети:

а) точность измерения базисов при длинах мостов:

до 200

1:10000

-

200-500

1:30000

-

500-1000

1:50000

-

>1000

1:80000

-

б) точность измерения углов (с) при длинах мостов (в м):

до 200

±20

-

200-500

±7

-

500-1000

±3

-

>1000

±1,5

-

в) допускаемая невязка углов (с) в треугольниках при длинах мостов (в м):

до 200

±35

-

500-1000

±10

-

>1000

±2

-

Погрешность при увязке отметок реперов и марок независимо от длины моста (мм)

±10

-

Погрешность в отметках вспомогательных реперов, устанавливаемых в низком и высоком уровнях опор мостов при сноске на них отметок от исходных реперов (мм)

±15

-

Таблица 2.8

Длина пролета, м

15

30

70

100

150

180

Погрешность определения длины пролета (мм)

Среднеквадратическая

3

6

14

20

30

36

Предельная

6

12

28

40

60

72

Погрешность определения центров опор моста (мм)

Среднеквадратическая

2

4

10

14

22

26

Предельная

4

8

20

28

41

52

2.3.3. Необходимая точность измерения длины моста (расстояние между центрами крайних опор, закрепленными на его оси) в соответствии с типом сооружения определяется по данным, приведенным в табл. 2.8.

2.3.4. Основным показателем, характеризующим необходимую точность построения мостовой опорной сети, является точность вынесения центров опор моста в проектное положение относительно плановой основы. Средняя квадратическая погрешность  определения длины пролета при различных его длинах (Lпр) может быть найдена из выражения

2.3.5. При разбивочных работах по выносу центров опор мостов в проектное положение относительно плановой основы следует пользоваться допусками табл. 2.9.

Точности производства геодезических разбивочных работ при возведении путепроводов, эстакад и пойменных пролетов мостов из сборных железобетонных и металлических конструкции указаны в табл. 2.10.

2.3.6. Для определения необходимой точности измерений сторон опорной сети при разбивке сборных эстакад и путепроводов рекомендуется пользоваться данными табл. 2.10.

2.3.7. Для линейных измерений базиса с точностью 1:100000-1:200000 рекомендуется применять светодальномер СМ-02, СМ-2 или базисный прибор с инварными проволоками БП-3. Измерение базисов с точностью до 1:30000 можно производить 20-метровыми прокомпарированными стальными лентами (рулетками), имеющими на концах специальные шкалы. В измеренные расстояния должны быть введены поправки за углы наклона и температуру (см. прилож. 5).

Таблица 2.9

Наименование и перечень допусков на деталях

Допускаемые отклонения, мм, при

разбивочных работах

приемке объектов в эксплуатацию

Сборные эстакады, мосты и путепроводы

Блоки фундаментов и опор:

по высоте

-

±5

» остальным измерениям

-

±10

Звенья труб:

по длине

-

+0; -10

» толщине стенок

-

+0,05 от толщины

» остальным измерениям

-

±10

Пролетные строения и их блоки, кроме поперечных:

по длине

-

+0,002 длины, но не более +30; -10

» высоте в любом сечении

-

±0,05 высоты

» наибольшей ширине

-

±0,05 ширины, но не более +20, -10

» остальным измерениям

-

±5

Линейные элементы, за исключением свай:

по поперечным размерам

-

+0,02 стороны сечения, но не более +20; -10

» длине

-

+15; -10

Плиты:

по толщине:

не менее 12 см

-

±5

12 см и более

-

+10, -5

по длине и ширине

-

±10

Искривление продольных осей пролетных строений

-

0,0005 пролета, но не более 30

Искривление

линейных элементов

-

0,002 длины, но не более 20

поверхности плит

-

0,001 наибольшего размера

Отклонение ординат строительного подъема в пролетных строениях при опирании их по расчетной схеме:

для ординат 50 мм и менее

-

±5

» » более 50 мм

-

±10

По толщине защитного слоя железобетона:

при высоте или толпище поперечного сечения конструкции до 40 см:

толщина защитного слоя до 30 мм

-

±5

толщина защитного слоя более 30 мм

-

±10; -5

при высоте пли толщине конструкции более -40 см:

толщина защитного слоя до 30 мм

-

±10; -5

толщина защитного слоя более 30 мм

-

+15; -5

Точность изготовления и монтажа сборных элементов конструкции:

отклонение разбивочных осей

-

±14

установка колонн в образе фундамента

-

±10

отклонение осей балки с установленными осями

-

±30

отклонение от проектных отметок по вертикали

-

±25

изготовление балки

-

±50

» колонн и ригелей

-

±10

установка риски

-

±10

погрешности соединения сборных элементов

-

±15

Смещение осей возведенных конструкций в плане относительно разбивочных осей:

осей фундаментов в открытых котлованах (в том числе плит свайных ростверков)

-

25

осей в уровне обреза фундамента

5

10

осей опор в уровне подферменников и опорных пят

0,002 высоты опоры, но не более 25

0,004 высоты опоры, но не более 50

осей стоек, колонн и стенок в нижнем сечении

3

5

продольных осей пролетных строений или их блоков (сводов)

5

10

осей опорных балок пролетного строения или спорных узлов

8

15

продольных осей водопропускных труб в профиле и плане (на участке с отсутствием застоя воды)

15

30

Отклонение в размерах конструкций в плане:

фундаментов в открытых котлованах (в том числе, плит свайных ростверков)

-

±50

опор выше обреза фундамента

-

±20

Отклонение в размерах поперечного сечения:

бетонных конструкций

±20

±20

каменных сводов и надсводного строения

-

+3%, по не более +50;-0

сводов и стен каменных труб

-

+5, но не более +50; -0

Отклонение от вертикали или от проектного наклона боковых поверхностей конструкций либо линии их пересечения

фундаментов

10

20

опор выше обреза фундамента

0,001 высоты, но не более 13

0,002 высоты, но не более 25

балочных и арочных железобетонных и каменных пролетных строений в любом поперечном сечении надсводных стенок, диафрагм, стоек и колонн

5

10

0,001 высоты, но не более 10

0,002 высоты, но не более 20

Отклонение в расстояниях от шкафной стенки устоя до оси опорных балок или опорных узлов

+0; -15

+0; -30

Отклонение отметок поверхностей:

обрезов фундаментов верха подферменной площади или поверхностей опорных пят

±8

±15

разность отметок подферменных площадок в пределах одной опоры

±3

±5

разность отметок опорных поверхностей собранного комплекса опорных частей поперек оси моста (перекос)

-

0,001 расстояния между осями ферм или балок

Местные неровности поверхности бетонной кладки при проверке двухметровой рейкой

-

±5

Здания и сооружения

Смещение осей фундаментовых блоков и стаканов фундаментов от разбивочных осей

-

±10,0

Отклонение отметок верхних опорных поверхностей элементов фундаментов

-

-10,0

Отклонение отметок дна стаканов фундаментов

-

-20,0

Смещение осей или граней панелей стен, колонн и объемных блоков в нижнем сечении от разбивочных осей или геометрических осей нижеустановленных конструкций

-

±5,0

Отклонение осей колонн одноэтажных зданий и сооружений в верхнем сечении от вертикалей при высоте колонны Н (в м):

до 10

-

±10,0

свыше 10,0

-

0,0001 Н, но не более 35

Смещение осей колонн многоэтажных зданий и сооружений в верхнем сечении от разбивочных осей колонн высотой (в м):

до 45

-

±10,0

свыше 45

-

±15,0

Смещение осей ригелей и прогонов и ферм (балок) по нижнему поясу от геометрических осей опорных элементов

-

±5,0

Отклонение расстояний между осями ферм (балок) покрытий в уровне верхних поясов

-

±20,0

Отклонение плоскостей панелей стен в верхнем сечении от вертикали (на высоту этажа или яруса)

-

±5,0

Разность отметок верха колонн, опорных площадок, панелей, стен для смежных элементов в пределах выверяемого этажа или яруса при установке по маякам

-

10,0

Разность отметок верха колонн, опорных площадок, панелей, стен при контактной установке

--

12+2 (-номер яруса)

Разность отметок лицевых поверхностей двух смежных плит перекрытий в стыке

-

5,0

Смещение в плане плит перекрытий от геометрических осей ферм, балок, прогонов, ригелей (вдоль опорных сторон плит)

-

20,0

Таблица 2.10

Тип  построения геодезической опоры

Длина, м

Относительная погрешность измерения сторон

Абсолютная погрешность в стороне опорной сети, мм

эстакады

пролета

сторон опорного полигона

I

Более 300

20-30

80-140

1:10000-1:18000

8-12

II

От 100

20-30

80-140

1:5000-1:10000

17-24

III

До 100

16-30

16-30

1:600-1:3000

24-30

Раздел 3. ПЕРЕНЕСЕНИЕ НА МЕСТНОСТЬ ТРАСС АВТОМОБИЛЬНЫХ ДОРОГ И ОСНОВНЫХ ОСЕЙ ИСКУССТВЕННЫХ СООРУЖЕНИЙ

3.1. Восстановление трассы дороги, осей мостовых переходов, опорных съемочных сетей инженерных сооружений

3.1.1. Восстановлению трассы дороги и осей искусственных сооружений предшествуют работы по очистке полосы отвода от леса, кустарника, пней, корней и т.д.

3.1.2. В состав работ по восстановлению трассы входят:

1) восстановление и закрепление полосы отвода дороги;

2) восстановление осей мостовых переходов и других искусственных сооружений;

3) восстановление углов поворота трассы, знаков закрепления начальных, угловых, створных и конечных точек трассы;

4) восстановление вдоль трассы пикетажа и знаков закрепления главных точек переходных и круговых кривых.

3.1.3. Работы по восстановлению опорных сетей дорожных сооружений предусматривают:

1) отыскание постоянных нивелирных марок и реперов;

2) отыскание сохранившихся и восстановление уничтоженных временных, реперов;

3) восстановление углов съемочной основы на строительных площадках и площадях, отводимых под резервы и карьеры, для их временного использования.

3.1.4. Отыскание знаков закрепления начальных, угловых, створных и конечных точек трассы производится на основе исходных проектных материалов.

3.1.5. Восстановление трассы начинают с определения положения оси дороги на прямых участках и установления положения вершин углов поворота.

3.1.6. Геодезические работы по определению положения оси дороги включают прокладку (вешение и измерение) линий с разбивкой пикетажа, закрепление трассы в плановом и высотном отношении, определение координат и высот точек разбивочной основы.

3.1.7. Для восстановления трассы применимы теодолиты и нивелиры любых конструкций.

3.1.8. Вершины углов поворота трассы восстанавливают по промерам от постоянных предметов местности, к которым они были привязаны, по створным точкам, оставшимся на линиях углов по трассе, а также угловой засечкой из смежных углов поворота трассы (рис. 3.1).

3.1.9. При отсутствии знаков закрепления на значительном протяжении трассы такой участок укладывают заново в соответствии с проектными данными. Накопившиеся невязки распределяют пропорционально длинам линий с обратным знаком.

3.1.10. Восстановленную трассу промеряют с разбивкой пикетажа и установкой на ней всех основных проектных точек плана и профиля. На трассе каждой автомобильной дороги выделяют ее основные точки (углы поворота трассы, точки начала и конца каждого закругления в плане и профиле), точки пересечения трассой осей водопропускных сооружений, осей различных транспортных путей и крупных коммуникаций.

Рис. 3.1. Схема восстановления вершины угла способом угловой засечки

Рис. 3.2. Схема вешения линии А способом на себя:

а - профиль; б - план

3.1.11. Прокладка на местности прямых линий трассы и осей инженерных сооружений начинается с вешения и линейных измерений.

3.1.12. Вешение выполняется на глаз при помощи бинокля или теодолита. Вешение ведется способом на себя.

3.1.13. Для вешения линии АВ (рис. 3.2) способом на себя наблюдатель встает в точке А. По его указанию рабочий устанавливает веху l на линии АВ и створе с вехой в точке В, затем веху 2 в створе с вехами в точках l и В и т.д. После установки всех вех производится проверка: наблюдатель встает за вехой А приблизительно в 5 м на продолжении линии АВ и смотрит, закрывают ли вехи одна другую, при отклонении их положение исправляют.

3.1.14. Вешение через холм (рис. 3.3) производится последовательными перемещениями наблюдателя и его помощника: наблюдатель встает в точку d1 и устанавливает помощника и точку c1 в створ линии d1А. Затем помощник перемещает наблюдателя из точки d1 в точку d2 в створ линии c1В. После этого наблюдатель перемещает помощника в точку c2 в створ линии d2А и так до тех пор, пока точки D и С не окажутся в створе линии АВ.

3.1.15. Вешение линии АВ через овраг (рис. 3.4) целесообразно выполнять при помощи теодолита. Устанавливают теодолит и рабочее положение в точке А и наводят зрительную трубу на веху в точке В. Наклоняя зрительную трубу, последовательно устанавливают вехи в точках 1; 2; 3; 4; 5; 6. В случае отсутствия видимости некоторых точек при положении теодолита в точке А его переносят в точку В и, повторяя те же действия, устанавливают вехи в точках, не просматриваемых из первоначального положения.

3.1.16. Восстановление пикетажа ведется от начала трассы или от последнего пикета ранее восстановленного участка. При этом закрепляются все пикеты и плюсы запроектированного продольного профиля.

3.1.17. При смыкании и встрече противоположных ходов допускаются «рубленые» пикеты длиной 50-150 м. На их фиксацию должно быть уделено особое внимание.

Рис. 3.3. Схема вешения через холм:

а - профиль: б - план

Рис. 3.4. Схема вешения через овраг

Рис. 3.5. Схема продления теодолитом створа трассы

Рис. 3.6. Схема продления створа трассы параллельным смещением

3.1.18. При прокладке линий на большие расстояния производят «продление створа» при помощи теодолита (рис. 3.5). Для этого в точке С, положение которой было ранее определено, устанавливают теодолит и визируют на точку А при круге право (КП), затем, переведя трубу через зенит, выставляют по направлению визирной оси веху в точке d1 на большом, но хорошо просматриваемом расстоянии. Для устранения влияния коллимационной ошибки работу повторяют при наведении зрительной трубы на точку А при круге лево (КЛ). В результате выставляют вторую веху в точке d2. Разделив расстояние d1 d2 пополам, получают окончательное положение точки D на линии АВ.

При необходимости продления створа работы выполняются из точки D относительно линии DC.

3.1.19. При встрече с препятствиями продления створа линии производится способом построения на линии створа прямоугольника или треугольника.

В первом случае в точках С, D, К, О (рис. 3.6) при помощи теодолита (или эккера) строят прямые углы и откладывают отрезки СD, , КО. Отрезок КО при этом откладывают равным отрезку СD. Прямая ОВ будет продолжением линии АС, и вся длина прямой линии АВ будет равна сумме отрезков АС+DК+ОВ.

Для продления створа способом построения на нем равностороннего треугольника (рис. 3.7) в точке С строят угол a=120° и по направлению визирной оси зрительной трубы теодолита откладывают отрезок СD. В точке D строят угол b=60° и по направлению визирной оси откладывают отрезок DE=СD. В точке Е строят угол g=120°. Прямая ЕВ является продолжением линии АС, а длина АВ равна сумме отрезков АС+СЕ+ЕВ. При построении на створе произвольного треугольника (см. рис. 3.7) его углы a¢ и b измеряют, сторону СD откладывают, значение угла g¢ вычисляют по формуле g¢=180°-a¢-b, а стороны треугольника и СЕ вычисляют, используя теорему синусов:

Отложив вдоль луча длину DЕ, находят точку Е, а отложив угол g, находят продолжение створа ЕВ.

3.1.20. Положение вершин углов поворота трассы устанавливаю одновременно с восстановлением оси дороги на прямых участках. Вершины углов восстанавливают промером углов и линий от постоянных местных предметов, к которым они были привязаны, по створным знакам, сохранившимся на продолжениях линий в углах трассы, или проведением угловых засечек из точек смежных углов поворота трассы. Все восстановленные углы проверяют. Например, восстановил угловой столб в вершине угла поворота В (рис. 3.8) измеряют величину угла поворота трассы при восстановленной точке В. Для этого, установив над ней теодолит и направив трубу на точки А и С, берут отсчеты по горизонтальному кругу. Из отсчета по микроскопу на точку А вычитают отсчет на точку С. Полученную величину угла b1 сравнивают с проектной. Если углы равны или имеют допустимую разницу, то вершина угла В считается восстановленной.

Рис. 3.7. Схема продления стопора трассы построением равностороннего треугольника

Рис. 3.8. Схема восстановления вершин углов попорота трассы

3.1.21. Для восстановления в точке C угла попорота q2, когда угловой столб в точке D уничтожен (см. рис. 3.8), устанавливают теодолит в рабочее положение над точкой С. При положении КП в микроскопе ставят отсчет, равный значению проектного угла b2, закрепляют алидаду и вращением лимба наводят трубу на основание задней вехи В. Затем при закрепленном лимбе поворачивают алидаду до получения в микроскопе отсчета, равного 0°, и по направлению визирной оси ставят веху d1. При положении КЛ действие повторяют и ставят веху d2. Расстояние d1d2 делят пополам и полученную точку обозначают вехой D. Угол BСD будет являться проектным углом b2. Для контроля построенный угол b2 измеряют полным приемом, полученную величину сравнивают с проектной. Если разность в углах не превышает допустимой погрешности, то вершина угла С считается восстановленной.

Одновременно с восстановлением вершины угла С определяют положение вершины угла D, откладывая для этого от точки С вдоль полученного направления на веху D проектную длину линии СD.

3.1.22. При восстановлении пикетажа на круговых и переходных кривых вдоль трассы находят на кривой положение всех пикетов, переломных точек и точек начала, середины и конца кривой. Начало кривой (НК) и конец кривой (КК) устанавливают по их проектным пикетажным значениям, а середину кривой (СК) - отложением длины (Б) биссектрисы от вершины угла. Пикеты и переломные точки на прямой переносят с касательной на кривую способом прямоугольных координат (рис. 3.9).

3.1.23. Одновременно с восстановлением всех точек трассы производится восстановление границ полосы отвода, выноска всех переломных точек проектной линии за пределы земляных работ и установка дополнительных реперов.

3.1.24. Определение границы полосы отвода производится отложением расстояний, указанных в проекте, от соответствующих точек восстановленной трассы перпендикулярно ее направлению.

3.1.25. На участках трассы, проходящих по существующей дороге, пикетаж разбивают по бровке земляного полотна, и пикетажном журнале и на сторожках пикетов в плюсовых точек при этом указывают расстояние от данной точки до оси трассы.

Рис. 3.9. Схема перенесения пикета с касательной на кривую

3.1.26. Восстановление трассы реконструируемой дороги начинают с определения вершин углов поворота и положения точек трассы на прямолинейных участках.

3.1.27. На дорогах с твердым покрытием промер линии, как и при изысканиях, производится в соответствии с правилами техники безопасности по бровке земляного полотна.

3.1.28. Начало и конец трассы, как и есть ее промер, увязываются с существующими километровыми знаками.

3.2. Восстановление опорных сетей строящейся автомобильной дороги и ее искусственных сооружений

3.2.1. Восстановление опорных сетей дороги, мостовых переходов, строительных площадок комплексов эксплуатационной и автотранспортной служб производится по проектным данным и оставшимся в натуре знакам их закрепления, заложенным еще при подробных изысканиях дороги.

3.2.2. Дополнительные реперы в обязательном порядке устанавливают в местах расположения искусственных сооружений, транспортных развязок в разных уровнях и сложных узлах пересечении в одном уровне, а также в местах проектируемых насыпей, превышающих 5 м, и выемок глубиной более 5 м.

3.2.3. Реперы устанавливают за пределами земляных работ в местах, не подверженных затоплению, размыву, оползням и другим изменениям, обеспечивая их сохранность до окончания всех строительных работ.

3.2.4. При восстановлении уничтоженных реперов и установке дополнительных между ними производится двойное нивелирование с составлением ведомости увязки высот.

При восстановлении реперов ведут ведомость по форме 3 (приложение 4).

3.3. Нивелирование восстановленной трассы и дополнительных реперов

3.3.1. После восстановления пикетажа и установки дополнительных реперов производится нивелирование трассы по всем пикетным и плюсовым точкам. Нивелирование всегда начинается от сохранившегося или восстановленного репера. Высоты точек вновь разбитых или восстановленных участков трассы являются исходными для последующих работ.

3.3.2. Разница в отметках точек вновь разбитого участка и его точек, указанных в проекте до восстановления, вносится в рабочие отметки проекта. Они используются в последующей работе при перенесении в натуру точек с заданной проектной высотой.

3.3.3. При нивелировании отсчеты по рейкам записывают в журнал нивелирования принятой формы, в котором вычисляют абсолютные или относительные высоты точек.

3.3.4. При нивелировании трассы реконструируемой дороги в качестве связующих принимают точки, вынесенные на бровку земляного полотна. Точки на оси трассы, по которым составляется продольный профиль, нивелируются как промежуточные (из-за возможного нарушения положения этих точек при интенсивном движении).

Полученные отметки точек на оси проверяют по данным нивелирования поперечных профилей.

3.3.5. Одновременно, с нивелированием трассы производят проверку уклонов существующих водоотводных сооружений: кюветов, резервов, нагорных и водоотводных капав, а также проверку отметок пастила существующих мостов (и начале, середине и конце моста), входного и выходного отверстии труб, крышек смотровых колодцев подземных сооружении, осей и лотков покрытия и местах против съездов с существующей дороги, на переездах и т.д.

3.4. Закрепление трасс, осей и опорных сетей инженерных сооружений

3.4.1. Плановое положение точек и линий восстановленных трасс, осей мостовых переходов, подходов к ним и точек опорных сетей всех искусственных сооружений надежно закрепляется на местности столбами или деревянными кольями с соответствующей маркировкой всех закрепительных знаков.

3.4.2. Углы поворота трассы закрепляют четырьмя знаками: в вершине угла (на месте установки теодолита) забивают потайной колышек вровень с поверхностью земли и вокруг него выкатывают канаву глубиной 10 - 15 см, радиусом 0,7 м (рис. 3.10). На расстоянии 2 м по направлению наружной биссектрисы угла закапывают угловой опознавательный столб. На продолжении сторон угла, за пределами предстоящих земляных работ, закапывают еще два опознавательных столба (рис. 3.11). Вершину угла поворота привязывают к двум-трем постоянным предметам местности.

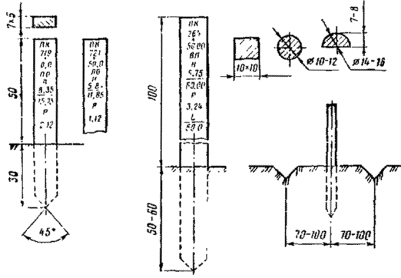

3.4.3. Разрешается закреплять углы поворота с помощью четырех створных столбов (рис. 3.12). При этом каждые два столба ставят на продолжении сторон угла за пределами земляных работ.

3.4.4. Если вершина угла поворота трассы размещается за пределами строительных работ, то ее закрепляют насыпным конусом земли высотой 0,5 м (рис. 3.13) диаметром 1,3 м. Кол в вершине угла забивают вровень с землей, вокруг него выкапывают канавку глубиной 10-15 см радиусом 0,7-0,8 м. На расстоянии 15-20 см от кола ставят сторожок с обозначением номера угла поворота и его пикетажного положения.

3.4.5. Для закрепления на местности отдельных проектных участков трассы в концах каждого из них устанавливают осевые створные столбы (рис. 3.14). На длинных прямолинейных участках одного уклона их сгущают, устанавливая в пределах визуальной видимости дополнительные створные столбы, но не ближе чем через 1 км на трассах дорог в равнинной и слабопересеченной местности и 0,5 км в сильно пересеченной, горной в таежной местностях. Точки трассы, отделяющие каждый проектный участок от другого, считаются основными.

Рис. 3.10. Вид оформления потайного колышка на углу поворота трассы

Рис. 3.11. Схема закрепления угла поворота трассы

Рис. 3.12. Схема закрепления поворота створными столбами

Рис. 3.13. Схема закрепления угла поворота, размещенного за пределами строительных работ

Рис. 3.14. Вид оформления левого створного столба

Рис. 3.15. Вид оформления пикетов, плюсовых точек, глинных точек кривой

3.4.6. Точки опорных сетей искусственных сооружений, оси мостовых переходов и подходы к ним закрепляют осевыми и угловыми (опознавательными) столбами.

3.4.7. Пикеты и плюсовые точки трассы, начало и конец каждой кривой закрепляют колышками со сторожками (рис. 3.15). Сторожки забивают впереди колышков по ходу трассы.

3.4.8. Положение точек трассы реконструируемых дорог фиксируется следующим образом:

краской на дорогах с усовершенствованным покрытием;

штырями, железнодорожными костылями или заостренными трубками, забитыми вровень, с поверхностью покрытия на дорогах с переходными покрышками;

деревянными колышками на грунтовых дорогах;

краской на обнаженных, отдельно расположенных крупных камнях в горной местности.

Рис. 3.16. Столбы и колья для закрепления полосы отвода

Рис. 3.17. Схема закрепления основных точек трассы за зоной строительных работ

Все восстановленные точки надежно закрепляют выносными столбами и кольями. Закрепительные знаки устанавливают перпендикулярно к трассе за бровкой кювета существующей дороги.

3.4.9. Границы полосы отвода закрепляют столбами и кольями (рис. 3.16). На прямолинейных участках их сгущают створными столбами.

3.4.10. Все основные точки трассы закрепляют за зоной работ по поперечникам выносными кольями. В горной, холмистой и таежной местностях такие выносные столбы (колья) устанавливают вблизи границ отвода по створу поперечников не реже чем через 100 м. При установке выносных столбов и кольев в одну сторону расстояние между створными столбами каждого поперечника должно быть не менее 20 м (рис. 3.17) между кольями 10 м. На криволинейных участках трассы выносные столбы и колья устанавливают вдоль нормален к круговой или клотоидной кривой (рис. 3.18).

3.4.11. По высоте выносные точки, как на прямолинейных, так и на криволинейных участках увязываются нивелировкой с соответствующими им точками, расположенными на оси сооружения.

3.4.12. На виражах, их отгонах, переходных кривых и уширениях ось дороги закрепляют в соответствии с местоположением таких точек на трассе и в поперечном профиле.

3.4.13. На выносных и закрепительных знаках делается пояснительная надпись печатным шрифтом черной масляной краской. В надписи указывается сокращенное наименование организации, производящей восстановление трассы дороги, номер или положение закрепительного знака относительно точки трассы.

3.4.14. В скальных грунтах положение точек, как на трассе, так и на выносках отмечают пересечением двух высеченных в скале прямых канавок с соответствующими надписями масляной краской рядом - на скале или крупных камнях.

3.4.15. Для закрепления восстановленной трассы дороги рекомендуется заранее подготовить:

стандартные переносные дорожные знаки, красные фонари, ограждения для охраны рабочих мест;

штыри, закаленные гвозди, железнодорожные костыли или трубы с одним заостренным концом для забивки их в дорожное покрытие;

металлические держатели для вех и др.

3.4.16. В ходе работ по восстановлению трассы ведут ведомость закрепления трассы и журнал выносок (см. приложение 4), в которые заносят отметки и расстояния до соответствующего знака на трассе, направление оси выноски, схемы расположения вынесенных знаков.

Рис. 3.18. Схема закрепления криволинейных участков трассы

Рис. 3.19. Грунтовые реперы

3.4.17. Реперы при закреплении трасс автомобильных дорог устанавливают двух типов: постоянные и временные. В качестве постоянных реперов используют незыблемые во времени точки, вделанные в цоколи каменных здании капитального типа, в устои мостов или выступы слабовыветривающихся скал. Для установки временных реперов используют точки, расположенные на выступах различных зданий и сооружений, а также точки в виде металлических труб, рельсов или деревянных столбов, устанавливаемых в грунте.

3.4.18. При восстановлении трасс автомобильных дорог чаще применяют грунтовые реперы (рис. 3.19) в виде деревянных столбов, отрезков рельсов или пней деревьев. Грунтовые реперы должны быть закопаны на глубину ниже наибольшего промерзания грунта.

Расстояние между реперами должно быть не более 3 км в равнинной и 1 км в пересеченной и горной местностях.

3.4.19. Временные дополнительные реперы разрешается совмещать с выносными столбами закрепления трассы в плане. В таких случаях они выделяются особым знаком.

3.4.20. Для высотной привязки трасс, мостов и дорожных сооружений использую постоянные стенные реперы а и марки б (рис. 3.20). Положение знаков закрепления таких нивелирных точек подробно описывают в проекте с приложением эскизного чертежа здания и указанием планового и высотного местоположения знака относительно цоколя и углов здания.

3.4.21. Стенными реперами и марками закрепляют линии нивелирования через каждые 5-7 км, а в малонаселенных местах - через 10-15 км.

Рис. 3.20. Стенные репер и марка

Раздел 4. ДЕТАЛЬНАЯ РАЗБИВКА ЗЕМЛЯНОГО ПОЛОТНА И ПРОЕЗЖЕЙ ЧАСТИ ДОРОГИ

4.1. Подготовка исходных материалов для разбивочных работ

4.1.1. Исходными материалами для разбивочных работ служат: разбивочные чертеж и журналы разбивки сооружений, составленные на основе проектной документации (плана трассы; продольного и поперечного профилей; ведомости восстановления и закрепления трассы, полосы отвода земли под дорогу, осей инженерных сооружений; рабочих чертежей сооружении и их элементов и т.д.), которую предварительно детально изучают.

4.1.2. Разбивочный чертеж с указанием всех необходимых промеров и отложений проектных величин (линий, углов и высот), выполняемых при разбивке, размеров и формы каждого элемента сооружения и его частей, а также всех исходных данных по размещению основных точек сооружения в натуре составляют перед началом работ для разбивке каждого определенного проектного участка дороги или ее искусственного сооружения.

4.1.3. Журналы разбивки перед началом работ заполняют исходными данными и ведут предварительные расчеты необходимых элементов разбивочных работ (определяют проектные отметки разбивочных точек, дирекционные углы или отсчеты по теодолиту вдоль задаваемого проектного направления линии и т.д.).

4.1.4. При подготовке разбивочных чертежей и журналов производят размещение разбивочных знаков и геодезических приборов относительно строящегося участка или сооружения с учетом зоны перемещения строительных механизмов и удобства геодезического управления работой их рабочих органов.

4.1.5. На разбивочных чертежах наряду с основными осями указывают расположение всех основных створов движения строительных машин с учетом места размещения на ней водителя и возможности непрерывного наблюдения им своего створа. Особо показывают последовательность перемещения всех знаков разбивки и геодезических приборов на каждом этапе строительства сооружения.

4.1.6. Перед началом работ составляют календарный график (план) производства разбивочных работ с указанием в нем последовательности действий на каждом проектном участке или сооружении. Календарный план должен быть четко увязан со сроками и этапами строительных работ и утвержден главным инженером строительного подразделения.

4.2. Выбор приборов и оборудования для производства разбивочных работ

4.2.1. Выбор геодезических приборов для разбивочных работ должен соответствовать точности производимых работ, технологии строительства сооружения и обеспечивать максимальную производительность.

4.2.2. Линейные измерения производятся нитяными и оптическими дальномерами, светодальномерами, радиодальномерами, а также стальными лентами и рулетками, мерными проволоками, длинномерами и т.д.

4.2.3. Измерение и отложение углов при разбивочных работах производятся теодолитами различных конструкций выбор которых определяется необходимой точностью угловых измерений, надежностью и удобством выполнения работ (см. приложение 2).

4.2.4. Для высотного обоснования разбивочных работ используются нивелиры различных конструкций. Выбор нивелиров следует производить в соответствии с точностью выполняемых работ и с технической характеристикой прибора (см. приложение 2).

4.2.5. Для уменьшения влияния инструментальных погрешностей и погодных условий на результаты измерений рекомендуется:

все измерительные работы выполнять дважды разными методами, приемами или на различных частях измерительных шкал;

не работать на неустойчивом основании и при сильном порывистом ветре;

пользоваться зонтом, чтобы исключить влияние неравномерного нагрева зрительной трубы и уровней прибора;

устанавливать прибор так, чтобы визирный луч проходил от земли на расстоянии свыше 1,0 м н не менее 2-3 м от боковых нагретых поверхностен.

4.2.6. Для работ по строительству мостов, эстакад, путепроводов и других инженерных сооружении создают опорную сеть заданной точности с уравниванием возникающих погрешностей.

4.2.7. Для планово-высотного обоснования разбивочных работ при выносе на местность трасс автомобильных дорог пригодны теодолиты и нивелиры всех конструкций.

4.3. Основные элементы разбивочных работ

4.3.1. Детальная разбивка земляного полотна производится вдоль восстановленной и закрепленной трассы на основе разместившихся на ней пунктов плановой и высотной основы.

4.3.2. Разбивка ведется в соответствии с существующей проектной документацией (план, продольный профиль, типовые и индивидуальные поперечные профили и др.) и документацией по восстановлению и закреплению трассы (журнал выносок, ведомость закрепления трассы, ведомость реперов и т.д.).

4.3.3. Детальную разбивку земляного полотна ведут в следующей последовательности: вдоль восстановленной трассы выделяют основные проектные участки между смежными переломами, плана и продольного профиля трассы; в характерных переломах профиля земной поверхности восстанавливают поперечники или нормали к кривым и устанавливают границы земляного полотна с выделением его бровок; производят зачистку или пропашку границ откосов насыпей и выемок, расстановку и закрепление разбивочных знаков (вех, вех-визирок, откосников и др.) для производства основных земляных работ; их разбивочные знаки устанавливают раздельно для каждого проектного участка за пределами работ; одновременно устанавливают места размещения приборов (лазеров, механических копиров и др.) для геодезического управления работой рабочих органов строительных машин после достижения в процессе строительства основного очертания поверхности земляного полотна на каждом участке производят детальную разбивку всех его элементов для окончательной планировки поверхностей полотна и откосов.

4.3.4. На участках большой длины производят сгущение точек разбивки вначале геодезическим прибором с расстановкой необходимых створных точек, а затем ветками и визирками.

4.3.5. При строительстве городских дорог, улиц и площадей вначале разбивают и строят все подземные сооружения, а затем ведут основные земляные работы.

Рис. 4.1. Схема к использованию вех-визирок при земляных механизированных работах

4.3.6. Размещение створов и визирных поверхностей ведется из расчета непрерывной их видимости водителем строительной машины. Направление створа движения машины устанавливают двумя и более вехами, постоянно видимыми водителем со своего места. Направление визирной плоскости, составляемой несколькими горизонтальными планками вех-визирок, установленных на местности, и ходовой визиркой, установленной на рабочем органе машины, должно быть приподнято относительно заданной проектной плоскости на высоту глаза водителя машины (рис. 4.1).

4.3.7. Все виды разбивочных работ производятся при постоянном контроле на основании повторных измерений. При этом стремятся выполнять повторения иными приборами, приемами и методами чем при основных измерениях.

4.4. Разбивка поперечных профилей земляного полотна

4.4.1. Разбивка поперечных профилей производится на прямых по перпендикулярам к оси дороги и на кривых по нормалям к кривым. Она выполняется теодолитом, эккером, построением прямого угла у треугольника со сторонами 3; 4 и 5 или каким-либо другим способом.

4.4.2. Для разбивки теодолитом поперечных профилей на прямых прибор устанавливается в соответствующей точке оси дороги. После совмещения нулей лимба и алидады теодолита ориентируют его визирный луч вдоль трассы. Затем алидаду поворачивают на 90° и по линии визирования закрепляют створ поперечника кольями или пешками. Восстановление створа и противоположную сторону выполняется после поворота алидады теодолита на 180°, а при отсутствии коллимационной ошибки - переводом трубы прибора через зенит.

4.4.3. Для восстановления перпендикуляра к оси дороги при помощи зеркального эккера его центрируют над точкой В трассы. В точках А и С по оси дороги выставляются вехи. Эккер следует повернуть так, чтобы луч, идущий от вехи С, попал на одну из зеркальных граней и после двойного сражения был бы виден наблюдателю. Веха D передвигается до ее совмещения с отражением вехи С в зеркале эккера (рис. 4.2).

Аналогично производится восстановление перпендикуляра и другую сторону по линии ВЕ. Восстановление этой линии можно также произвести вешением, продолжая линию перпендикуляра DB.

Рис. 4.2. Схема восстановления перпендикуляра к оси дороги зеркальным эккером

Рис. 4.3. Построение перпендикуляра с помощью рулетки или шнура

Рис. 4.4. Схема восстановления перпендикуляра к трассе способом линейных засечек

4.4.4. Определение перпендикулярного направления к оси дороги может производиться и при помощи построения прямоугольного треугольника со сторонами 3; 4 и 5 м тесьмяной рулеткой, лентой или шнуром длиной 12 м. Для этого в направлении оси (рис.4.3) закрепляется отрезок длиной 4 м (катет АО). Точка В перпендикулярного к оси направления ОВ определится на совмещении концов двух других отрезков натянутой рулетки или шнура длиной 3 м (катет ОВ) и 5 м (гипотенуза АВ).

Разбивка направления ОD производится аналогично или провешиванием по направлению линии ВО.

4.4.5. При восстановлении перпендикуляра способом линейных засечек в точке О (рис. 4.4) по оси в обе стороны откладываются расстояния ОА-ОВ, например, равные 10 м. Затем из точек А и О одновременно двумя лентами или рулетками откладывают отрезки одной и той же длины (например, по 20 м каждая), которыми в натянутом положении засекают точку пересечения D. Линия ОD перпендикулярна АВ.

4.4.6. По восстановленному перпендикуляру к оси дороги стальной лентой или рулеткой отмеряются расстояния до точек разбивки (до бровок полотна, заложения низа откосов насыпи, дна кюветов или резервов и т.д.). В этих точках забиваются колышки для нивелирования.

4.5. Разбивка границ земляного полотна дороги

4.5.1. Разбивка границ откосов земляного полотна (подошв насыпей и бровок выемок) производится раздельно на каждом проектном участке вдоль поперечников или нормалей к кривым, продолженным во всех основных переломных точках местности.

4.5.2. На ровных склонах с небольшими уклонами скатов разбивку производят путем непосредственного откладывания проектных элементов поперечного профиля земляного полотна (рис. 4.5). Отстояние границ откосов земляного полотна от трассы определяется по формулам:

;    ;

где lн - отстояние подошвы насыпи от оси полотна; l0 - отстояние бровки полотна в точках нулевых работ; lв - отстояние бровки выемки от оси полотна; В - ширина земляного полотна; hн, h0, hв - соответственно рабочие отметки в насыпи, в точке нулевых работ и в выемке; т - знаменатель уклона откоса; bк - ширина канавы (кювета).

4.5.3. На крутых косогорах с поперечным уклоном ската различают отстояние границ откосов от трассы в нагорной части косогора l¢ и в подгорной части l¢¢. В определениях используется уклон откосов насыпей и выемок (рис. 4.6). i0=tg b0=1:m и уклонов скатов косогора iк=tg nк=1:n.

4.5.4. Положение подошвы насыпи с нагорной стороны определяют по формуле

;

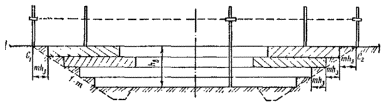

Рис. 4.5. Схема разбивки границ земляного полотна на ровных склонах

Рис. 4.6. Схема разбивки земляного полотна на косогорах

а с подгорной        ,

Для выемки определение величин ведут по формуле:

;

.

Расчеты производятся на микрокалькуляторах.

4.5.5. При сложном поперечном профиле косогора разбивка бровки выемки полотна производится ватернасовкой с помощью контрольного шаблона, уровня и рейки (рис. 4.7) или теодолитом.

4.5.6. Разбивка наклонным лучом трубы теодолита (рис. 4.8) выполняется из точки поперечника, отстоящей от трассы на расстоянии половины ширины, земляного полотна. Поставив теодолит над этой точкой поперечника, устанавливают визирный луч его трубы горизонтально (ставят отсчет по вертикальному кругу, равный месту нуля) и берут отсчет h0 по рейке, стоящей в осевой точке поперечника. Величину полученного отсчета прибавляют к рабочей отметке (глубина выемки) поперечника и получают высоту вехи по бровке выемки Нвех= h0+ hв.

Далее ставят визирный луч теодолита параллельно откосу, для чего на вертикальном круге устанавливают отсчет, соответствующий углу наклона откоса выемки b0. После этого, двигая веху высотой Нвех по створу поперечника вдоль косогора, ищут точку, в которой визирный луч будет проходить, через верх вехи. Найденная точка будет находиться на бровке выемки земляного полотна.

Рис. 4.7. Схема применения контрольных шаблонов, уровня и рейки для разбивки земляного полотна на косогоре

4.5.7. При больших рабочих отметках выемок, когда величины hв велики, теодолит для разбивки бровок выемки переставляют несколько раз по откосу (рис. 4.9).

4.5.8. При разбивке ватернасовкой с помощью шаблона и рейки (рис. 4.10) вдоль поперечного профиля по горизонтальной рейке откладывают длины горизонтальных участков земляного полотна, составляющих в сумме величину lв, рассчитанную по рабочей отметке трассы hв (см. п. 4.5.2). Участвующий в таком отложении шаблон каждый раз дополнительно смещается по поперечнику и сторону откоса на величину заложения откосов, вызванную изменением высот на неровной поверхности косогора.

4.5.9. Положение отбитых подошв насыпей и бровок выемок указывают запашкой вдоль них борозды или зарезкой границы земляного полотна и ставят вдоль них створные вехи-визирки, определяющие высоту насыпи, и откосники, указывающие направление откосов, насыпей и выемок (рис. 4.11, 4.12).

4.5.10. Вехи, визирки, вехи-визирки, геодезические приборы и другие разбивочные устройства расставляют с таким расчетом, чтобы они не попадали в зону перемещения основных механизмов, участвующих в строительстве, но при этом постоянно показывали водителю положение органа механизма в пределах его работы на данном проектном участке.

4.5.11. В местах сопряжения смежных прямолинейных проектных участков продольного профиля трассы, кроме рабочих разбивочных знаков и приборов устанавливают дополнительно контрольные створные визирки и откосников на уровне проектных высот. Между этими точками разбивают линию проектною уклона и в соответствии с ней оценивают результаты выполненных строительных работ. Откосники устанавливают по специальным шаблонам (см. рис. 4.12).

Рис. 4.8. Схема разбивки земляного полотна теодолитом

Рис. 4.9. Схема разбивки больших выемок теодолитом

Рис. 4.10. Схема установки шаблона и рейки при ватернасовке (а) и разбивке выемки ватернасовкой (б):

1 - шаблон; 2 - уровень; 3 - рейка

Рис. 4.11. Схема запашки борозды по границе земляного полотна

Рис. 4.12. Схема установки откосников по границе земляного полотна

4.5.12. Если точки сопряжения проектных участков имеют большие рабочие отметки, то между ними в соответствии с рельефом местности разбивают ряд линий, параллельных проектной, и отстоящих от нее на некоторые величины Dh. При расстановке створных визирок в каждой точке таких линий учитывают эти величины.

4.5.13. На участках вертикальных кривых в высотное размещение визирок вносят поправки, равные ординатам разбивки горизонтальных кривых малых радиусов вводят поправки, связанные с отгоном виража.

4.5.14. На прямолинейных участках створные визирки и откосники устанавливают через каждые 20-30 м, а на кривых - через 10-20 м.

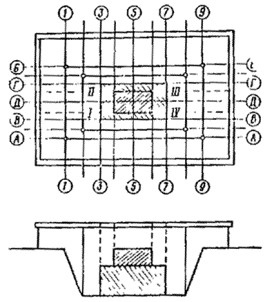

Рис. 4.13. Схема поэтапного разбивочного процесса на глубокой выемке

Рис. 4.14. Схема разбивки откоса насыпи теодолитом

4.5.15. При высоких насыпях и глубоких выемках такой разбивочный процесс ведут участками поэтапно, разделяя общую высоту насыпи или глубину выемки на несколько частей (рис. 4.13).

4.5.16. При наличии на откосах промежуточных берм или участков откосов с различными уклонами такие насыпи и выемки разбивают раздельно по их однородным частям.

4.5.17. Разбивка откоса насыпи производится по его углу наклона исходя из рабочей отметки hн и заложения d (рис. 4.14). Для этого устанавливают теодолит в точке подошвы насыпи и измеряют его высоту u. По горизонтальному расстоянию d от теодолита до рейки при рабочей отметке hн рассчитывают tg b0=hн/ d. Устанавливают на вертикальном круге отсчет, равный расчетному углу наклона b0 и визируют вдоль поперечника на рейку, установленную на насыпи.

Рис. 4.15. Схема контроля нивелиром рабочих отметок небольших насыпей и выемок

Рис. 4.16. Схема разбивки выемок с установкой вешек направления:

1 - бульдозеры; 2 - ножи бульдозеров; 3 - вехи

Рис. 4.17. Схема определения глубины доработки выемок

При отсчете по рейке b=u высота насыпи будет равна проектной. При отсчете b¹u высота досыпки Dh определяется как Dh = b-u.

4.5.18. Рабочие отметки невысоких насыпей и неглубоких выемок целесообразно контролировать с выносок при помощи визирок или нивелира (рис.4.15).

4.5.19. При разработке выемок скреперами или бульдозерами параллельно оси дороги вдоль проходок следует устанавливать вешки направления в створе глаза водителя для каждой проходки машины раздельно (рис.4.16).

4.5.20. В процессе разработки глубоких выемок экскаваторами необходимо осуществлять контроль за каждой проходкой экскаватора. Правильность уклона и глубину выемки при разработке каждого яруса следует контролировать с помощью нивелира (теодолита) или визирками.

4.5.21. Определение глубины разработки нижней, части выемки может быть выполнено с помощью угла рабочей отмети b0, который определяется из соотношения tg b0 =hв2.

Определение глубины доработки этим способом выполняют и следующей последовательности: устанавливают теодолит и точке С2 (рис. 4.17), замеряют высоту прибора u и направляют зрительную трубу под углом b0 и сторону оси выемки. По рейке, установленной по оси дороги, берут отсчет b и сравнивают его с высотой прибора u2. При b<u глубину доработки определяют по формуле D h=u-b. Аналогичные определения можно выполнить и в точке С1.

4.6. Разбивка маяков при укладке дорожной одежды

4.6.1. Перед устройством дорожной одежды производится контроль правильности фактического размещения корыта на каждом проектом участке в плане и профиле. Контроль ведут вешением створов вдоль проектных бровок и кромок земляного полотна и нивелированием поверхности корыта. В результате контроля устанавливают соответствие на местности проектного поперечного профиля и фактической поверхности основания корыта. Об этом свидетельствует акт приемки скрытых работ.

4.6.2. Разбивка основания и покрытия проезжей части дороги начинается с расстановки маяков (колышков), являющихся ориентирами. На них указывается толщина каждого конструктивного слоя основания и покрытия.

4.6.3. Разбивка маяков производится в пределах однородного участка на каждом поперечном профиле. Эти участки отстоят друг от друга не более чем на 60-70 м.

4.6.4. По обе стороны от оси дороги откладывают половину ширины проезжей части и за кромкой корыта по нивелиру забивают маяки (колышки) на уровне дна корыта, отдельных слоев основания и верха дорожной одежды. Промежуточные точки для геодезического управления работой машин устанавливаются с помощью визирного луча геодезического прибора или визирок.

4.6.5. Колышки-маяки устанавливают на обочинах на расстоянии, обеспечивающем сохранность их до окончания работ по устройству дорожной одежды.

4.6.6. При разбивке лотков проезжей части учитывают изменение их продольного и поперечного уклонов относительно запроектированного уклона оси дороги или относительно уклона верха ограничительного борта.

4.7. Детальная разбивка виражей и уширений

4.7.1. Разбивка уширений и виражей на сложных участках должна быть взаимно увязана. Длины отгонов виражей и отводов уширений должны быть равны длинам переходных кривых; уклон виража должен быть не меньше уклона поперечного профиля покрытия, но не более 0.04 на дорогах, где случается гололед; предельный; уклон виража не должен быть больше 0,10. Уклоны обочин на вираже должны быть равны уклону виража.

4.7.2. Уширение проезжей части дороги производится путем увеличения внутренней ее половины вначале за счет обочины внутренней, а затем внешней, но не более чем на 0,5 м при условии сохранения ширины внутренней обочины не менее чем 1,5 м для дорог I и II категории и 1 м - для дорог других категорий. Если предусмотрены уширения больше указанных, то дальнейшее увеличение производят путем уширения земляного полотна в сторону внутренней обочины. Отвод уширения производится постепенно на длине переходной кривой.

4.7.3. Разбивка переходных кривых, уширений и виражей производится по заранее составленным рабочим разбивочным чертежам (рис. 4.18). Разбивочный чертеж состоит из плана, разбивки переходной кривой, продольного и поперечных профилей разбивки, дополнительных уклонов на отгоне виража и отдельных перемещений характерных точек поперечника.

4.7.4. При устройстве уширений и виражей должна быть обеспечена сохранность высот точек внутренней бровки земляного полотна. Высотное положение всех точек поперечного профиля при этом устанавливается по их превышениям над внутренней бровкой полотна в соответствии с положением поперечного профиля на участке виража и его отгона.

4.7.5. Отгон виража ведется на участке переходной кривой вначале вращением внешней половины дорожного полотна относительно оси дороги, а затем по достижении ею поперечного односкатного профиля со стандартным поперечным уклоном - вращением всего профиля земляного полотна относительно его внутренней бровки.

4.7.6. Перевод поперечного уклона внешней обочины до значения поперечного уклона проезжей части производят постепенно до начала отгона виража на прямолинейном, участке на протяжении 10 м, допуская изменение продольного уклона бровок земляного полотна равным дополнительному уклону отгона виража.

4.7.7. Разбивка переходных и круговых кривых на многополосных дорогах большой ширины может выполняться по крайним линиям дорожного полотна, где фиксируется их положение. При разбивке следует учитывать изменение радиусов кривых из-за несовпадения линии разбивки по поперечному профилю с осью проезжей части дороги.

Рис. 4.18. Разбивочный чертеж автомобильной дороги с данными для разбивки:

а - рабочий план и поперечные профили; б - продольный профиль отгона виража; 1 - бровка; 2 - внутренняя кромка; 3 - внешняя кромка

4.7.8. Сгущение в плане и профиле всех точек в пределах виража и участков его отгона, а также на участках уширения и его отвода может выполняться обычной линейной интерполяцией с учетом формы кривизны линии данного участка.

4.7.9. Разбивка сложных закруглений с устройством виража производится в два этапа: вначале в плане, а затем в профиле в соответствии с установленными интервалами разбивки.

На участке отгона виража вначале разбивают переходную кривую; затем на каждом поперечнике (вдоль нормали к кривой) определяют положение всех бровок и кромок дорожного полотна в плане; рассчитывают отметки внутренней бровки дорожною полотна с учетом вертикальной кривой, превышений точек поперечников дорожного полотна на отгоне виража и на вираже над внутренней кромкой полотна.

Рис. 4.19. Разбивка серпантин

4.8. Детальная разбивка серпантин

4.8.1. Разбивку серпантин на автомобильных дорогах выполняют в два приема, определяя вначале положение всех вершин и главных точек кривых (точки А, В, С, D, Е, F, G, H и K), а затем детально каждую кривую (рис. 4.19).

Исходными данными для разбивки серпантин являются: угол поворота трассы а; положение центра кривой О на трассе; радиус основной кривой r, радиусы сопрягающих кривых R1 и R2. В частном случае при симметричной серпантине R1= R2 и С12. Углы поворотов сопрягающих кривых b1 и b2 определяют по теореме синусов из треугольников BDO и HFO.

4.8.2. Для разбивки серпантин рекомендуется пользоваться одним из ранее указанных способов разбивки кривых, а расчеты вести на микрокалькуляторах или пользоваться таблицами кривых.

4.8.3. При разбивке круговой кривой, расположенной между переходными кривыми, необходимо в ординаты при детальной разбивке способом прямоугольных координат вносить поправку на величину сдвижки этой кривой, возникающей вследствие прилегающей к ней переходной кривой. Поправка вводится во внутреннюю сторону относительно расположения кривой.

Раздел 5. ДЕТАЛЬНАЯ РАЗБИВКА ГОРИЗОНТАЛЬНЫХ И ВЕРТИКАЛЬНЫХ КРИВЫХ

5.1. Основные положения

5.1.1. Детальная разбивка каждой кривой дорожного закругления выполняется после разбивки трассы. Разбивку круговых кривых ведут от их конечных точек (начала или конца кривой) к середине кривой. Переходные кривые (клотондные и др.) разбивают от точки начала кривой к ее середине.

5.1.2. Детальную разбивку кривых можно выполнять любым способом, обеспечивающим необходимую точность.

5.1.3. Перед разбивкой кривой назначают, находят или рассчитывают все исходные данные для разбивочных работ, составляют разбивочный чертеж и таблицу разбивки.

5.1.4. При разбивке каждого криволинейного участка автомобильной дороги сначала (в соответствии с интервалом разбивки) устанавливают положение всех точек на кривой, размещенных по оси дороги (вдоль трассы). В полученных точках находят направления нормалей к кривой, а затем от оси дороги вдоль каждой нормали устанавливают положение всех точек поперечного профиля дорожного полотна в данном месте.

5.1.5. При детальной разбивке горизонтальных кривых на участках спусков и подъемов, а также на участках вертикальных кривых высотным размещением пренебрегают, учитывая его при детальной разбивке земляного полотна в продольном профиле.

5.1.6. Разбивку круговых и переходных кривых в открытой легкодоступной местности выполняют способом прямоугольных, координат, а в закрытой - способом углов и хорд. В открытой местности, где удобно использовать дальномеры, хорошие результаты дают способы полярных координат с полюсами в точках начала и конца кривой. В стесненных условиях используют способ продолженных хорд, а при малых радиусах кривых - способ полярных координат из центра круговой кривой.

5.2. Детальная разбивка горизонтальных кривых способом прямоугольных координат

5.2.1. Разбивка (рис. 5.1) производится от точки начала (конца) круговой кривой (НКК) или от точки начала переходной (клотоидной) кривой (ННК). Прямоугольные координаты точек рассчитывают на микрокалькуляторе или берут из таблиц.

5.2.2. Исходными величинами разбивки являются: Sп - длина дуги кривой до точки разбивки (Sп=К0n); К0 - интервал расстановки точек на кривой; n -число интервалов разбивки (порядковый номер точки разбивки на кривой); R - радиус круговой кривой; А - параметр клотоиды; jп=SпR=K0n/R - центральный угол между радиусами кривой, проведенными из точки начала (конца) кривой и из точки разбивки; jm=S2n/(2A2) -угол между касательными клотоиды, проведенными в начале кривой и в точке разбивки.

5.2.3. Прямоугольные координаты точек круговой кривой устанавливают по формулам:

                  ;

Рис. 5.1. Схема определения положения точки на кривой способом прямоугольных координат

5.2.4. Прямоугольные координаты точек клотоидной кривой находят из зависимостей:

;

.

5.2.5. Технология разбивки следующая: отдельно для каждой точки кривой вдоль направления угла на касательной к кривой из исходной точки начала кривой (НК) откладывают значение абсциссы xп илиXп. В полученной точке эккером восстанавливают перпендикуляр и вдоль него откладывают ординату точки yн или Yн, устанавливая положение точки на кривой.

5.3. Детальная разбивка кривых способом отрезков касательной и нормали

5.3.1. Разбивка (рис. 5.2) выполняется от точки начала (конца) круговой кривой или переходной (клотоидной) кривой. Расчет положения точек разбивки ведут на микрокалькуляторах или устанавливают из таблиц.

5.3.2. Исходными данными разбивки являются:

S - длина дуги кривой до точки разбивки (S=K0n); K0 - интервал расстановки точек на кривой; n - число интервалов разбивки (порядковый номер точки разбивки на кривой); R - радиус круговой кривой (конечный радиус переходной кривой); А - параметр клотоиды; jn=Sn/R=R0n/R - центральный угол между радиусами круговой кривой, проведенными из точек начала (конца) кривой и точкой разбивки. Тот же угол для клотоидной кривой jn=S2n/(2А2п).

5.3.3. Отрезки касательной en и нормали hn к круговой кривой находят по формулам:

;

.

5.3.4. Отрезки касательной ln и нормали mn к клотоидной кривой, а также угол между касательной клотоиды, проведенной в точке начала кривой и нормалью к кривой в точке разбивки yк устанавливают по формулам:

,

,

Рис. 5.2. Схема определения положения точки на кривой способом отрезка касательной и нормами

5.3.5. Технология разбивки следующая: для каждой точки кривой отдельно вдоль направления угла но касательной к кривой откладывают значение отрезка касательной lп. В полученной точке ставят теодолит и откладывают от направления на начало кривой угол yп в сторону кривой, получая направление нормали к кривой. В полученном направлении откладывают величину отрезка нормали mn „ и находят положение точки на кривой. От найденной точки на кривой по имеющемуся направлению нормали можно одновременно разбить псе точки проектного поперечною профиля и установить точки его закрепления.

5.4. Детальная разбивка горизонтальных кривых способом полярных координат

5.4.1. Разбивка (рис. 5.3) производится от точки начала (конца) круговой кривой (НК) или от точки начала переходной (клотоидной) кривой.

5.4.2. Исходными данными разбивки являются:

Sn - длина дуги от начала кривой до точки разбивки (Sn= K0n); К K0 - интервал расстановки точек на кривой; n - число интервалов разбивки (порядковый номер точки разбивки на кривой); R - радиус круговой кривой; А - параметр клотоидной кривой; jn - центральный угол, заключающий дугу кривой.

5.4.3. Для круговой кривой определяют величину полярного угла из точки начала полярных координат (точки НК и КК) по формуле

.

Устанавливают длину хорды (радиуса - вектора) dn=2Rsincn.

5.4.4. Для клотоидной кривой величину полярного угла устанавливают от точки начала кривой по формуле

, откуда .

Длину радиуса-вектора хорды находят из зависимости

5.4.5. Технология разбивки следующая: устанавливают теодолит в точке начала разбивки круговой кривой или клотоиды. Пулевой отсчет горизонтального круга ориентируют по направлению касательной к кривой в данной точке (вдоль направления на угол попорота) и от этого исходного направления для каждой точки откладывают величину полярного угла cкп, а вдоль полученного направления - длину соответствующей хорды dп. Так определяют положение каждой точки на разбиваемой кривой.

5.5. Детальная разбивка горизонтальных кривых способом углов и начальной хорды

5.5.1. Разбивка (рис. 5.4) ведется от точки начала (конца) круговой кривой или переходной (клотоидной) кривой.

5.5.2. Исходными данными разбивки являются:

Sn - длина дуги от начала кривой до точки разбивки (Sn=K0n); K0 - интервал расстановки точек на кривой; n - число интервалов разбивки (порядковый номер разбивки на кривой); R - радиус круговой кривой; А - параметр клотоидной кривой; jn - центральный угол, заключающий дугу кривой; cn- центральный угол, заключающий дугу одного интервала разбивки.

5.5.3. Для круговой кривой величину полярного угла из точки начала разбивки (начало кривой) определяют по формуле

Устанавливают длину хорды в пределах одного интервала разбивки

5.5.4. Для клотоидной кривой величину полярного угла, откладываемого от точки начала кривой, находят по формуле или через тангенс угла

Значение начальной хорды между смежными точками разбивки на участке (n-1) и п устанавливается по формуле

.

5.5.5. Технология разбивки следующая. Установив теодолит в точке начала (конца) круговой кривой или клотоиды, нулевой отсчет горизонтального круга ориентируют по направлению касательной к кривой в данной точке (вдоль направления на угол поворота трассы), и от этого исходного направления для каждой точки внутрь кривой откладывают величины полярных углов cкп. Одновременно от предыдущей точки разбивки (n-1) рулеткой или лентой в сторону кривой откладывают значение начальной хорды для данного интервала разбивки. В пересечении конца начальной хорды и визирного луча закрепляют точку на кривой.

Рис. 5.3. Вид детальной разбивки горизонтальной кривой способом полярных координат

Рис. 5.4. Вид детальной разбивки горизонтальной кривой способом угловой и начальной хорды

5.6. Детальная разбивка горизонтальной кривой способом продолженных хорд

5.6.1. Разбивка (рис. 5.5) производится от точки начала (конца) круговой или переходной (клотоидной) кривой.

5.6.2. Исходными данными разбивки являются:

Sп - длина дуги от начала кривой до точки разбивки(Sn=K0n); Sп-1 - длина дуги от начала кривой до предыдущей точки [Sп-1= K0(п-1)]; К0 - интервал разбивки точек на кривой; п - число интервалов разбивки (порядковый номер точки разбивки на кривой); R - радиус круговой кривой; А - параметр клотоидной кривой; jп - центральный угол, заключающий дугу кривой; dп,(п-1) - угол между направлением хорды п и продолжением предыдущей (п-1); d - длина хорды круговой кривой; dп,(п-1) - длина хорды между точками разбивки п и (п-1) клотоиды; а - крайнее перемещение первой хорды от касательной; bп,(п-1) - среднее перемещение между концом последующей п и продолжением предыдущей (n-1) хорд.

5.6.3. Для круговой кривой крайнее п и среднее b перемещения хорды равны:

a=d2/R;            b=2a;             jn=K0/R=d.

5.6.4. Для клотоидной кривой расчеты перемещении ведут по формулам:

;

; .

5.6.5. Технология разбивки следующая. Положение первой точки на кривой находят отложением длины хорды d1 вдоль касательной от начала кривой В полученной точке ставят рулетку и, откладывая от нее внутрь кривой крайнее перемещение а, смещают на него конец хорды d1. Так получают первую точку на кривой. Далее продолжают линию в направлении первой хорды (точка начала кривой - первая точка кривой) и на ней откладывают длину второй хорды. Получают точку, от которой внутрь кривой смещают хорду на длину среднего перемещения b2, вращая ее вокруг первой точки на кривой. Получают вторую точку на кривой. Затем продлевают предыдущую хорду. Для получения связующих точек действия повторяют, каждый раз откладывая длину хорды и величину среднего перемещения от конца хорды, размещенной вдоль предыдущего направления.

5.7. Детальная разбивка горизонтальной круговой кривой способом полярных координат из центра кривой

5.7.1. Для разбивки кривой способом полярных координат находят главные точки кривой (точки начала, середины и конца кривой). В точках начала (НК) и конца кривой (КК) восстанавливают перпендикуляры к центру О (рис. 5.6). В точке пересечения перпендикуляров О - центре круговой кривой - устанавливают нулевой штрих мерной ленты (рулетки, троса), протянутой к главной точке кривой. Убедившись, что расстояние до них равно радиусу кривой, направляют мерный прибор в сторону определенной точки кривой и, отмерив им длину радиуса кривой, забивают колышек, обозначающий положение этой точки на кривой.

Рис. 5.5. Вид детальной разбивки горизонтальной кривой способом продолженных хорд

Рис. 5.6. Вид детальной разбивки горизонтальной кривой способом полярных координат из центра кривой

5.7.2. В тех случаях, когда длина мерного прибора меньше радиуса кривой, радиус откладывают в несколько приемов по предварительно намеченным створам.

5.7.3. Если работа ведется дальномером, то положение точки на кривой устанавливается перемещением рейки вдоль центрального створа до получения по ней предвычисленного значения (или разности отсчетов), соответствующего радиусу кривой. Наиболее быстро такие отсчеты производятся светодальномерами, имеющими цифровое табло с результатами измерений до вех с триппельпризменными отражателями. Целесообразен и метод последовательной установки из центра кривой вдоль радиусов ряда колышков с определением до них расстояний по дальномеру. Затем, взяв разности между полученными дальномерными расстояниями и радиусом, откладывают их в соответствующем направлении от колышков, получая точки на кривой.

5.8. Определение направления нормали к трассе на кривой

5.8.1. Направление поперечного створа по нормали к трассе на кривой устанавливают для разбивки элементов земляного полотна и расположенных на нем искусственных сооружений.

5.8.2. Нормаль к круговой кривой разбивается несколькими способами: восстановлением перпендикуляра к середине хорды, разбивкой биссектрисы угла между двумя хордами одной и той же длины, построением угла между начальной хордой и нормалью или построением магнитного азимута нормали в заданной точке кривой.

5.8.3. Для восстановления перпендикуляра к середине хорды из ее концов делают двойную засечку отрезком одной и той же величины, превышающим 2/3 длины хорды (рис. 5.7). Полученные две точки соединяют между собой, образуя перпендикуляр к хорде или нормаль к кривой в точке, расположенной в середине хорды.

5.8.4. Построение нормали с помощью биссектрисы угла b, образованного между двумя хордами одной и той же длины, выполняют из точки кривой, расположенной между двумя смежными с ней точками кривой и отстоящими от нее на одном и том же расстоянии (рис. 5.8). Установив теодолит между двумя хордами, визируют последовательно на каждую смежную точку кривой и берут отсчеты а и b. Устанавливают отсчет с, равный полусумме отсчетов на смежные точки, с=(а+b)/2 и соответствующий направлению нормали кривой в точке стояния прибора.

Рис. 5.7. Схема восстановления перпендикуляра к середине хорды методом линейной засечки

Рис. 5.8. Построение нормали на кривой с помощью теодолита

Рис. 5.9. Построение угла между направлением начальной кривой и нормалью к кривой

Рис. 5.10. Схема определения нормали и кривой по магнитному азимуту

5.8.5. Для построения теодолитом угла yп в заданной точке кривой (рис. 5.9) необходимо произвести расчет. Угол определяется по формуле

yп =90°-ng/2,

где n - порядковый номер точки на кривой или число интервалов разбивки кривой;
lк - длина интервала между точками разбивки;
g=lк/R - угол дуги интервала разбивки кривой;
R - радиус круговой кривой.

Теодолитом откладывают величину этого угла от начальной хорды и получают направление нормали.

5.8.6. Для отложения магнитного азимута нормали (рис. 5.10) устанавливают теодолит в точке начала (конца) кривой и по буссоли находят магнитный азимут касательной Ат. Далее устанавливают теодолит в одной из точек кривой, ориентируют нуль лимба по буссоли на север, рассчитывают азимут нормали Ап¢ или Ап¢¢ и откладывают его на лимбе. Из рис. 5.10 видно, что азимут нормали для любой ветви кривой Ап¢т ± j или Ап¢¢= Ат ± пg, где j =90° - пg.

5.8.7. Нормали для клотоидных кривых получают с помощью магнитного азимута построением угла между хордой и нормалью. Для построения угла y в точке клотоидной кривой между направлением на начало кривой и нормалью, рассчитывают величину этого угла (см. рис. 5.9). По аналогии с рис.5.10 он определяется по формуле yнк=90°-ng при bп=п2/2к(2А2), где А - параметр клотоиды; bп - угол между касательными к клотоиде в начальной и определяемой точках. Величина угла откладывается теодолитом от направления на начало кривой.

5.8.8. Построение магнитного азимута Ап нормали к клотоидной кривой выполняется теодолитом. Установив теодолит в точке начала клотоиды, находят по буссоли магнитный азимут касательной Ат. Затем, поставив теодолит в заданную точку кривой, по буссоли ориентируют нуль его лимба на север и по лимбу откладывают азимут нормали клотоиды Ап¢ или Ап¢¢. По аналогии с рис. 5.10, Ап¢= Ат ± bп±90° или Ап¢¢= Ат ± п2/2к(2А2).

Отложив азимут, получают направление нормали к клотоидной кривой.

5.9. Детальная разбивка вертикальной круговой кривой способом прямоугольных координат

5.9.1. В этом способе прямоугольные координаты Cn и Un откладывают вдоль оси C, направленной по тангенсу от точки начала (конца) кривой, и по перпендикуляру к нему, являющемуся осью U (рис. 5.11).

5.9.2. Прямоугольные координаты Cn и Un рассчитываются по формулам: Cn=nlв; Un =n2lв2/(2Rв), где lв - интервал разбивки точек вертикальной кривой; п - число интервалов разбивки; Rв - радиус вертикальной кривой.

5.9.3. Ординаты Un являются поправками к проектным отметкам точек расположенных вдоль касательных к вертикальным кривым.

5.10. Детальная разбивка вертикальной кривой от ее нулевой точки

5.10.1. В данном способе (рис. 5.12) устанавливают значения горизонтальных абсцисс ln и вертикальных ординат hn, отсчитываемых от нулевой точки кривой. Разбивку производят через интервал lв в обе стороны от нулевой точки.

5.10.2. Значения координат, отсчитываемых от нулевой точки кривой, устанавливают по формулам ln =Rвin; hn=1/2Rвin2 где in -уклон касательной к кривой в заданной точке; Rв - радиус вертикальной кривой.

Рис. 5.11. Вид детальной разбивки вертикальной кривой способом прямоугольных координат

Рис. 5.12. Вид детальной разбивки вертикальной кривой от ее нулевой точки

Раздел 6. ГЕОДЕЗИЧЕСКОЕ УПРАВЛЕНИЕ РАБОЧИМ ОРГАНОМ МАШИНЫ ПРИ СТРОИТЕЛЬСТВЕ ДОРОГИ

6.1. Основные виды, правила и положения геодезического управления работой строительных машин

6.1.1. Комплекс геодезических работ при строительстве сооружений, обеспечивающий установку и перемещение рабочих органов строительных машин в пространстве в соответствии с заданным проектным положением, относится к геодезическому управлению работой строительных или монтажных машин. Различают ручное, полуавтоматизированное и автоматизированное геодезическое управление. Оно может обеспечивать одновременную работу как одной, так и нескольких машин.

6.1.2. Геодезическое управление работой машин выполняется на каждом заданном проектном участке отдельно специальной геодезической службой строительства.

6.1.3. Ручное геодезическое управление предусматривает установку на местности различных приборов, отдельных устройств или специальных знаков в такое положение, при котором водитель механизма с их помощью в течение всей работы непрерывно видит заданное (проектное) положение рабочего органа своей машины и в соответствии с ним проводит все строительные работы.

6.1.4. При полуавтоматическом геодезическом управлении перемещение рабочего органа механизма вдоль установленною геодезистами заданного положения частично осуществляется специальными автоматическими устройствами, а частично - водителем механизма.

6.1.5. При автоматическом режиме работы рабочие органы строительных механизмов двигаются автоматически по заданному геодезистами направлению.

6.1.6. Геодезическое управление машинами должно обеспечивать комплексную механизацию строительного производства при одновременной работе целой группы специализированных высокопроизводительных машин в наиболее эффективном режиме. Работа каждой строительной машины в таких комплексах должна выполняться качественно в соответствии с ее мощностью и расчетной производительностью.

6.1.7. В настоящее время существует несколько систем геодезического управления работой строительных машин: система непрерывного визуального управления плановым и высотным положениями рабочих органов машин относительно проектных геометрических параметров сооружения; система управления, в которой вдоль натянутой копирной струны, установленных рельс форм, бортового камня, лазерного или светового луча (плоскости), задающих необходимое направление и высоту, перемещается датчик, преобразующий в электрические сигналы отклонения рабочих органов машин от проектной поверхности; системы дистанционного управления с применением визирного луча геодезического прибора и управления строительными машинами по предварительно рассчитанным координатам с автоматическим введением поправок в положение механизмов при отклонении их рабочих органов от заданной траектории.

6.1.8. При геодезическом управлении работой землеройных машин обычно используют системы непрерывного визуального слежения и наклонной или горизонтальной лазерной (световой) плоскости. Значительно реже используется система дистанционного управления визирным лучом геодезического прибора. При планировке корыта и устройстве слоев дорожной одежды следует использовать системы геодезического управления через различные копирные механические или лазерные устройства.

6.1.9. Геодезическим управлением работой машин должно обеспечиваться непрерывное движение рабочих органов работающих механизмов вдоль заданного положения, при котором водители механизмов либо сами приводят их в заданное положение, либо наблюдают за правильностью работы следящей автоматизированной системы механизма, за соблюдением ею этого положения.

6.1.10. При строительстве проезжей части автомобильной дороги геодезическим управлением работой машин должна обеспечиваться заданная ровность корыта, слоев основания и покрытия, равномерность распределения строительных материалов в слоях дорожной одежды. Это определяет равнопрочность строительства дорожной одежды на всем протяжении дороги при наиболее экономном расходовании строительных материалов и достижении наибольшей ровности поверхности каждого слоя дорожной одежды и покрытия.

6.2. Ручное геодезическое управление работой машин

6.2.1. Для ручного управления при непрерывном визуальном сложении направление движения механизма в плане определяется установкой створных вех вдоль движения машины, а по высоте - установкой горизонтальных планок вех-визирок на заданной проектной высоте.

6.2.2. Створные вехи устанавливают параллельно оси сооружения в створе с глазом водителя механизма (рис. 6.1), а планки вех-визирок - со стороны места водителя, за пределами работ, параллельно заданной проектной плоскости с учетом положения глаза водителя относительно рабочего органа механизма (рис 6.2).

6.2.3. Максимальная удаленность вех не должна превышать 100-150 м, а горизонтальных планок вех-визирок - 60-70 м. Длина горизонтальных планок вех-визирок а, установленных с интервалом в 20 м, должна удовлетворять условию (рис. 6.3) а>b/2, где b - расстояние между родителем и створом вех-визирок. При большем расстоянии водителя от такого створа устанавливают дополнительный ряд визирок или сокращают интервал их расстановки.

Рис. 6.1. Схема установки створных вех в плане:

1 - глаз наблюдателя; 2 - вехи-визирки; 3 - визирки на рабочем органе механизма

Рис 6.2. Схема установки створных вех по высоте

Рис. 6.3. Схема расстановки оси в зоне работы механизма

Рис. 6.4. Экран для задания направления строительной машине

6.2.4. Направления задаваемых створов следует размещать на уровне видимости водителя машины вдоль направления движения механизма. Положение рабочего органа машины при этом должно фиксироваться на том же уровне специальным визиром, вехой, маркой или экраном с точкой (рис. 6.4).

6.2.5. В тех случаях, когда управление работой машины ведется из ее кабины, у ветрового стекла перед правым глазом водителя устанавливается крест-визир, вертикальная линия которого параллельна оси движения машины.

6.2.6. Для того чтобы водитель мог контролировать работу механизма, перед ним должны быть установлены ряд створных вех или вех-визирок, причем одна из них всегда должна быть контрольной (дополнительной).

6.2.7. Передвижение машин в продольном направлении задается вехами, остановленными параллельно оси сооружения или его элемента в створе с наблюдателем-водителем или передается с кромки рабочего органа машины водителю системой зеркал или призм. При продольном движении (рис. 6.5) и наблюдении через системы зеркал или призм направление устанавливается с учетом смещения створа. Если движение машины ведется поперек оси сооружения (рис. 6.6), то смещение створа от бровки полотна Dl соответствует расстоянию между положением рабочего органа машины и местоположением водителя механизма.

6.2.8. Расстановка на местности ряда точек со специальными визирными знаками, обеспечивающими постоянную видимость водителем заданного проектного положения относительно рабочего органа машины, должно быть выполнено за пределами зоны работы механизмов. В качестве мест размещения таких знаков следует рекомендовать участки, прилегающие к контуру элемента строящегося сооружения, или территории смежных участков, где в период строительства данного элемента сооружения каких-либо других строительных работ не производится.

Рис. 6.5. Схема управления строительным механизмом при продольном перемещении вдоль оси сооружения

Рис. 6.6. Схема управления строительным механизмом при поперечном перемещении:

1 - линия визирования; 2 - створные вехи; 3 - бровка полотна

6.2.9. Интервалы размещения знаков геодезического управления работой машин должны соответствовать точности производства строительных работ.

6.2.10. На прямолинейных участках дорожного полотна с однородным продольным уклоном (рис. 6.7) визирки должны устанавливаться за кромкой полотна через определенный интервал d0 с таким расчетом, чтобы точность наблюдения за положением рабочего органа машины относительно заданного не выходила за пределы допустимых колебаний высот dhпр, а створность бровок и кромок элементов дорожного полотна не выходила за пределы допустимых отклонений от створок dlпр. В соответствии с этим при визуальном наблюдении за створностью визирок и вех их расстановка должна быть в соответствии с погрешностями работы машины и ее управления dlпр/dпр¢/3438¢»К¢/3500, где К¢ - коэффициент учета погрешностей, влияющих на точность визирования.

Если предельная погрешность не выходит за пределы dl¢пр, то максимальное расстояние между крайними вехами створа (наиболее удаленной вехой и вехой машины) не должно превышать d¢пр=1K 3500 dl¢0

Например, при предельной погрешности: dlпр0.05м; K=2; d¢пр»90м.

Принимая в качестве предельной погрешности соблюдение ровности поверхности земляного полотна за счет сворности визирок dh¢=0,02м, предельная удаленность крайней визирки не должна превышать dпр с=40 ... 60м. Для того чтобы три створные визирки свободно проектировались на ребро визирки (см. рис. 6.7), установленной на рабочем органе машины (на ноже бульдозера, грейдера, скрепера и др.), интервал между ними должен быть, около dпр/3 или d0=15 ... 20м, а длина планки визирки на машине должна быть, оптимальной. Она должна соответствовать углу обзора водителем территории участка работы строительной машины, т.е. должна быть близка ширине ножа или габариту машины.

6.2.11. Возвышение верха (ребер) планок всех визирок комплекса (не менее трех, установленных на местности вдоль бровки полотна, и одной на рабочем органе машины) относительно заданной (проектной) линии или плоскости должно соответствовать высоте точки визирования (глаз водителя) над такой заданной; линией или плоскостью (рис. 6.8). При дистанционном управлении строительными машинами точность визирования становится выше на величину увеличения трубы геодезического прибора и предельное расстояние установки прибора от механизма будет значительно больше.

Рис. 6.7. Схема установки визирок на прямолинейном участке

Рис. 6.8. Схема установки визирок по высоте

Рис. 6.9. Схема регулирования положения ножа бульдозера по высоте

Рис. 6.10. Схема регулирования положения ковша экскаватора

6.2.12. При дистанционном управлении из заданной створной точки визирная ось геодезического прибора (обычно теодолита) устанавливается параллельно заданному (расчетному) направлению. Управляемая строительная машина, находящаяся в исходной точке, устанавливается, чтобы ее рабочий орган совпадал с заданным расчетным положением. Визирная марка рабочего органа машины при этом должна совмещаться с визирной осью геодезического прибора. При движении машины вдоль заданного направления ее водитель, наблюдающий в геодезический прибор, следит за тем, чтобы визирная ось его трубы все время проектировалась в центр марки или планшета расположенного на рабочем органе машины. Как только возникнет отклонение центра марки (планшета) от визирного луча прибора, водитель с помощью специального кнопочного устройства дистанционного управления машины возвращает ее рабочий орган в заданное положение. При этом центр марки вновь совмещается с визирной осью прибора. Перемещение рабочего органа с помощью такого дистанционного управления может производиться как по радио, так и через кабельную связь.

6.2.13. Разработку выемок и отсыпку насыпей ведут с таким расчетом, чтобы при их окончательной отделке добор грунта (срезка без подсыпки) не превышал 5-10 см. При окончательной отделке поверхности земляного полотна придают поперечные уклоны и кривизну поверхности в соответствии с проектом.

6.2.14. При отделке земляного полотна бульдозером или грейдером целесообразно к его ножу крепить жесткий флажок, а устанавливаемые на бровке земляного полотна или корыта разбивочные колышки ставить в соответствии с возвышением низа флажка над проектной поверхностью hф (рис. 6.9).

6.2.15. При разработке грунта экскаватором линию визирования можно помечать чертой на рукоятке ковша при отвесном положении рукоятки (рис. 6.10).

6.3. Автоматизированное и полуавтоматизированное геодезическое управление работой машин

6.3.1. Для автоматизированного геодезического управления широко используются различные механические копирные устройства в виде натянутой струны, спланированной поверхности корыта или готового основания покрытия смежной полосы в виде линии ограничительного борта или бруса, по которым скользят датчики рабочих органов машины. Электрические сигналы от датчика фиксируют отклонение рабочей части механизма от заданного положения и воздействуют на ее управляющее устройство для установки рабочего органа и заданное положение.

Рис. 6.11. Схема управления бульдозером с помощью лазера

6.3.2. При обозначении на местности заданного проектного направления лазерным лучом (лазерным теодолитом, нивелиром, визиром) или лазерной плоскостью геодезического прибора системы СКП-1, САУЛ-1, лазерпланом или другим прибором на машине устанавливается фотоприемное устройство с центральной точкой заданного положения рабочею органа. На фотоприемник проектируется пятно лазерного луча или линия лазерной плоскости, по положению которых относительно центральной точки автомат или водитель механизма управляет рабочим органом машины. Когда на рабочем органе машины установлен фотоприемник-матрица (ФП) (рис. 6.11), передающая положение лазерного луча относительно его нейтральной точки, управление может производиться автоматически или через лампочный индикатор, расположенный в кабине водителя механизма. В каждом таком варианте перемещений рабочего органа машины производится в соответствии с сигналами, полученными от ФП. Кроме них, имеются градуированные сетки-экраны (рис. 6.12), указывающие по положению светового пятна или линии на экране величину смещения в данный момент рабочего органа машины относительно заданного центрального положения.

6.3.3. При возведении земляного полотна с применением лазерных систем САУЛ и СКП-1 или системы ПУЛ-3 используются дорожные машины с гидроприводом рабочего органа.

6.3.4. Для земляных работ с применением САУЛ, СКП-1, ПУЛ-3 необходимо: центрировать направляющую станцию над одной из точек исходной линии, расположенной вне зоны производства земляных работ; ось луча направляющей станции ориентировать на начальную точку зоны производств работ; от полученного положения оси дороги выполнить разбивку высоты разрабатываемого (отсыпаемого) слоя земли; задать проектный уклон лучу прибора; при включенной автоматической системе приемной станции, смонтированной на отвале автогрейдера, ноже скрепера, бульдозера произвести работы по отсыпке слоя (или планировке) под заданную лучом прибора плоскость. После отсыпки (разработки) слоя переставить направляющую станцию на высоту следующего отсыпаемого (разрабатываемого) слоя насыпи (выемки).

6.3.5. Основные пункты установки приборов геодезического управления работой матчи при устройстве земляного полотна следует размещать, в точках нулевых работ и точках перелома проектной линии в плане и профиле. На участках горизонтальных и вертикальных кривых такие пункты назначают в точках начала и конца каждой кривой.

6.3.6. Современное строительство бетонного покрытия автомобильной дороги ведется специальным комплектом машин ДС-100, ДС-110 и другими со скользящими формами (подвижной опалубкой и автоматической следящей системой). Качество работ такого комплекта высокопроизводительных машин обеспечивается геодезическим управлением и настройкой его рабочих органов.

6.3.7. Геодезическое управление осуществляется копирной струной, устанавливаемой и укрепляемой на специальных стойках со струбцинами и натягиваемой вдоль участка специальной лебедкой. На закруглениях стойки со струбцинами устанавливаются с таким интервалом, чтобы укрепляемая на них копирная струна, образуя ломаную линию вдоль хорд кривой, обеспечивала проектное очертание (рис. 6.13).

Рис. 6.12. Сетка-экран со световым пятном луча лазера

Рис. 6.13. Схема установки копирной струны на закруглении:

1 - проектная кривая: 2 - струбцины; 3 - копирная проволока

Перед началом работ рабочие органы комплекта машин устанавливают в исходное положение и особенно тщательно выравнивают ножи отвалов профилировщика. Правильность их установки определяется после пробного прохода. Просвет под 3-метровой рейкой после такой пробы должен быть не больше 3 мм.

6.3.8. Перед работой машину устанавливают вдоль оси укладываемой полосы дороги на ровной площадке так, чтобы ось машины (центр рабочего органа) совпадала с осью полосы. Затем по указаниям геодезиста рама машины устанавливается горизонтально. После этого в машине регулируют элементы автоматической системы слежения ровности, ставят машину в исходное положение, подвигая щуп датчика к струне и регулируя его положения элементами крепления. Положение контролируют по индикаторным лампочкам на пульте управления. Окончательно систему настраивают при ее включении в автоматический режим.

6.4. Особенности геодезического управления машинами на криволинейных участках

6.4.1. На горизонтальной или вертикальной кривых расстановку визирок следует производить через интервал d0 при величине стрелки между кривой и хордой fпр. При известном радиусе кривой R и дуги кривой К0, хорда которой равна длине интервала d0 (рис. 6.14), величина стрелки

.

Значение погрешности в определении стрелки f зависящей от погрешности в определении длины дуги К0, следует устанавливать по формуле:

6.4.2. При строительстве автомобильных дорог на кривых с радиусами R>1000 м можно допускать интервал расстановки визирок и вех d= К0£20м. В этом случае fпр£1/20£5 см, а ее погрешность dFпр£1/200£0,5 см.

Рис. 6.14. Схема установки визирок на кривой

Рис. 6.15. Схема расстановки визирных вех на закруглении

Эго показывает, что хорда горизонтальной кривой d0£20 м может заменять кривую при радиусах кривой дорожного полотна более 1 км. Принимая к расчету элементы вертикальной кривом с радиусом R>5000 м, при интервале d, Kbпр£20 м получим fbпр=1 см и dfb=0,1 см, что вполне обеспечивает точность работ при строительстве дорожных одежд укладочными машинами на вертикальных кривых с радиусами более 5 км.

6.4.3. Расстановку визирных вех и их горизонтальных планок следует производить с таким расчетом, чтобы в процессе движения машин при интервале разбивки кривой длиной К0 водитель мог непрерывно наблюдать один створ хорды за другим, переключая свои взгляд со створа одной хорды на створ последующей. При этом желательно, чтобы установленные вехи и визирки могли обеспечивать движение машин, как в прямом, так и в обратном направлениях по кривым (рис. 6.15).

6.4.4. Автоматизированное перемещение рабочих механизмов в пределах кривых в плане и профиле при использовании проволочных и других линейных копиров с датчиками механического типа ведется вдоль хорд к дугам.

При этом интервалы между изломами должны соответствовать , где R - радиус кривой, fпр - допустимая стрелка прогиба кривой относительно хорды.

6.4.5. Установка копиров на сложных участках строительства при наличии на них горизонтальной и вертикальной кривых с отгоном виража и уширением дорожного полотна требует аналогичного расчета и в вертикальной плоскости.

Рис. 6.16. Схема управления лазерным лучом на криволинейном участке

Рис. 6.17. Схема перемещения фотоприемного устройства на рабочем органе машины:

1 - рабочий орган; 2 - рама установки ФН; 3 - подвижная штанга; 4 - ФН

6.4.6. В автоматизированных системах геодезического управления следует использовать дополнительные устройства, блоки призм, обеспечивающие перемещение луча в соответствии с криволинейным участком (рис. 6.16) либо, сохраняя лазерный луч неподвижным, перемещать фотоприемное устройство относительно нижней и одной из боковых кромок рабочего органа машины (рис. 6.17). Для этого необходимо создать следящую систему таких перемещений, работающих с необходимой точностью. Эта система с программным управлением связана с нарастанием расстояния по мере перемещения механизмов вдоль кривой от исходной точки и с параметрами кривой.

Раздел 7. ДЕТАЛЬНАЯ РАЗБИВКА МОСТОВ, ВИАДУКОВ, ПУТЕПРОВОДОВ И ЭСТАКАД

7.1. Опорные сети разбивки

7.1.1. Разбивка сооружений может производиться с опорных точек, расставленных вдоль оси моста или линий, ей параллельной, в непосредственной близости к основным точкам разбивки сооружения. Положение таких опорных точек определяют промерами расстояний. В зависимости от установленной точности работ промеры ведут шкаловой лентой, светодальномером или оптическим дальномером.

7.1.2. Разбивку больших мостовых переходов производят с пунктов мостовой триангуляции (трилатерации) или точек линейно-угловой сети. Схемы мостовых триангуляций изображают в виде ряда треугольников, геодезических четырехугольников или в виде специальной триангуляционной сети (рис. 7.1), и линейно-угловые сети - в виде систем линейно-угловых фигур (рис. 7.2).

7.1.3. При создании опорной сети и стесненных условиях применяют микротриангуляцию с длинами сторон опорной сети 70-120 м.

Рис. 7.1. Варианты схем мостовой триангуляции

Рис. 7.2. Варианты схем линейно-угловых сетей

7.1.4. В проекте построения опорных сетей должны быть предусмотрены:

а) взаимная видимость пунктов при наблюдениях с земли; б) расположение пунктов и незатопляемых, геологически устойчивых местах; в) расположение базисов на участках местности с уклонами не более 2°; г) включение в сеть исходных точек мостового перехода А и В (см. рис. 7.2); д) хорошая видимость с пунктом оси мостового перехода.

7.1.5. На крупных мостовых переходах предпочтение в качестве опорных имеют сети из линейно-угловых фигур. Они могут удачно сочетать размеры сети с длиной перехода и особенностями местности и редко снижают влияние рефракции на результаты измерений вдоль берегов реки. Одна из линий таких сетей обычно совпадает с осью мостового перехода.

7.1.6. Углы опорных мостостроительных сетей измеряются точными теодолитами (с точностью da=±5¢¢), а стороны - светодальномерами.

7.1.7. При больших длинах сторон и высокой точности линейных измерений (с погрешностью 1:200000) координаты точек линейно-угловых сетей могут определяться без громоздких вычислений.

7.1.8. К построению, сетей из линейно-угловых фигур или триангуляции и трилатераций следует прибегать лишь в тех случаях, когда по условиям местности и требованиям строительных работ непосредственные промеры с необходимой точностью по оси сооружения или по удобным для разбивки направлениям трудно осуществимы.

7.1.9. Кроме плановой опорной сети, на строительстве создают высотную опору с установкой постоянных реперов на каждом берегу и рабочих реперов на каждой строящейся опоре сооружения.

7.1.10. Точность опорной сети, создаваемой для разбивки мостов, виадуков и путепроводов, зависит от принятой технологии строительно-монтажных и разбивочных работ, от конструкции сооружения, условий местности, наличия геодезического оборудования и от принятой организации строительных работ (см. инструкцию, разд. 2, табл. 2.7).

7.2. Разбивка центров опор мостов, виадуков и путепроводов

7.2.1. Перед разбивкой центров опор уточняют пикетажное положение исходных точек; промеряют расстояние между исходными точками разбивки м закрепляют их знаками; передают высоты через водоток и уточняют высоты основных реперов, предварительно закрепив их на местности фундаментальными знаками; устанавливают в проекте значения координат точек опорной сети.

Рис. 7.3. Схема разбивки центров опор моста

Рис. 7.4. Схема разбивки центров опор с использованием дублеров

7.2.2. Разбивку центров опор в плане производят вдоль оси сооружения или по створам, параллельным этой оси, расположенным за пределами строительных работ. Проектные расстояния откладывают от исходных точек до центров опор (рис. 7.3) или их дублеров (рис. 7.4) и прямыми угловыми, или створными засечками с точек базиса (рис. 7.5), или с пунктов мостовой триангуляции, трилатерации или точек линейно-угловой сети (рис. 7.6).

7.2.3. Линейные измерения производят светодальномерами, а также лентами и металлическими рулетками по специальным мосткам, устроенным на столбиках по суходолу и на спаях через реки небольшой глубины или по вмороженным в лед прокладкам.

7.2.4. Способ непосредственного отложения проектных расстояний от исходных точек А и В вдоль продольной оси сооружения до центров опор перехода - точек, 1, 2, 3, 4, 5, 6 (см. рис. 7.3) - рекомендуется применять при всех удобных случаях.

7.2.5. Проектные расстояния этим способом откладывают с повышенной точностью в прямом и обратном направлениях.

7.2.6. При измерениях мерными приборами вводят поправки за температуру и компарирование прибора. Их определяют и вводят в измеряемые расстояния на каждом пролете.

Рис. 7.5. Схема разбивки центров опор угловыми засечками с точек базиса

Рис. 7.6. Схема разбивки центров опор угловыми засечками с пунктов мостовой триангуляции

7.2.7. Положение точек на мостках фиксируют гвоздиками с последующим проектированием их отвесом и закреплением специальными знаками или столбиками.

7.2.8. Разбивку центров опор с точек оси, параллельной оси сооружения, производят вдоль перпендикуляров, построенных в этих точках теодолитом. Расстояния между точками разбивочной оси, параллельной оси сооружения, и центрами опор измеряют обычными лентами, рулетками или светодальномерами (см. рис. 7.1).

7.2.9. При строительстве малых мостов с одного конца сооружения разрешается производить разбивку центров опор последовательными промерами расстояний между ними по оси сооружения. При этом каждая строящаяся опора разбивается на проектном расстоянии от возведенной предыдущей (т.е. на расстоянии между смежными центрами опор). Этот способ имеет запас точности и дает возможность последующей частичной корректировки положения каждой опоры.

Данным способ недопустим при «встречном» способе производства работ (с двух концов сооружения), так как приводит к накоплению погрешностей в местах встречи.

7.2.10. При разбивке центров опор способом засечки с пунктов мостовой опорной сети положение каждой разбиваемой опоры не зависит от разбивки других и поэтому их строительство может производиться независимо при любом виде строительных работ (встречном, последовательном или произвольном).

7.2.11. Для разбивки центров опор угловыми засечками рассчитывают разбивочные углы засечки. Их находят по дирекционным углам, найденным из решения обратной геодезической задачи (по координатам пунктов триангуляции и проектным координатам центров опор) или из решения треугольника по двум сторонам и углу между ними. Результаты расчетов вносят в чертеж разбивки центров опор.

7.2.12. При разбивке центров опор способом угловой засечки пункты разбивки целесообразно размещать на базисе, проходящем параллельно оси сооружения или под некоторым углом к ней.

7.2.13. Углы засечек при точках 1; 2; 3; 4 (см. рис. 7.5) должны быть не менее 30 и не более 150°. Для выполнения этого условия засечку производят с дополнительных, точек базиса, предусмотренных в разбивочном чертеже и хорошо закрепленных на местности.

7.2.14. Центры опор засекают с трех точек; (с двух боковых и с осевой - исходной). При допустимости погрешности в такой створной засечке полученную точку по перпендикуляру смещают на ось сооружения.

7.2.15. Для восстановления точки центра опоры в процессе строительства направление засечек каждой опоры закрепляют специальными визирными знаками на противоположных берегах реки в мостах, не затопляемых паводком.

7.2.16. Для разбивки отдельных элементов опоры при ее строительстве устанавливают горизонтальную обноску. На обноску выносят ось сооружения и перпендикулярную ей ось опоры.

7.2.17. Центры опор закрепляют на берегах вертикальными створными плоскостями (рис. 7.7) н приближенно - бакенами или плавающими вехами. Более точно разбивку положения центров опор в таких местах производят после отсыпки или намыва островков или установки в них фундаментов опор с помощью опускных колодцев или кессонов.

7.2.18. При сооружении опор в глубоких реках на спаях-оболочках, опускных колодцах или кессонах разбивку их положения ведут в два приема. Вначале находят положение центра опоры, подводят к месту на плаву агрегат для сооружения опоры и закрепляют его якорями. Определив положение установленных на агрегате всех марок относительно центра опоры, в направлении оси моста устанавливают каркасы с гнездами для сваи или подводимые на плаву опускные колодцы или кессоны.

Рис. 7.7. Схема закрепления на берегах центров опор вертикальными створными плоскостями

Рис. 7.8. Схема определения планового положения опоры с точек мостовой триангуляции

7.2.19. После установки низа колодца или кессона на грунт их положение уточняют, а в процессе дальнейшего опускания выправляют в соответствии с проектным. При опускании кессонов и колодцев с помощью установленных на них реек и марок ведут наблюдения за креном и смещением их центра от заданного положения и за глубиной погружения.

7.2.20. По окончании работ по устройству основания опоры производят более точную разбивку ее центра. Ее ведут теодолитом на поверхности основания опоры разбивая продольную и поперечную оси и закрепляя их на опоре или обноске. Затем ведут строительство самой опоры.

7.2.21. В ходе строительства положение центров опор неоднократно проверяют и уточняют, используя для этого створные визирные знаки.

7.2.22. На глубоких реках в точках, закрепленных плавающими вехами, устанавливают основания опор (сваи-оболочки, кессоны, опускные колодцы) на плаву. Плановое положение каждого основания опоры определяют из трех точек мостовой триангуляции A, D, F - (рис. 7.8), визируя с них теодолитами на марки (т, 0, n), укрепленные на основании опоры (кессона, опускного колодца) или на рамном каркасе (сваи-оболочки).

7.2.23. При использовании светодальномеров центры опор могут быть определены по проектным расстояниям от исходной точки без угловых засечек. Для этого устанавливают прибор в исходной точке (см. рис. 7.3, точка А) и строго по проектной линии (для моста - по оси мостового перехода) намечают места положения опор, определяя светодальномером точное расстояние. Полученные расстояния сравнивают с проектными, определяют поправки и откладывал их в соответствующую сторону вдоль проектной линии, определяют положение центра каждой опоры. Расстояния до всех полученных центров опор со сторон исходной точки (см. рис. 7.3 точки В) контролируют.

7.2.24. Для малых мостов и путепроводов длиной до 25 м и водопропускных труб детальная разбивка может быть выполнена от точек трассы без создания специальной опорной геодезической сети.

7.2.25. Разбивочные работы начинают после восстановления осей искусственных сооружений. Оси закрепляют столбами и выносными кольями (см. рис. 7.4).

7.2.26. Положение поперечной оси или грани каждой опоры моста определяют с помощью теодолита. Для этого устанавливают теодолит над центром опоры и направляют зрительную трубу вдоль оси трассы на веху, стоящую в исходной точке мостового перехода. При закрепленном лимбе поворотом алидады отмеряют проектный угол и по направлению визирной оси зрительной трубы выставляют вехи на линии продольной оси опор моста.

7.2.27. Для определения положения оси водопропускной трубы сначала определяют точку пересечения оси трубы с осью трассы. Для этого откладывают величину проектного расстояния от опорной точки на трассе. Установив над полученной точкой пересечения теодолит, определяют направление оси водопропускной трубы так же, как продольной оси опор моста.

7.2.28. Все расстояния при разбивке искусственных сооружений откладывают в горизонтальной плоскости.

7.2.29. В местах перехода реки или суходола ось моста разбивают и измеряют по предварительно построенным горизонтальным мосткам из досок (рис. 7.9). Для разбивки продольных осей опор строят дополнительные подмости или обноску.

7.2.30. Для устранения погрешностей в промерах при расположении мостков на разных уровнях переход с одного мостка на другой производят с помощью отвеса (см. рис. 7.9).

7.2.31. В зимний период разбивку моста через реку производят по льду замерзшей реки.

7.2.32. Разбивку однопролетного моста па линии АВ трассы (рис. 7.10) производят, откладывая в обе стороны от пересечения продольной и поперечной осей моста в точке С половины расстояний между устоями моста d/2. 15 полученные точки D и Е забивают колья и в соответствии с размерами опор вокруг них устанавливают обноски. На обносках с помощью теодолита фиксируют положение осей каждой опоры с указанием центров опор и их основных точек.

7.2.33. Для разбивки элементов опор моста делают обноску (рис. 7.11). Она состоит из брусьев или поставленных на ребро досок, прибитых в горизонтальном положении к столбам, прочно врытым в землю. В местах пересечения брусьев или досок с осями опор делают тонкие зарубки или забивают гвозди. Натягиванием тонкой проволоки по соответствующим зарубкам или гвоздям может быть восстановлено положение всех осей опоры.

Рис. 7.9. Мостки для разбивки оси моста (а - отвес)

Рис. 7.10. Схема вынесения осей опор моста на обноски

Рис. 7.11. Схема обноски с закрепленными осями:

1 - опоры; 2 - моста

Рис. 7.12. Схема разбивки многопролетного моста:

1, 2, 3, 4 - оси первой, второй, третьей, четвертой опор соответственно; 5 - поперечная ось моста; 6 - обноска; I, II, III - первый, второй, третий пролеты соответственно

7.2.34. Для разбивки многопролетного моста (рис. 7.12) в осях крайних опор в точках 1 и 4 устанавливают колья, откладывая для этою соответствующие проектные расстояния по продольной оси моста от точки С в прямом и обратном направлениях. Затем от кола в точке 1 отмеряют проектные расстояния (пролеты) до точек 2 и 3, а отрезок 3-4 измеряют как контрольное расстояние, которое должно быть равно проектному (третьему) пролету. Если это условие не выполняется и погрешность, больше допустимой, то разбивку повторяют, точность разбивки проверяют вторично, откладывая расстояния (пролеты) от точки 4 в обратном направлении.

7.2.35. Ось опор и положение центров опор (грани устоев) многопролетного моста определяют так же, как при разбивке однопролетного моста. Их закрепляют деревянными столбами, в торцы которых забиваются гвозди. Столбы закрепления должны сохраняться на весь период строительных работ до сдачи сооружения в эксплуатацию.

7.3. Работы при детальной разбивке опор и пролетных строений мостовых переходов, эстакад и путепроводов

7.3.1. Комплекс геодезических работ по разбивке опор при возведении больших, средних и малых мостов, виадуков, эстакад и путепроводов производится после детальной разбивки осей и центров опор по линии устоев. Он состоит из дополнительной детальной разбивки фундаментов и тела опор и установления высотного положения элементов опоры сооружения в процессе его строительства.

7.3.2. Детальную разбивку опор, сооружаемых на суше, производят от вынесенных на местность центров. Над закрепленным центром устанавливают теодолит и на заранее устроенную обноску выносят ось мостового перехода (путепровода, эстакады), точки т, п (рис. 7.13), а также перпендикулярную ей продольную ось опоры (точки р и q).

7.3.3. Контуры котлованов под фундаменты и положение граней фундаментов разбивают стальной рулеткой, наносят их на обноски и переносят на местность при помощи проволочных чалок и отвесов.

7.3.4. Разбивочные работы для разбивки фундамента и тела опоры производят с использованием обноски; натягивают проволоку по обноске и, нанеся на все необходимые точки по проектным расстояниям, сносят их по отвесу на землю, закрепляя колышками с соответствующей маркировкой.

7.3.5. Площадь котлована под фундамент разбивают с увеличением каждой стороны не менее чем на 20 см для обеспечения постоянного наблюдения за правильностью устройства опор.

7.3.6. Разбивочные работы для опор с вертикальными гранями производят рейкой с уровнем. Для наклонных граней применяются деревянные шаблоны.

7.3.7. Положение элементов опор и моста по высоте определяют с помощью нивелира от ближайших временных реперов.

7.3.8. В ходе разработки котлованов и возведения фундаментов ведут контроль за соблюдением проектных размеров.

Соблюдение проектных высот контролируют от реперов способом геометрического или тригонометрического нивелирования.

7.3.9. Детальную разбивку опор, сооружаемых на намытых островах (рис. 7.14), производят аналогично разбивке опор на суше. Над закрепленным центром О устанавливают теодолит и, визируя на исходные точки мостового перехода А и В, закрепляют в створе оси моста точки т1т2, n1n2, а в перпендикулярном направлении закрепляют продольную ось опоры точками р1р2 и q1q2. От закрепленных осей разбивают элементы опор методом прямоугольных координат.

Для определения положения отдельных точек опор по высоте на острове устанавливают рабочие реперы.

Рис. 7.13. Схема вынесения на обноску а оси mn мостового перехода и продольной оси опоры моста pq

Рис. 7.14. Схема разбивки опоры моста на намытом створе

7.3.10. При забивке свай-оболочек, опускании кессонов и колодцев наблюдают за вертикальным погружением, глубиной опускания камер (свай) и смещением осей и плановом положении.

7.3.11. Положение центров и осей опор в ходе строительства передают вверх. Особо тщательно контролируют и уточняют плановое и высотное положение центров подферменных - площадок, выполняя наблюдения с пунктов геодезической опорной сети и давая высоты с береговых реперов.

7.3.12. Разбивку опор эстакад в городских условиях производят от закрепленных на местности пикетов. Точным промером проектных расстояний от одного и того же пикета устанавливают центры опор. В полученных точках устанавливают теодолит и разбивают продольные и поперечные оси фундаментов опор, закрепляя их положение столбами.

7.3.13. По мере строительства опоры с помощью отвеса или зенитного лот-аппарата ее центр и оси передают вверх. Положение подферменных площадок уточняют при тщательной разбивке их центров с опорных точек и передачей высот с береговых реперов на их рабочую поверхность. При этом установку нивелира можно производить на строящихся опорах.

7.3.14. В процессе монтажа и установки пролетных строений теодолитом и рулеткой производят разбивку подмостей и оснований под временные и промежуточные опоры, проверку размеров и прямолинейности элементов пролетных строений и правильность их установки. С помощью нивелирования производят проверку строительных подъемов ферм, наблюдения за осадкой временных опор и подмостей, проверку прогиба консольных ферм, взаиморасположение опорных точек фермы по высоте и т.д.

7.4. Геодезические работы при монтаже сборных конструкций сооружений

7.4.1. Перед монтажом проверяют размеры сборных конструкций, помечают на них монтажные риски, разбивают основные оси сооружений, устанавливают обноску и наносят на нее направления разбивочных осей и положение проектных горизонтов.

7.4.2. К монтажу фундаментов опор сооружения приступают после того, как выроют котлован и зачистят дно в соответствии с проектной отметкой. При установке фундаментов несущих колонн вдоль помеченных на обноске продольных и поперечных осей натягивают проволоки и их пересечения проектируют отвесом и котлован. Над полученными точками, центрируют фундаменты, одновременно разворачивая их грани вдоль створных осей.

7.4.3. Положение продольных и поперечных осей фундаментов помечают рисками на гранях стаканов фундаментов, а дно стаканов нивелируют.

7.4.4. При установке колонн в стаканы фундаментов риски стакана и осей основания колонны должны быть совмещены, а верхние осевые риски продольной и поперечной осей должны при этом лежать в одной вертикальной плоскости с нижними. Такую установку колонн в отвесное положение производят теодолитами, стоящими вдоль осей фундамента. При установке одновременно выверяют высотное положение колонны, подбивая при необходимости в зазор под ней бетонную массу.

7.4.5. При монтаже сборных элементов конструкции отвесность колонн и устанавливаемых плит на высоте выверяют визирной плоскостью теодолита, а установку балок и плит в горизонтальной плоскости - нивелиром.

7.4.6. Передача отметок на вышележащие этажи производится нивелирами с помощью подвешенной стальной рулетки. Для неподвижности рулетки подвешенным к ней груз опускают в сосуд с вязкой жидкостью.

7.4.7. При любом из способов производства разбивочных и строительно-монтажных работ допускается частично корректировать положения отдельных элементов сооружения и центров опор по данным исполнительных съемок.

Погрешность возводимых опор учитывается при разбивке и распределяется между ними. В этом случае среднеквадратическая погрешность соблюдения длины пролета

где mоп - погрешность опоры; n - количество разбиваемых опор; n-1 - количество пролетов.

В таких случаях накапливающаяся погрешность в положении каждого возводимого элемента может в последующих этапах строительства сокращаться и перераспределяться. При этом в зависимости от количества элементов, участвующих в перераспределении погрешностей, исходные оси при оценке точности работ могут сдвигаться в ту или в другую сторону.

7.4.8. Особого внимания требуют геодезические разбивочные работы при строительстве широких мостов в момент монтажа главных балок пролетных строений. В процессе установки балок происходит накопление погрешностей от одного края пролетного строения к другому за счет погрешностей изготовления и коробления балок. В связи с этим перед их укладкой рекомендуется измерять действительные размеры балок для последующего распределения рассчитываемых погрешностей поровну на крайние балки, а где возможно - производить монтаж главных балок, начиная с середины сооружения.

7.4.9. Подферменные площадки в плане разбивают способом прямоугольных координат, а по высоте - нивелированием их положения ближайшего репера.

7.4.10. При монтаже пролетных строений производят летальную разбивку оси моста, выверяют прямолинейность сборки главных ферм, их высотную установку и величину строительного подъема.

7.4.11. При сборке ферм в пролете предварительно разбивают положение свай временных опор и подмостей. На подмостях разбивают продольную ось и размещение каждой фермы.

7.4.12. В процессе монтажа теодолитом совмещают осевые риски поперечных балок с осью моста, а их узлы ставят в соответствии с заданной проектной отметкой.

7.4.13. При монтаже следят за положением продольной оси и осадками опор. Выверку строительного подъема ведут многократным нивелированием одних и тех же узловых точек верхних и нижних поясов.

7.4.14. При сборке ферм навесным способом плановую установку блоков ведут, совмещая осевые риски каждого последующего блока с осью сооружения, а в вертикальной плоскости - установкой нивелиром верха обреза блока в соответствии с его проектной высотой.

7.4.15. Разбивку осей и тела регуляционных сооружений ведут с пунктов опорной сети, а уточнение их криволинейного очертания производят с точек прокладываемого вдоль них теодолитного хода.

Раздел 8. ГЕОДЕЗИЧЕСКИЕ И МАРКШЕЙДЕРСКИЕ РАЗБИВОЧНЫЕ РАБОТЫ ПРИ СТРОИТЕЛЬСТВЕ АВТОДОРОЖНЫХ ТОННЕЛЕЙ

8.1. Наземные геодезические разбивочные работы

8.1.1. Автодорожные тоннели на незастроенной территории при неглубоком заложении строят открытым способом. В случае значительной глубины проходки применяют закрытый подземный способ.

8.1.2. Разбивочные работы при открытом способе строительства начинают с восстановления трассы. Вдоль трассы прокладывают нивелирный ход, закрепляя его реперами. Затем ось трассы, пикеты, плюсовые точки выносят за пределы предстоящих земляных работ и закрепляют створными знаками.

8.1.3. Разбивку контуром траншеи производят в соответствии с проектными размерами от оси трассы и закрепляют их кольями.

8.1.4. В ходе строительства ведется наблюдение с помощью приборов за соблюдением проектных размеров тоннеля, разбивка стен сооружения, вынес оси и отметок дна котлована от закрепленных выносных пикетов и реперов.

8.1.5. При закрытом подземном способе строительства автодорожных тоннелей в состав разбивочных работ входит: создание геодезической опорной сети; разбивка портальных частей тоннеля и шахтных стволов; определение направлений встречных забоев; определение длины тоннеля; передача высот и координат в подземные выработки; разбивка осей и внешних контуров тоннеля; нивелирование; наблюдение за точностью работ с проектными данными.

8.1.6. Геодезическая опорная сеть строится: а) для прямолинейных тоннелей при благоприятных условиях в виде линии, проложенной методом вешения створа через гору; б) для криволинейных тоннелей и при неблагоприятных условиях для прямолинейных тоннелей - методами триангуляции (трилатерации) или полигонометрии. Наиболее экономичный метод, обеспечивающий необходимую точность работ, - вешение створа через гору. Только при невозможности его применения из-за местных условий применяют другие методы.

8.1.7. При прокладке триангуляции между конечными точками тоннеля разрешается создавать свободную сеть, состоящую по возможности из геодезических четырехугольников.

8.1.8. Два опорных пункта триангуляционной сети должны быть расположены вблизи порталов и не далее 150-200 м от устоев шахт или входов в штольни (если таковые предусмотрены по проекту строительства) и совпадать с исходными точками направлений тоннеля в пунктах, допускающих прямое визирование на указанные входные отверстия тоннеля.

8.1.9. Для строительных работ внутри тоннелей прокладывают самостоятельную опорную сеть в виде системы полигонометрических ходов. От точек и линий таких ходов производят разбивку передовой штольни и разработку тоннеля на его полное сечение.

8.1.10. Наземная и подземная опорные сети взаимно связаны друг с другом и представляют единое целое. Обычно подземная маркшейдерская полигонометрическая сеть опирается на наземную геодезическую, которая строится в 2-3 раза точнее подземной сети.

8.1.11. Ось тоннеля со стороны каждого портала разбивают от пунктов геодезической опорной сети и закрепляют четырьмя створными знаками.

8.1.12. Разбивку предпортальных выемок и портальных частей производят от закрепленной оси тоннеля.

8.1.13. Центр каждого шахтного ствола определяют как проектную точку от пунктов геодезической опорной сети, закрепляют кольями и от него производят разбивку шахтного отверстия. Ось каждой штольни разбивают от опорных точек геодезической сети, закрепляют створными знаками и от них разбивают входную часть штольни.

8.2. Подземные маркшейдерские работы

8.2.1. Направления встречных забоев при строительстве прямолинейного тоннеля определяются направлением оси тоннеля со стороны каждого портала. При этом учитывают разность высот исходных точек и определяют уклоны обоих забоев.

8.2.2. Определение направления встречных забоев в криволинейном тоннеле при наличии промежуточных шахтных стволов производится передачей в подземную выработку дирекционного угла и высоты с наземных пунктов.

8.2.3. Передачу дирекционного угла в шахту выполняют способом двух отвесов (рис. 8.1), опущенных в шахтный ствол на проволоках с грузом по 25-50 кг н более. Устанавливают теодолит над точкой А теодолитного хода и измеряют горизонтальные углы b1 g1  и горизонтальные расстояния АС=с; СD; DA=b. В соединительном треугольнике АСD вычисляют углыb2, b3 и дирекционный угол направления СD, равный aCD, по формулам:

;

aCD = aBA+b2-g1

Дирекционный угол направления ВА, равный aBA, известен из теодолитного хода, проложенного от опорной сети до точки А.

Одновременно вторым теодолитом, установленным над точкой А¢ подземной выработки, измеряют горизонтальные углы b¢, g¢ и горизонтальные расстояния А¢С¢=с¢; С¢D¢= а; D¢A¢=b¢ и вычисляют искомый дирекционный угол направления A¢В¢=aА¢В¢. Так как aC¢ D¢ =aCD и , то aА¢ В¢ ==aC D+b¢¢-(360-g¢).

В соединительных треугольниках АСD и A¢В¢D¢ стороны и углы надлежит измерять с высокой точностью.

8.2.4. По полученным дирекционным углам и горизонтальным проложениям линий при необходимости вычисляют приращения координат и определяют координаты точек подземного хода.

8.2.5. Передача высоты на дно шахты производится способом геометрического нивелирования (рис. 8.2). В шахтный ствол опускают стальную рулетку с грузом и по ней одновременно производят отсчеты b и с двумя нивелирами. Если отсчеты на реперы а и d, то отметку шахтного Реп 2 определяют по формуле

H2=H1+a-(b-c)-d

8.2.6. Для строительных работ внутри тоннеля прокладывают самостоятельную опорную сеть в виде полигонометрического хода. В длинных тоннелях прокладывают два или три полигонометрических хода - рабочий и основной или рабочий, основной и главный.

8.2.7. Рабочий полигонометрический ход прокладывают вдоль тоннеля. Длины сторон такого хода назначают примерно 30-50 м. Их измеряют оптическим дальномером, лентой или рулеткой. Горизонтальные углы измеряют теодолитом средней точности.

Рис. 8.1. Схема передачи дирекционного угла в шахту

Рис. 8.2. Схема передачи высоты на дно шахты

Рис. 8.3. Схема разбивки оси тоннеля на кривой способом секущего многоугольника

8.2.8. После разработки 200-300 м тоннель центрируют, а направление оси уточняют прокладкой основного хода с длинами сторон не менее 150 м и прямолинейном тоннеле и максимально возможными по длине сторонами в криволинейном тоннеле. При этом стороны измеряют стальной проволокой или светодальномером, а углы - теодолитом с точностью до 3-5¢¢.

8.2.9. Положение точек основного хода уточняют при проложении главного полигонометрического хода. Его стороны измеряют светодальномерами или мерными проволоками с высокой точностью, а их направления - гиротеодолитами со средней квадратической погрешностью ±10¢¢.

8.2.10. Разбивку оси тоннеля на кривой производят способами продолженных хорд или секущего многоугольника. Способ продолженных хорд применяется ограниченно для детальной разбивки кривой, когда достаточно точно определены начало, середина и конец кривой.

8.2.11. Способ секущего многоугольника (рис. 8.2) рекомендуется применять при максимально возможной длине стороны АВ, чего достигают при условии равенства длин биссектрис b углов многоугольника величине стрелок f в середине хорд (b=f). При заданном радиусе круговой кривой R длину стороны АB многоугольника и величину его угла b определяют по формулам:; . При ширине тоннеля Р и установке теодолита в вершинах многоугольника на расстоянии 1 м от стен тоннеля величина b будет равна (в м) b/2-1.

8.2.12. На каждом участке закругления точки А1, С, В1 принимают соответственно в качестве начала, середины и конца кривой.

8.2.13. Для точного определения разности высот по концам тоннеля производят нивелирование II или III класса. Подземную высотную основу создают техническим нивелированием.

8.2.14. Длину тоннеля измеряют в направлении оси на поверхности земли или вычисляют по данным полигонометрии и триангуляции.

8.2.15. При щитовой проходке тоннелей направление щиту целесообразно задавать с помощью лазерного визира типа ЛВ-5М, лазерного указателя направления ЛУП-7 или лазерного теодолита ЛТ.

8.2.16. В процессе строительства постоянно следят за деформациями тоннеля. Для этого в различных его частях устанавливают геодезические знаки и периодически определяют их положение относительно друг друга и относительно геодезической основы.

Рис. 8.4. Схема поперечного смещения оси забоя:

1 - ось основного забоя; 2 - кривая № 1 радиуса R1; 3 - кривая № 2 радиуса R2; 4 - ось встречного забоя

8.2.17. При прокладке встречных забоев тоннельные выработки должны соответствовать их проектному положению. Погрешность в сбойках встречных забоев автодорожных тоннельных выработок должна быть допустимой. Она тесно связана с элементами горных выработок, со способами разработки сечений, с конструкциями обделки тоннелей и с условиями движения автомобилей и тоннелях.

8.2.18. Максимально допустимые поперечные погрешности в сбойках тоннелей должны ограничиваться возможностью их распределения в сбойках без внесения каких-либо существенных дополнительных затрат в строительство или ухудшения условии движения в них. Чтобы обеспечить это, процесс распределения таких погрешностей должен происходить лишь в пределах участков отставания тоннельных обделок от забоя, где еще возможно дополнительное перемещение оси без каких-либо лишних строительных работ.

8.2.19. Поперечное смещение оси забоев допускается лишь в том случае, если на предсбоечном участке можно произвести вписывание двух дополнительных кривых взаимно противоположных направлении (рис. 8.4) при рекомендуемых радиусах кривых, не требующих снижения скорости движения или устройства виражей и уширений проезжей части.

Раздел 9. РАЗБИВКА ПРОМЫШЛЕННЫХ СТРОЕНИЙ И РАЗЛИЧНЫХ УСТРОЙСТВ НА ДОРОГАХ

9.1. Опорная строительная сетка и обноска

9.1.1. Перед разбивочными работами на участке строительства комплекса зданий и сооружений разбивают строительную сетку. Ее пункты являются исходными для выноса на местность всех основных осей строящихся сооружений.

9.1.2. Строительная сетка вычерчивается в произвольной системе прямоугольных координат по строго параллельным направлениям координатных осей к главным осям проектируемых сооружений или городских проездов (рис. 9.1). Сетку строят в виде квадратов или прямоугольников со сторонами 200; 150 и 100 м. Погрешность отложения ее сторон должна быть меньше 1:10000. Основные квадраты или прямоугольники сетки разбивают на более мелкие (заполняющие) с размерами сторон 20; 40 и 50 м.

9.1.3. Пункты построенной строительной сетки закрепляются постоянными знаками. Сетка должна быть проверена выборочными контрольными измерениями углов и длин сторон квадратов (прямоугольников). Для определения высот пунктов строительной сетки, которые одновременно являются грунтовыми реперами, прокладывают нивелирные ходы III класса. Погрешности в превышениях между соседними пунктами допускаются до 3 мм.

Рис. 9 1. Схема расположения строительной сетки относительно проектируемого сооружения

Рис. 9.2. Разбивочный чертеж сооружения

Рис. 9.3. Вид построения обноски при строительстве сооружения

Рис. 9.4. Схема выноса осей сооружения на обноску

9.1.4. Для разбивки строений и различных промышленных зданий составляют специальный разбивочный чертеж с указанием размеров сооружения и положения его главных осей относительно пунктов строительной сетки (рис. 9.2).

9.1.5. Точки пересечения I, II, III, IV главных осей (рис. 9.2) выносят на местность методом прямоугольных координат.

9.1.6. Для закрепления разбиваемых осей обноску на плане сооружения проектируют строго параллельно главным осям здания на расстоянии, обеспечивающем ее сохранность при последующих земляных работах (рис. 9.3). На местности обноску строят от закрепленных точек (I, II, III, IV) пересечения главных осей, откладывая на их продолжении проектные расстояния a, b, c, d до обноски.

9.1.7. Построенная обноска должна удовлетворять следующим требованиям: 1) стороны обноски должны быть прямолинейны, параллельны осям сооружения и горизонтальны; 2) высота обноски должна быть в пределах 0,5-1,0 м от земли, чтобы над ее точками было удобно установить теодолит и производить линейные измерения.

9.1.8. На обноску выносят главные оси и основные внутренние оси сооружения (рис. 9.4). Главные оси выносят на обноску методом проектирования коллимационной плоскости при установке теодолита над закрепленными на местности точками пересечения главных осей (точки I, II, III, IV). Внутренние оси сооружения выносят методом линейных отложений на обноску проектных расстояний.

9.1.9. Основные оси сооружения, требующие высокой точности геодезических работ, дополнительно закрепляют грунтовыми закрытыми знаками, устанавливая их рядом с обноской на глубину 1,2-1,5 м.

9.1.10. Наносимое на обноску положение всех осей закрепляют гвоздями и вертикальной линией с записью наименования оси масляной краской. Кроме этого, оси закрепляют знаками, установленными за пределами строительных работ.

Рис. 9.5. Схема закрепления оси трубопровода на створных обносках

Для проектирования осей в котлован вдоль осей натягивают проволоку без ее существенного провисания. Места пересечения осей с помощью передвигаемых по проволоке отвесов проектируют вниз, а затем от них (в соответствии с размерами) детально разбивают отдельные элементы сооружения.

9.1.11. Используя нивелирование вдоль осей, на обноске устанавливают постоянные планки-визирки, имеющие заданную и предварительно рассчитанную высоту. Ходовая визирка также имеет расчетную высоту. Визирки используют при определении положения ряда точек в процессе рытья котлованов или траншеи, зачистки их дна и откосов, устройства бетонной подготовки фундамента или его отдельных деталей и т.д. При этом используется третья ходовая визирка.

9.1.12. Положение осей трубопровода водостока и его колодцев закрепляют на спорных обносках (рис. 9.5). Каждая такая обноска состоит из двух деревянных столбов, устанавливаемых на краю траншеи на высоте 0,5-1,0 м от поверхности земли с прибитыми к ним горизонтальными досками. Положение оси трубопровода в колодце указывают на визирках гвоздиками, а планки визирок промежуточных обносок устанавливают параллельно трубопроводу. Натянув проволоку по оси между смежными обносками, перемещают вдоль нее проволоку-причалку с отвесом, указывающим плановое положение в траншее и в котловане. Глубина разрабатываемой траншеи или котлована определяется ходовой визиркой, имеющей длину проектной глубины траншеи.

9.2. Разбивка при рытье котлованов, возведении фундаментов и опор сооружений

9.2.1. При устройстве фундаментов и установке опор сборных конструкции в проектное положение разбивочные работы выполняют в следующей последовательности: с концов осей сооружения методом створной засечки теодолитом проектируют в котлован, подготовленный для устройства или установки фундамента, продольные и поперечные оси опоры. По мере сооружения фундамента контролируют положение продольных и поперечных осей, перенося их на опалубку и грани стаканов.

9.2.2. Разбивку контура котлована или траншеи ведут от осей с учетом откосов и беспрепятственной установки на дне опалубки, бровки траншеи закрепляют колышками, а их положение отмечают на обноске.

9.2.3. При разбивке котлованов и траншей необходимо следить за тем, чтобы не было в них переборов земли. Перед зачисткой дна проверяют соответствие его положения проектному. Недоборы не должны превышать 5 см.

Для зачистки дна и откосов крупных котлованов разбивают сетку пересечения продольных и поперечных осей фундаментов сооружения. Вдоль сторон и в углах такой сетки ставят колышки под проектные отметки.

9.2.4. При разработке глубоких выемок или котлованов работы ведут в несколько ярусов, а для обеспечения направления откосов устанавливают лекала, закрепляя их положение направляющими траншеями. Направляющие траншеи разбивают вдоль откоса многоковшовыми экскаваторами примерно через 50 м.

9.2.5. Нижнюю бровку выемок и котлованов помечают на местности лишь при разработке нижнего горизонта, а направление последующих проходок экскаватора после обозначения бровки ведут с использованием визирок, глубиномеров или других устройств.

9.2.6. Дно и откосы больших выемок и котлованов обычно зачищают грейдерами, планировочными машинами или бульдозерами с использованием визирок геодезического управления работой их рабочих органов.

9.2.7. Монтаж сборных ленточных фундаментов ведут вдоль направления их осей, обозначенных проволокой, натянутой между точками обноски. Оси с проволоки проектируют отвесом. Монтаж фундамента начинают с определения положения маячных блоков, которые ставят в углах фундамента сооружения и укладывают вдоль оси через 15-20 м. Между углами установленных маячных блоков в 5 мм от граней натягивают проволоку-причалку, по которой с помощью отвеса размещают все промежуточные блоки. Положение блоков по высоте определяют нивелиром. Аналогично устанавливают блоки фундаментов под стены.

9.2.8. Разбивку вводов в фундаменты сетей подземных коммуникаций производят в соответствии с их положением относительно продольных и поперечных осей.

9.2.9. При разбивке опалубки для фундаментов из монолитного бетона и железобетона относительно строительных осей вначале ставят нижние щиты или короба, а затем после их выверки и закрепления - остальные части опалубки. Установку опалубки контролируют перед укладкой бетонной смеси. Верх фундамента на опалубке фиксируют гвоздями и шнуром, натягиваемым между гвоздями.

9.2.10. Горизонтальная поверхность верха фундамента разбивается нивелиром и закрепляется установкой обрезков арматуры в бетонную смесь перед ее выравниванием и затиркой. Рисками помечают размещение продольных и поперечных осей сооружения.

9.2.11. При креплении колонны анкерными болтами их точное размещение относительно осей достигается с помощью кондукторов (металлических пластин или рам с отверстиями для болтов) или прибегают к их бетонированию в колодцах.

9.2.12. Перед установкой колонны определяют положение стакана фундамента в плане относительно разбивочных осей. При отклонениях в положении стакана фундамента, не выходящих за пределы запроектированного зазора между стенкой стакана и гранью колонны, соответствующим перемещением колонны устанавливают ее в проектное положение, расклинивают в стакане, выверяют правильность установки колонны по вертикали и в плане производят ее замоноличивание.

9.2.13. При укладке самотечных трубопроводов (водостоков) устанавливают в проектное положение дно лотков труб. Для установки труб на бетонную подставку под каждое звено трубы нивелиром ставят металлические штыри-маяки или деревянные колья-маяки, служащие основанием для бетонирования подготовки. Маяки устанавливают с учетом проектного уклона в пределах каждого устанавливаемого звена.

9.3. Геодезические работы при строительстве наземной части сооружений

9.3.1. После завершения строительства подземной части сооружения производят вынесение высот и осей на поверхность фундаментов возводимого сооружения. Оси разбивают стальной рулеткой, а высоты - нивелированием, чем создают пулевой исходный горизонт с его условным уровнем.

9.3.2. Образование точек геодезического обоснования на каждом монтажном горизонте производится в процессе наклонного или вертикального проектирования на него опорных точек исходного горизонта.

9.3.3. Наклонное проектирование осей сооружения или параллельных им линий производится вертикальной плоскостью теодолита при двух положениях вертикального круга (КЛ и КП) с точек, расположенных в створе проектируемой оси или линии. Установка визирных марок (знаков) проектируемых точек на монтажном горизонте производится внутри контура сооружения, примерно на 0,5 м от плоскости его наружной стены. Проектирование установленных на горизонте визирных точек на перекрытие производят оптическим или маятниковым отвесом.

9.3.4. Проектирование направления разбивочной оси сооружения или линий, ей параллельной, на монтажный горизонт производится наклонным лучом теодолита с двух противоположных сторон сооружения. Допускается продолжение створа оси (линии) на монтажном горизонте от спроектированной на нем визирной точки при строгом центрировании и ориентировании трубы теодолита.

9.3.5. При вертикальном проектировании опорную точку исходного горизонта проектируют отвесно по вертикали оптическими или лазерными приборами вертикального проектирования. Прибор при этом тщательно нивелируют и центрируют над опорной точкой. Проектирование осуществляют через отверстия монтажных горизонтов на специальную прозрачную палетку (рис. 9.6). Проектирование выполняют при четырех взаимно перпендикулярных положениях окуляра прибора. Средний из четырех отсчетов по координатной сетке палетки переносят на перекрытие данного горизонта.

9.3.6. Плановая разбивочная сеть на исходном горизонте должна быть в 2 раза точнее сети, разбиваемой на монтажном горизонте.

9.3.7. Опорная разбивочная сеть в плане на исходном горизонте может быть сдвинута или развернута относительно осей здания или сооружения.

9.3.8. Точки плановой разбивочной сети на исходном и монтажном горизонтах по данным нивелирования получают высоты, которые являются рабочими реперами последующих разбивочных работ на каждом горизонте.

9.3.9. До начала работ на каждом монтажном горизонте нивелиром производят его выравнивание с установкой верха маяков па высоту проектных отметок, а теодолитом разбивают продольные и поперечные оси стеновых панелей.

9.3.10. При монтаже геодезическое обслуживание должно обеспечивать: совпадение осей панелей с разбивочными осями, их установку и строго вертикальное положение, совпадение с проектным положением верха панелей и их горизонтальных и вертикальных швов. При этом используют рейку-отвес (рис. 9.7) или маятниковый отвес (рис. 9.8).

9.3.11. Монтаж панелей начинают от середины сооружения с установки теодолитом базовых панелей, с закреплением их подкосами или кондукторами.

9.3.12. При монтаже каркасно-панельных зданий закрепление железобетонных конструкций ведут лишь после тщательной геодезической проверки их фактического положения.

9.3.13. Установка колонн производится теодолитом по осевым рискам. Установку высоких колонн по вертикали производят двумя теодолитами с нанесением на верхние смежные грани колонн сантиметровых шкал от исходных рисок каждой грани. Отклонение колонн по высоте устанавливается нивелиром.

9.3.14. По мере возведения сооружения оси систематически выносят теодолитом на грани стен и закрепляют краской с указанием их номера. От таких выносок или от колонн каркасных зданий разбивают дверные и оконные проемы и проверяют разбивки по размерам простенков. Допустимые невязки распределяют пропорционально длине отрезков.

9.3.15. Вынос рабочих отметок ведут по вертикально подвешенной рулетке. Вынесенные отметки закрепляют на стене краской. За нулевую отметку принимают уровень чистого пола первого монтажного горизонта (первого этажа здания).

Рис. 9.6. Вид проекции исходной точки (+) на палетке

Рис. 9.7. Рейка отвес

Рис. 9.8. Маятниковый отвес

9.3.16. Для кирпичной кладки от уровня чистого пола намечают ряд округленных до 0,5-1,0 м рабочих отметок, по которым ведут выравнивание кладки. Рядом с такими отметками прибивают порядовки (рейки с делениями для порядовой кирпичной кладки через 75 мм). Горизонтальность кладки контролируют натянутым шнуром между делениями порядовок. Вертикальность и горизонтальность рядов проверяют через 0,5 м. Замеченные отклонения устраняют в уровнях междуэтажных перекрытий.

9.3.17. Укладка плит междуэтажных перекрытий ведется после контроля расстояний между осями их опорных ригелей и прямолинейности балки.

9.3.18. Положение опалубки железобетонных перекрытий намечают от рисок осей или осей колонн. Верх опалубки определяют от отметок, вынесенных на грани стен или колонн.

9.4. Геодезические работы при строительстве труб

9.4.1. Геодезические разбивочные работы при строительстве труб выполняются на основе данных проекта сооружения и исходных материалов проектной организации.

9.4.2. Местоположение оси трубы по трассе устанавливается промерами контролем) от ближайших пикетов.

9.4.3. Точка пересечения осей трубы и трассы закрепляется сторожком, относительно которого теодолитом переносится на местность угол между этими осями.

9.4.4. Продольная ось трубы закрепляется с обеих сторон трассы двумя контрольными знаками, устанавливаемыми не ближе 3 м от границы котлована, таким образом, чтобы их сохранность была обеспечена в процессе строительства.

9.4.5. При использовании этих знаков в качестве рабочих реперов их связывают нивелированием с ближайшими реперами.

9.4.6. Закрепление очертания фундамента производится относительно продольной оси трубы колышками или линиями на обноске, устраиваемой на расстоянии 1,0-1,5 м от границы котлована (за пределами работы землеройных машин).

9.4.7. По окончании возведения фундамента (точность ±5 см) на его поверхности отмечают основные характерные и осевые точки трубы. Контроль за правильностью сборки элементов трубы ведется относительно этих точек и знаков закрепления.

9.4.8. После укладки и сборки элементов сооружения выполняется исполнительная съемка. При этом особое внимание должно уделяться определению соответствия продольного уклона проектной величине.

Раздел 10. ГЕОДЕЗИЧЕСКИЙ КОНТРОЛЬ И ИСПОЛНИТЕЛЬНЫЕ СЪЕМКИ

10.1. Основные положения

10.1.1. Геодезический контроль осуществляется за всеми видами дорожных и мостостроительных работ.

10.1.2. Контролю подлежат результаты всех выполненных строительно-монтажных работ, расположение каждого объекта относительно проектного, соответствие формы и размеров каждого элемента строящегося сооружения запроектированным и соответствие поверхности элементов сооружения заданным качественным характеристикам.

10.1.3. Все объекты и элементы строительно-монтажных работ, перекрываемые при строительстве другими объектами и элементами сооружения и в дальнейшем недоступные для обозрения, должны оцениваться в процессе промежуточного контроля, выполняемого перед их перекрытием. Такой контроль осуществляется в процессе приемки скрытых работ и по его результатам составляется специальный акт приемки. В акте указываются все отступления от проектных решений и все нарушения настоящих указаний и СНиП.

10.1.4. Геодезический контроль при реконструкции, капитальном и среднем ремонтах производится также в целях достижения полного соответствия выполненных работ проекту, СНиП и настоящей инструкции. Он обеспечивает высокое качество и наиболее высокие технико-экономические показатели ремонтно-строительных работ.

10.1.5. В процессе промежуточных приемок законченных строительством участков или скрытых работ ведут контрольные замеры и устанавливают соответствие выполненных работ проекту при надлежащем качестве.

10.1.6. Отступления при расположении сооружения на местности размеров и направлений, указанных в проекте, допускаются лишь в пределах действующих допусков (см. разд. 2).

10.1.7. При строительстве дороги геодезическому контролю подлежат: расположение земляного полотна в плане (выборочным промером его отдельных участков и углов с контрольной разбивкой ряда кривых); продольный профиль трассы (нивелированием на всех переломах продольного профиля и на участках с затруднительным водоотводом); поперечные профили (нивелированием по поперечникам с контролем высот оси полотна, бровок и кромок проезжей части, обочин, дна канав и резервов, крутизны откосов); ширина земляного полотна и проезжей части; размеры кюветов и берм; ровность поверхности покрытия обочин и откосов.

10.1.8. Расположение и размеры выстроенных насыпей и выемок должны определяться как при строительстве, так и после их отделки, уже без разрыхленного грунта.

10.1.9. Размеры резервов боковых, водоотводных и нагорных канав контролируют в местах изменения их ширины, направлений и длины. Проверяют продольные и поперечные уклоны их дна, обеспечивающие нормальный сток воды без застоя.

10.1.10. Промежуточная приемка скрытых работ выполняется по окончании устройств следующих элементов: дренажных систем, вплоть до их выходных отверстий; планировки корыта или земляного полотна с присыпными обочинами; уплотнения дополнительного слоя основания перед укладкой его основного слоя; поверхности основания перед укладкой покрытия. Приемка выключается в примерах ширины, глубины, уклонов и проверке расположения элементов.

10.2. Геодезический контроль за работами

10.2.1. Геодезический контроль каждого элемента сооружения осуществляют как при строительстве (в период работы строительных машин), так и после его окончания.

10.2.2. Контроль за работой механизмов ведется: с помощью геодезических приборов, визирные оси, световые лучи или конирные устройства которых установлены параллельно заданной поверхности; или визирками, две из которых устанавливаются на точках, забитых под заданную высоту расположения рабочего органа машины на строящемся участке, а третья - контрольная - движется в створе с другими по поверхности, оставленной строительной машиной на участке выполненных работ. По величине устанавливаемых рейкой колебаний поверхности законченных работ относительно высоты енотового луча или визирной оси прибора или по величинам колебаний верха двигающейся третьей визирки над двумя другими, расположенными и заданной плоскости, судят о соответствии выполненных работ заданному проектному положению (рис. 10.1). По ним же оценивают и качество выполненных работ.

10.2.3. В процессе строительных и монтажных работ контроль ведут с помощью оптических или лазерных геодезических приборов. В этих случаях визирная ось или лазерный луч прибора устанавливаются параллельно заданному направлению с возвышением над ним на высоту установки прибора, а затем по рейке или линейке с учетом высоты прибора устанавливают уклонение фактического положения выстроенного или смонтированного элемента конструкции относительно заданного положения.

10.2.4. Ровность поверхности дорожных покрытий и их оснований контролируется трехметровой рейкой. Измерение просветов под ребром рейки производится в трех отпорах на пикете. Рейку прикладывают к поверхности в трех местах: на оси и на расстоянии 1 м от каждой кромки проезжей части, а для многополосной дороги - посередине каждой полосы. Просветы под рейкой измеряют в пяти контрольных точках, расположенных на расстоянии 0,5 м от каждого конца, и далее внутрь по рейке при том же интервале в 0,5 м.

10.2.5. Продольный профиль выстроенной дороги контролируют нивелированием, а поперечный тем же нивелированием или шаблоном с уровнем. Определение размеров отдельных элементов профиля ведут рулеткой.

10.2.6. Контроль прямолинейности уложенного трубопровода, водостока или дренажа ведется с использованием зеркал или лазерных геодезических приборов.

10.2.7. Перед засыпкой траншеи проверяют правильность укладки труб и их уклон, соответствие дна колодцев и дна лотков труб запроектированным отметкам.

10.2.8. При возведении опор сооружений ведут постоянный контроль. Контролируют строительные работы, выполненные в котлованах до возведения опор, затем фундаментов каждой опоры, возведение опор до проектной высоты и разбивку осей подферменных площадок. Контролируют также правильность установки пролетных строений и их элементов, высоту строительного подъема.

Рис. 10.1. Схема к геодезическому контролю за работой механизмов

10.2.9. После зачистки дна котлованов под фундаменты сооружений составляют исполнительную схему, где указывают его фактические отметки, а после закладки фундамента из сборных элементов в схеме показывают проектные и фактические размеры между строительными осями и расхождения отметок обрезов фундаментов. Расхождения должны быть в пределах допусков.

10.2.10. Контроль положения фундаментов в плане производят путем проектирования продольных и поперечных проектных осей сооружения на возводимый фундамент и сравнения проектных положений с фактическими. Контроль ведут теодолитом при длинах визирного луча прибора не более 150 м.

10.2.11. Соблюдение проектных отметок контролируют от реперов способами геометрического или тригонометрического нивелирования.

10.2.12. При возведении русловых опор необходим геодезический контроль положения кессонов, закладки ростверков и пр.

10.2.1.3. При монтаже сборных конструкции необходим контроль установки блоков фундаментов и стоек, положения верха колонн в плане и по высоте. Установка стоек контролируется по используемым в качестве монтажных осей осевым рискам, нанесенным на стенках гнезда (стакана). Монтаж ригелей контролируют по установочным осям на колонках.

10.2.14. При монтаже подферменников необходим контроль их положения относительно фактических осей колонн. Балки пролетных строений должны занимать строгое положение по отношению к осям подферменников.

10.2.15. Перед установкой конструкций в проектное положение необходимо вести геодезический контроль подготовительных операций, поэтому, установив и временно закрепив конструкцию, производят выверку ее положения.

10.2.16. При окончании монтажа конструкций на каждом предыдущем горизонте или этапе производят его исполнительную съемку, находят уклонения от проектного положения и при монтаже последующего яруса стремятся их исключить и восстановить проектное расположение. Такие коррективы ведут для всех уклонений, находящихся в пределах строительных допусков и погрешностей.

10.2.17. При монтаже могут допускаться смешения исходных осей каждого последующего яруса или элемента от проектных, если такие смещения находятся в допустимых пределах, не нарушают установленных допусков и не ослабляют конструкций.

10.2.18. После исполнительной съемки на одном этаже или монтажном горизонте на каждом последующем следует производить частичную или полную корректировку положения установленных элементов с целью уменьшения или исключения влияния погрешностей производства работ, накопившихся на предшествующем горизонте или этаже. Корректировка сводится к отысканию «нового» положения координатных осей и расположения, относительно вновь устанавливаемых элементов сооружения на последующем горизонте или этаже.

10.2.19. Зона варьирования расположения осей и взаиморасположения новых элементов ограничивается строительным допуском.

10.3. Исполнительные съемки

10.3.1. В заключительной стадии строительства или монтажа сооружений выполняются исполнительные съемки, определяющие фактическое положение сооружения и его элементов относительно проектного, а с помощью измерений контролируют форму и размеры законченных строительством частей сооружения и устанавливают степень их несоответствия запроектированным.

10.3.2. При производстве исполнительных съемок контролируют координаты расположения трассы и осей искусственных сооружений и выборочно устанавливают несоответствие фактического продольного и поперечного профилей выстроенного сооружения и его частей запроектированным.

10.3.3. Для проверки отдельных конструктивных элементов сооружения, которые в процессе строительства перекрываются другими, выполняют промежуточные проверки с соответствующими инженерно-геодезическими работами и исполнительными съемками. Акты на приемку скрытых работ прилагаются вместе с необходимыми ведомостями и чертежами (планы, профили и др.) к документам исполнительных съемок.

10.3.4. Исполнительные съемки ведут теми же методами, что и топографические. На основе выполненных геодезических работ и съемок устанавливаются все отклонения выстроенного сооружения от проекта и намечаются пути их устранения или принимается решение о продолжении последующих строительных работ.

10.3.5. При исполнительной съемке выстроенной дороги устанавливают фактическое положение оси и бровок земляного полотна, кромок оснований и покрытий, границы выемок, насыпей, резервов и кавальеров, мест примыканий и пересечений дорог, всей сети водоотвода и его элементов, искусственных сооружений и обустройств относительно запроектированных.

10.3.6. Контроль осуществляется измерением превышений, расстояний и углов относительно контрольных линий и точек с занесением всех результатов в специальные ведомости.

10.3.7. Съемку осей и поперечников ведут прокладкой теодолитных и нивелирных ходов между ближайшими точками опорной сети или съемкой отдельных точек с контрольных опорных точек и реперов, разместившихся вдоль строящегося сооружения за пределами строительных работ.

10.3.8. При строительстве сборных конструкций инженерных сооружений исполнительные съемки ведутся после планировки котлована, установки фундамента опор, монтажа пролетного строения и возведения конструкций на каждом ярусе (горизонте) строительства многоярусного сооружения.

10.3.9. Исполнительная съемка и геодезический контроль должны иметь более высокую точность, чем точность производства работ при строительстве сооружений.

10.3.10. При окончательной приемке сооружения в эксплуатацию предъявляется вся необходимая для этого документация (акты на разбивку осей сооружения и создание опорной сети строительства с закреплением ее точек; схемы и исполнительные чертежи конструктивных частей, оснований и фундаментов, послойных размеров оснований и покрытий дорожного полотна, заложений откосов, уклонов и размеров канав и резервов; исполнительные нивелировки и съемки отдельных участков, элементов, монтажных горизонтов или этапов строительства сооружения).

10.3.11. Все запланированные при строительстве отступления и изменения проекта должны быть еще перед разбивкой сооружения внесены в рабочие чертежи строительства и подписаны ответственными лицами за производство работ и главным инженером строительства.

10.3.12. При перетрассировке, или изменений размеров отдельных объектов и элементов строящегося сооружения, или при их капитальном ремонте в процессе строительства на них должны быть представлены надлежащие документы, утвержденные соответствующими инстанциями.

Раздел 11. ТЕХНИКА БЕЗОПАСНОСТИ И ОХРАНА ПРИРОДЫ ПРИ ГЕОДЕЗИЧЕСКИХ РАЗБИВОЧНЫХ РАБОТАХ

11.1. Общие правила соблюдения техники безопасности

11.1.1. При выполнении геодезических работ должны строго соблюдаться правила техники безопасности на топографо-геодезические работы, утвержденные ГУГК при Совете Министров СССР, и на работы, производимые в организациях Минавтодора РСФСР, действующие в пределах строительного производства, где выполняются геодезические работы.

11.1.2. До начала производства разбивочных работ все исполнители обязаны пройти инструктаж по технике безопасности. Инструктаж проводит главный инженер строительной организации или инженер, ответственный за технику безопасности.

11.1.3. Лица, не сдавшие необходимый минимум по технике безопасности, к выполнению работ не допускаются. Роспись о прохождении инструктажа и сдаче минимума по технике безопасности производится в специальном журнале. Проверка знаний правил техники безопасности производится не реже 1 раза в год.

11.2. Правила техники безопасности при производстве разбивочных работ

11.2.1. При выполнении разбивочных работ, геодезическом управлении и контроле производством механизированных работ необходимо внимательно следить за перемещением строительных машин и механизмов и подавать сигнал об их приближении и необходимых случаях следует предусматривать технологический разрыв для производства разбивочных и прочих работ, приостанавливая на это время работы по возведению сооружений.

11.2.2. При геодезических разбивках и контроле возведения дорожных покрытий и оснований на дорогах с интенсивным движением автомобилей необходимо ограждать место производства работ, а стоянку инструмента устраивать на обочине или обрезе.

11.2.3. При выполнении разбивочных работ на дорогах с автомобильным движением места производства работ должны быть ограждены конусами или заборчиками с соответствующей окраской, устанавливаемыми за 15-20 м до места работы, и установкой за 50 м предупреждающего знака «Место производства работ на проезжей части».

11.2.4. Рабочие, выполняющие разбивочные работы в условиях движения автомобилей на дороге, должны быть одеты в специальные, видимые издалека оранжевые куртки.

11.2.5. Перемещение рабочих по дорогам с автомобильным движением при выходе на работу и с работы допускается только по обочинам.

11.2.6. При переезде и перевозке приборов, принадлежностей, разбивочных знаков требуется соблюдать установленные правила перевозок. Запрещается ездить на подножках, бортах кузова, стоять в кузове при движении автомобиля, выходить из кузова до полной остановки.

11.2.7. При перенесении реек, вех, штативов и других приборов необходимо во избежание ушибов и травм соблюдать безопасный интервал между рабочими, несущими приборы. В населенных пунктах и промышленных территориях запрещается носить рейки на плече.

11.2.8. Вехи, визирки, шаблоны, откосники и другие разбивочные знаки и приспособления при перевозке следует связывать в пакеты.

11.2.9. При производстве разбивочных работ на мостовых переходах через реки шириной более 100 м требуется до начала работ проверить наличие спасательных средств (круги пояса, шары, веревки). На воде должна быть дежурная лодка.

11.2.10. Для производства разбивочных работ на судоходных и сплавных реках используются плавучие средства. При движении на них следует соблюдать «Правила плавания по внутренним водным путям СССР». В комплект плавсредств должны входить: весла, уключины, якоря, багры, веревки; принадлежности для водоотлива (ковши, ведра, помпы, насосы); материалы для заделки пробоин и трещин (пакля, ветошь, смола); спасательные средства, а также флажки, фонари, рупоры.

11.2.11. При преодолении водных преград, загружая лодку, необходимо следить, чтобы высота борта над водой была не меньше 20 см, а при ветре - 40 см

11.2.12. При работах в подземных тоннелях и глубоких котлованах до начала работ следует проверить, нет ли в них газа.

11.2.13. В процессе работ в тоннеле необходимо применять световую и звуковую сигнализацию. Значение сигналов должно быть известно всем работающим. Наверху должен находиться наблюдатель, а внизу - связные, обеспечивающие надежную связь.

11.2.14. Одновременное производство работ в двух и более ярусах по одной вертикали без соответствующих защитных устройств не разрешается.

11.2.15. При контроле возведения искусственных сооружений геодезические работы выполняются только после установки и закрепления конструкций в проектное положение.

11.2.16. При рытье котлованов для закладки реперов и центров запрещается вести работу подкопом.

11.2.17. При подготовке центров к спуску в котлован бровка котлована должна быть чистой. Не разрешается размещать центры на бровке котлована с выложенным грунтом.

11.2.18. Во время опускания центра категорически запрещается находиться в котловане.

11.2.19. Не разрешается опускаться в турф или котлован по реперам. Опускаться можно только по наклонной лестнице.

11.2.20. Открытые турфы, траншеи и котлованы должны быть ограждены в вечернее и ночное время и оборудованы световыми сигналами.

11.2.21. Рабочие, выполняющие разработку турфов и котлованов, должны иметь резиновые сапоги и рукавицы.

11.2.22. Без крепления можно рыть турфы и котлованы с вертикальными стенками на глубину: 1 м - в песчаных грунтах; 1,25 м - в супесях; 2 м - в особо плотных грунтах. При большой глубине должно быть применено крепление из досок толщиной 4-5 см со стопками креплений не реже 1-1,5 м.

11.2.23. При выполнении разбивочных работ, геодезическом управлении механизмами и контроле производства работ необходимо внимательно следить за перемещением строительных машин и подавать сигнал об их приближении, а в отдельных случаях предусматривать технологический разрыв для производства разбивочных работ.

11.2.24. При выполнении разбивочных работ на открытых участках требуется соблюдать правила: работать в жаркие и солнечные дни только с покрытой головой, пить только кипяченую воду, не ложиться на сырую землю.

11.2.25. При выполнении работ в особых условиях: соблюдать требования по профилактическим прививкам в районах, опасных распространением инфекционных заболеваний; пользоваться накомарниками в таежных районах; смазывать лицо обезвоженным жиром в морозные дни и прекращать работы при температуре ниже -30° С; соблюдать правила передвижения по крутым склонам в горных районах; не превышать норм переносимых тяжестей (для подростков 16-18 лет - 16 кг; для мужчин старше 18 лет до 50 кг на расстояние до 25 м, при переноске вдвоем 80 кг; для женщин 15 кг).

11.2.26. С приближением грозы следует прекращать работы и уходить в закрытое помещение.

11.2.27. Во время грозы не следует становиться под отдельные деревья, подходить ближе 10 м к молниеотводам, высоким столбам, большим камням, стоять у опор линии электропередач.

11.2.28. К работе с лазерными приборами допускаются специально подготовленные лица, прошедшие соответствующий инструктаж по технике безопасности.

11.2.29. При работе с лазерными приборами:

запрещается смотреть в створ лазерного луча или его плоскости;

не допускается включение лазерного прибора без его предварительного заземления;

категорически запрещается вскрытие лазерного прибора и его блока питания, находящихся во включенном состоянии.

Приложение 1

Действующие нормативные источники и документы, использованные при разработке инструкции

СНиП I-1-74          Система нормативных документов. М.: Стройиздат, 1975. 47 с.

СНиП II-Д.5-72    Автомобильные дороги общей сети Союза ССР. Нормы проектирования. М.: Стройиздат, 1973. III с.

СНиП II-Д.7-62     Мосты и трубы. Нормы проектирования. М.: Госстройиздат, 1963. 64 с

СНиП II-9-78         Нормы проектирования. Инженерные изыскания для строительства. Основные положения. М.: Стройиздат, 1979. 23 с.

СНиП II-44-78      Тоннели железнодорожные и автодорожные. М.: Стройиздат, 1978. 21 с.

СНиП III-1-76       Правила производства и приемки работ. Организация строительного производства. М.: Стройиздат, 1976. 39 с.

СНиП III-2-75      Правила производства и приемки работ. Геодезические работы в строительстве. М.: Стройиздат, 1976. 23 с.

СНиП III-3-76      Правила производства и приемки работ. Приемка в эксплуатацию законченных строительством предприятий, зданий и сооружений. Основные положения. М : Стройиздат, 1976. 33 с.

СНиП III-4-80      Правила производства и приемки работ. Техника безопасности в строительстве. М.: Стройиздат, 1980. 255 с.

СНиП III-8-76      Правила производства и приемки работ. Земляные сооружения. М.: Стройиздат, 1977. 103 с.

СНиП III-9-74      Правила производства и приемки работ. Основания и фундаменты. М.: Стройиздат, 1979. 96 с.

СНиП III-10-75    Правила производства и приемки работ. Благоустройство территории. М.: Стройиздат, 1976. 40 с.

СНиП III-15-70    Правила производства и приемки работ. Бетонные и железобетонные конструкции монолитные. М.: Стройиздат, 1977. 127 с.

СНиП III-16-80    Правила производства и приемки работ. Бетонные и железобетонные конструкции сборные. М.: Стройиздат, 1981.32 с.

СНиП III-18-75    Правила производства и приемки работ. Металлические конструкции. М.: Стройиздат, 1976. 161 с.

ВСН 139-80          Инструкция по устройству цементобетонных покрытий автомобильных дорог. Минтрансстрой. М.: Транспорт, 1968. 88 с.

ВСН 155-69          Указания по проектированию и строительству железобетонных и бетонных конструкций автодорожных и городских мостов и труб, предназначенных для эксплуатации в условиях низких температур (северное исполнение). М.: Минтрансстрой, 1969. 25 с.

ВСН 179-73          Инструкция по ограждению мест работы и расстановке дорожных знаков при строительстве, реконструкции и ремонте автомобильных дорог. Минтрансстрой, Минавтодор РСФСР. М.: Транспорт, 1974. 24 с.

ВСН 182-74          Технические указания по изысканиям, проектированию и разработке притрассовых карьеров для железнодорожного и автодорожного строительства. Минтрансстрой. М.: Оргтрансстрой, 1975. 295 с.

ВСН 192-79          Инструкция по оценке качества строительно-монтажных работ в дорожном строительстве. Минтрансстрой СССР. М.: Транспорт, 1980. 21 с.

Инструкция о порядке контроля и приемки топографогеодезических и картографических работ. ГУГК при Совмине СССР. М.: Недра, 1979. 70 с.

Руководство по расчету точности геодезических работ в промышленном строительстве ГУГК при Совмине СССР (геод. сети, разбивочные работы). М.: Недра, 1979. 55 с.

Правила техники безопасности при строительстве, ремонте и содержании автомобильных дорог. М.: Транспорт, 1979. 175 с.

СНиП III-40-78    Правила производства и приемки работ. Автомобильные дороги. М.: Стройиздат, 1979. 142 с.

СНиП III-43-75    Правила производства и приемки работ. Мосты и трубы. М.: Стройиздат, 1976. 110 с.

СН 212-73             Инструкция по топографическим работам при инженерных изысканиях для промышленного сельскохозяйственного, городского и поселкового строительства. М.: Стройиздат, 1974. 152 с.

СН 467-74             Нормы отвода земель для автомобильных дорог. М.: Стройиздат, 1974. 152 с.

ВСН 13-81            Указания по разработке и утверждению проектно-сметной документации на капитальный ремонт автомобильных дорог. Минавтодор РСФСР. М.: Транспорт, 1981. 49 с.

ВСН 19-81            Правила приемки работ при строительстве, капитальном и среднем ремонте автомобильных дорог. Минавтодор РСФСР. М.: Транспорт, 1982. 120 с.

ВСН 35-67            Указания по строительству круглых водопропускных железобетонных труб на автомобильных дорогах. М.: Транспорт, 1968. 72 с.

ВСН 47-73            Технические указания по проектированию и возведению земляного полотна автомобильных дорог в районах искусственного орошения засушливой зоны. Минтрансстрой. М.: Оргтрансстрой, 1973. 31 с.

ВСН 77-75            Технические указания по проектированию и сооружению земляного полотна автомобильных дорог о песчаных пустынях, М.: Минтрансстрой, 1475. 40 с.

ВСН 84-75            Инструкция по изысканию, проектированию и строительству автомобильных дорог в районах вечной мерзлоты. М.: Минтрансстрой, 1976. 217 с.

ВСН 97-63            Инструкция по сооружению земляного полотна автомобильных дорог. М.: Транспорт, 1964. 40 с.

ВСН 122-65          Инструкция по обследованию и испытанию мостов и труб. М.: Оргтрансстрой, 1966. 35 с.

Приложение 2

Основные характеристики геодезических приборов

Теодолиты

Согласно ГОСТ 10529-79, возможны следующие типы изготавливаемых теодолитов: Т1, Т2, Т5, Т 15, Т30 и Т60. Основные параметры теодолитов представлены в табл. П2.1.

Кроме основных типов, имеются следующие модификации:

1) для маркшейдерских работ Т15М и Т30М;

2) с компенсатором углов наклона, заменяющим уровень при вертикальном круге, Т5К, Т15К и Т30К;

3) с автоколлимационным окуляром зрительной трубы Т1А, Т2А и Т5А.

Поверки теодолитов

1. Штатив и подставки теодолита должны быть устойчивыми.

Теодолит, закрепленный на штативе, наводят на произвольную точку местности и прикладывают к нему легкое горизонтальное крутящее усилие. Если после этого перекрестие сетки нитей сместится с точки наблюдения и не возвратится в исходное положение, то необходимо выявить причину и устранить ее.

2. Ось круглого уровня должна быть параллельна оси вращения прибора, а ось цилиндрического уровня должна быть ей перпендикулярна. С помощью подъемных винтов теодолита пузырек приводится в нульпункт, после чего уровень поворачивается вокруг оси теодолита на 180°. Если после этого пузырек остается в нульпункте, то условие считается выполненным.

В случае если пузырек ушел из нульпункта, то необходима юстировка уровня. Исправление производят перемещением пузырька уровня к нульпункту на половину дуги отклонения. В круглом уровне для этого используют исправительный винт, по направлению которого отклонился пузырек. У цилиндрического уровня исправительный винт, как правило, один. Находится он на одном из концов уровня и для перемещения пузырька необходимо вращать его в сторону перемещения пузырька к нульпункту.

Если цилиндрический уровень закреплен двумя винтами (как, например у Т30), то необходимо, ослабляя один винт, подкручивать второй, следя за тем, чтобы уровень все время был в закрепленном состоянии. Поверку повторяют до тех пор, пока не будет выполняться данное условие.

3. Вертикальная нить сетки должна быть перпендикулярна к оси вращения зрительной трубы. Перекрестие сетки наводят на произвольную точку и наводящим устройством трубы перемещают его в вертикальной плоскости. При этом точка наблюдения должна проектироваться на вертикальный штрих сетки. Если условие не выполняется, то необходимо развернуть сетку нитей.

Таблица П2.1

Наименование параметра теодолита

Норма для типа

Т1

Т2

Т5

Т15

Т30

Т60

Средняя квадратическая погрешность измерения угла одним приемом, ²:

горизонтального

1

2

5

15

30

60

вертикального

1,5

3

12

25

45

-

Увеличение зрительной трубы, х

30, 40

25

25

25

18

15

Угол ноля зрения, °

1

1,5

1,5

1,5

2

2

Масса, кг

11

5

4,5

3,5

2,5

2

Для этого открывают крепежные винты окуляра и отверткой ослабляют их, а затем окулярную часть трубы поворачивают на угол смещения вертикального штриха сетки относительно направления движения точки.

4. Визирный луч трубы должен быть перпендикулярен к оси вращения зрительной трубы теодолита. Перекрестие сетки нитей наводят на удаленную точку, расположенную на местности приблизительно на уровне теодолита (труба должна быть в положении, близким к горизонтальному). Берется отсчет по горизонтальному кругу а1. Далее трубу переводят через зенит и наводят ее на ту же точку. Берут вновь отсчет а2. Переводят первый отсчет в преобразованный (а1±180°), соответствующий положению микроскопа при втором отсчете, прибавляя или отнимая 180°. Из преобразованного первого и второго отсчетов подсчитывают коллимационную погрешность по формуле с=(а12±180°)/2.

При учете влияния эксцентриситета размещения отсчетного устройства в коллимационной погрешности таких определений делают несколько, каждый раз, предварительно сбивая положение лимба.

Для теодолитов, у которых в отсчетном микроскопе одновременно снимаются отсчеты с двух диаметрально противоположных концов лимба (например Т1, Т2), производится только первая часть поверки без перестановки лимба, а коллимационная погрешность находится по формуле, приведенной выше.

Если коллимационная погрешность с превышает величину удвоенной точности отсчета теодолита, то считается, что условие не выполняется и необходима юстировка прибора. Она производится следующим образом: из преобразованного первого и второго отсчетов берется среднее арифметическое, которое будет равно верному отсчету.

Наводящим устройством алидады горизонтального круга ставят этот отсчет в отсчетном микроскопе теодолита. При этом перекрестие сетки нитей сдвигается с наблюдаемой точки. Далее, действуя горизонтально расположенными исправительными винтами сетки нитей, возвращают перекрестие в наблюдаемую точку. Поверку повторяют до ликвидации недопустимой коллимационной погрешности.

5. Ось вращения зрительной трубы должна быть перпендикулярна к оси вращения теодолита. Наводят перекрестие сетки нитей трубы на какую-либо высокую точку и проектируют ее вниз, опуская трубу до горизонтального положения, где проекцию выбранной точки отмечают. Переводят трубы через зенит и повторяют эти действия при другом положении вертикального круга, отметив вторую проекцию выбранной точки. Условие поверки выполняется, если обе проекции совпадают. При нарушении этого условия юстировка теодолита производится в мастерской.

6. Визирная ось оптического центрира теодолита должна совпадать с осью вращения теодолита. Теодолит центрируют над точкой местности и поворачивают на 180°. Если изображение точки смещается, то условие не выполняется.

Смещение, равное половине радиуса малой окружности, соответствует погрешности центрирования, равной примерно 0,5 мм на местности. Исправление производят перемещением перекрестия центрира винтами, скрепляющими его окулярную часть с теодолитом, на половину обнаруженного смещения.

Нивелиры

ГОСТ 10528-76 «Нивелиры» предусматривает изготовление нивелиров следующих типов: Н-0,5; Н-3, Н-10. Цифра в шифре означает предельную среднюю квадратическую погрешность в миллиметрах на 1 км двойного хода.

Модификации: с компенсатором углов наклона в шифр добавляется буква К (например, Н-3К).

С лимбом для измерения горизонтальных углов и шифр добавляется буква Л (например, Н-3Л, Н-3КЛ).

Основные параметры нивелиров даны в табл. П2.2.

Таблица П2.2

Наименование параметра нивелира

Норм для

высокоточных Н-05, Н-05К

точных Н-3, Н-3К, Н-3Л

технических Н-10, Н-10К, Н-10Л

Средняя квадратическая погрешность превышения, мм:

на 1 км двойного хода, не более

0,5

3

10

на станции при расстоянии до реек:

50 м

0,2

-

-

100 м

-

2,0

5,0

Увеличение зрительной трубы

40

30

20

Масса кг:

нивелира

6

3

2

футляра

5

2,5

2

Диапазон работы компенсатора, мин

±8

±15

±20

Тип используемой рейки

РН-05

РН-3

РН-10

Поверки нивелиров

1. Штатив и подставка нивелира должны быть устойчивы. Производится как у теодолита.

2. Ось круглого уровня должна быть параллельна оси вращения прибора (ось установочного цилиндрического уровня должна быть перпендикулярна оси вращения прибора). Производится, как у теодолита.

3. Горизонтальная нить сетки должна быть перпендикулярна к оси вращения нивелира. Наводят нивелир на рейку так, чтобы ее изображение было видно в левом краю поля зрения. Берут отсчет. Наводящим устройством поворачивают трубу, пока изображение рейки не переместится в правую часть поля зрения. Вновь берут отсчет.

Если взятые отсчеты различаются больше чем на 1 мм, то необходимо исправлять положение сетки нитей. Для этого ослабляют крепежные винты окулярной части трубы и поворачивают ее так, чтобы условие выполнялось.

4. Ось цилиндрического уровня прибора должна быть параллельна визирной оси зрительной трубы (для нивелиров с уровнем и элевационным винтом). При отклонении оси вращения нивелира от вертикали в пределах работы компенсатора визирный луч зрительной трубы должен быть горизонтальным (для нивелиров с компенсаторами). Поверку выполняют двойным нивелированием по способу вперед. На одной точке ставят нивелир, а на другой, находящейся от нее на расстоянии S,- рейку. Измеряют высоту прибора i1 и берут отсчет по рейке b1. Меняют местами нивелир и рейку, вновь измеряют высоту прибора i2 и берут отсчет по репке b2. Вычисляют погрешность, возникшую в результате несоблюдения условия, по формуле x=(i1+i2)/2-(b1+ b2)/2.

Линейную погрешность приводят к угловой: gr/S, где r=206265², S и х - выражают в одной размерности.

Если величина g>gдоп, то прибор необходимо юстировать.

При техническом нивелировании визирный луч с горизонтальной линией не должен образовывать угол больше допустимого (при S=80 м; g=10²), максимальная линейная погрешность xпред£4 мм.

В нивелире с уровнем и элевационным винтом (Н-3) исправляют положение уровня. Для этого вычисляют отсчет, соответствующий горизонтальному положению визирного луча, по формуле

b2¢=b2  -х.

На этот отсчет b¢2 с помощью элевационного винта наводят перекрестие сетки нитей, а пузырек уровня уходит с нульпункта. После этого, действуя вертикальными исправительными пинтами уровня, возвращают пузырек цилиндрического уровня в нульпункт.

В нивелире с компенсатором (например, II-3К) исправляют положение визирного луча, приводя его в горизонтальное положение. Для этого вычисляют отсчет b¢2 по той же формуле и наводят перекрестие сетки нитей на этот отсчет, действуя вертикальными исправительными винтами сетки нитей.

Светодальномеры

Согласно ГОСТ 19223-73, типы светодальномеров следующие: СБ-6, СМ-02, СМ-2, СМ-5. Первая буква в шифре означает светодальномер; вторая буква характеризует дальность действия; Б - большие расстояния; М - малые расстояния.

Нормы параметров даны в табл. П2.3.

Приемо-передающие оптические системы светодальномеров для малых расстояний могут изготовляться как самостоятельные приборы, так и в виде насадок на стандартные теодолиты. В этом случае в шифры светодальномеров вводится буква Н.

Например, шифр светодальномера СМ-5 будет СМН-5.

В качестве отсчетных устройств могут быть механические счетчики, выдающие результаты измерении в метрической системе, либо световые табло, дающие результаты в метрической системе и в случае необходимости, автоматически регистрирующие их на перфоленте или магнитной ленте.

Лазерные геодезические приборы

I. Самостоятельные лазерные приборы.

1. Приборы без преобразователя направления луча:

СССР - ЛВ-1, ЛВ-2, ЛВ-6, ЛВТ5М, ЛУН-3, УНЛ-3, ЛТ-75, ЛТ-56, ЛТ-3;Венгрия - L1-С1; США - LТ-3; Dialgrade-655; ФРГ - RК-3, LG-661, VSЕ-20;Франция - I-066; ЧССР - ТК1-205; ГДР - LF-1, LTG-1; Англия - М1-360, МL-420; ПНР - КR-1, КR-4.

2. Приборы с преобразователем направления луча:

а) с оптико-механическим преобразователем ПНР - КR-4;

б) с оптико-механическими сканерами:

СССР - ОКГ-11, СКП-1; США - Laserplane, Beacon SL, Gradosite; Швеция - Geohlane-300; ПНР - ULTG-KR-4.

Таблица П2.3

Наименование параметра светодальномера

Норма для типа

СБ-6

СМ-02

СМ-2

СМ-5

Средняя квадратическая погрешность определения расстояния одним приемом не более, см

0,2

2

5

Длина измеряемых расстояний:

минимальная, м, не более

500

2

2

5

максимальная, км, не менее

50

0,3

2

0,5

Время измерения линии одной программой, мин, не более

20

10

2

10

Масса прибора, кг, не более

32

20

25

75

Напряжение, В

220

12

12

12

Рис. П.2.1. Переносный (а) и откосный (б) шаблоны

II. Дополнительные устройства к теодолитам.

1. Без преобразователя направления луча:

ФРГ - Т-1, Т1-2, Т2с; Франция - SL OMSLN; Англия - Т-200; Швейцария - DKM-zA1; Япония - N-Т2, ТL-2.

2. Лазерные устройства с оптико-механическим преобразователем направления луча: ПНР - ULG-КR-1; ФРГ - Т-1, Т1-А, Т2с, GL-01.

3. Лазерные устройства с механическими сканерами ПНР - ULJ-КR-2.

III. Дополнительные лазерные устройства к нивелирам.

1. Без преобразователя направления луча: ФРГ - N1-2, GL-02; ГДР - N1-007.

2 Лазерные устройства с оптико-механическим преобразователем направления луча: ПНР - ULG-КR-2.

3. Лазерные устройства с оптико-механическими сканерами ПНР - ULG-С-КR-2.

Приспособления для выполнения разбивочных работ

1. Переносной шаблон.

Переносный шаблон (рис. П2.1,а) состоит из откосного шаблона 1, шарнирно соединенного с выдвижной стойкой 2, и штатива 3. Общая высота шаблона 165-170 см. Откосный шаблон (см. рис. П2.1.б) состоит из сектора 1, на котором сделаны отверстия 2 для П-образной шпильки 3 и шарнирно соединенного с ним визира 4, который прижимается пружиной 5 к шпильке, фиксируя заданный уклон. На основании шаблона 6 имеется уровень 7 для придания шаблону горизонтального положения. Шаблон изготовляется из двухмиллиметрового железа, а выдвижная стойка - из твердого дерева. Диаметр выдвижной стойки соответствует внутреннему диаметру штатива. Голова стойки стесывается с двух сторон для прикрепления к хомутику 8 откосного шаблона, причем для свободного вращения шаблона стойка не должна упираться в основание хомутика. В стопку вбивают опорные шпильки, которыми стопка входит в прорезь штатива с пазами. Для контроля вертикальной установки шаблона к нему подвешивают отвес.

2. Контрольный шаблон.

Контрольный шаблон (рис. П2.2) состоит из дюралюминиевой трубки 6, подвижного приспособления - 1, двух металлических стержней 5 и закрепленной на скобе 4 ручки 3 для переноса шаблона. Стержни 5 поворачиваются в опорах вместе с осью и закрепляются в любом положении с помощью гайки. Подвижное приспособление состоит из трубки 2, снабженной опорным шарниром-наконечником и уровнем, и соединительной планки 7. Соединительная планка и трубка соединены шарнирно. Длина шаблона 2 м.

Рис. П.2.2. Контрольный шаблон

Рис. П.2.3. Веха-визирка

Рис. П.2.4. Универсальное откосное лекало

3. Веха-визирка состоит (рис. П.2.3) из деревянной двухметровой пешки 1, окрашенной через 10 см в белый и красный цвета, и горизонтальной металлической подвижной планки 2, имеющей направляющее кольцо 3 с барашковым винтом 4, которым она крепится на любой высоте вешки.

4. Универсальное откосное лекало.

Универсальное откосное лекало (рис. П.2.4) треугольной формы состоит из трех шарнирно соединенных реек: откосной 2, вертикальной 3 с отвесом и соединительной 1 с уровнем. Рейки 3 и 1 на одном конце имеют отверстия, позволяющие установить откосную рейку с наклонами 1:1,5; 1:1,75; 1:2.

Приложение 3

Основные характеристики дорожно-строительных машин, снабженных системами геодезического управления рабочими органами

Показатели

Бульдозер

Авгрейдер

Скрепер

Асфальто-укладчик

Системы геодезического управления

Автоплан 1 и I1

Профиль

Стабилоплан

Стабилослой

I

10

2

20

1

11

11

20

Точность планировки по высоте, мм

50

30

15

4

3

Точность планировки по уклону, %

продольному

0,25

поперечному

0,25

0,42

0,16

Максимальное отклонение от заданного уклона:

продольного

0,009 - 0,009 - 0,028 - 0,09

поперечного

1,5

0,4

1,0

0,4

0,42

0,16

0,2

Просвет под трехметровой рейкой, мм

10

6

3-5

1-4

3-5

1-5

Сокращение числа проходов при окончательной отделке (в сравнении с ручным управлением), %

2 раза

50

60

60

75

Повышение производительности труда, %

1,5-2 раза

30

30

67

67

Экономический эффект за весь срок службы, тыс. руб.

10-13

52

68

40 за 10 лет

Приложение 4

Детальная разбивка кривых

Способ прямоугольных координат

Для круговых кривых с радиусами R (в м), линейные значения таблицы умножать на коэффициент R/1000.

Для клотоидных кривых с параметрами А (в м) линейные значения таблицы умножать на коэффициент А/1000.

Длина кривой, м

Круговая кривая, м

Клотоидная кривая, м

X

Y

X

Y

1

2

3

4

5

5

4,999979

0,012500

5,000000

0,000021

10

9,999833

0,050000

10,000000

0,000167

15

14,999438

0,112198

15,000000

0,000563

20

19,998667

0,199993

20,000000

0,001333

25

24,997396

0,312484

25,000000

0,002604

30

29,995500

0,449966

29,999999

0,004500

35

34,989334

0,612137

34,999999

0,007146

40

39,989334

0,799893

39,999997

0,010667

45

44,98484

1,012329

44,999995

0,015187

50

49,979169

1,249740

49,999992

0,020833

55

54,972275

1,512119

54,999987

0,027729

60

59,964007

1,799460

59,999981

0,036000

65

64,954239

2,111756

64,999971

0,045771

70

69,942847

2,449000

69,999958

0,057167

75

74,929707

2,811182

74,999941

0,070312

80

79,914694

3,198294

79,999918

0,085333

85

84,897683

3,610326

84,999889

0,102354

90

89,878549

4,017267

89,999852

0,121500

95

91,857169

4,509107

94,999807

0,142896

100

99,8334 7

4,995835

99,999750

0,166666

105

101,807169

5,507437

104,999681

0,192937

110

109,778301

6,043902

109,999597

0,221833

115

114,746688

6,605216

114,999497

0,253478

120

119,712207

7,191364

119,999378

0,287999

125

124,674734

7,802333

124,999237

0,325519

130

129,634143

8,438106

129,999072

0,366165

135

134,590311

9,098669

134,998879

0,410060

140

139,543115

9,784004

139,998655

0,457330

145

144,492430

10,494094

144,998398

0,508100

150

149,438133

11,228922

149,998102

0,562495

155

154,380100

11,988469

154,997763

0,620639

160

159,3182 7

12,772717

159,997379

0,682659

165

154,252332

13,581645

164,996943

0,748678

170

169,182350

14,415233

169,996450

0,818821

175

174,108139

15,273461

174,995897

0,893214

180

179,029575

16,156307

179,995276

0,971982

185

183,946535

17,063749

184,994583

1,055249

190

188,858897

17,995765

189,993810

1,143140

195

193,766537

18,952331

194,992951

1,235781

200

198,669 33

19,933422

199,992000

1,333295

205

203,567163

20,939016

204,990949

1,435809

210

203,459903

21,969085

209,989790

1,543446

215

213,347433

23,023606

214,988515

1,656333

220

218,229628

24,102551

219,987116

1,774592

225

223,106368

25,205893

224,985584

1,898351

230

227,977530

26,333605

229,983909

2,027732

235

232,842993

27,485659

234,982083

2,162861

240

237,702636

23,662025

239,980094

2,303863

245

242,556335

29,862675

244,977932

2,450863

250

247,403972

31,087579

249,975586

2,603985

255

252,245423

32,336705

254,973045

2,763354

260

257,080568

33,610022

259,970297

2,929094

265

261,909286

34,907500

264,967329

3,101331

270

266,731458

36,229190

269,904128

3,280189

275

271,546961

37,574803

274,960081

3,465792

280

276,355675

38,944563

279,956975

3,658265

285

281,157482

40,338348

284,952993

3,857733

290

285,952260

41,756126

289,918722

4,064320

295

290,739889

43,197859

294,944147

4,278151

300

295,520250

44,663513

299,939250

4,499349

305

300,293224

46,153049

304,934016

4,728040

310

305,058691

47,666432

309,928427

4,964348

315

309,806532

49,203624

314,922466

5,208397

320

314,566629

50,764585

319,916114

5,460311

325

319,308862

52,349277

324,909353

5,720214

330

324,043113

53,957660

329,902162

5,988232

335

328,769264

55,589694

334,894522

6,264487

340

333,487196

57,245339

339,886412

6,549103

345

338,196793

58,924552

341,877810

6,842206

350

342,897935

60,627293

349,868696

7,143918

355

347,590506

62,353517

354,859045

7,454364

360

352,274388

64,103183

359,848835

7,773668

365

356,919466

65,876247

364,838041

8,101952

370

361,615620

67,672663

369,826640

8,439341

375

366,272736

69,492388

374,814606

8,785959

380

370,920696

71,335375

379,8020

9,141928

385

375,559385

73,201579

384,7886

9,507373

390

380,188687

75,090953

389,7745

9,882416

395

384,808486

77,003450

394,7597

10,267181

400

389,418667

78,939022

399,7441

10,661790

405

394,019114

80,897621

404,7277

11,066368

410

398,6097 4

82,879197

409,7105

11,481037

415

403,190350

84,883701

414,6924

11,905920

420

407,760900

86,911084

419,6734

12,341139

425

412,321278

88,961293

424,6535

12,786817

430

416,871340

91,034279

429,6326

13,243077

435

421,410985

93,129989

434,6108

13,710041

440

425,940097

95,248372

439,5879

14,187831

445

430,458564

97,389373

444,5639

14,676570

450

434,966274

99,552939

449,5389

15,176379

455

439,463113

101,739017

454,5127

15,687380

460

443,948969

103,947552

459,4854

16,209696

465

448,423732

106,178489

464,4568

16,743447

470

452,887288

108,431771

469,4270

17,288755

475

457,339527

110,707343

474,3958

17,845742

480

461,780337

113,005147

479,3634

18,414528

485

466,209008

115,325127

484,3295

18,995234

490

470,627230

117,667224

489,2943

19,587941

495

475.033091

120,031379

494,2576

20,192891

500

479,427083

122,417535

499,2193

20,810082

505

483,809097

124,825630

501,1795

21,439675

510

488,179021

127,255606

509,1381

22,081791

515

492,536749

129,707400

514,0951

22,736549

520

496,882170

132,180953

519,0503

23,401069

525

501,215178

134,676201

524,0038

24,084470

530

505,535664

137,193083

528,9555

24,777872

535

509,8435 9

139,731537

533,9053

25,484392

540

514,138638

142,291497

538,8532

26,201151

545

518,420913

144,872902

543,7992

26,937266

550

522,690237

147,475685

548,7431

27,683856

555

526,946505

150,099782

553,6850

28,441039

560

531,189611

152,745128

558,6247

29,217932

565

535,419147

155,411656

563,5623

30,005653

570

539,635910

158,099300

568,4976

30,807319

575

543,838895

160,807993

573,4306

31,623046

580

548,028298

163,537667

578,3613

32,452953

585

552,2040 3

166,288253

583,2895

33,297151

590

556,365937

169,059684

588,2152

34,155766

595

560,513967

171,851889

593,1384

35,0290

600

564,648000

174,664800

599,0589

35,9168

605

568,7679 4

177,498346

602,9768

36,8193

610

572,873665

180,352456

607,8919

37,7367

615

576,965090

183,227059

612,8042

38,6691

620

581,042111

186,122083

617,7136

39,6166

625

585,104625

189,037456

622,6200

40,5791

630

589,152531

191,973105

627,5234

41,5574

635

593,185729

194,928956

632,4237

42,5509

640

597,204118

197,904937

637,3209

43,5599

645

601,207600

200,900973

642,2147

44,5847

650

605,196076

203,9 6988

647,1053

45,6251

655

609,169445

206,952908

651,9924

46,6815

660

613,127611

210,008657

656,8760

47,7539

665

617,070474

213,084159

661,7561

48,8424

670

620,997938

217,179336

666,6326

49,9471

675

624,909905

219,29411

671,5053

51,0681

680

628,806279

222,428409

676,3742

52,2056

685

632,686962

225,582149

681,2392

53,3596

690

636,551860

228,755253

686,1002

54,5203

695

640,400877

231,947641

690,9571

55,7177

700

644,2339 7

235,159235

695,8099

56,9220

705

648,050887

238,389953

700,6585

58,1433

710

651,851692

241,639717

705,5027

59,3817

715

655,636237

244,908443

710,3425

60,6373

720

659,404432

248,196052

715,1778

61,9001

725

663,156181

251,502460

719,0084

63,1904

730

666,891394

254,827586

724,8344

64,5081

735

670,609977

258,171346

729,6555

65,8335

740

674,311839

261,533658

734,4717

67,1766

745

677,996890

264,914437

739,2830

68,5374

750

681,665039

268,313599

744,0891

69,9162

755

685,316196

271,731059

748,8900

71,3130

760

688,950272

275,166732

753,6857

72,7280

765

692,567176

278,620533

758,4759

74,1511

770

696,166820

282,092375

763,2606

75,0125

775

699,749117

285,582173

768,0396

77,0824

780

703,313979

289,089838

77,8130

78,5708

785

706,861318

292,615283

777,5805

80,0777

790

710,391048

296,158421

782,3420

81,6034

795

713,903081

299,719164

787,0975

83,1479

800

717,397334

303,297422

791,8468

84,7112

805

720,8737 9

306,893107

796,5895

86,2936

810

724,332154

310,506130

801,3265

87,8950

815

727,772593

314,136399

806,0566

89,5156

820

731,194833

317,783825

810,7800

91,1554

825

734,598909

321,448317

815,4967

92,8146

830

737,9847 1

325,129784

820,2065

94,4933

835

741,352125

328,828134

824,9093

96,1914

840

744,701100

332,543274

829,6049

97,9092

845

748,031545

336,275114

834,2934

99,6467

850

751,343378

340,023559

838,9744

101,4040

855

754,636521

343,788516

843,6479

103,1812

860

757,910892

317,569893

848,3138

104,9783

865

761,166415

351,367594

852,9719

106,7955

870

764,403008

355,181525

857,6221

108,6328

875

767,620596

359,011592

862,2643

110,4904

880

770,819100

362,857699

866,8983

112,3682

885

773,998443

366,719751

871,5240

114,2664

890

777,158550

370,597652

876,1412

116,1850

895

780,299345

374,491305

880,7499

118,1242

900

783,420750

378,400613

885,3499

120,0839

905

786,522694

382,325479

889,9409

122,0644

910

789,605102

386,265807

894,5230

124,0656

915

792,667899

390,221498

898,0959

126,0876

920

795,711013

394,192453

903,6596

128,1305

925

798,734372

398,178575

908,2138

130,1944

930

801,737903

402,179764

912,7584

132,2794

935

804,721537

406,195921

917,2932

134,3854

940

807,685201

410,226946

921,8182

136,5127

945

810,628825

414,272740

926,3331

138,6611

950

813,552342

418,333201

930,8378

140,8309

955

816,455680

422,408229

935,3322

143,0221

960

819,338773

426,497724

939,8161

145,2347

965

822,201552

430,601583

944,2893

147,4687

970

825,043951

434,719705

948,7516

149,7244

975

827,865902

438,851988

952,2030

151,0017

980

830,667341

442,998330

957,6432

154,3006

985

833,448201

447,158628

961,0721

156,6212

990

836,208477

451,332778

966,4896

158,9637

995

838,9479 8

455,520677

970,8954

161,3280

1000

841,666667

459,72222

975,2894

163,7142

Продолж. прилож. 4

Способ отрезков касательной и нормали

R=1000 м

A=1000 м

Длина кривой, м ,

Круговая кривая

Клотоидная кривая

j=90°-j

h, м

e, м

j=90°-j

l, м

m, м

1

2

3

4

5

6

7

5

89°43¢

0,0125

5,0000

89°60¢

5,0000

0,0000

10

89 26

0,0500

10,0003

89 60

10,0000

0,0092

15

89 3

0,1125

15,0011

89 60

15,0000

0,0006

20

88 51

0,2000

20,0027

89 59

20,0000

0,0013

25

88 34

0,3124

25,00 2

89 59

25,0000

0,0026

30

88 17

0,4498

30,0090

89 58

30,0000

0,0045

35

87 60

0,6122

35,0143

89 58

35,0000

0,0071

40

87 42

0,7995

40,0213

89 57

40,0000

0,0107

45

87 25

1,0116

45,0303

89 57

45,0000

0,0152

50

87 8

1,2487

50,0116

89 56

50,0000

0,0208

55

86 51

1,5106

55,0554

89 55

55,0000

0,0277

60

86 34

1,7973

60,0718

89 54

60,0000

0,0360

65

86 17

2,1038

65,0913

89 53

65,0001

0,0458

70

85 59

2,4450

70,1140

89 52

70,0001

0,0572

75

85 42

2,8059

75,1402

89 50

75,0001

0,0703

80

82 25

3,1915

80,1700

89 49

80,0002

0,0853

85

85 8

3,6017

85,2038

89 48

85,0003

0,1024

90

84 51

4,0364

90,2418

89 46

90,0003

0,1215

95

84 33

4,4956

95,2842

89 44

95,0005

0,1429

100

84 16

4,9793

100,3313

89 43

100,0006

0,1667

105

83 59

5,4873

105,3833

89 41

105,0007

0,1929

110

83 42

6,0197

110,4405

89 39

110,0009

0,2218

115

83 25

6,5763

115,5030

89 37

115,0012

0,2535

120

83 07

7,1571

120,5711

89 35

120,0015

0,2880

125

82 50

7,7621

125,6450

89 33

125,0018

0,3255

130

82 33

8,3911

130,7250

89 31

130,0022

5,3662

135

82 16

9,0440

135,8112

89 29

135,0026

0,4101

140

81 59

9,7208

140,9010

89 26

140,0031

0,4574

145

81 42

10,4215

146,0035

89 24

145,0037

0,5081

150

81 24

11,1458

151,1100

89 21

150,0044

0,5625

155

81 07

11,8938

156,2236

89 19

155,0052

0,6207

160

80 50

12,6654

161,3446

89 16

160,0061

0,6827

165

80 33

13,4604

166,4732

89 13

165,0071

0,7488

170

80 16

14,2788

171,6096

89 10

170,0083

0,8189

175

79 58

15,1204

176,7540

89 07

175,0096

0,8933

180

79 41

15,9852

181,9067

89 04

180,0110

0,9721

185

79 24

16,8731

187,0678

89 01

185,0126

1,0554

190

79 07

17,7839

192,2375

88 58

190,0144

1,1434

195

78 50

18,7176

197,4161

88 55

195,0165

1,2361

200

78 32

19,6740

202,6037

88 51

200,0187

1,3336

205

78 15

20,6531

207,8005

88 48

205,0211

1,4362

210

77 58

21,6547

213,0068

88 44

210,0238

1,5439

215

77 41

22,6787

218,2227

88 41

215,0268

1,6569

220

77 24

23,7250

223,4483

88 37

220,0301

1,7753

225

77 07

24,7934

228,6889

88 33

225,0336

1,8991

230

76 49

25,8840

233,9297

88 29

230,0376

2,0286

235

76 32

26,9964

239,1859

88 25

235,0418

2,1639

240

76°15

28,1307

244,4525

88° 21

240,0465

2,3051

245

75 58

29,2867

249,7298

88 17

245,0515

2,4523

250

75 41

30,4642

255,0180

88 13

250,0570

2,6056

255

75 23

31,6631

260,3172

88 08

255,0629

2,7652

260

75 06

32,8834

265,6276

88 04

26 ,0694

2,9313

265

74 49

34,1248

270,9494

87 59

265,0763

5,1038

270

74 32

35,3872

276,2826

87 55

270,0838

3,2830

275

74 15

36,6706

281,6275

87 50

275,0918

3,4690

280

73 57

37,9747

286,9842

87 45

280,1005

3,6619

285

73 40

39,2994

292,3528

87 40

285,1098

3,8618

290

73 23

40,6447

297,7336

87 35

290,1198

4,0690

295

73 06

42,0102

303,1266

87 30

295,1305

4,2834

300

72 49

43,3960

308,5319

87 25

300,1419

4,5052

305

72 31

44,8019

313,9498

87 20

305,1541

4,7346

310

72 14

46,2277

319,3803

87 15

310,1672

4,9718

315

71 57

47,6733

324,8236

87 09

315,1812

5,2167

320

71 40

49,1385

330,2797

87 04

320,1960

5,4696

325

71 23

50,6232

335,7489

86 58

325,2118

5,7305

330

71 06

52,1273

341,2312

86 53

330,2287

5,9997

335

70 48

53,6506

346,7268

86 47

335,2465

6,2772

340

70 31

55,1930

352,2357

86 41

340,2655

6,5633

345

70 14

56,7543

357,7580

86 35

345,2857

6,8579

350

69 57

58,3343

363,2940

86 20

350,3070

7,1613

355

69 40

59,9330

368,8436

86 23

355,3296

7,4735

360

69 22

61,5502

374,4069

86 17

360,3535

7,7948

365

69 05

63,1858

379,9841

86 11

365,3788

8,1253

370

68 48

64,8395

385,5753

86 05

370,4056

8,4650

375

68 31

66,5113

391,1804

85 58

375,4338

8,8142

380

68 14

68,2010

396,7997

85 52

380,4635

9,1729

385

67 56

69,9084

402,4332

85 45

385,4949

9,5413

390

67 39

70,6335

408,0810

85 39

390,5280

9,9196

395

67 22

73,3761

413,7431

85 32

395,5628

10,3079

400

67 05

75,1360

419,4196

85 25

400,5995

10,7062

405

66 48

77,9131

425,1106

85 18

405,6380

11,1149

410

66 31

78,7073

430,8162

85 11

410,6785

11,5339

415

66 13

80,5184

436,5363

85 04

415,7210

11,9635

420

65 56

82,3463

442,2711

84 57

420,7657

12,4038

425

65 39

84,1908

448,0207

84 50

425,8125

12,8550

430

65 22

86,0518

453,7850

84 42

430,8616

13,3171

435

65 05

87,9292

459,5641

84 35

435,9131

13,7904

440

64 47

89,8229

465,3580

84 27

440,9670

14,2749

445

64 30

90,7327

471,1669

84 20

446,0235

14,7709

450

64 13

93,6585

476,9907

84 12

451,0826

15,2785

455

63 56

95,6002

482,8295

84 04

456,1444

15,7978

460

63 39

97,5576

488,6833

83 56

461,2090

16,3290

465

63 21

99,5306

494,5521

83 48

466,2764

16,8723

470

63 04

101,5191

500,4360

83 40

471,3469

17,4277

475

62 47

103,5230

506,3350

83 32

476,4206

17,9956

480

62 30

105,5422

512,2491

83 24

481,4974

18,5759

485

62 13

107,5766

518,1784

83 16

486,5775

19,1690

490

61 56

109,6260

524,1227

83 07

491,6610

19,7748

495

61 38

111,6903

530,0823

82 59

496,7481

20,3937

500

61 21

113,7695

536,0570

82 50

501,8388

21,0258

505

61°04¢

115,8635

542,0470

82°42¢

506,9333

21,6713

510

60 47

117,9721

548,0521

82 33

512,0316

22,3302

515

60 30

120,0952

554,0721

82 24

517,1340

23,0029

520

60 12

122,2338

560,1079

82 15

522,2405

23,6894

525

59 55

124,3849

566,1587

82 06

527,3512

24,3900

530

59 38

126,5512

572,2246

81 57

532,4663

25,1018

535

59 21

128,7317

578,3058

81 48

573,5860

25,8341

540

59 04

13,9264

584,4022

81 39

542,7102

26,5779

545

58 46

133,1352

590,5138

81 29

517,8393

27,3365

550

58 29

135,3579

596,6405

81 20

552,9733

28,1101

555

58 12

137,5947

602,7825

81 11

558,1124

28,8989

560

57 55

139,8453

608,9397

81 01

563,2567

29,7031

565

57 38

142,1098

615,1120

80 51

568,4064

30,5228

570

57 20

144,3881

621,2995

80 42

573,5616

31,3583

575

57 03

146,6802

627,5022

80 32

578,7225

32,2098

580

56 46

148,9860

633,7200

80 22

583,8892

33,0775

585

56 29

151,3055

639,9530

80 12

589,0620

33,9617

590

56 12

153,6387

646,2011

80 02

594,2109

34,8624

595

55 55

155,9855

652,4643

79 51

599,1262

35,7800

600

55 37

158,3460

658,7426

79 41

601,6180

36,7147

605

55 20

160,7201

665,0360

79 31

609,8166

37,6667

610

55 03

163,1079

671,3444

79 20

615,0220

38,6362

615

54 46

165,5093

677,6680

79 10

620,2345

39,6235

620

54 29

167,9243

684,0066

78 59

625,4543

40,6289

625

54 11

170,3531

690,3602

78 49

630,6816

41,6525

630

53 54

172,7955

696,7289

78 38

635,9165

42,6917

635

53 37

175,2516

703,1127

78 27

641,1593

43,7557

640

53 20

177,7216

709,5115

78 16

646,4101

44,8358

645

53 03

180,2053

715,9253

78 05

651,6693

45,9352

650

52 45

182,7029

722,3541

77 54

656,9370

47,0512

655

52 28

185, 145

728,7979

77 43

662,2134

48,1931

660

52 11

187,7401

735,2568

77 31

667,4987

49,3523

665

51 54

190,2797

741,7307

77 20

672,7933

50,5319

670

51 37

192,8335

748,2196

77 08

678,0972

51,7323

675

51 20

195,4016

754,4016

76 57

683,4108

52,9539

680

51 02

197,9840

761,2426

76 45

688,7344

54,1969

685

50 45

200,5809

767,7767

76 33

694,0680

55,4616

690

50 28

203,1925

774,3259

76 22

699,4121

56,7485

695

50 11

205,8187

780,8902

76 10

704,7669

58,0578

700

49 54

208,4598

787,4697

75 58

710,1326

59,3900

705

49 36

211,1159

794,0643

75 46

715,5095

60,7453

710

49 19

213,7872

800,6741

75 34

720,8979

62,1212

715

49 02

216,4738

807,2991

75 21

726,2981

63,5270

720

48 45

219,1759

813,9395

75 09

731,7104

64,9541

725

48 28

221,8937

820,5951

74 57

737,1350

66,4060

730

48 10

224,6274

827,2661

74 44

742,5722

67,8830

735

47 53

227,3772

833,9526

74 31

748,0224

69,3856

740

47 36

230,1433

840,6546

74 19

753,4859

70,9142

745

47 19

232,9260

847,3722

74 06

758,9631

72,4691

750

47 02

235,7254

854,1054

73 53

764,4541

74,0514

755

46 45

238,5419

860,8543

73 40

769,9594

75,6608

760

46 27

241,3757

867,6191

73 27

775,4793

77,2982

765

46 10

244,2270

874,3998

73 14

781,0141

78,9641

770

45°53¢

247,0962

881,1965

73°01¢

786,5643

80,6588

775

45 36

249,9836

888,0094

72 48

792,1301

82,3831

780

45 19

252,8894

894,8385

72 34

797,7120

84,1374

785

45 01

255,8140

901,6841

72 21

803,3102

85,9224

790

44 44

258,7578

908,5461

72 07

808,9253

87,7385

795

44 27

261,7210

915,4249

71 54

814,5576

89,5865

800

44 10

264,7040

922,3204

71 40

820,2075

91,4669

805

43 53

267,7072

929,2330

71 26

825,8753

93,3804

810

43 35

270,7310

936,1628

71 12

831,5617

95,3277

815

43 18

273,7759

943,1099

70 58

837,2668

97,3094

820

43 01

276,8421

950,0746

70 44

842,9913

99,3263

825

42 44

279,9301

957,0571

70 30

848,7355

101,3790

830

42 27

283,0404

964,0575

70 16

854,4998

103,4684

835

42 09

286,1735

971,0762

70 02

860,2849

105,5953

840

41 52

289,3297

978,1133

69 47

866,0910

107,7603

845

41 35

292,5096

985,1692

69 33

871,9188

109,9644

850

41 18

295,7137

992,2441

69 18

877,7687

112,2085

855

41 01

298,9126

999,3382

69 03

883,6412

114,4933

860

40 44

302,1966

1006,4519

68 49

889,5368

116,9199

865

40 26

305,4765

1013,5855

68 34

895,4561

119,1891

870

40 09

308,7827

1020,7393

68 19

901,3996

121,6019

875

39 52

312,1158

1027,9137

68 04

907,3678

124,0594

880

39 35

315,4764

1035,1090

67 49

913,3612

126,5626

885

39 18

318,8652

1042,3255

67 34

919,3806

129,1125

890

39 00

322,2828

1049,5637

67 18

925,4264

131,7102

895

38 43

325,7297

1056,8239

67 03

931,4993

134,3570

900

38 26

329,2068

1064,1067

66 48

937,5997

137,0539

905

38 09

332,7146

1071,4123

66 32

943,7286

139,8023

910

37 52

336,2539

1078,7414

66 17

949,8863

142,6033

915

37 34

339,8253

1086,0943

66 01

956,0735

145,4584

920

37 17

343,4296

1093,4715

65 45

962,2910

148,3687

925

37 00

347,0677

1100,8736

65 29

968,5394

151,3357

930

36 43

350,7401

1108,3011

66 13

974,8193

154,3610

935

36 26

354,4478

1115,7545

64 57

981,1315

157,4458

940

36 09

358,1915

1123,2344

64 41

987,4767

160,5919

945

35 51

361,9722

1130,7415

64 25

993,8557

163,8007

950

35 34

365,7905

1138,2762

64 09

1000,2691

167,0739

955

35 17

369,6474

1145,8394

63 52

1006,7178

170,4132

960

34 60

373,5438

1153,4315

63 36

1013,2024

173,8204

965

34 43

377,4806

1161,0534

63 19

1019,7240

177,2973

970

34 25

381,4587

1168,7056

63 03

1026,2831

180,8457

975

34 08

385,4791

1176,3890

62 46

1032,8807

184,4676

980

33 51

389,5427

1184,1043

62 29

1039,5176

188,1649

985

33 54

393,6106

1191,8523

62 12

1046,1947

191,9398

990

33 17

397,8038

1199,6338

61 55

1052,9129

195,7944

995

32 59

402,0032

1207,4496

61 38

1059,6730

199,7309

1000

32 42

406,2500

1215,3005

61 21

1066,4760

203,7515

Для круговых кривых с радиксами R (в м) линейные значения таблицы умножать на коэффициент R/1000.

Для клотоидных кривых с параметрами А (в м) линейные значения таблицы умножать на коэффициент А/1000.

Приложение 5

Образцы ведомостей и журналов

Форма журнала выносок и образец его заполнения

Наименование выносных точек

Пикетажное значение

Расстояние от оси по перпендикуляру

Привязочный угол

Схема расположения выносок

влево

вправо

Пикет

118+60

30,07/40,38

-

-

Осевой столб

120+41,21

35,00/36,74

-

95°

Пикет

123+40,17

-

26,01/36,13

-

Примечание. В числителе указывается расстояние до выносной точки, ближайшей к трассе, в знаменателе - до дальней.

Ведомость реперов

№ по пор.

Проектный километр

Пикетажное значение

№ репера

Отметка репера условная или относительно моря, м

Расстояние репера от оси линии по ходу километража, м

Вид репера

влево

вправо

1

2

3

4

5

6

7

8

Примечание. В столбце 8 под видом репера, подразумеваются, марка пень, вкопанный столб, цоколь и прочее, в некоторых случаях эскиз.

Ведомость закрепления трассы на участке

№ закрепительного

знака

Положение закрепленной точки

Привязка

Описание закрепительного знака

Эскиз знака

Примечание

Расстояние от оси, м

Отметка выносных столбов

км

пикет

плюс

вправо

влево

правого

левого

1

251

636

00

21,85

21,30

-

-

Влево и вправо от оси трассы закопаны деревянные столбы

Схема закрепления знака с указанием направлений засечек

2

251

Влево от вершины угла закопаны деревянные стандартные столбы

Приложение 6

Таблицы определения поправок

Поправки в длину, измеренную двадцатиметровой стальной рулеткой, на температуру

Разность температур (t-t0), °С

Поправка, мм, при числе лент (и расстояния)

20

40

60

80

100

120

140

160

180

200

220

240

260

280

300

320

320

340

360

400

Поправка, мм

1

0,2

0,5

0,8

1,0

1,2

1,5

1,8

2,0

2,2

2,0

2,8

3,0

3,2

3,5

3,8

4,0

4,2

4,5

4,8

5,0

2

0,5

1,0

1,5

2,0

2,5

3,0

3,5

4,0

4,5

3,0

3,0

3,0

6,5

7,0

7,5

3,0

8,5

9,0

9,5

10,0

3

0,8

1,5

2,2

3,0

3,8

4,5

5,2

6,0

6,8

7,0

8,2

9,0

9,8

10,5

11,2

12,0

12,8

13,5

14,5

15,0

4

1,0

2,0

3,0

4,0

5,0

6,0

7,0

8,0

9,0

10,5

11,0

12,0

13,0

14,0

15,0

16,0

17,0

18,0

19,0

20,0

5

1,2

2,5

3,8

5,0

6,2

7,5

8,8

10,0

11,2

12,0

13,8

15,0

16,2

17,6

18,8

20,0

21,2

22,5

23,8

25,0

6

1,5

3,0

4,5

6,0

7,6

9,0

10,5

12,0

13,5

15,5

16,5

18,0

19,5

21,0

22,5

21,0

25,5

27,0

28,5

30,0

7

1,8

3,5

5,2

7,0

8,8

10,5

12,2

14,0

1? ,8

17,0

19,2

21,0

22,8

24,5

26,2

28,0

29,8

31,5

33,2

35,0

8

2,0

4,0

6,0

8,0

10,0

12,0

14,0

16,0

18,0

20,5

22,0

24,0

26,0

28,0

30,0

32,0

34,0

36,0

38,0

40,0

9

2,2

4,5

6,8

9,0

11,2

13,5

15,8

18,0

20,2

22,0

24,8

27,0

29,2

3 ,5

33,8

36,0

38,2

40,5

42,8

45,0

10

2,5

5,0

7,5

10,0

12,5

15,0

17,5

20,0

22,5

25,5

27,5

30,0

32,5

35,0

37,5

40,0

42,5

45,0

47,5

50,0

11

2,8

5,5

8,2

11,0

13,8

16,5

19,2

22,0

24,8

27,0

30,2

33,0

35,8

38,5

41,2

44,0

46,8

49,5

52,2

56,0

12

3,0

6,0

9,0

12,0

15,0

18,0

21,0

24,0

27,0

30,5

33,0

36,0

39,0

42,0

45,0

48,0

51,0

54,0

57,0

60,0

13

3,2

6,5

9,8

13,0

14,2

19,5

22,8

26,0

29,2

32,0

35,8

39,0

42,2

45,5

48,8

52,0

55,2

58,5

61,8

65,0

14

3,5

7,0

10,3

14,0

17,5

21,0

24,5

28,0

31,5

35,5

38,5

42,0

45,5

49,0

52,5

56,0

59,5

62,0

66,5

70,0

15

3,8

7,5

11,2

15,0

18,8

22,5

26,2

30,0

33,8

37,0

41,2

45,0

46,8

52,4

56,2

60,0

63,8

67,5

71,2

75,0

16

4,0

8,0

12,0

16,0

20,0

24,0

28,0

32,0

36,0

40,5

44,0

48,0

52,0

56,0

60,0

64,0

68,0

72,0

76,0

80,0

17

4,2

8,5

12,8

17,0

21,2

25,5

29,8

31,0

38,2

42,0

46,8

51,0

55,2

59,5

63,8

68.0

72,2

76,5

80,8

85,0

18

4,5

9,0

13,5

18,0

22,5

27,0

31,5

36,0

40,5

45,5

49,5

54,0

58,5

63,0

67,5

72,0

76,5

81,0

85,5

90,0

19

4,8

9,5

14,2

19,0

23,8

28,5

33,2

38,0

42,8

47,0

52,2

57,0

61,8

66,5

71,2

76,0

80,8

85,8

90,2

95,0

20

5,0

10,0

15,0

20,0

25,0

30,0

35,0

40,0

45,0

50,0

55,0

60,0

65,0

70,0

75,0

80,0

85,0

90,0

95,0

100,0

Поправки вычислены по формуле D l =K(t-t0)l, где K=0,0000125; t - температура измерения; t0 - температура компарирования; ; l - расстояния, м.

Продолж. Прилож.6

Поправки на наклон линий, измеренных лентой

Углы наклона

Поправка, см, при расстоянии, м

°

¢

10

20

30

40

50

60

70

80

90

100

1

2

3

4

5

6

7

8

9

10

11

12

1

0

0,2

0,3

0,5

0,6

0,8

0,9

1,1

1,2

1,4

1,5

30

0,3

0,7

1,0

1,4

1,7

2,0

2,4

2,7

3,0

3,4

2

0

0,6

1,2

1,8

2,4

3,0

3,7

4,3

4,9

5,5

6,1

30

1,0

1,9

2,9

3,8

4,8

5,7

6,7

7,6

8,6

9,5

3

0

1,4

2,7

4,1

5,5

6,8

8,2

9,6

11,0

12,4

13,7

30

1,9

3,7

5,6

7,5

9,4

11,2

13,1

14,9

16,8

18,7

4

0

2,4

4,9

7,3

9,8

12,2

14,6

17,1

19,5

22,0

24,4

30

3,1

6,2

9,2

12,3

15,4

18,5

21,6

24,6

27,7

30,8

5

0

3,8

7,6

11,4

15,2

19,0

22,9

26,7

30,5

34,3

38,1

30

4,6

9,2

13,8

18,4

32,0

27,6

32,2

36,8

41,4

46,9

6

0

5,5

11,0

16,4

21,9

27,4

32,9

38,4

43,8

49,3

54,8

30

6,4

12,9

19,3

25,7

32,2

38,6

45,0

51,4

57,9

64,3

7

0

7,5

14,9

22,4

29,8

37,3

44,7

552,2

59,6

67,1

74,5

30

8,6

17,1

25,7

34,2

42,8

51,4

59,9

68,5

77,0

85,6

8

0

9,7

19,5

29,2

38,9

48,7

58,4

68,1

77,8

87,6

97,3

30

11,0

22,0

32,9

43,9

54,9

65,9

76,9

87,8

98,9

109,8

9

0

12,3

24,6

36,9

49,2

61,6

73,9

86,2

98,5

110,3

123,1

30

13,7

27,4

41,1

54,8

68,6

82,3

96,0

109,7

123,4

137,1

10

0

15,2

30,4

45,6

60,8

76,0

91,2

106,3

121,5

136,7

151,9

11

00

18,4

36,8

55,1

73,5

91,9

110,2

128,2

147,0

165,4

183,7

12

00

21,9

43,7

65,6

87,4

109,3

131,1

153,0

174,9

196,7

218,5

13

00

25,6

51,3

76,9

102,5

128,2

153,8

179,4

205,0

230,7

256,3

14

00

29,7

59,4

89,1

118,8

148,5

178,2

207,9

237,6

267,3

297,0

15

00

34,1

68,2

102,2

136,3

170,4

204,4

204,4

238,5

272,6

310,7

16

00

38,7

77,5

116,2

155,0

193,7

232,4

271,2

309,9

348,6

387,4

17

00

43,7

87,4

131,4

174,8

218,5

262,2

305,9

349,6

393,3

437,0

18

00

48,9

97,9

146,8

195,8

244,7

293,7

342,6

391,6

410,5

489,4

19

00

54,5

109,0

163,4

217,9

272,4

326,9

381,4

435,8

490,3

544,8

20

00

60,3

120,6

180,9

241,2

301,5

361,8

422,2

482,5

512,8

603,1
