| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
ОРДЕНА
ЛЕНИНА ГЛАВМОССТРОЙ КАРТЫ
ТРУДОВЫХ ПРОЦЕССОВ ПОДГОТОВКА ОСНОВАНИЯ КТ-19.0-9.1-79 УКЛАДКА ПАРКЕТНЫХ МОЗАИЧНЫХ ДОСОК КТ-19.0-9.2-79 МОСКВА - 1980 Карты трудовых процессов разработаны отделом проектирования технологии отделочных работ треста Мосоргстрой (М.С. Стесин, Т.И. Певзнер) совместно с ЦНИБ-Мосстрой (Л.Ф. Троицкая), согласованы с Управлением отделочных работ Главмосстроя (В.И. Малиным) и одобрены ВНИПИ труда в строительстве при Госстрое СССР. Карты трудовых процессов разработаны на основе изучения и обобщения передового опыта работы бригад Домостроительного комбината № 3. Они рекомендованы к применению в строительное производство при устройстве полов из мозаичных паркетных досок. Отзывы и замечания по картам трудовых процессов направлять по адресу: 113095, Москва, Б. Полянка, 51а, трест Мосоргстрой. ВВОДНАЯ ЧАСТЬ
|
Карта трудового процесса строительного производства |
КТ-19.0-9.2-79 |
|
УКЛАДКА ПАРКЕТНЫХ МОЗАИЧНЫХ ДОСОК |
Разработано трестом Мосоргстрой Главмосстроя с участием ЦНИБ-Мосстрой. Рассмотрена, откорректирована и рекомендована ВНИПИ труда в строительстве Госстроя СССР для внедрения в строительное производство |
|
Входит в комплект карт ККТ-19.0-79 на устройство полов из мозаичных паркетных досок |
||
Взамен КТ |
|
1.1. Карта предназначена для организации труда рабочих при укладке паркетных мозаичных досок.
1.2. Показатели производительности труда
выработка на 1 чел.-дн., м2 - 40,2
затраты труда на 10 м2, чел.-час. - 1,989
ПРИМЕЧАНИЕ. В затраты труда входит на подготовительно-заключительные работы (4 %) и отдых (10 %).
2.1. До начала работ необходимо:
- провести инструктаж с рабочими о правилах производства работ при укладке паркетных мозаичных досок;
- подготовить основание, согласно карте КТ-19.0-9.1-79.
2.2. Влажность паркетных досок при укладке не должна превышать 10 %.
2.3. Ровность поверхности настланного пола проверяется во всех направлениях 2-х метровой рейкой. Просветы между основанием и рейкой не должны превышать 2 мм.
2.4. Покрытие пола не должно быть зыбким. Просадка покрытий под сосредоточенной нагрузкой 200 кг не должна превышать 1,5 мм.
2.5. Уступы между кромками смежных элементов покрытий не допускаются.
2.6. При производстве работ должны выполняться правила техники безопасности и охраны труда рабочих, согласно СНиП III-А.11-70 «Техника безопасности в строительстве».
3.1. Исполнители:
паркетчик IV разряда (П1) - 1
паркетчик III разряда (П2) - 1
3.2. Инструменты, приспособления и инвентарь
Наименование, назначение и основные параметры |
ГОСТ, № чертежа, разработчик |
К-во |
Распиловочная машина для резки паркетных досок |
ИЭ-6902 |
1 |
Электродисковая пила для резки паркетных досок |
ИЭ-5106 |
1 |
Молоток паркетчика МПА для сплачивания паркетных досок |
ГОСТ 11042-72 |
1 |
Ножовка с обушком для распиловки древесины |
Чертеж ОР-219 ВНИИСМИ Минстройдормаш* |
1 |
Напильник трехгранный для заточки инструмента |
ГОСТ 1465-69 |
1 |
Кисть филеночная КФК-14 для нанесения дисперсии ПВА |
ГОСТ 10597-70 |
1 |
Уровень строительный для проверки горизонтальности пола |
ГОСТ 9416-76 |
1 |
Метр складной стальной для раскроя досок |
ГОСТ 7253-76 |
1 |
Рейка-правило |
Трест Мосоргстрой** |
1 |
Шнур разметочный в корпусе |
ТУ-22-3527-76 |
1 |
* г. Химки, Московская обл.; Ленинградское ш., д. 1
** Москва, Б. Полянка, д. 51а
3.3. Расход материалов на 10 м2 пола
Наименование материалов |
ГОСТ, марка |
Ед. изм. |
К-во |
Паркетная доска |
ТУ-400-1-56-75 |
м2 |
10,4 |
Дисперсия ПВА |
ГОСТ 18992-73 |
кг |
0,323 |
4.1. Работы по укладке паркетных мозаичных досок выполняют в следующем порядке: первую доску укладывают по шнуру на расстоянии 10 - 15 мм от стены, в торец к первой доске укладывают вторую доску, предварительно промазав торец дисперсией ПВА и т.д. вдоль всей стены; в зазор между досками и стенами устанавливают деревянные клинья на расстоянии 50 - 60 см друг от друга. Укладка второго и следующих рядов производится с плотной подгонкой друг к другу, следя за тем, чтобы гребень последующей доски целиком зашел в паз предыдущей. На продольный гребень перед введением его в паз наносят точечно через 40 - 50 см дисперсию ПВА. Излишки дисперсии выступившей на лицевое покрытие должны быть немедленно удалены влажным тампоном. Стыковку торцов паркетных досок допускается производить только соединением «гребня в паз». Последний ряд досок должен быть подогнан по размерам и надежно поджат к предыдущему с использованием клиньев. Клинья располагают в той части доски, где лицевое покрытие расположено поперек длины доски. На каждую доску полной длины следует устанавливать не менее 4-х клиньев.
В том случае, если доска полной длины не проходит по размеру помещений, ее отрезают до необходимой длины и укладывают отрезанным торцом к стене, стыкуя с торцом предыдущей уложенной доски соединением «гребень в паз». С остатка обрезанной доски начинают укладывать следующий ряд досок, также уложив ее отрезанным торцом к стене.
В дверных проемах паркетная доска должна стыковаться в двух смежных помещениях торцом (из одного помещения) с продольной стороной доски (из другого помещения).
4.2. Схема организации рабочего места.
4.3. График трудового процесса.
4.4. Описание операций
№ по графику |
Наименование операций, их продолжительность*, исполнители, орудия труда, характеристика приемов труда |
1. |
Нарезка паркетной доски; 8,5 мин.; П1 и П2; распиловочная машина, метр складной. Паркетчик П1 размечает доску при помощи метра и карандаша по необходимым размерам, а паркетчик П2 производит распиловку ее на распиловочной машине (рис. 1). |
2. |
Укладка первого ряда досок; 24 мин.; П1 и П2; шнур в корпусе электродисковая пила, ножовка, кисть филеночная. Паркетчики П1 и П2 укладывают первую доску гребнем к стене по шнуру на расстоянии 10 - 15 мм от стены; в торец к первой доске укладывают вторую, предварительно промазав торец дисперсией ПВА и т.д. вдоль всей стены (рис. 2 и 3). |
3. |
Укладка досок второго ряда; 25 мин.; П1 и П2; кисть филеночная, молоток. Паркетчик П2 подносит доску к месту укладки и наносит на продольный гребень дисперсию ПВА при помощи кисти. Паркетчик П1 плотно подгоняет доску к ранее уложенной доске первого ряда, следя за тем, чтобы гребень последующей доски целиком зашел в паз предыдущей, затем сплачивает доски молотком через деревянную прокладку (рис. 4). |
4. |
Подметание полов; 2 мин.; П1 и П2; щетка половая Паркетчик П1 и П2 подметают настланные полы щеткой |
* На 10 м2 поверхности пола

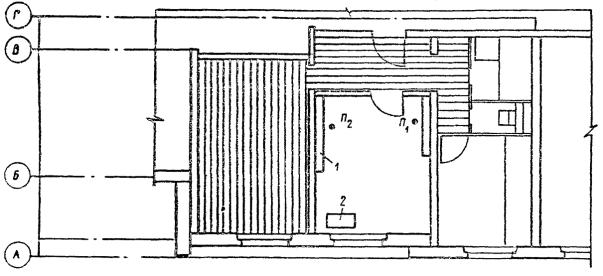

4.2. Схема организации рабочего места
П1 - паркетчик IV разряда
П2 - паркетчик III разряда
1 - место складирования паркетной доски
2 - распиловочная машина

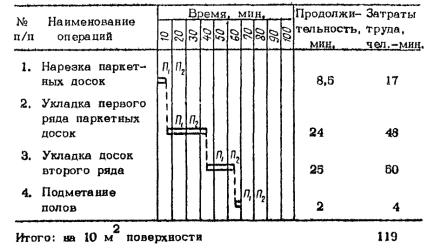

4.3. График трудового процесса
Рис. 1
Рис. 2
Рис. 3
Рис. 4
