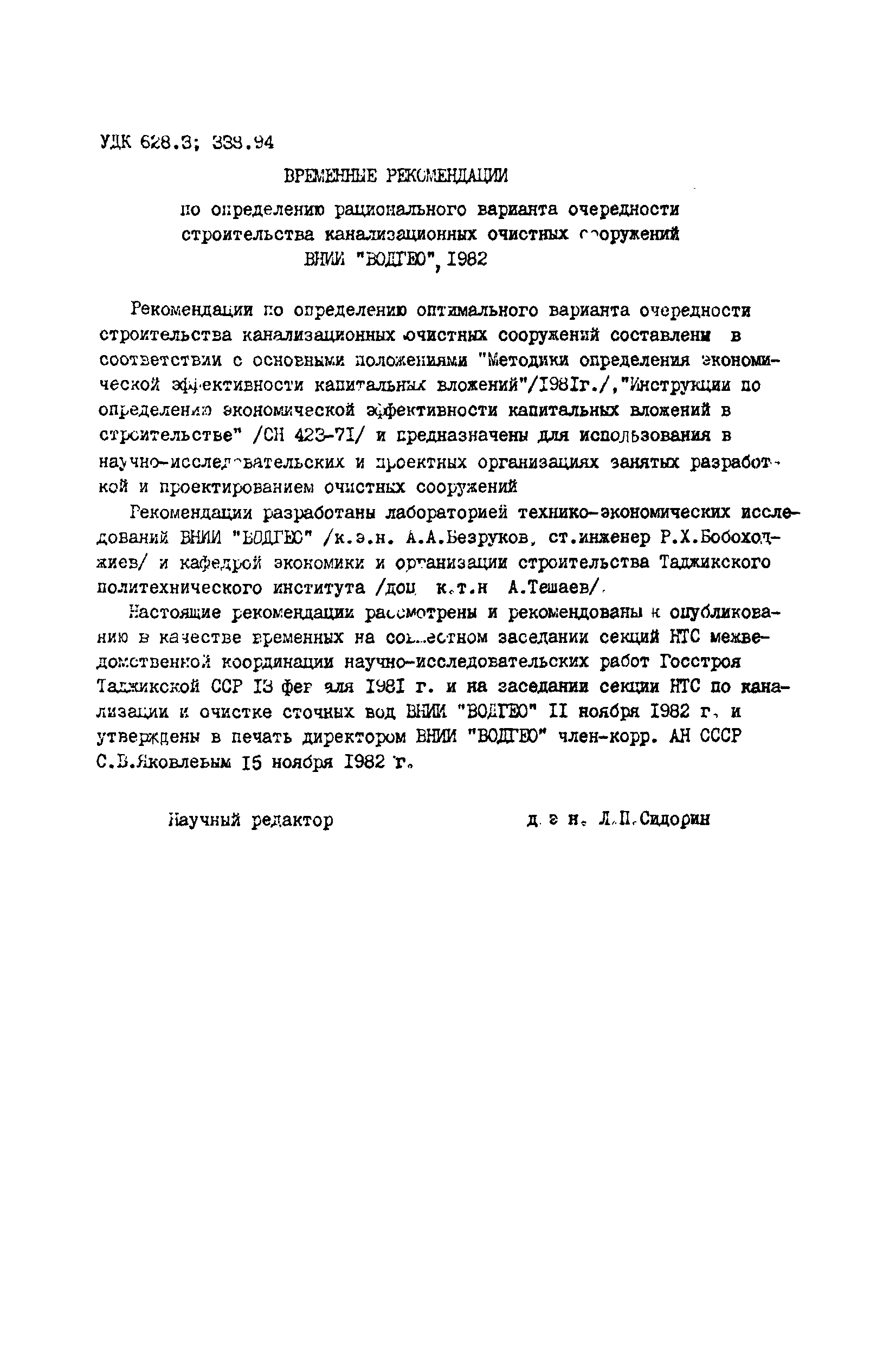

Статус: | действует |
Название рус.: | Временные рекомендации по определению рационального варианта очередности строительства канализационных очистных сооружений |
Дата добавления в базу: | 01.09.2013 |
Дата актуализации: | 05.05.2017 |
Область применения: | В документе приведены формулы определения капитальных вложений и эксплуатационных затрат в зависимости от проектной производительности очистных сооружений, предложены экономико-математические модели и графики для определения укрупненных показателей удельных приведенных затрат на строительство их по очередям, дан пример расчета. |

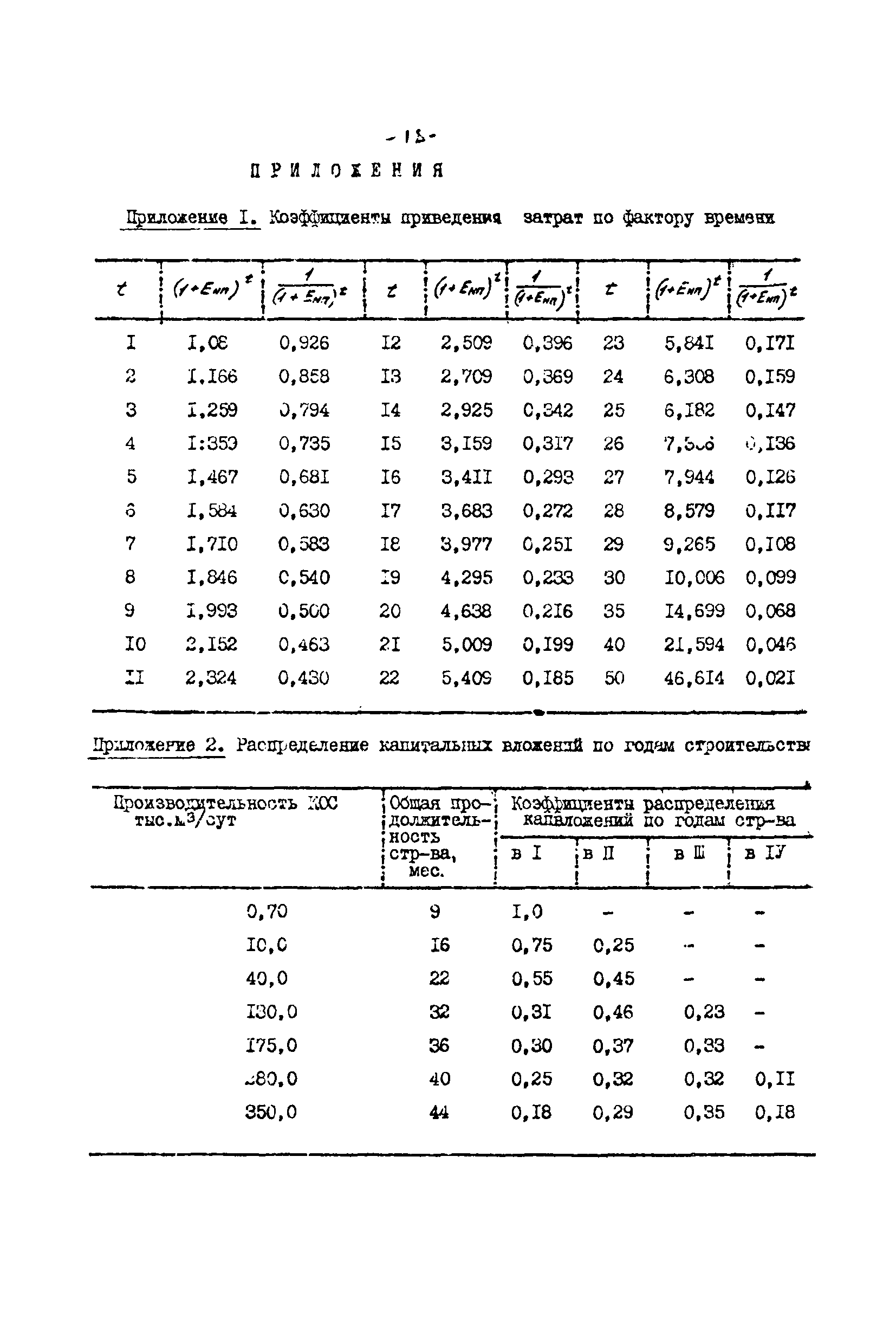

Оглавление: | Введение 1. Общие положения 2. Определение оптимального количества очередей строительства канализационных очистных сооружений 3. Литература Приложение 1. Коэффициенты приведения затрат по фактору времени Приложения 2. Распределение капитальных вложений по годам строительства Приложение 3. Блок-схема определения удельных приведенных затрат на строительство КОС Приложение 4. Зависимость Пуд от прироста водоотведения и количества очередей строительства канализационных очистных сооружений Приложение 5. Пример расчета оптимального варианта канализационной очистной станции производительности 64 тыс.м3/сут. при БПК20 исходной воды менее 250 мг/л |
Разработан: | ВНИИ ВОДГЕО Госстроя СССР
|
Утверждён: | 15.11.1982 ВНИИ ВОДГЕО (VODGEO VNII )
|
